- •1. Понятие проекта. Сравнение существующих определений. Системное представление проекта. Основные признаки и функции проектного менеджмента. Характеристики проекта, как объекта управления.
- •2. Управление проектами: классификации проектов; инвестиционные, инновационные и венчурные проекты; инвестиционные проекты и проекты развития (девелопмент)
- •3. Функции традиционного (функционального) и проектного менеджера.
- •4. Виды классификаций проектов. Типы и виды проектов по различным классификациям
- •5. Управление проектами: внешнее и внутреннее окружение; участники проекта
- •6. Организация и контроль выполнения проекта в ms Project.
- •7. Проектный цикл, структуризация проекта и его внешнее окружение.(из книги)
- •8. Системный подход к управлению проектами (из интернет)
- •9. Планирование временных характеристик проекта, типы связей между задачами в ms Project(из ответов)
- •10. Методы прогнозирования реализации проектов: классификация и использование. (из ответов)
- •11. Основные участники проекта. Распределение ответственности и функций между ними.(из книги)
- •12. Управление проектами: жизненный цикл проекта; основные фазы и стадии проекта. Методы управления на каждом этапе.(из книги)
- •13. Управление стоимостью проекта. Основные принципы управления стоимостью проекта. Виды оценок стоимости проекта. Техника оценки затрат проекта.
- •16. Календарное планирование в управлении проектами. Характеристика календарного планирования в ms Project.
- •17. Типы организационных структур управления проектами.
- •18. Оценка эффективности проекта: критерии эффективности, анализ финансовых потоков, капитализация дисконтирование.
- •19. Матрица ответственности: методы разработки, построения и использования.
- •20. Риски проекта: основные понятия и определения, методы анализа, оценки и регулирования в проджекте.
- •21. Анализ реализуемости проекта: стоимостной, временной, ресурсный.
- •Организационные формы финансирования.
- •23. Процесс структуризации проекта. Основные методы структуризации в ms Project
- •24. Технология сетевого планирования в управлении проектами. Метод Ганта. Метод критического пути. Метод pert. Их реализация в ms Project.
- •Управление по стоимости выполненных работ
- •Методы управления проектами. Сущность метода критического пути. Метод оценки и пересмотра планов. Их реализация в ms Project.
- •Основные аспекты качества. Организационное обеспечение и контроль качества.
- •Основные характеристики и отличия графика Ганта и сетевого графика проекта в ms Project
- •Управление стоимостью проекта. Понятия бюджета и сметы проекта. Виды оценок стоимости проекта
- •Бюджетирование проекта. Виды бюджета. Методы контроля стоимости проекта.
- •31. Программы на федеральном, муниципальном и корпоративном уровнях.
- •32. Принцип проведения декомпозиции проекта.
- •33. Характеристика влияния на проект потребителя конечной продукции проекта.
- •34. Определение понятия “внешняя среда проекта”. Влияние окружения проекта на его успех и процесс реализации.
- •35. Оценка сроков и ресурсов. Кривая распределения вероятности.
- •36. Оптимизация проекта в зависимости от заданных факторов.
- •37. Методы управления проектными рисками в ms Project
- •38. Выбор технологии для реализации проекта.
- •39. Источники финансирования проектов.
- •41. Управление завершением проекта.
- •16.2.Приемка в эксплуатацию законченных строительством объектов.
- •16.3.Закрытие контракта.
- •16.4.Выход из проекта.
- •43. Признаки классификации программного обеспечения в области управления проектами.
- •44. Виды программного обеспечения в области управления проектами: функциональные возможности, специфика и структура.
- •45. Внедрение программного обеспечения для управления проектами: достоинства и недостатки.
- •46. Характеристика основных видов обеспечения информационной системы управления проектами.
- •47. Современные виды технического обеспечения управления проектами и тенденции их развития.
- •48. Виды технологического обеспечения развитых информационных систем в управлении проектами: структура и состав.
- •Структура информационно-технологического обеспечения в управлении проектами.
13. Управление стоимостью проекта. Основные принципы управления стоимостью проекта. Виды оценок стоимости проекта. Техника оценки затрат проекта.
(2004 Мазур Шапиро Управление проектами.pdf , стр 236)
Управление стоимостью проекта объединяет процессы, выполняемые в ходе планирования, разработки бюджета и контролирования затрат, и обеспечивающие завершение проекта в рамках утвержденного бюджета.
Управление стоимостью (затратами) проекта включает в себя следующие процессы:
» оценку стоимости проекта;
» бюджетирование проекта, т. е. установление целевых показателей затрат на реализацию проекта;
» контроль стоимости (затрат) проекта, постоянной оценки фактических затрат, сравнения с ранее запланированными в бюджете и выработки мероприятий корректирующего и предупреждающего характера.
РИС. Управление стоимость на протяжении жизненного цикла проекта
Основные принципы управления стоимостью проекта.
-
Системность. Обеспечение необходимой информацией о затратах на всех стадиях стратегического управления проекта.
-
Дифференцированность. Применение разнообразных способов и методов в процессе формирования, контроля, регулирования.
-
Иерархичность. Обеспечение информацией о затратах всех уровней иерархии управления проекта.
-
Адекватность. Режим работы управления стоимости (затрат) проекта должен совпадать с режимом работы системы стратегического управления проекта и ее составных частей (подсистем).
-
Релевантность. Обеспечение менеджеров всех уровней управления только необходимой и достаточной информацией о затратах.
-
Надежность. Информация о затратах должна отражать реальный процесс работы организации в пространстве и времени.
-
Экономичность. Затраты на функционирование управления стоимости (затрат) должны быть достаточно минимальными.
-
Эффективность. Управление стоимости (затрат) должна содействовать достижению минимально необходимого уровня затрат и принятию наиболее эффективных стратегических управленческих решений
Техника оценки затрат проекта состоит из 13 шагов:
1. Определение потребностей работы в ресурсах.
2. Разработку сетевой модели.
3. Разработку структуры разбиения работ.
4. Оценку затрат в разрезе структуры разбиения работ.
5. Обсуждение СРР (структура разбиения работ) с каждым из функциональных управляющих.
6. Выработку основного направления действий.
7. Оценку затрат для каждого элемента СРР.
8. Согласование базовых затрат с высшим уровнем управления
9. Обсуждение с функциональными управляющими потребности в персонале.
10. Разработку схемы линейной ответственности.
11. Разработку детальных графиков.
12. Формирование суммарного отчета по затратам.
13. Включение результатов оценки затрат в документы проекта.
14. Факторы, способствующие успешной реализации проекта. Влияние каждого фактора на конечный результат. (лекции)
Факторы, способствующие успешной реализации проекта
1. Четко поставленные цели. Начиная уже с философии проекта (или его миссии). Приверженность проектной группы заявленным целям.
2. Компетентный руководитель проекта. Грамотный, коммуникабельный руководитель, имеющий необходимый технический и административный опыт.
3. Поддержка со стороны руководителей высшего звена. Все заинтересованные стороны должны знать об этой поддержке и ее чувствовать.
4. Компетентные члены проектной группы. Успех проекту обеспечивает грамотная и подготовленная группа исполнителей.
5. Достаточное ресурсное обеспечение. Финансовые, кадровые, материальные и другие ресурсы в достаточном количестве.
6. Адекватное информационное сопровождение. Наличие необходимой для реализации проекта информации о его целях, статусе, изменениях, организационных условиях и потребностях клиентов.
7. Механизмы управления. Механизмы управления происходящими событиями и выявления отклонений от плана.
8. Обратная связь. Все заинтересованные стороны по проекту должны иметь возможность изучать положение дел и вносить соответствующие предложения и коррективы.
9. Отзывчивость к клиентам. Все потенциальные пользователи проекта получают информацию о состоянии дел по проекту.
10. Механизмы поиска и коррекции отклонений. Система мер по поиску проблем и устранению их причин.
11. Неизменность состава участников проекта. Кадровая составляющая проекта на весь срок его реализации должна в максимально возможной степени оставаться постоянной. Частая смена кадров может привести к распылению накопленного группой опыта
15. Стоимостные параметры работ проекта. Методы контроля стоимости проекта. Взаимосвязь фактических и планируемых затрат по проекту. Управление проектом по стоимости выполненных работ. (2004 Мазур Шапиро Управление проектами.pdf , стр 246)
Контроль
стоимости проекта возникает из-за
влияния факторов, обусловливающих
отклонения
от ранее запланированного бюджета, и
направлен на управление изменениями в
стоимости
проекта с целью снижения отрицательных
аспектов и увеличения позитивных
последствий
изменения стоимости проекта.
Существуют
два основных метода контроля стоимости:
традиционный метод; метод
освоенного
объема.
Традиционный
метод контроля
использует следующие понятия:
Плановые
(бюджетные) затраты —
BCWS
(Budgeted
Cost of Work Scheduled).
Это бюджетная стоимость работ, запланированных в соответствии с расписанием, или количество ресурса, предполагаемые для использования к текущей дате. Текущая дата — это дата, на которую имеется фактическая информация: BCWS = ВС (общий бюджет) х % по плану. Фактические затраты — ACWP (Actual Cost of Work Performed). Это стоимость фактически выполненных работ на текущую дату или количество ресурса, фактически потраченное на выполнение работ до текущей даты. Фактические затраты не зависят от плановых показателей по затратам или потреблению ресурсов.
Основной недостаток традиционного метода заключается в том, что он не учитывает, какие работы были фактически выполнены за счет потраченных денежных средств.
Расхождение по затратам при традиционном методе рассчитывается как разница между фактическими и плановыми затратами.
Метод освоенного объема основан на определении отношения фактических затрат к объему работ, которые должны быть выполнены к определенной дате. При этом учитывается информация по стоимости, плановому и фактическому графику работ и дается обобщенная оценка по состоянию работ на текущий момент. Выявленные тенденции используются для прогноза будущей стоимости объема работ при завершении и определении факторов, оказывающих влияние на график выполнения работ. При анализе освоенного объема используются три показателя для определения расхождения в графике работ и стоимости: » плановые (бюджетные) затраты — BCWS; » фактические затраты — ACWP; » освоенный объем — BCWP (Budgeted Cost of Work Performed).
Это
плановая стоимость фактически выполненных
работ или количество ресурса,
запланированное на фактически выполненный
объем работ к текущей дате. Освоенный
объем не зависит от фактически
произведенных
затрат по работе:
BCWP
= Плановая стоимость х % использования
ресурса.
Так
как метод освоенного объема учитывает
фактор времени, то он позволяет определить
как реальное отклонение по затратам,
так и отставание по графику выполнения
работ. Отклонение по затратам (перерасход
денежных средств) представляет собой
величину, полученную из разности
фактической стоимости выполненных
работ (ACWP) и плановой стоимости выполненных
работ (BCWP). Для работы, находящейся в
процессе выполнения, необходимо выполнить
процентную оценку завершенности (с
точки зрения затрат):
Отставание от графика определяется разностью между плановой стоимостью работ по графику (BCWS) и плановой стоимостью выполненных работ (BCWP).Рис. 14.4.2 дает графическое представление анализа на основе факта.
Рис. 14.4.2. Анализ освоенного объема и расхождений
Использование метода анализа освоенного объема требует дополнительной структуризации системы управления затратами по проекту и дополнительных усилий менеджера по сбору и анализу данных. Тем не менее данный подход позволяет получить более точную картину состояния дел по проекту и представить ее высшему руководству и заказчику в виде разнообразных отчетов.
Управление по стоимости выполненных работ
Метод управления по выполненной стоимости – это метод управления одновременно показателями затрат и времени. Он оценивает проект не по дням, а по стоимости выполненных работ. Таким образом, проект общей стоимостью 100000 долларов будет наполовину завершен после выполнения работ на сумму 50000 долларов.
На рисунке 15 графически представлено управление проектом по названному принципу.

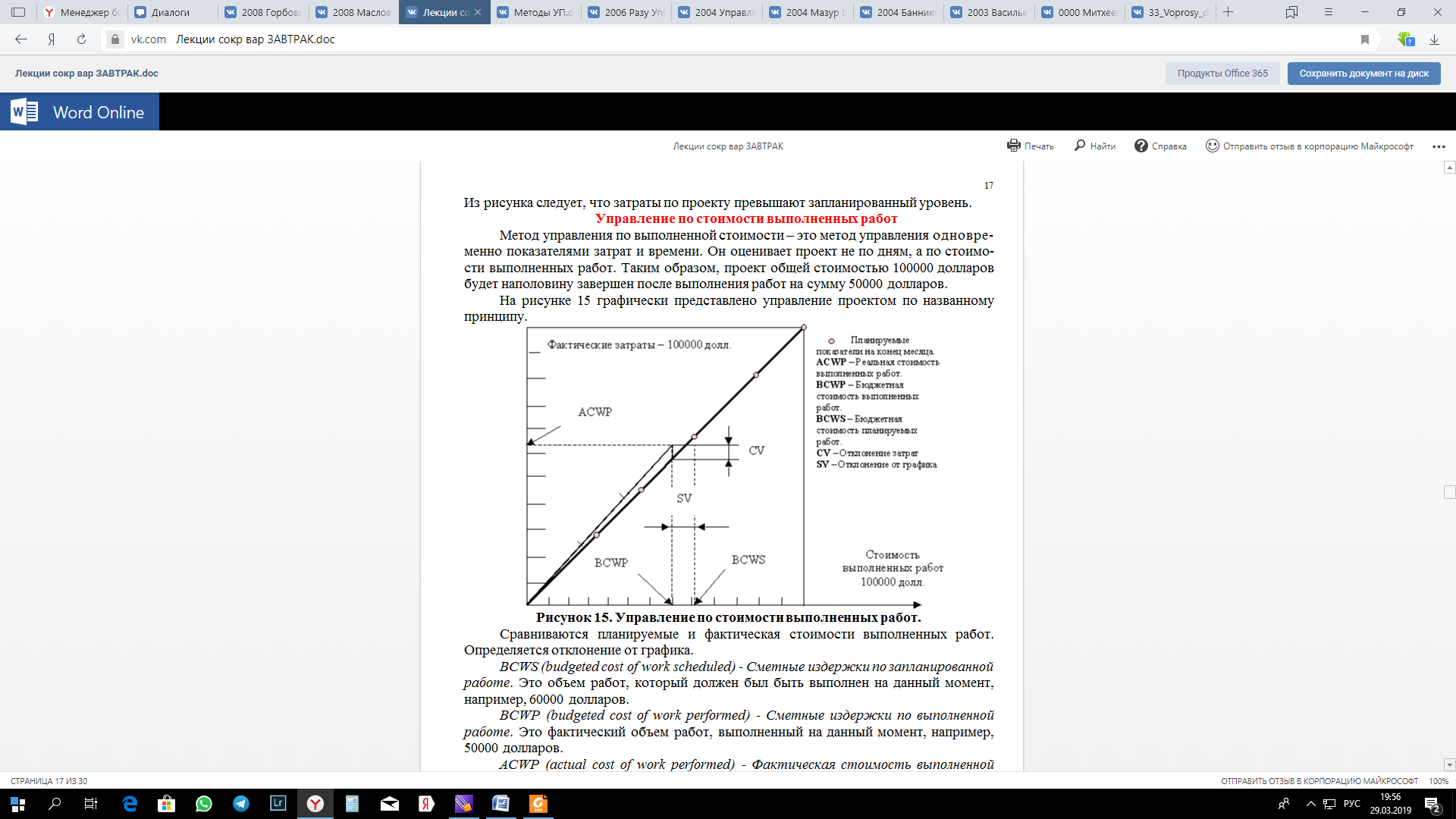

Рисунок 15. Управление по стоимости выполненных работ.
Сравниваются планируемые и фактическая стоимости выполненных работ. Определяется отклонение от графика.
BCWS (budgeted cost of work scheduled) - Сметные издержки по запланированной работе. Это объем работ, который должен был быть выполнен на данный момент, например, 60000 долларов.
BCWP (budgeted cost of work performed) - Сметные издержки по выполненной работе. Это фактический объем работ, выполненный на данный момент, например, 50000 долларов.
ACWP (actual cost of work performed) - Фактическая стоимость выполненной работы. Фактические затраты на работу, которая выполнена на данный момент, например, 65000 долларов.
Из данных трех величин может быть получено значение отклонения от графика SV (shedule variance) и отклонения от планируемых затрат CV (cost variance).
SV = BCWP – BCWS = 50000 – 60000 = -10000 долларов
CV = BCWP – ACWP = 50000 – 65000 = -15000 долларов
