78. Укладка грунта в тело неоднородной земляной плотины

Под каждую часть плотины грунт доставляют из разных карьеров и при достаточных размерах этих частей ведут укладку с разбивки на карты

Для грунтов с различной механическими свойствами укладку можно вести одновременно во всех частях плотины на разных уровнях.

Укладку грунта можно вести поочередно

При устройстве плотин с зубом в основании грунт из котлована под зуб удаляют за пределы насыпи, а если он пригоден для использования, послойно укладывают в тело плотины

79. Планировка и крепление откосов земляной плотины

Вблизи поверхности откосов из-за выпирания грунт остает­ся неуплотненным, образуя так назы­ваемую бахрому толщиной 0,2...0,5 м. При укладке грунта ширину крайних карт увеличивают на толщину бахро­мы. Для рационального использования грунта бахрому срезают с перемещени­ем в тело насыпи различными способа­ми. При этом одновременно осуществ­ляется планировка откосов.

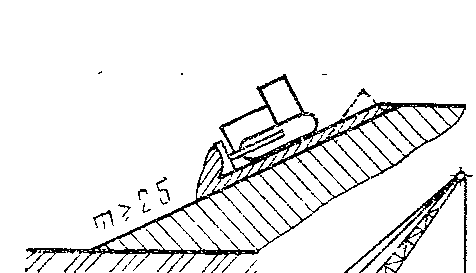

С крутых откосов (m<=2) грунт сре­зают периодически по мере возведения насыпи на высоту 1... 1,5 м, используя прицепные грейдеры, тракторные отко- сопланировщики, и на высоту до 3...5 и — экскаваторы с ков­шом-планировщиком . Пологие откосы планируют бульдозе­рами с перемещением грунта снизу вверх при m>=2 или вдоль откоса при 0,12.

После возведения насыпи низовые откосы обычно крепят посевом трав (залужением). Для этого откос дол­жен быть покрыт слоем растительного грунта, который отсыпают сверху от гребня плотины и при m>=2 разравни­вают бульдозером.

80. Рекультивация площади карьера

Она заключается в приведении их тер­ритории в состояние, пригодное для ис­пользования. Для этого выполняют следующие операции:

- планировку по­верхности дна карьера;

- разработку и доставку на дно карьера почвенного растительного слоя;

- разравнивание растительного слоя толщиной не менее 10 см.

Для выполнения всех этих операций используют те же механизмы, что и для подготовительных работ в карьере и основании плотины (бульдозеры, скреперы, грейдеры).

81.Возведение грунтовых насыпных плотин в зимнее время

С осени необходимо тщательно подготовить карьеры для их защиты от сильного переувлажнения и глубокого промерзания. Укладку и уплотнение грунта надо вести непрерывно и с такой интенсивностью, чтобы грунт не успевал промерзать. Из условия не промерзания, площадь карт и участков укладки д.б. не большеFmax≤(ПrtсмКз)/hсл Пr- кол-во гр. подаваемого на карту за 1 час; tсм- время до начала смерзания грунта, м3;Кз- коэффициент учитывающий непредвиденные задержки ( к3=0,8-0,9) ;hсл- толщина отсыпаемого слоя. В насыпь м. б. допущено ≤15% мерзлого грунта при размере отдельных глыб не выше 1/3hсл. В зимний период не рекомендуется укладывать глинистые грунты в тело экранов, понуров , диафрагм.

На площади укладки не д.б. снега, наледей. Опыт строительства небольших насыпных плотин показывает, что при достаточной концентрации землеройной техники непрерывной укладки хорошей организацией работ с постоянным контролем за качеством, можно успешно строить плотины и в зимнее время. В процессе возведения плотин организуют тщательный контроль за качеством используемого грунта и степенью его уплотнения в насыпи.
