5.1 Задание на расчетно-графическую работу № 5
Найти критический путь по алгоритмам управления проектом (СПУ), полный, свободный, независимый и гарантированный резервы времени. Продолжительности работ на рисунке 5.1 приведены в условных единицах.
2
4
6
4
6
8
2
3
6
8
4
6
4
4
6
3
3
2
2
4
7
2
8
7
3
6
4
6
2
6
5
3
5
4
4
3
8
8
4
Рисунок
5.1
—
Сетевая модель проекта
5.2 Обозначения и краткие теоретические сведения
Введем
следующие обозначения:
—
событие «Начало проекта»,
—
событие
«Окончание проекта»,
—
промежуточные
события проекта, фиксирующие начало и
окончание работы,
— работа,
—
ранний

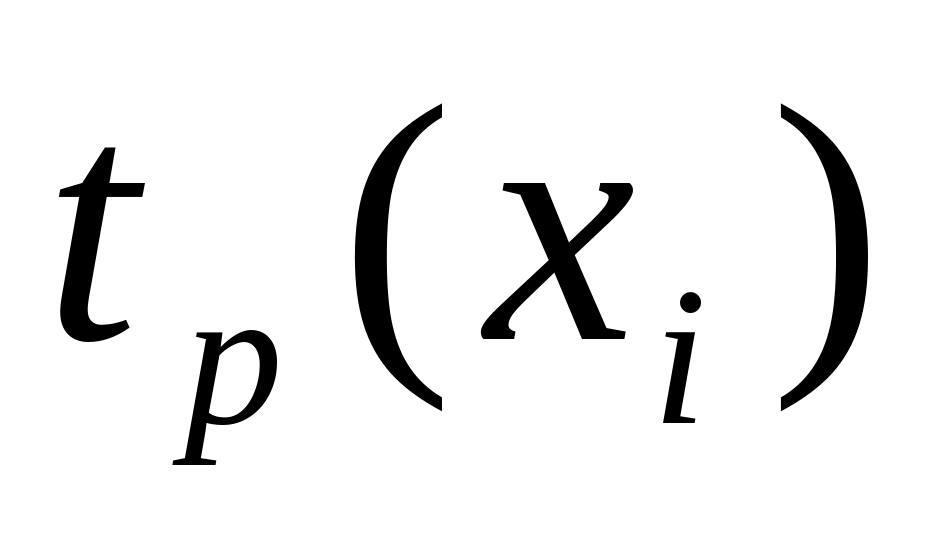

момент наступления события,
—
поздний
момент наступления события.

Ниже, на рисунке 5.2, дана схема идентификации вершин графа — сети.
Рисунок
5.2—
Идентификация вершин графа—сети
В
ведем
дополнительные обозначения:
—
формула для расчета раннего момента
наступления события,
—
формула для расчета позднего момента
наступления события.
—
резерв
времени события
,
т.е. максимальное время, на которое можно
задержать наступление события
без
задержки сроков завершения проекта.
Пример расчета ранних и поздних моментов наступления событий приведен на рисунках 5.3 и 5.4 соответственно.
Таким образом, полная схема идентификации вершин графа—сети показана на рисунке 5.5.
Рисунок 5.5 — Схема
идентификации вершин графа—сети
Равенство
позднего
и раннего сроков наступления события
обозначает
ситуацию недопустимости задержки
наступления события
.
Введем следующие обозначения:
—
полный
резерв времени
работы
.
Если
=
0, то работа
лежит на критическом пути (рисунок 5.6).
Ниже
приведены расчеты, поясняющие рисунок
5.6. Поскольку
=
4 – 2 – 2 = 0,
=
8 – 2 – 4 =2,
=
8 – 4 – 4 = 0, то работы 12 и 23 лежат на
критическом пути.

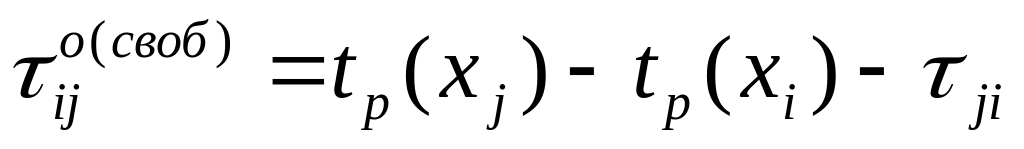

Введем следующие обозначения:
—
свободный
резерв времени работы
,
—
независимый
резерв времени работы
,
—
гарантированный
резерв времени работы
.
