7.2. Расчет освещения строительной площадки при реконструкции автодорожного моста через реку «с»..

Наиболее важным производственным фактором при реконструкции моста, а особенно при установке пролетного строения в проектное положение, является освещение: оборудование стройплощадки и мест ведения ночных работ осветительными приборами. Работы по установке пролетного строения на опоры в основном ведутся в светлое время суток, но в ряде случаев работы могут происходить и в темное время суток, поэтому необходимо подсчитать количество осветительных приборов для безопасного ведения работ.

Расчет освещенности стройплощадки сводится к определению:

-количества прожекторов, подлежащих установке для создания заданной освещенности;

-высоты установки прожекторов над освещаемой поверхностью;

-мест установки прожекторов.

Освещенность определяется количеством светового потока в люменах (лм) падающего на 1м2 освещаемой поверхности [ 21 ].

Минимальную высоту подвеса прожектора выбирают из условия ограничения ослепленности.

Для прожекторного освещения

где Imax – максимальная (осевая) сила света прожектора .

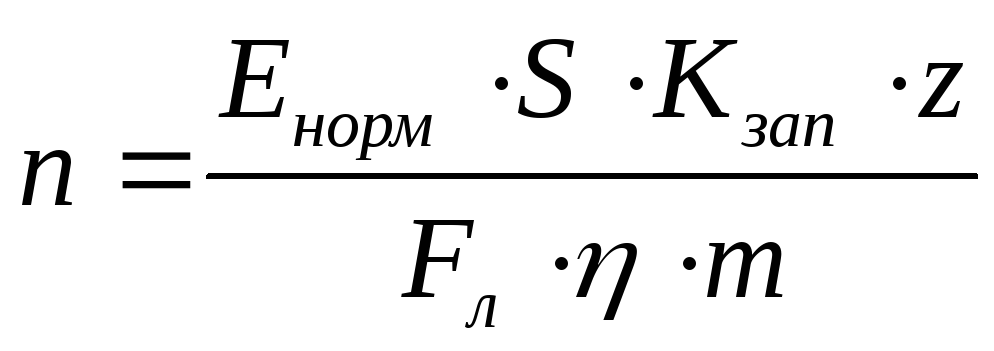

Для ориентировочного определения потребленного количества прожекторов n можно пользоваться следующей формулой:

Енорм – нормируемая освещенность, лк;

S – освещаемая площадь 50х30м;

Кзап – коэффициент запаса, равный 1,5;

Fл – световой поток лампы, лм;

 - к.п.д. для прожектора ПЗС-45, равный 0,65;

m – коэффициент использования светового потока равный 0,7;

z – коэффициент неравномерности освещения , равный 1,3.

.

Исходя из расчета, принимаем 4 прожектора типа ПЗС-45, которые размещаются о периметру стройплощадки.

Вывод: Полученное количество прожекторов обеспечит необходимый уровень освещения при выполнении работ что, в свою очередь, обеспечивает безопасные и безвредные условия труда.
