- •Введение.
- •Глава 2 Характеристика района строительства
- •Физико-географические условия.
- •Инженерно-геологические условия.
- •Гидрогеологические условия.
- •2.4 Инженерно-геологическая оценка условий строительства.
- •Глава 3 Описание вариантов эстакады, выбор оптимального варианта.
- •3.1 Вариант 1.
- •Результаты расчета
- •Результаты расчета
- •3.2 Вариант 2.
- •Результаты расчета
- •Результаты расчета
- •3.3 Вариант 3.
- •Результаты расчета
- •Результаты расчета
- •3.4 Вариант 4.
- •Результаты расчета
- •Результаты расчета
- •3.5 Сравнение вариантов эстакады. Выбор оптимального варианта.
- •Глава 4 Расчёт конструкций пролётного строения.
- •Расчёт пролётного строения.
- •4.1.1 Подготовка исходных данных для расчёта.
- •Расчёт монтажных стыков главных балок.
- •Расчёт монтажных стыков поперечных балок.
- •Расчёт сечения связей между балками.
- •Глава 5 Расчет фундамента опоры.
- •Результаты расчета
- •Глава 6 Проект производства работ.
- •Общий порядок строительных и монтажных работ.
- •Источники получения и транспортная схема доставки строительных материалов, конструкций и изделий.
- •Строительно-монтажная площадка.
- •Сборка пролётных строений.
- •Определение потребности строительства в рабочей силе, материально - технических и энергетических ресурсах.
- •Определение объёмов работ по строительству участка эстакады.
- •Расчёт потребности в рабочей силе.
- •Проектирование снабжения строительства водой, сжатым воздухом и электроэнергией.
- •Проектирование производственной базы строительства.
- •Расчёт площадей и выбор типов складов.
- •Определение потребности в строительстве временных производственных и административно-хозяйственных зданий и сооружений.
- •Проектирование строительной площадки.
- •Глава 7 Сметно-финансовый расчёт. Локальная смета №
- •Глава 8 Безопасность в чрезвычайных ситуациях.
- •Исходные данные.
- •Характеристика строительной площадки и особенности радиоактивного загрязнения при аварии на роо.
- •Выявление и оценка возможной радиационной обстановки на объекте.
- •Разработка мероприятий по подготовке объекта к защите.
- •Выводы.
- •Глава 9 Охрана труда.
- •Введение.
- •Анализ опасных и вредных факторов.
- •Нормирование опасных и вредных факторов производственной среды.
- •Мероприятия по достижению безопасных условий труда при производстве электросварочных и газопламенных работ.
- •Требования безопасности к технологическим процессам и местам производства сварочных и газопламенных работ.
- •Требования безопасности при ручной сварке.
- •9.5 Разработка мероприятий по предупреждению отрицательного воздействия строительства на окружающую природную среду.
- •Список литературы:
-
Проектирование снабжения строительства водой, сжатым воздухом и электроэнергией.
Строительство моста в современных условиях связано с большим потреблением электроэнергии, сжатого воздуха и воды.
Временное водоснабжение.

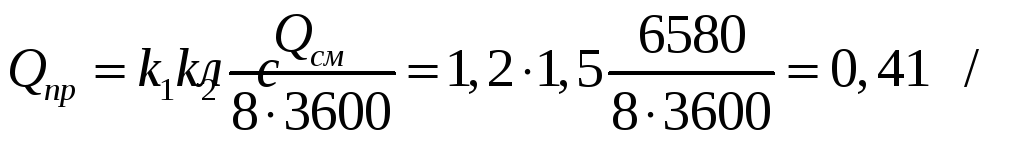

На строительной площадке вода требуется для технических целей, пожаротушения, а также для санитарно-бытовых нужд. Расчетный секундный расход воды на производственные нужды Qпр определяется по формуле:
где Qсм – расход воды на производственные нужды за одну смену в сутки, л;
k1=1.2 – коэффициент на неучтенные потребности;
k2=1,5 – коэффициент неравномерности потребления воды в течение рабочей смены.
При определении Qсм по графику производства работ необходимо установить период с наибольшим потреблением воды.
Расход воды на производственные нужды
-
Виды расхода
Единица измерения
Расход воды на единицу измерения, л
Расход воды
Охлаждение:
Компрессора
1 м3 воздуха
10
18,0х10=180
Двигателей внутреннего сгорания
1 л.с. в час
40
4000
Заправка и промывка автомобилей:
Легковых
1 автомобиль в сутки
400
400
Грузовых
1 автомобиль в сутки
500
2000
Расход воды на тушение пожара принимается 10 л/с.
Расход воды на санитарно-бытовые нужды на строительной площадке слагается из расхода воды на питье, умывание, приготовление пищи и принятие душей:
Qхоз=Q’хоз+Q’’хоз=0,03+0,16=0,19 л/с
Наибольший секундный расход определяется по формуле:
Наибольший секундный расход воды для душей
За расчетный секундный расход воды на стройплощадке принимается наибольшее из двух значений:
Q= Qпр+Qхоз=0.41+0.19=0,6 л/с
Q=0.5(Qпр+Qхоз)+Qпож=0,5(0,4+0,19)+10=10,3 л/с=37,08 м3/ч
Получаем расход воды равный 37,08 м3/ч
Временное теплоснабжение. На строительстве моста тепло необходимо для обогрева административных и бытовых помещений. Источником тепла является электроэнергия. Потребление тепла в течение года неравномерно, что необходимо учитывать при составлении проекта теплоснабжения.
Расход тепла на обогрев зданий определяется по формуле:
,
где V- объем здания, м3;
qо- удельная тепловая характеристика здания, ккал/м3*ч*град;
tв, tн - температура воздуха, внутренняя и наружная, град.
Наибольший суммарный расход тепла в час определяется с учетом графика производства работ.
Обогрев помещений производится электрообогревателями.
Обеспечение строительства сжатым воздухом. Сжатый воздух необходим на строительстве моста для обеспечения работы пневматических инструментов, различных аппаратов.
Потребность в сжатом воздухе для пневматического инструмента определяется по формуле:
,
где - k1=1,5- коэффициент, учитывающий потери воздуха в сети;
k2 =0,9- коэффициент одновременности (число инструментов 2-3);
q- потребление воздуха одним инструментом, м3/мин,
Принимаем один компрессор типа КС-9 производительность 9 м3/мин.
Потребление сжатого воздуха пневмоинструментами и аппаратами
Наименование и количество аппаратов |
Расход воздуха при атмосферном. давлении, м3/мин |
на общее кол-во аппаратов |
Сверлильная машинка (2) Шлифовальная машинка (2) Пескоструйный аппарат (2) Гайковерт (4) Покрасочный аппарат (2) |
1,3
1,6
2,5
1,5 0,3 |
2,6
3,2
5,0
6,0 0,6 |
Временное электроснабжение. Электроснабжение строительства мостов обычно осуществляется от действующих электрических сетей. К строительной площадке эстакады электроэнергия подается от ближайшего здания по трёхфазной линии напряжением 380 В. Для подачи потребителям необходимо напряжение 380/220 В. При отсутствии действующей электросети снабжение строительства электроэнергией осуществляется от временных электростанций. Временные сети низкого напряжения обычно устраиваются воздушными на деревянных столбовых опорах с использованием голых проводов.
Расчет суммарной потребной мощности устройств энергопитания производится по формуле:
,
где k=1,1- коэффициент, учитывающий потери мощности в сети;
k1,k2, k3- коэффициенты спроса;
cos=0,75- коэффициент мощности,
Рс- сумма номинальных мощностей всех установленных моторов и других силовых потребителей, кВт;
Ров- общая мощность осветительных приборов для внутреннего освещения, кВт;
Рон- общая мощность осветительных приборов для наружного освещения, кВт.
Рс=35 кВт;
Ров=0,015x380=5,7 кВт;
Рон=0.0024x1943+8.65+0.0003x120000=50 кВт;
Определение потребности строительства в машинах и механизмах
№ п/п |
Наименование машин |
Потребное кол-во |
Тип двигателя |
Мощность электродвигателя |
|
Одной машины |
Общая |
||||
1 |
Экскаватор |
1 |
Двигатель внутреннего сгорания |
- |
- |
2 |
Стреловой железнодорожный кран ЕДК 300 |
1 |
Двигатель внутреннего сгорания |
- |
- |
3 |
Стреловой кран NK-750 YS KATO |
1 |
Двигатель внутреннего сгорания |
- |
- |
5 |
Бульдозер |
1 |
Двигатель внутреннего сгорания |
- |
- |
6 |
Компрессор КС-9 |
1 |
Двигатель внутреннего сгорания |
- |
- |
7 |
Автосамосвал |
1 |
Двигатель внутреннего сгорания |
- |
- |
