1. Область применения технологической карты
Технологическая карта разработана на основе методов научной организации труда и предназначена для использования при составлении ППР и организации труда на объекте. Карта составлена для устройства фундамента опоры из забивных свай. В карту включены следующие работы:
- ограждение в виде ящика с днищем;
- погружение ж.б. свай;
- устройство тампонажного слоя методом ВПТ;
- срубка голов свай;
- установка опалубки ростверка;
- армирование ростверка;
- бетонирование ростверка.
Объемы элементов опоры
№ |
Наименование |
Схема |
Ед.изм |
Кол-во |
Примечание |
1 |

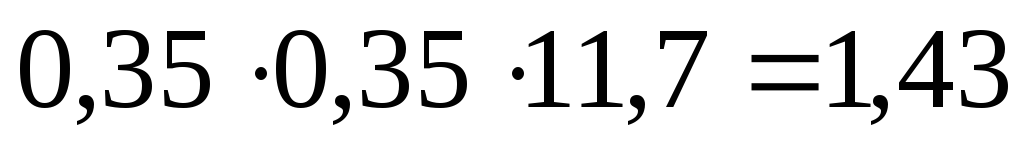

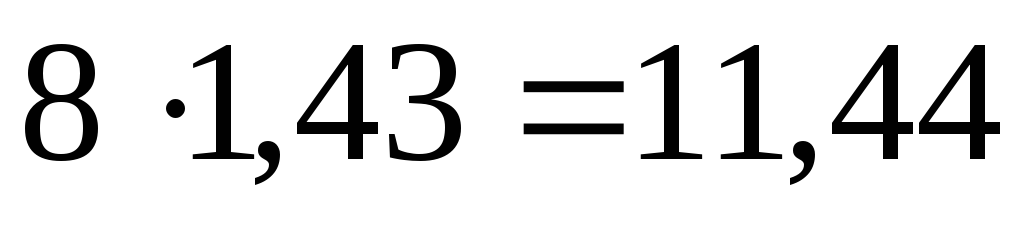

Железобетонные сваи 35х35 l=11,7 м вертикальные
|
|
м³
т |
28,6 |
|
2 |

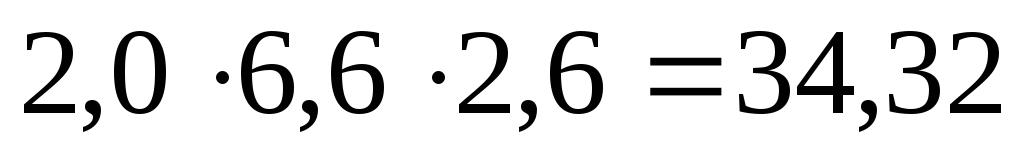

Железобетонный ростверк |
|
м³ т |
85,8 |
|
3 |

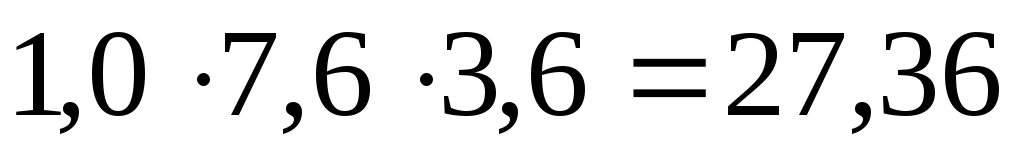

Тампонажный слой |
|
м³ т |
68,4 |
|
2. Указания по технологии производственного процесса и технике безопасности
Подготовительные работы по данному объекту:
- изготовление ящика с днищем на берегу на специальном стапеле, сталкивание его в воду и буксировка к месту установки, закрепление ящика путем подвешивания на заданной отметке к маячным сваям;
- приемка строительной площадки;
- выбор оборудования;
- работы по разбивке свайного фундамента;
- завоз и складирование свай с проверкой их соответствия технической документации и маркировке.
Длительность погружения свай определяется с момента первого удара молота по свае до момента полного окончания погружения сваи (до получения проектной отметки или до получения проектного отказа). Перерывы в работе молота в замер времени погружения свай не включаются.
Технология при сооружении ростверка на водотоке следующая:
-
Установка распорной рамы из ящика с днищем и его закрепление маячными сваями.
-
Подготовка свай (визуальный осмотр на складе с целью выявления дефектов, разметка, крепление строповочных устройств);
-
Транспортирование свай и установка их в направляющие устройства;
-
Принятие мер по облегчению погружения свай в грунт;
-
Забивка свай через отверстия в днище (перемещение копра к свае, строповка и подтаскивание сваи к копру, подъем молота с наголовником в верхнее положение, установка на сваю молота с наголовником, расстроповка сваи, пуск молота и погружение сваи, снятие молота с наголовником со сваи);
-
Законопачивание водолазами зазоров между наружными гранями свай и днищем.
-
Укладка тампонажного слоя бетона методом ВПТ.
-
После выстойки бетона откачка воды из ограждения, удаление верхнего слабого слоя бетона, срубка голов свай.
-
Устройство опалубки (проверка положения осей, строповка и подача щитов в ограждение, установка щитов, крепление подкосами и распорками и выверка опалубки, расстроповка щитов, снятие распорок и подкосов, отделение щитов от бетона, строповка и складирование щитов, расстроповка щитов). Опалубку раскрепляют распорками, устанавливаемыми между стенкой опалубки и стенкой ограждения.
-
Армирование ростверка.
-

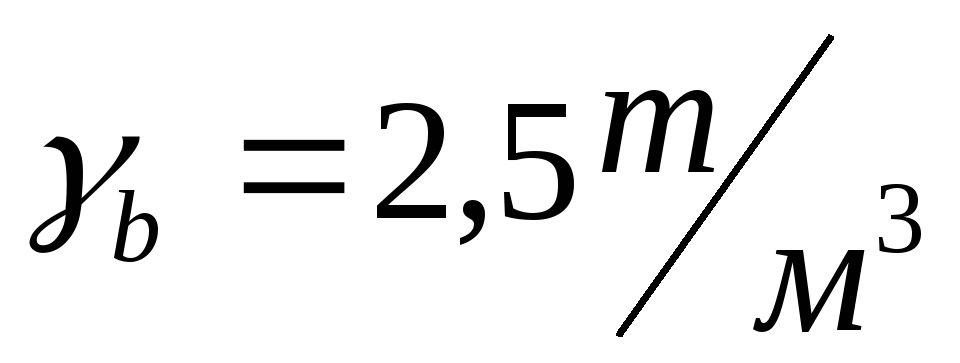

Бетонирование ростверка. Бетонную смесь подают в опалубку в бадьях гусеничным краном (швартовка и отшвартовка баржи или плашкоута (при подаче бадьи с плавучих средств), строповка и подъем бадьи, прием и укладка бетонной смеси, уплотнение бетонной смеси вибратором, заглаживание поверхности бетона, очистка бадьи, перемещение и расстроповка порожней бадьи);
Для ведения работ нужно подобрать кран, отвечающий требованиям по грузоподъемности (Q), подъему крюка (H) и вылету стрелы (LК).
Высоту подъема стрелы ведем из условия доставки бетонной смеси для бетонирования ростверка опоры:
,
где
HO =-2,0м – высота сооружения,
hЗ=1,0м – запас,
hЭ=2м – высота поднимаемого элемента,
hс=2 м – высота строповки,
hп=2 м – высота полиспаста.
Вылет стрелы:
,
где
d=1,0м – расстояние от оси стрелы до стропуемого элемента,
a=3м – ширина элемента,
hШ=1,5м – расстояние от площадки стояния крана до низа его поворотной части,
с=1,5м – расстояние от оси вращения крана до опорного шарнира стрелы.

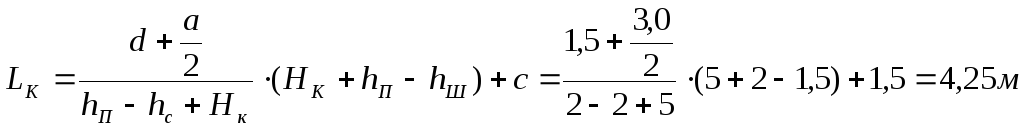

При таком вылете и при такой высоте подъема необходима такая длина стрелы:
Исходя из рассчитанных технических параметров, определяем кран РДК-250.
Указания по технике безопасности
-
Общее руководство монтажными работами на строительстве мостов должно поручаться квалифицированным специалистам, имеющим опыт выполнения указанных работ.
-
К вышеуказанным работам допускаются монтажники, имеющие стаж работы не менее года и разряд не ниже третьего.
-
Сборку конструкции необходимо производить с огражденных средств подмашивания.
-
Машины и оборудование, эксплуатируемые мостостроительным подразделением, должны иметь паспорта, инвентарные номера и быть зарегистрированы в журналах установленной формы.
-
Стальные канаты, такелажные приспособления, съемные грузозахватные приспособления должны соответствовать ГОСТ-12.3.010-82 и Правилам устройства и безопасной работы грузоподъемных кранов.
-
В любой стадии работ нагрузка на кран не должна превышать указанной в паспорте крана для данного вылета.
