- •Введение
 - •3) В процессе эволюции смысловое значения предприятия изменялось:
 - •5) Все экономические процессы, протекающие во времени, возобновляются – имеют цикличность. Цикличность – совокупность явлений, которые проходят и начинаются заново.
 - •Подготовка высокотехнологического производства.
 - •3) Открытие. Изобретения. Патенты. Рационализация.
 - •4) Кпп, ее задачи, содержание и этапы.
 - •7) Технологическая документация (тд), организационная структура тпп
 - •8) Экономическая эффективность и инновации
 - •Организация высокотехнического производства.
 - •Сущность и характеристика поточного производства.
 - •Элементы расчета поточной линии.
 - •Виды заделов на поточную линию и их расчет
 - •Автоматизация поточного производства.
 - •Организация вспомогательного производства
 - •Основные понятия и задачи системы качества.
 - •Виды контроля и организационная структура технического контроля (тк).
 - •Статистические методы контроля качества (смкк).
 - •Классификация, анализ и учет качества продукции.
 - •Организация вспомогательных хозяйств
 - •Организация инструментального хозяйства (их).
 - •Организация энергетического хозяйства (эх).
 - •Организация ремонтного хозяйства (рх).
 - •Организация складского хозяйства (сх)
 - •Организация транспортного хозяйства (тх)
 - •Стратегическое и оперативное планирование производства
 - •Оперативное планирование производства (опп)
 - •Методы управления производства
 - •Методы разработки и принятия управленческих решений.
 - •Рациональная организация труда

Организация складского хозяйства (сх)
СХ - совокупность общезаводских и цеховых подразделений, которые выполняют прием, распределение, хранение. Выдачу запасов в соответствии с употреблением.
Главная задача – обеспечить бесперебойную работу.
СХ включает в себя снабжение, склады заготовок и полуфабрикатов, инструментальный склад
Разнообразие складов классифицируют:
-
по роли (снабженческие, полуфабрикатные, сбытовые);
 -
по объекту (общественные, цеховые);
 -
по номенклатуре (специальные, универсальные);
 -
по типу зданий (открытые, закрытые).

Складская служба, которая занимается работой может нести пассивную роль, если склад участвует в управлении.
Организация транспортного хозяйства (тх)
ТХ – совокупность общезаводских и цеховых подразделений, занятые погрузкой, разгрузкой, транспортировкой грузов на производственные и хозяйственные нужды, а также ремонтом, техническим обслуживанием предприятий.
Разновидность транспортных средств:
-
по назначению (не заводские, межцеховые, нецеховые);
 -
по принципу действия (нкепрерывные, прерывные);
 -
по методу транспортировки (ж/д, подъемно-транспортные).

Основными понятиями для организации ТХ являются грузопоток и грузооборот.
Г
рузопоток
– величина перемещения грузов от
отправителя i-го к j-му
(в тоннах или тоннокилограммах). Считается
за период
Грузооборот – совокупность грузопотоков в разрезе или предприятии (цехе).
На основании грузопотока и оборота выбирается транспортное средство.
Стратегическое и оперативное планирование производства
-
сущность планирования и система планов
 -
назначение и область применения СПУ
 -
виды СПУ и основы сетевой модели
 -
порядок построения сетевой модели
 -
временные параметры сетей и их расчет
 -
оптимизация сетевой модели
 -
управление ходом работ по СПУ

1.
Планирование – 1) чертеж, сооружение чего-нибудь на местности; 2) заранее намеченная система мер; 3) предположение хода осуществления чего-нибудь.

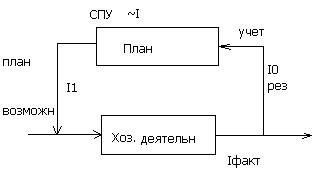

Планирование - процесс формирования целей предприятия, определение приоритетов, выбор направлений действий (стратегий), средств, методов их достижения. Результатом планирования является план.
План – оформленный результат планирования, мотивирующая модель действий руководства на основные оценки прогнозов составляющей среды и внутренние возможности предприятия.
По форме планирование – информационный процесс


Система планов (группы):
-
перспективные (стратегические)
 -
тактические планы (уточнения каждый год)
 -
оперативные
 -
свободные
 -
инвестиционные
 -
инновационные

Система плана – интегрирующая система планирования, которая отражает сам процесс планирования, ход реализации.
2.
Планирование СОНТ – одна из стратегических задач, требует разработки задач (чтоб меньше было ошибок, ускорить процесс, грамотно распределить ресурсы).
,
где Т- трудоемкость, Ч – численность
Метод критического пути; система оценки и контроля производственных программ.
Преимущества:
-
система четко отражает взаимосвязь между процессами;
 -
позволяет выделить важные (критические) работы;
 -
безмасштабное оформление планов, позволяет быстро их изменять;
 -
четкая математическая постановка и программы расчета, позволяет рассчитывать эти планы.

Объекты:
-
НИОКР;
 -
Опытное производство единичных машин;
 -
Строительство и реконструкция сложных объектов
 -
Администрация – организация предприятия.

Высокая стоимость. Риск 5 %.
3.
Основой СПУ является сетевая модель (график) – ориентированный граф в виде безмасштабной диаграммы, которая на плоскости изображается кружками, соединяется стрелками.
Граф – упорядоченное множество узлов (ориентированный – все связи ориентированные от начального до исполнения и отсутствуют обратные связи).
![]()
В СПУ используется множество моделей (6 признаков, видов):
1) по определению структуры: детерминированные, стохастические
2) по количеству временной оценки: 1, 2, 3 оценки
3) по количеству одновременно выполненным проектам: одно- и много проектируемая модель
4) по количеству ресурсов: одно- и много ресурсные
5) по количеству параметров оценки: одно и много целевые
6) по форме представления: графические (ориентированные на события или работу), табличные, матричная форма.
Первичные элементы модели: работа и событие.

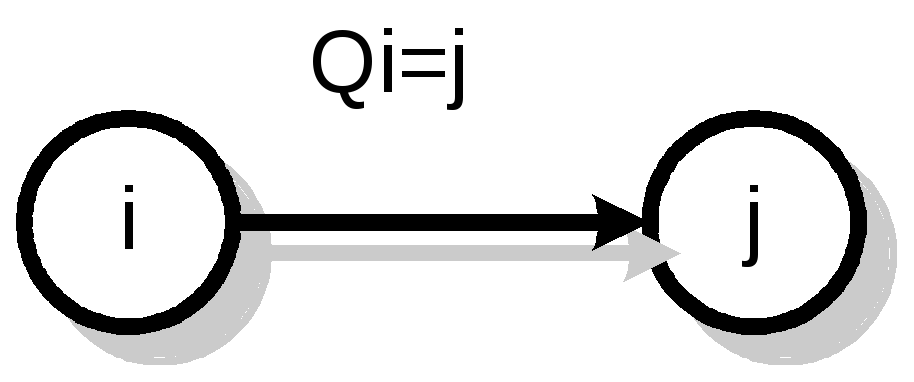

Работа применяется в широком смысле:
1) как математический объект:
- вектор, имеющий фиксированное начало и окончание;
- модель этого объекта, который отражает параметры.
2) как организационно-экономический объект: объект потребления ресурсов во времени или процесс ожидания.
3) как объект логики: работа, связь, зависимость (фиктивная, которая не требует затрат, ожиданий).

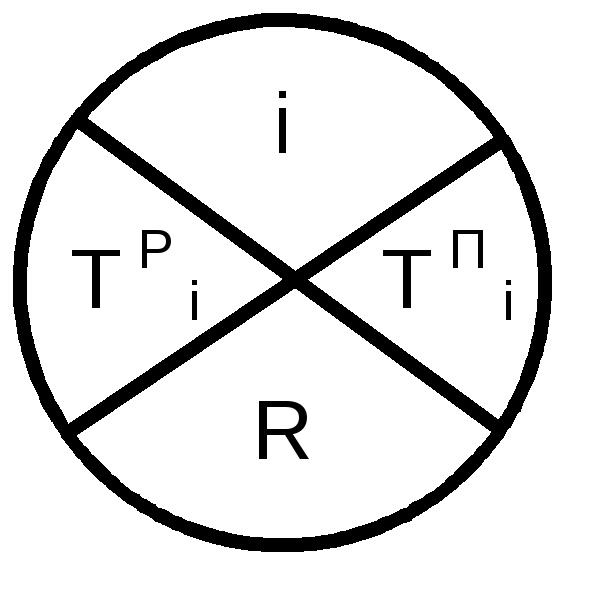

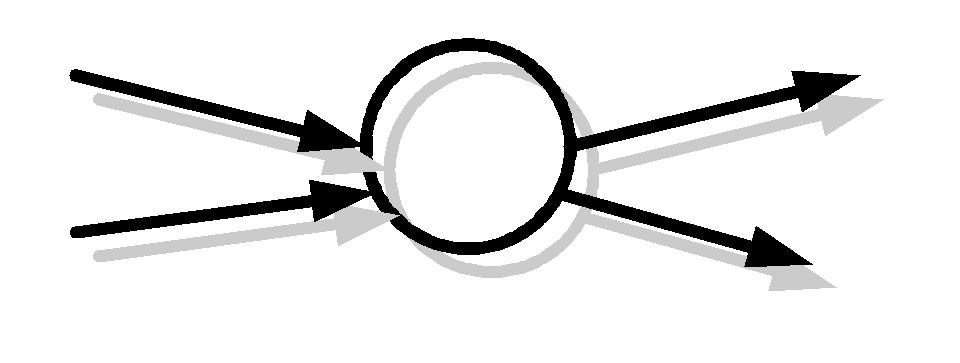

Событие – характеристика состояния работы по времени и/или момент перехода проекта на качестве другой уровень.
В
се
события сетевой модели характеризуются
двойственностью:
-
начало каких-то работ
 -
завершение

Исключение из правил: на входе ничего не имеет, на выходе имеет.

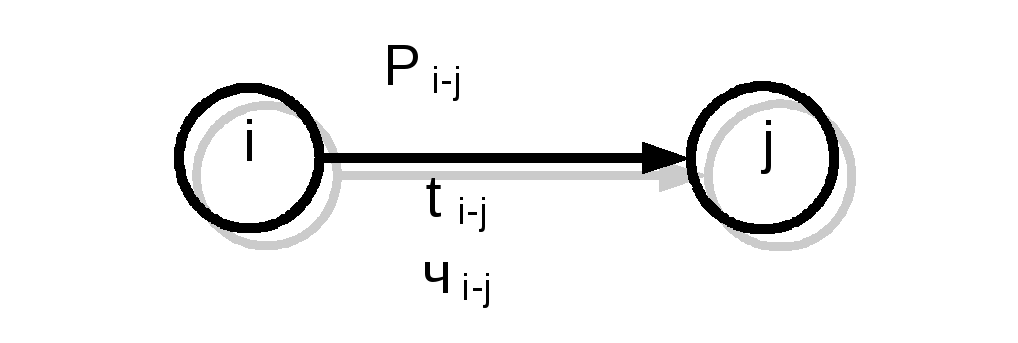

Элемент сетевого графика изображается

Рi-j
– работа
t i-j – длительность
чi-j – численность
Чтобы построить сетевую модель, есть 4-е правила:
-
каждая работа должна иметь отличительный шифр i и j


-
в сетевом графике не должно быть событий, у которых есть выходы, но нет входов (есть входы, но нет выходов), нет тупиков и нет зависаний, за исключением конечного и начального событий.
 -

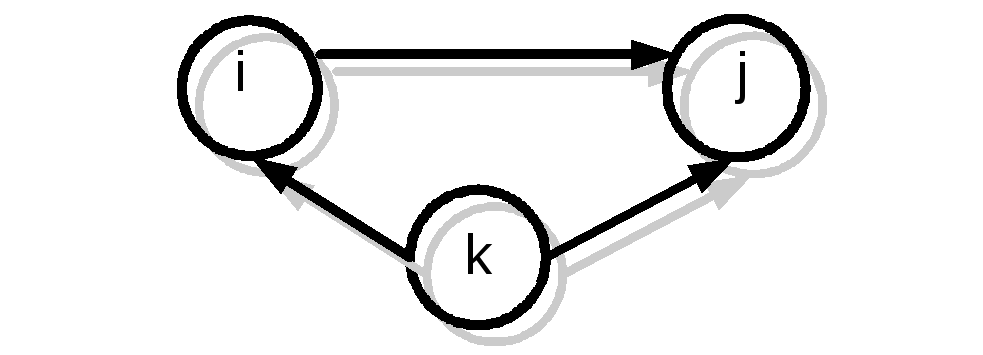

не должно быть циклов, контуров

- логическая ошибка
-
событие j по номеру больше, чем i.

4.
Этапы:
-
структура анализирующая разработку (САР)
 -
построение частных сетевых графиков
 -
установка временных оценок
 -
сшивание частных графиков в общую сеть.

Сложные объекты имеют физическую и функциональную структуру.

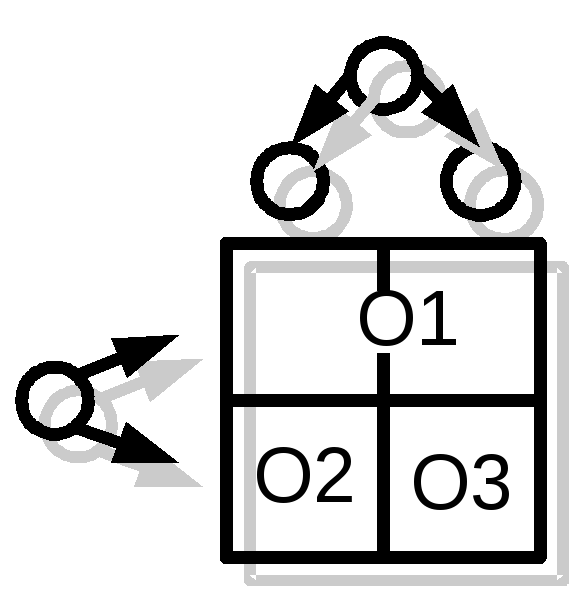

О1 – ответственный исполнитель
В САР выделяется подсистема. Каждый О1,О2,О3 строит сетевые графики.
5.
Путь в сетевом графике – это последовательность работ от начального до конечного события. Критический путь – путь, у которого суммарная продолжительность работ имеет максимальную продолжительность.
Резервное событие – предельно возможная допустимая задержка, которая не увеличивает длительность критического пути.
Срок раннего свершения события – наиболее возможный ранний срок свершения относительно, заданного начального срока с соблюдением логики сетевых графиков за срок позднего свершения.
Срок позднего свершения события– наиболее допустимый поздний срок свершившийся относительно рабочего окончания и соблюдение логики.
![]()
Алгоритм расчета:
-

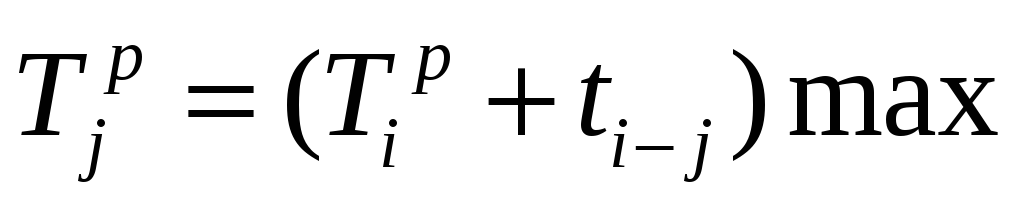

для начального события

,
	где Тi –
	предшествующее событие; -
,
	где Тj – последующее
	событие; -

,
	где к – конечное событие; -
; -
	- резерв событий; -
Выделяем критический путь, где делаем выбор по максимуму

6.
Оптимизация делится на два направления:
-
локальная (интуитивная)

- по продолжительности
- по загрузке ресурсов
2) комплексное (итеративное)
- по стоимости
-по времени
7.
Если преимущество СПУ заложено в сетевом графике, реализуют цикл. Реализующая модель требует создания системы управления.
Цикл включает следующие шаги:
-
подготовка (обучение, создание экономических условий);
 -
планирование (создание группы и их обучение);
 -
управление (разработка своей модели, создание экономических условий);
 -
анализ (оценить работу оценителя, собрать информационную базу).

В итоге получаем фактический график.
