Задачи этапа «Землеотвод»

Составьте перечень операций второго этапа по примеру, приведенному в Таблице 4.

Таблица 4 Операции этапа «Землеотвод»

Название

Тип*

Длительность, дни

Трудозатраты, часы

Плановый объем

Единица объема

Календарь

Крайний срок

Разработка документации по землеустройству

ФД

15

30

100

%

ИТР

Согласование проекта отвода земли

ФД

10

24

100

%

ИТР

Заключение договора аренды

ФД

5

32

100

%

ИТР

Окончание этапа «Землеотвод»

ФД

0

0

100

%

ИТР

09.11.11

* - все задачи этапа «Землеотвод» с не фиксированным объемом работ

  1. Следующее шаг с задачами этапа «Землеотвод» - это определение их взаимосвязей. Выделяем все задачи данного этапа и связываем их связью типа «Окончание - Начало», нажимаем кнопку «Соблюдение связей» и «Расчет проекта» (закладка «Проект»), Рисунок12.

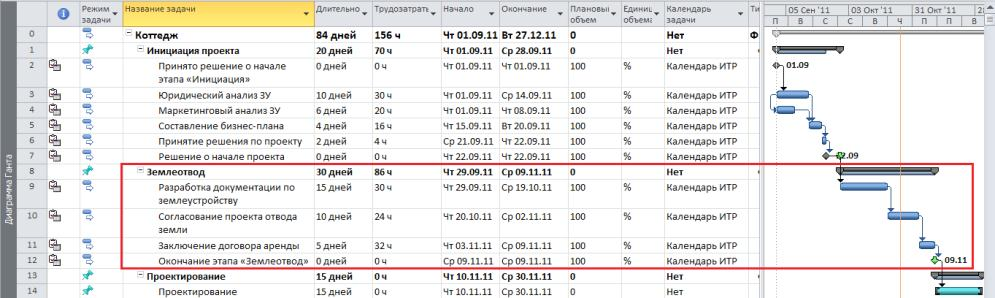

Рисунок 12 Задачи этапа «Землеотвод»

Кроме того, задача «Разработка документации по землеустройству» начинается сразу после задачи «Решение о начале проекта».

Задачи этапа «Проектирование»

Составьте перечень операций третьего этапа по примеру, приведенному в Таблице 5.

Чтобы поменять тип задачи на фиксированные трудозатраты, необходимо поменять тип планирования задачи с ручного на автоматический.

Таблица 5 Операции этапа «Проектирование»

Название

Тип*

Длительность***

Трудозатраты

Плановый объем

Единица объема

Календарь

Крайний срок

Подэтап «Эскизный проект»

Разработка эскизного проекта

ФТ

40

100

%

ИТР

Подэтап «Проект стадии «П»

Разработка проекта стадии «П»

ФТ

200

100

%

ИТР

Подэтап «Рабочая документация»

Проработка рабочих чертежей

ФТ

160

70

листов

ТР

Передача рабочих чертежей Генподрядчику

ФД

2

16

1

компл

Крайний срок выдачи РД

0

100

%

30.11.11

* - все задачи этапа «Проектирование» с не фиксированным объемом работ

*** - в случае, если не указана длительность, заносится информация о трудозатратах работ в колонку «Трудозатраты»

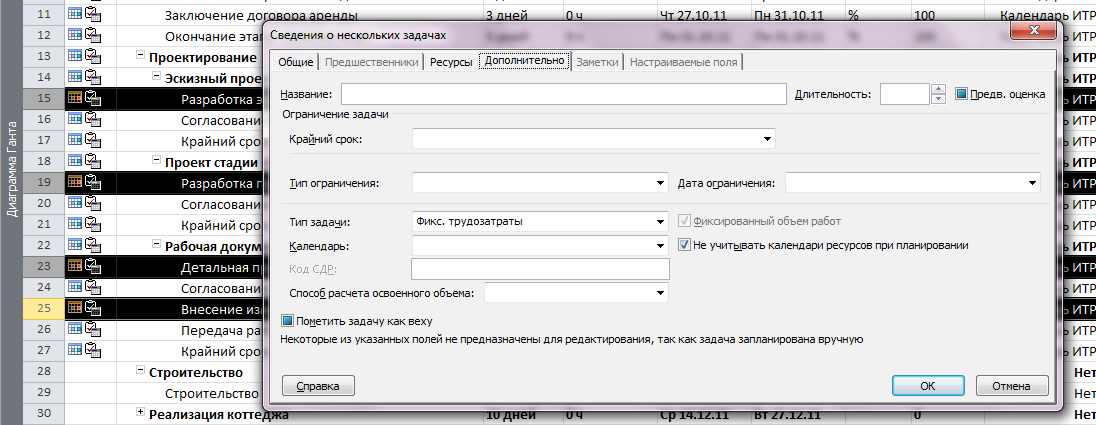

  1. Если вам в проектах нужно поменять тип задачи, нужно либо вывести колонку «Тип» и в нем выбрать нужный вам тип, Рисунок 13, либо перейти в сведения о задаче, и на закладке «Дополнительно» выбрать тип задачи, Рисунок 14.

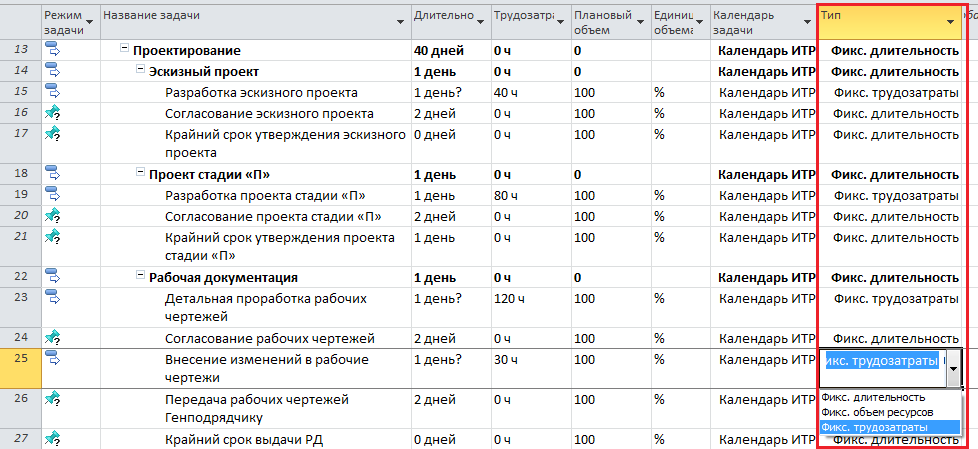

Рисунок 13 Выбор типа задачи с помощью поля «Тип»

Рисунок 14 Выбор типа задачи на закладке «Дополнительно»

  1. После того, как определены параметры задач, необходимо их связать. Все задачи этапа проектирования связываем связью «Окончание – начало». Также устанавливаем связь «Окончание – начало» между задачами «Окончание этапа «Землеотвод» и «Разработка эскизного проекта», Рисунок 15.

Рисунок 15 Задачи этапа «Проектирование»
