- •Пояснительная записка
- •Реферат
- •1. Организация и технология производства работ
- •Определение номенклатуры работ.
- •1.2.1. Определение размеров котлована
- •1.2.2. Определение объема котлована
- •1.3. Определение объема при устройстве фундаментов (рисунок 3,4):
- •1.4. Определение объёмов работ при монтаже сборного перекрытия
- •1.4.1. Определение количества плит перекрытий.
- •1.4.2. Объём работ по заливке швов плит перекрытий (рисунок 5).
- •1.5. Предварительный выбор методов производства работ.
- •1.6. Разработка мероприятий по защите выемок от подземных вод
- •1.6.1 Расчет водопонизительной системы из легких иглофильтровых установок.
- •1.Устанавливаем водопонизительные установки.
- •2.Определяем требуемую величину понижения угв:
- •12.Определяем значение из уравнения характерного движению воды в иглофильтре при различном их шаге:
- •13.Строим график зависимостей:
- •14.Определяем глубину погружения иглофильтров:
- •15. Окончательно принимаем:
- •1.7. Определение работ по установке арматурных сеток:
- •1.9.2. Расчёт производительности эобр при производстве земляных работ
- •1.8. Выбор машин и механизмов для устройства подземной части здания
- •1.8.1. Выбор монтажных кранов для устройства монолитного фундамента и монтажа плит перекрытия
- •1.8.2. Расчёт длины стропа
- •1.8.3. Расчёт требуемых параметров крана
- •1.9.2. Выбор машин для обратной засыпки пазух
- •1.9.3. Выбор машин для подсыпки под полы
- •1.10. Гидроизоляционные работы
- •1.11. Расчет экскаваторных забоев
- •1.12. Уплотнение грунта
- •1.13. Описание основных строительных процессов с приведением перечня необходимого инструмента и инвентаря
- •2. Калькуляция и нормирование затрат труда
- •2.1. Составление калькуляции затрат труда и машинного времени
- •2.2. Разработка календарного графика выполнения работ
- •2.2.1. Определение коэффициента оборачиваемости опалубки
- •2.3. Расчёт тэп
- •3. Разработка мероприятий по контролю качества устройства монолитных фундаментов
- •4. Разработка мероприятий по тб, охране труда и окружающей среды
- •4.1. Земляные работы
- •4.2. Бетонные и железобетонные работы
- •4.3. Монтажные работы
- •Заключение
- •Список используемой литературы
2. Калькуляция и нормирование затрат труда
2.1. Составление калькуляции затрат труда и машинного времени
Производим на основании найденных объемов работ, принятой технологии производства работ и подобранных машин и механизмов, а также соответствующих ЕНиР.
Для ведущих процессов, по которым производительность определяется расчетом, а также для отсутствующих в ЕНиР вспомогательных машин, производительность которых известна, норму времени НВР и НМВР можно найти по выражениям:
где: NPi – количество рабочих в звене, выполняющих i-ый процесс, чел.
Определение НВР и НМВР для экскаватора:
Определение нормы машинного времени для транспортных средств:
;
НВР и НМВР уплотнения грунта подсыпки под полы подвесной вибротрамбовкой
ПВТ-3 равны:
Калькуляция затрат труда и машинного времени приведена в таблице 7.
2.2. Разработка календарного графика выполнения работ
Календарный график строится на основании ведомости расчетов к календарному графику.
Первые 7 граф заполняются на основании калькуляции трудовых и денежных затрат (табл.7).
Нормативную продолжительность определяем по формуле
где:
–
затраты труда на выполнение i-го процесса,
чел-см;
–
количество рабочих
в звене, чел;
-
принятое количество звеньев.
Количество звеньев на выполнение вспомогательных процессов принимается из условия, чтобы их продолжительность не превышала продолжительности соответствующего основного процесса.
Принятую
продолжительность
получаем путем округления нормативной
продолжительности до числа кратного 1
смене (реже 0,5 смены, 0,25 смены). Если одной
машиной выполняется несколько процессов,
то тогда до числа кратного 1 смене можно
округлять общую продолжительность по
выполнению данных процессов.
Процент выполнения норм находится по выражению
2.2.1. Определение коэффициента оборачиваемости опалубки

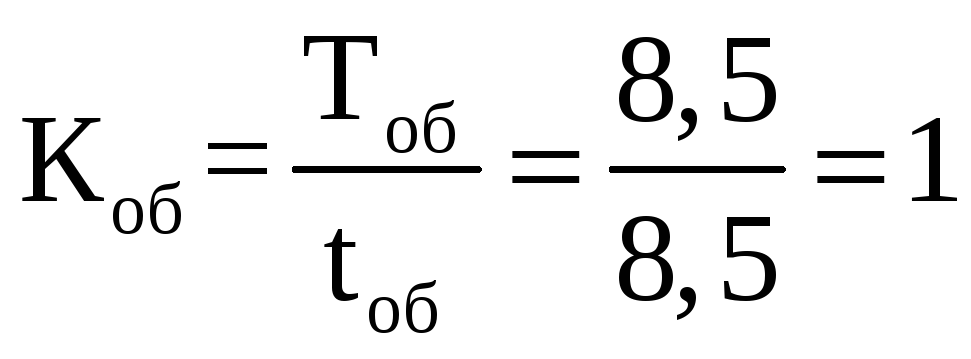

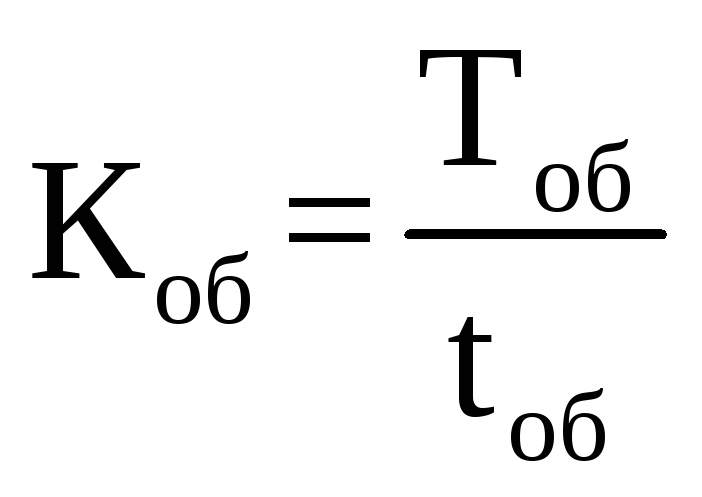

Коэффициент оборачиваемости опалубки определяется по формуле
где:
- время установки опалубки, см;
–
время нахождения
в деле одного комплекта опалубки, см.
и
принимаются на основании календарного
графика производства железобетонных
работ.
В этом случае, площадь опалубки, необходимая для производства железобетонных работ, определяется по выражению
где:
- общая площадь опалубки, необходимая
для устройства всех фундаментов, м2;
– коэффициент
оборачиваемости опалубки.
2.3. Расчёт тэп
1. Продолжительность производства работ, см:
- земляных: 10 см;
- монтажных: 19 см;
- работ по устройству фундаментов: 3 см.
Продолжительность принимается по календарному графику производства работ.
-
Трудоемкость единицы объема работ:
- земляных, чел-см/м3;
где:
-
монтажных, чел-см/т.
где:
-
работ по устройству фундаментов, чел-см/м3.
где:
-
Выработка на одну чел-см (величина, обратная трудоемкости) при производстве:
- земляных, м3/чел-см;
- монтажных, т/чел-см.
- работ по устройству фундаментов, м3/чел-см;
