1.8.2. Расчёт длины стропа
Т.к. угол между двумя канатами стропа равен 90 градусов, то высота равна половине ширине стропа:
где Lпл – длина плиты, равная 5,980м.
Т.к. угол между двумя канатами стропа равен 90 градусов, то Lс–длина стропа равна:
Рисунок 8. Схема определения длины стропа
1.8.3. Расчёт требуемых параметров крана
Определяем параметры для наиболее удаленной плиты:
Плита:
1) по требуемой грузоподъемности:
,
где
=2,8т-масса
поднимаемого груза
=0.09т-масса
грузозахватного приспособления
2) по требуемой высоте подъема крюка:
где h=1,8м-превышение уровня опирания конструкции над уровнем стоянки крана
h3=0,5м – высота запаса;
hэ=0.22м - монтажная высота элемента;
hс=4м – расчётная высота строповки.
-
по требуемому вылету стрелы:
где: а– ширина контура опирания крана, м (а ≈ 4 м);
с – минимально допустимое расстояние от опоры крана до коллектора иглофильтровой установки, м ( с=4 м);
F=4.75м;
Бадья:
1) по требуемой грузоподъемности:
,
где
=0.490-масса
бадьи, т
=1
-объем
бадьи,
-плотность
бетонной смеси,
(
=2,4…2,5
)
2) по требуемой высоте подъема крюка:
где h=1,8м-превышение уровня опирания конструкции над уровнем стоянки крана;
h3=0,5м – высота запаса;
hэ=3.612м - монтажная высота элемента;
hс=2.2м – расчётная высота строповки.
3) по требуемому вылету стрелы:
где:
≈4
м; с=4
м;
F=4,75м
Таблица 5. Требуемые монтажные характеристики крана
№ п/п |
Наименование элемента и его марка |
Масса эле-мента qэ, т |
Размеры элемента, м |
Параметры захватного приспособления |
Требуемые монтажные характеристики |
|||||
Дли-на |
Шири-на |
Высо-та |
Масса qс, м |
Высота hc, м |
Qтр, т |
Нтр, м |
Lтр, м |
|||
1 |
Плита перекрытия |
2,8 |
6 |
1.5 |
0.22 |
0.037 |
4 |
2,837 |
6,52 |
13,75 |
2 |
Бадья с бетонной смесью |
2.89 |
1.232 |
1.04 |
3.612 |
0.02 |
2.2 |
2.91 |
8.112 |
16.9 |
Рисунок 8. Схема к определению Нтр и Lтр при монтаже плиты перекрытия с
расположением крана на бровке
Рисунок 9. Схема к определению Нтр и Lтр при подаче бетонной смеси с
расположением крана на бровке
По требуемым параметрам подбираем марку монтажного крана. По [5] принимаем автомобильный кран КС-7471 со следующими грузовыми и высотными характеристиками:
Рис. 10. Грузовые и высотные характеристики крана КС-7471
Рисунок 11. Схема крана КС-7471 с габаритными размерами
Технические характеристики:
Длна стрелы – 29,6 м
Вылет стрелы:
-максимальный -24 м
-минимальный – 4 м
Грузоподьемность:
-максимальная -20 м
-минимальная – 2 м
Высота подьема крюка:
-максимальная -30 м
-минимальная – 18,6 м
Масса – 67,7т
Шасси автомобиля – ПС-632
1.9. Выбор вспомогательных машин для производства земляных работ
1.9.1. Подбор транспортирующей машины
1) Выбор автосамосвала
При емкости ковша q=0.65 м3 и дальности перемещения грунта L=10 км рекомендуется принимать автосамосвалы грузоподъемностью Р= 10 т (табл. 27[3]).
По табл. 28[3] принимаем автосамосвал КрАЗ-222, с грузоподъемностью 10 т.
Технические характеристики автосамосвала КрАЗ-222:
Габаритные размеры кузова:
длина – 4,58м
ширина – 2,13м
высота – 0,8м
Объем кузова- 8м3
Высота от грунта до верха кузова 2,8м
Габаритные размеры:
длина – 8,19м
ширина – 2,65м
высота – 2,76м

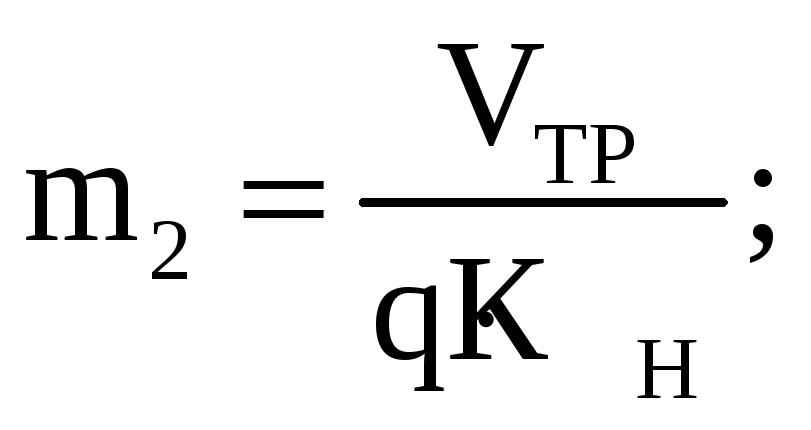

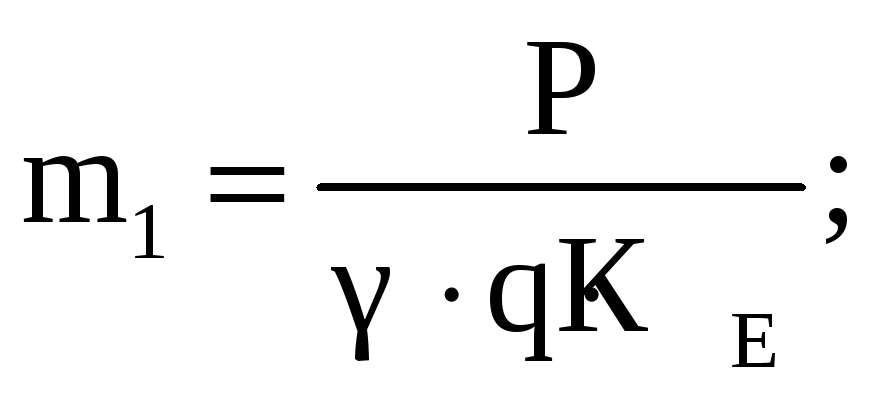

2) Находим загружаемое количество ковшей:
а) по грузоподъемности:
где
- плотность грунта,
;
=1,7
принимаем 11шт.
Перегрузка
составляет
б) исходя из ёмкости кузова атосамосвала:
где КР=1.2- коэффициент разрыхления грунта табл. П4.1[2]
принимаем 12шт.
Перегрузка
составляет

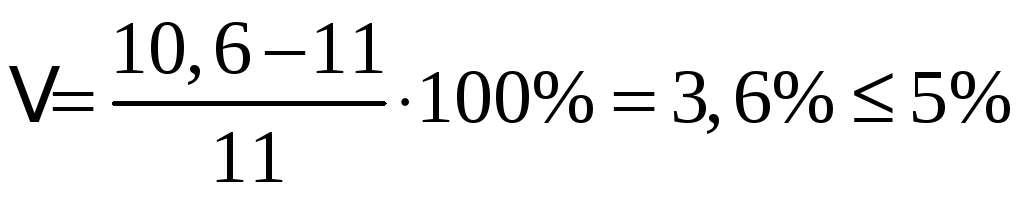

Окончательно принимаем тк=min{тк1;тк2}=11 шт
-

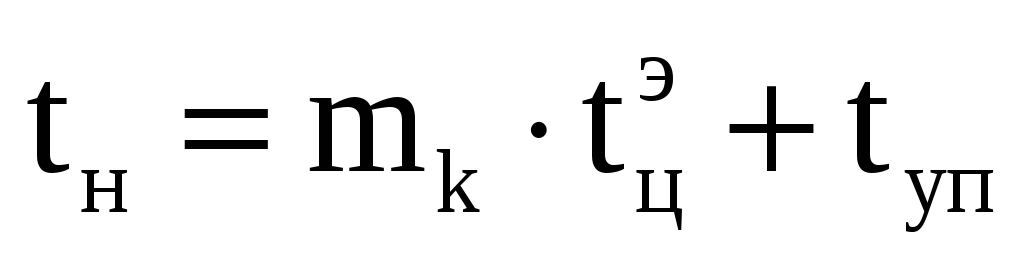

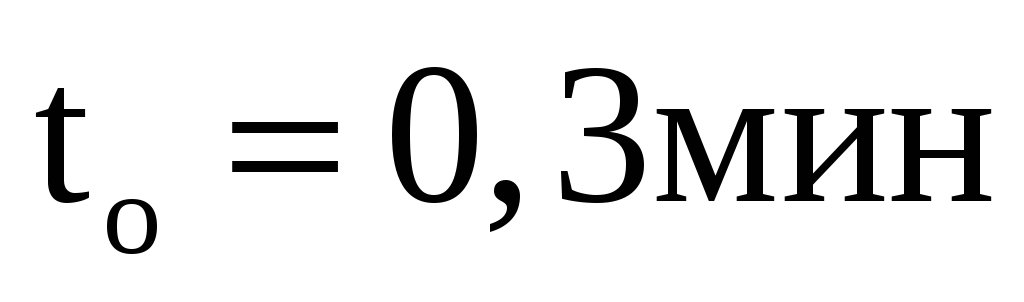

Требуемое количество транспортных средств при условии непрерывной работы в транспорт.
где Тц – время одного цикла работы автосамосвала в мин.
-
время загрузки автосамосвала
грунтом, мин;
– время движения
груженного и порожнего транспорта, мин;
-
время маневрирования при постановке
на разгрузку, мин;
-
время разгрузки, мин;
(при транспортировании
грунта в транспорт)
VСР=30 км/ч– средняя скорость движения транспортного средства, км/ч (прил. табл. 29).
,
мин
tцэ-
продолжительность рабочего цикла
экскаватора при работе в транспорт, с
(прил. табл 19);
tуп –время установки транспортного средства под погрузку, прил. табл 31; tуп=0,5мин
;мин
-непосредственное
время разгрузки, мин (прил. табл. 31);
-время
установки под разгрузки, мин (прил. табл.
31);
;мин
-время
ожидания под зкскаватором, мин (прил.
табл. 31);
-время
пропуска встречного транспорта, мин
(прил. табл. 31);
(при
транспортировании грунта в транспорт)
(при транспортировании
грунта в транспорт)
Принимаем 9 автосамосвалов.
4) Определим производительность принимаемых машин по формуле:
где: V1– объём перевозимого грунта;м3
Тц – время одного цикла работы автосамосвала ;мин
КВ =0,6 - коэффициент использования по времени.
;
Условие выполняется, следовательно окончательно принимаем 9 автосамосвалов.
