Разработка котлована экскаватором
Экскаватор с обратной лопатой применяется для разработки траншей и котлованов с погрузкой грунта в транспортное средство или отвал. Обратная лопата способна работать в переувлажненных грунтах, она удобна для рытья котлованов небольших размеров, недостаток - ограниченная глубина котлована.
Рабочая зона экскаватора, в которую входит площадка на установки экскаватора, транспортных средств или части кавальера, часть разрабатываемого массива грунта называется экскаваторным забоем.
Разработка грунта одноковшовыми экскаваторами ведется проходками, число и размеры которых определяется в зависимости от размеров выемки и рабочих параметров экскаватора.
Размеры похода проектируются из условия обеспечения работы экскаватора с минимальными затратами времени на выполнение рабочего цикла. Глубина проходки должна обеспечить такую длину срезания, чтобы ковш был заполнен с шапкой за один приём черпания.
Разработка грунта прямой лопатой начинается с устройства съезда для экскаватора и транспортного средства. Съезд устраивается с постепенным заглублением забоя. Ширина его по низу около 7м, угол наклона 10-15º. В зависимости от положения экскаватора по отношению к массиву и транспортным средствам различают:
-
лобовые проходки;
-
торцевые проходки;
-
боковые проходки.
При лобовом забое грунт разрабатывается на всю ширину проходки, при боковом – полная ширина может быть получена путём последующей разработки ряда проходок.
Назначение той или иной проходки экскаватора зависит от ширины разрабатываемого массива.
| Технические характеристики экскаваторов | ||
| Наименование показателя | Марка экскаватора | |
| ЭО-3311Б | ЭО-2621А | |
| Вместимость ковша с зубьями, куб.м | 0,4 | 0,25 |
| Длина стрелы, м | 10,5 | - |
| Наибольший радиус копания, м | 11,1 | 4,7 |
| Наибольшая глубина копания: При боковом проходе При концевом проходе |
 4,42 7,8 |
 - - |
| Наибольший радиус выгрузки, м | 10 | - |
| Наибольшая высота выгрузки, м | 6 | 3,3 |
| Наибольшая глубина копания для котлованов, м | 4 | - |
|
 Мощность, кВт(л/с) | 37(50) | 44(60) |
| Масса, т | 12,4 | 5,45 |

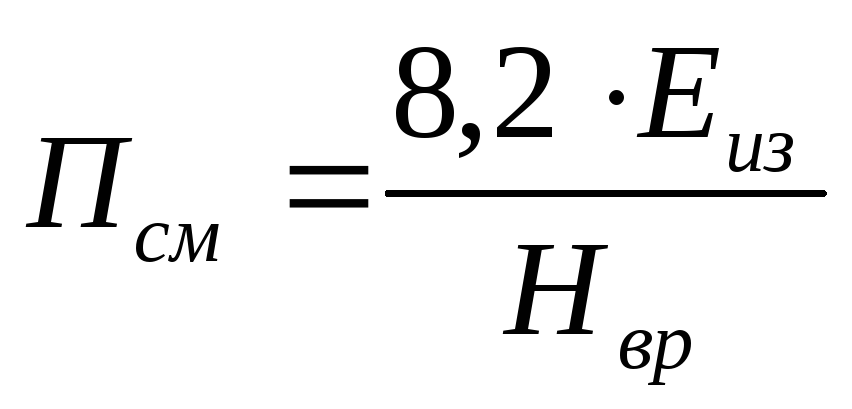

Сменная производительность машин
| № комплекта | Наименование работ | Марка машины | §§ ЕНиР | Единица измерения | Норма времени на единицу | Сменная Произв-сть машин Псм | |
| чел-ч | маш-ч | ||||||
| 1 | Разработка и перемещение грунта | ДЗ-30 | Е2-1-21 | 100 м3 | 2,87821 | 2,87821 | 284,9 |
| 2 | ДЗ-20 | Е2-1-21 | 100 м3 | 1,73476 | 1,73476 | 472,69 | |
| 1 | Уплотнение грунта | Д-39А | Е2-1-29 | 1000 м2 | 0,5 | 0,5 | 1640 |
| 2 | ДУ-16В | Е2-1-29 | 1000 м2 | 0,46 | 0,46 | 1782,61 | |
| 1 | Разработка котлована | ЭО-3311Б | Е2-1-7 | 100 м3 | 2,2 | 2,2 | 372,73 |
| 2 | ЭО-2621А | Е2-1-8 | 100 м3 | 3,2 | 3,2 | 256,25 | |
Для технико-экономического сравнения вариантов комплекта машин определяют:

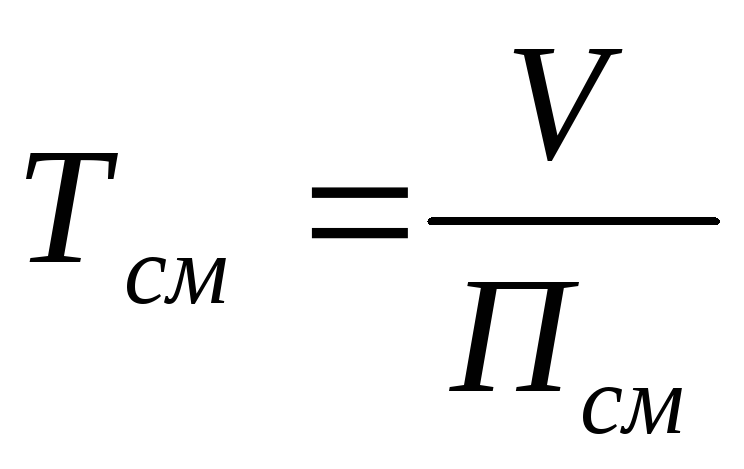

а) количество смен работы каждой машины, входящей в состав комплекта машин:
 ,
где
,
где
 -
сменная производительность машин,
-
сменная производительность машин,
   V
- объём работ ( );
);

 -
сменная производительность;
-
сменная производительность;
б) стоимость механизированных работ комплекта машин:
 ,
,
где

 -
стоимость машино - смены машины, руб.,
-
стоимость машино - смены машины, руб.,
1.08- коэффициент, учитывающий накладные расходы (8%).

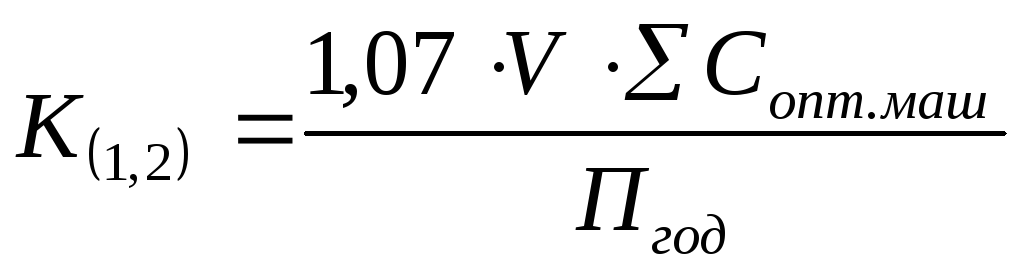

в) удельные капитальные вложения на весь объём работ:
 ,
,
где

 - инвентарно-расчётная стоимость машины
руб. берём из [6];
- инвентарно-расчётная стоимость машины
руб. берём из [6];

 -
годовая производительность машин
данного комплекта,
-
годовая производительность машин
данного комплекта,
 ,
,
где

 -
число смен работы машины в году, которое
берём из [6]
-
число смен работы машины в году, которое
берём из [6]
| Количество смен работы каждой машины, входящей в состав комплекта. | ||||
| Наименование работ | V, м³ |
 |
 | |
| Разработка и перемещение | ДЗ-30 | 8067,8838 | 284,9 | 28,32 |
| ДЗ-20 | 472,69 | 17,068 | ||
| Уплотнение | Д-39А | 90510 | 1640 | 55,19 |
| ДУ-16В | 1782,61 | 50,77 | ||
| Разработка котлована | ЭО-3311Б | 357,34 | 372,73 | 0,96 |
| ЭО-2621А | 256,25 | 1,39 | ||
| Стоимость механизированных работ комплекта машин. | ||||
| Наименование работ |
 | Тсм | Смех, р | |
| Разработка и перемещение | ДЗ-30 | 19,02 | 28,32 | 581,74 |
| ДЗ-20 | 23,44 | 17,068 | 432,08 | |
| Уплотнение | Д-39А | 10,34 | 55,19 | 616,32 |
| ДУ-16В | 10,34 | 50,77 | 566,96 | |
| Разработка котлована | ЭО-3311Б | 18,31 | 0,96 | 18,98 |
| ЭО-2621А | 17,23 | 1,39 | 25,866 | |
| Удельные капиталовложения на весь объём работ. | |||||
| Наименование работ | V, м³ |
 | Пгод | К,т.р | |
| Разработка и перемещение | ДЗ-30 | 8067,8838 | 4,96 | 66951,5 | 0,64 |
| ДЗ-20 | 12,62 | 132353,2 | 0,823 | ||
| Уплотнение | Д-39А | 90510 | 4,19 | 549400 | 0,739 |
| ДУ-16В | 4,19 | 597174,35 | 0,68 | ||
| Разработка котлована | ЭО-3311Б | 357,34 | 6,54 | 126728,2 | 0,019 |
| ЭО-2621А | 12,30 | 74312,5 | 0,063 | ||
| Удельные приведенные затраты на весь объём разработки грунта | |||||
| Наименование работ | Смех,р | К,р | Ен | Пуд | |
| Разработка и перемещение | ДЗ-30 | 581,74 | 640 | 0.12 | 658,54 |
| ДЗ-20 | 432,08 | 823 | 531,92 | ||
| Уплотнение | Д-39А | 616,32 | 739 | 705 | |
| ДУ-16В | 566,96 | 680 | 648,56 | ||
| Разработка котлована | ЭО-3311Б | 18,98 | 19 | 21,27 | |
| ЭО-2621А | 25,87 | 63 | 33,43 | ||

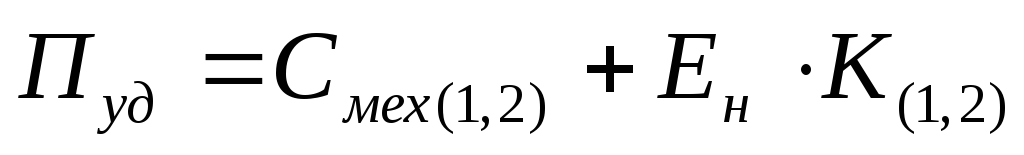

Окончательный
выбор делаем на основе сравнения удельных
приведённых затрат
 :
:
 ,
,
где
 -
нормативный коэффициент эффективности
капитальных вложений
-
нормативный коэффициент эффективности
капитальных вложений


Принимаем 2-й комплект, как имеющий минимальные стоимостные показатели удельных приведенных затрат.

 ,
				м³/смену
,
				м³/смену
 ,р
,р
