- •3. Состав и оформление курсовоЙ работы
- •4. Краткое содержание разделов
- •4.1. Календарный план производства работ на объекте
- •4.1.1 Выбор и обоснование организационно-технологических схем выполнения строительно-монтажных работ по циклам
- •4.1.2 Методы расчета продолжительности выполнения отдельных видов строительно-монтажных работ /в дипломном проекте/
- •4.1.3. Расчет потребности в строительных кадрах
- •4.2. Строительный генеральный план объекта
- •4.2.1. Общая часть
- •4.2.2 Расчет потребности и размещение на стройгенплане складов
- •4.2.3 Расчет потребности и размещения временных зданий административного, санитарно-бытового производственного назначения
- •4.2.4 Проектирование временного водоснабжения
- •Коэффициент часовой неравномерности потребления воды, Kчас
- •4.2.5 Проектирование временного электроснабжения
- •4.2.6 Проектирование освещения на строительной площадке
- •4.2.7 Снабжение сжатым воздухом
- •Коэффициенты одновременности работы однородных механизмов
- •5. Основные мероприятия по технике безопасности на строительной площадке
- •6. Противопожарные мероприятия на стройплощадке
- •7. Охрана окружающей среды
- •Рекомендации (требования) по оформлению пояснительной записки
- •Календарный план производства работ по объекту
- •Основные понятия и определения сетевой модели
- •Виды инвентарных складов, рекомендуемых к применению на строительных площадках
- •Номенклатура строительных материалов и показателей по расчету площадей складов
- •Ориентировочные нормы запаса материалов и изделий для нерудных строительных материалов-заполнителей в сменах потребления, для остальных в сутках
- •Нормативные показатели для определенных инвентарных зданий служебных и бытовых
- •Удельный расход воды на производственно-строительные нужды
- •Ориентировочные нормы расхода электроэнергии на работу строительных машин и установок
- •Ориентировочные данные о расходе электроэнергии на производственные цели
- •Ориентировочная мощность, потребная для освещения
- •Средние значения коэффициентов спроса и коэффициентов мощности
- •Основные показатели трансформаторных подстанций
- •Удельные показатели мощности
- •Технико-экономические показатели пневматических инструментов, применяемых в строительстве
- •Технические характеристики передвижных воздушных компрессорных станций
4.2.6 Проектирование освещения на строительной площадке
Освещение строительной площадки объекта состоит из рабочего (местного и общего), аварийного и охранного. При этом освещение регламентируется следующим образом: аварийное — по независимой линии в местах основных проходов и спусков не менее 0,2 лк; освещенность охранной зоны — минимально 0,5 лк; рабочее освещение рассчитывается исходя из необходимой освещенности (см. приложение 20) и характеристики источника света.
В основном в настоящее время для освещения строительной площадки применяются различного типа прожекторы. Расчет их количества производится по монограммам или через удельную мощность:
,
(18)
где Р — удельная мощность (при освещении прожекторами ПЭС-35) принимают Р = 0,25—0,4 вт/м2лк и ПЭС-45 Р = 0,2—0,3 вт/м2лк;
Е — освещенность, лк ( см. рис.1);
S — величина площадки, подлежащей освещению, м2;
Рл — мощность лампы прожектора, вт (при освещении прожекторами ПЭС-35 Рл = 500 и 1000 вт, ПЭС-45 Рл = 1000 и 1500 вт).
Зная величину требуемой освещенности в лк и размер освещаемой площади в м2 по графикам можно определить число прожекторов.

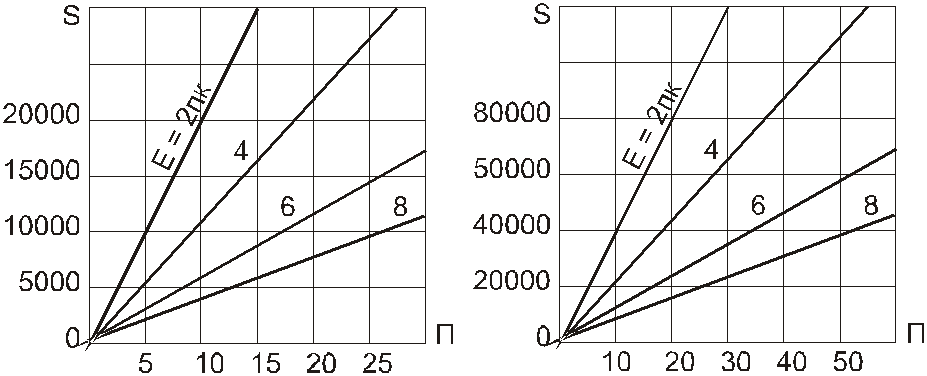

Рисунок 1
При использовании прожектора ПЭС-35 с лампой 500 вт |
При использовании прожектора ПЭС-45 с лампой 1000 вт |
Для освещения открытых пространств прожекторы устанавливают группами (по 3—4 и более) по контуру площадки. Принимая минимальную высоту установки, в зависимости от силы лампы: 7 м — лампы 300 вт. до 25 м — лампы 1500 вт. Расстояние между прожекторами 80—250 м.
Временную открытую наружную проводку на площадке следует устраивать изолированным проводом на надежных опорах так, чтобы нижняя точка провода находилась на высоте не менее 2,5 м над рабочим местом; 3,5 м над проходами и 6 м над проездами.
В случае необходимости электрической проводки на высоте менее 2,5 м, она должна быть заключена в трубы или короба.
Электролампы общего освещения напряжением 127—220 В подлежат подвешиванию на высоте не менее 2,5 м от земли или пола, в противном случае должна быть исключена возможность прикосновений к их токоведущим частям, либо напряжение должно быть не выше 36 вольт.
4.2.7 Снабжение сжатым воздухом
Потребителями сжатого воздуха на строительной площадке являются работы, выполненные с помощью пневмомашин и пневмоинструментов.
Сжатым воздухом строительную площадку снабжают центральные компрессорные станции (на крупных площадках) или отдельные стационарные или передвижные компрессорные станции (на средних и малых площадках). Производительность стационарных и передвижных компрессорных станций и давление подбирают с учетом потери давления разводки сжатого воздуха. Подбор диаметров труб для системы воздушной разводки производится расчетным путем или по таблицам действующих справочников.
Расчетом должны быть определены:
-
мощность компрессорного парка в м3/мин и количество различных компрессорных установок;
-
потребное количество кислорода и источники снабжения (стационарные, передвижные).

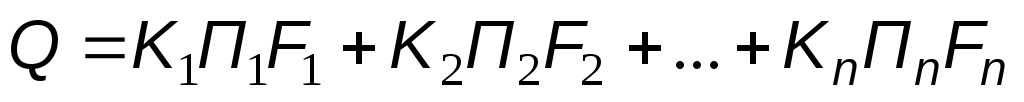

Потребное количество сжатого воздуха в м3/мин определяется по формуле:
,
(19)
где К1, К2…Кn — коэффициенты одновременности работы однородных механизмов, определяемые по соответствующей таблице 3;
П1, П2…Пn — число однородных механизмов;
F1, F2…Fn — расход сжатого воздуха механизмами, определяемый по соответствующей таблице, приложение 15.
