9. Розробка календарного плану провадження робіт.

Календарний план табл. 11.1 є одним з основних документів по організації будівництва, що встановлює технологічну послідовність і терміни виконання робіт з максимально можливим їх суміщення, їх взаємний зв’язок, нормативний час роботи будівельних машин, визначає потребу в трудових та матеріально –технічних ресурсах.

Методика розробки календарного плану слідуюча: на основі калькуляції, працеємності, машиноємності та заробітної плати робочого комплекту механізмів, прийнято на основі техніко-економічного порівняння, заповнюємо 1-10 колонку календарного плану. Кількість ланок (колонка8) приймаємо у відповідності з розрахунковою кількістю механізмів (в розділі 9). Змінність робіт (колонка9)передбачаємо в 2-3 зміни. Для визначення тривалості робіт (колонка10) необхідно трудомісткість на весь об’єм в люд.дн (колонка5) ,кількість ланок (колонка8) та кількість змін на добу(колонка9).Після цього проводимо графічну ілюстрацію виконання робіт по робочих днях та змінах, дотримуючись технологічної послідовності виконання робіт, їх взаємозв’язку та суміщення в часі. Над лінією, що характеризує виконання роботи, надписуємо термін її виконання, нижче (під лінією) вказуємо кількість робітників та кількість робочих змін(9/2*3).

10. Вибір методів виконання робіт та технологічних схем руху механізмів.

10.1 Зрізування родючого шару.

Родючий шар грунту в основі всіх насипів та виїмок до початку основних земляних робіт зрізуємо і вкладаємо у відвали для використання його при відновленні (рекультивації) порушених і малопродуктивних сільськогосподарських земель, а також при благоустрої майданчика.

Зрізування родючого шару виконуємо бульдозером ДЗ-42.

0,8

0,3

2,56 м.

Рис.10.Схема зрізання родючого шару грунту.

10.2. Розробка і транспортування грунту скреперами.

Скрепер – землерийно-транспортна машина циклічної дії, що виконує пошарову розробку грунту з наповненням ковша, транспортування грунту в ковші до місця вкладання, розвантажування з розрівнюванням та частковим ущільненням грунту на місці вкладання.

В залежності від розташування лінії нульових робіт, рекомендована наступна схема руху скрепера. Довжина набирання грунту становить lн=17,24 м., довжина розвантаження - lp=10,34м.

- набір грунту; lн1- набирання грунту

н. в. lр1- розвантаження

грунту.

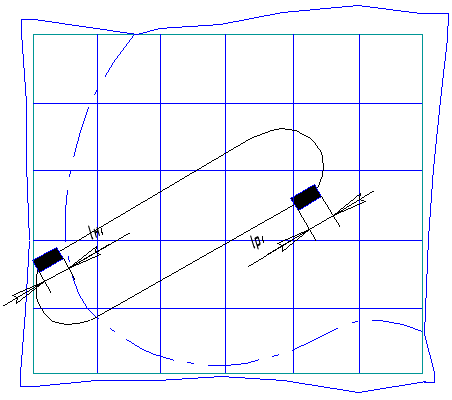

Рис.11 Схема руху

B скрепера різання грунту по

еліпсу

17,2

0.3

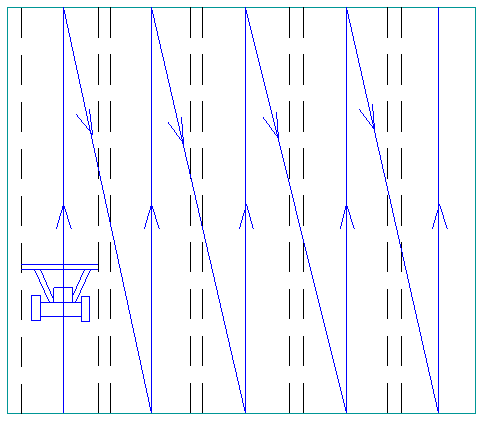

Рис. 12. Спосіб різання грунту скрепером – різання тонкою стружкою постійної товщини.

10.3. Ущільнення грунту.

В курсовому проекті необхідно передбачити два етапи в ущільненні грунту. На першому етапі ущільнюємо ґрунт, що розробляється та транспортується в насип скреперами. Ці роботи виконуються паралельно з роботою скрепера.

Другий етап по ущільненню ґрунтів зв’язаний з розробкою та транспортуванням грунту вийнятого з котловану і складається з відсипання і розрівнювання цього грунту, зволоження (при необхідності) та безпосередньо ущільнення.

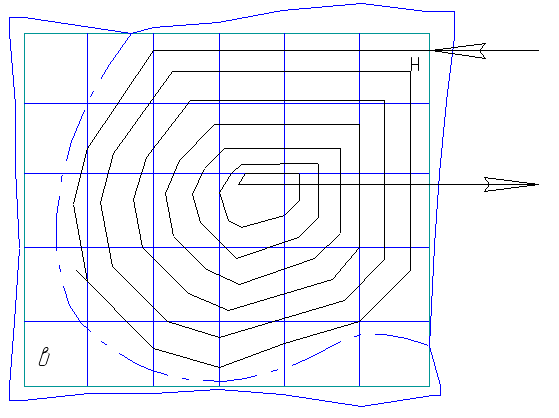

Рис.14. Схема ущільнення грунту в зоні насипу.
