- •Министерство образования и науки Украины
- •Киевский национальный Университет
- •Строительства и Архитектуры
- •Рекомендации
- •По технологии замены перекрытий
- •При реконструкции жилых зданий
- •1. Общие положения
- •2. Подготовка к производству работ
- •Построенных по Урочным Положениям, действовавшим:
- •Классификация массивных многоэтажных кирпичных зданий по степени общей пространственной жесткости и устойчивости
- •3. Методы замены перекрытий
- •4. Демонтаж перекрытий
- •5. Возведение монолитных железобетонных перекрытий
- •6. Основные положения поточной технологии замены перекрытий
- •Полный демонтаж перекрытий и устройство новых монолитных перекрытий
- •Поярусная замена перекрытий
- •Содержание
- •Рекомендации по технологии замены перекрытий при реконструкции жилых зданий
4. Демонтаж перекрытий
-
Перед началом производством работ по разборке и демонтажу старых перекрытий необходимо выполнить комплекс подготовительных работ, включающий работы по демонтажу санитарно-технических и инженерных сетей и приборов, разборке перегородок, отопительных печей, каминов, оконных и дверных заполнений и других ограждающих конструкций, выполнить демонтаж лифтов, оборудования встроенных котельных, бойлерных, трансформаторных подстанций, а также выполнить работы по разборке отделочных покрытий и элементов, имеющие высокую архитектурно-художественную или историческую ценность.
-
На подготовительном этапе, не зависимо от технического состояния и степени жесткости и устойчивости здания, необходимо выполнить работы по восстановлению сплошности (монолитности) участков стен, ослабленные дымовыми и вентиляционными каналами, устроенными нишами, проемами или иными ранее проводившимися работами и модернизациями. Дымовые и вентиляционные каналы, в зданиях старой застройки, как правило, расположенные в средних стенах, внутренних поперечных и стенах ленточных клеток, необходимо очистить от бытового мусора и сажи, выполнить их обеззараживание и забетонировать легкобетонной смесью. Каналы продухов деревянных перекрытий, расположенные в наружных несущих стенах, также следует очистить от бытового мусора, обеззаразить и забетонировать легкобетонной смесью. Ниши, проемы, штрабы необходимо заделать кирпичной кладкой или бетоном. Оконные и дверные проемы могут быть усилены подведением стоек (см. рис. 3.2, 3.11), количество и несущая способность которых должна быть установлена ППР.
-
В подготовительный период, в случае наличия повреждений участков несущих стен, простенков и колонн, следует выполнить необходимый комплекс работ по их усилению (см. рис. 3.1-3.6), а также выполнить работы по повышению общей жесткости и пространственной устойчивости стен или остова здания устройством обвязочных поясов, постановкой металлических тяжей, гибких тросовых затяжек, закладкой или усилением проемов, устройством охранного усиления (см. рис. 3.8-3.11) или обстройкой стен (остова) пространственными решетчатыми конструкциями.
-
На выполненный комплекс строительно-монтажных работ подготовительного периода составляется акт промежуточной приемки ответственных конструкций.
-
Демонтаж конструкций и разборку конструктивных слоев старых перекрытий, рекомендуется выполнять последовательно в два этапа: сначала удаляются конструктивные слои (пол, засыпка, накат, подшивка), а после этого выполняется демонтаж несущих балок (табл. 2.2). Указанная последовательность выполнения демонтажных работ, позволяет максимально сократить сроки нахождения несущих конструкций здания (стен), в относительно неустойчивом положении.
-
О
Рис. 4.1. Перекрытия зданий (включая конструкции пола) традиционной постройки конца XIX — начала XX в.: а—перекрытие по деревянным балкам с черепами, обрешетка на балках, накат из пластин; б — то же, балки с черепными брусками, подбор из накатника; в — то же, обрешетка между балками; г — то же, балки с жуковинами, накат (подбор) из двух слоев досок, подшивной потолок, пол из двух слоев досок (черный и чистый); д — то же, балки круглые, подбор в пазах, пол из шпунтованных досок, подшивной потолок. Перекрытия 1920—1930 гг.: е — балки из брусьев, щитовой накат (доски внизу, рейки сверху), пол из шпунтованных досок по лагам; ж — дощатый накат, подшивной потолок, пол из двух слоев досок по лагам; и — подшивной накат, дощатый пол; к—п — перекрытия по металлическим балкам; к — с деревянным заполнением; л —с кирпичными сводиками; м — с бетонным заполнением; н — опирание деревянных балок на наружную стену; о — чердачное перекрытие при деревянных балках; п — то же, при металлических балках; р — рельс; 1 — балка; 2 — черепной брусок; 3 — накат; 4 — глиняная смазка; 5 — выстилка кирпичом, засыпка строительным мусором, легкий бетон; 6 — обрешетка; 7 — щит основания паркета; 8 — паркет; 9 — штукатурка; 10 — лага; 11 — пол черный дощатый; 12— то же, чистый; 13 —тощий бетон; 14 — пол из керамических плиток на цементном растворе; 16 — подшивка потолка
4.7.
Конструктивные слои рекомендуется
удалять от нижних этажей (ярусов) к
верхним, при этом будет обеспечено
наиболее благоприятное
напряженно-деформированное состояние
нижних несущих простенков (наиболее
нагруженных), за счет практически
полного снятия действия расчетных
изгибающих моментов от перекрытий (см.
табл. 2.2).
-
Разборку конструктивных слоев в пределах каждого этажа необходимо вести на смежных захватках в последовательности, исключающей возникновение существенных дополнительных эксцентриситетов в несущих стенах (например, средних стенах) от последовательного снятия нагрузки на смежных участках перекрытия – смежных пролетах (см. рис. 4.3). Последовательность разборки конструктивных слоев должна быть указана в проекте производства работ (ППР) и, при необходимости, подтверждена расчетом. Возможная последовательность разборки конструктивных слоев приведена на рис. 4.2.
-
Демонтаж балок рекомендуется осуществлять в направлении сверху вниз – от верхних ярусов (этажей) к нижним. Порядок и объем удаления балок перекрытий должны быть уточнены в каждом конкретном случае в ППР с учетом общей пространственной жесткости и устойчивости здания, а также сложившихся производственно-технологических условий.
-
Допускается, при соответствующем обосновании в ППР, использовать балки деревянных перекрытий в качестве временных (дополнительных) связей, повышающих пространственную жесткость и устойчивость стен и остова здания или обеспечивающих перераспределение нагрузок от горизонтального давления грунтов обратной засыпки (см. рис. 2.2).
-
Разборку и демонтаж конструкций старых перекрытий может выполняться комплексно, единым потоком. При этом разборка и демонтаж существующих конструкций выполняется сверху вниз, от крыши здания до перекрытия над подвалом. В этом случае работы выполняются с помощью монтажных кранов (см. рис. 4.4). Стропила, доски наката и настила и другие линейные конструкции связывают в пакеты универсальным или облегченным стропами и подают вниз краном. Масса пакета должна быть не более 200 кг.
Рис.
4.2.
Последовательность разборки деревянного
перекрытия: а
– перекрытие, подготовленное к демонтажу;
б – после удаления засыпки; в – после
снятия щитов наката; г – после обрушения
подшивки;
1
– ходовые щиты;
2
– ходовые доски
-
Засыпку старых перекрытий снимается с досок наката и спускается с уровня перекрытий хоботом в приемный бункер для дальнейшего транспортирования автосамосвалами за пределы строительной площадки. Для механизации транспортирования засыпки к месту ее спуска рекомендуется применять ленточные транспортеры облегченной конструкции. При применении бункеров или ковшей, подаваемых в зону производства работ монтажными кранами, их установку на перекрытие разрешается осуществлять при условии достаточной его прочности или после временного усиления перекрытия стойками (см. рис. 4.5).
-
Разборку подшивки выполняют с установленных инвентарных подмостей. Доски подшивки складируют на участках, доступных для их удаления с перекрытия пакетами с помощью крана (см. рис. 4.6а). В случае организации работ по разборке конструктивных слоев в направлении снизу вверх, доски подшивки складируют на специально установленных выносных подмостях-площадках, где они связываются в пакеты и подаются вниз монтажным краном (см. рис. 4.6б).
-
Д
емонтаж балок перекрытий выполняется после их натурного освидетельствования на предмет наличия опасных повреждений и допустимости выполнения механизированного демонтажа.
Рис.
4.3. Последовательность и направление
разборки конструктивных слоев старых
перекрытий:
Рис.

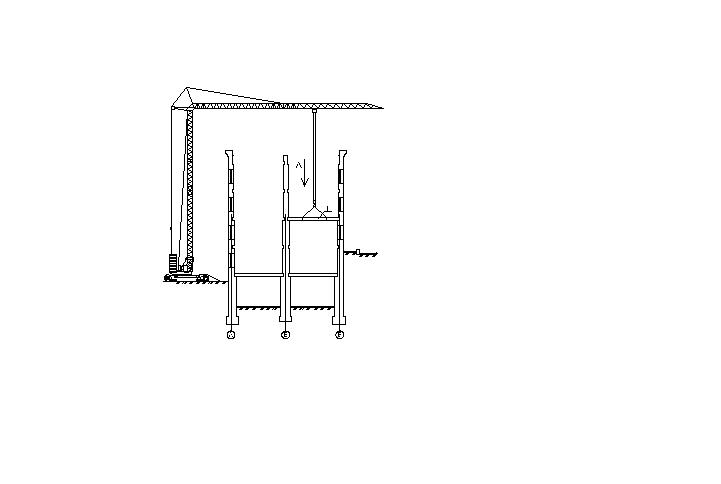

4.4. Удаление конструкций старых
перекрытий краном сверху вниз
направление
разборки
-
Демонтаж балок старых перекрытий необходимо осуществлять ярусами высотой в один этаж. Демонтаж балок следующего яруса (этажа) необходимо выполнять только после ремонта и усиления (при необходимости) стен верхнего этажа. При этом заделываются отверстия, старые гнезда, штрабы и поврежденные участки. Порядок и объем демонтажа балок старых перекрытий должен быть уточнен рабочим проектом с учетом их фактического состояния и степени устойчивости несущих стен и степени жесткости и устойчивости всего здания в целом.
4.15. Демонтаж деревянных балок старых перекрытий рекомендуется осуществлять с обрезкой концов балок цепной консольной электропилой, предварительно выполнив их строповку монтажным краном. Для поддержки демонтируемой балки в процессе отпиливания ее концов необходимо установить инвентарные подмости-подпорки (см. рис. 4.7). При отсутствии анкеровки или при ее полной утрате, второй конец деревянной балки не отпиливается, а сама балка краном выводится из гнезда. Деревянные балки старых перекрытий, имеющие надежную анкеровку в стены здания, рекомендуется оставить на месте и демонтировать непосредственно перед устройством новых перекрытий на этих участках.
а б
Рис.
4.5. Временное усиление перекрытий
стойками, в месте установки бункеров
или ковшей при снятии засыпки старых
перекрытий: 1
– транспортер; 2 – приемная воронка; 3
– звеньевой хобот; 4 – приемный бункер;
5 – ковш; 6 – стойки временного усиления Рис.
4.6.
Схема организации работ по удалению
досок разобранной подшивки деревянных
перекрытий краном: а
- с уровня нижерасположенного перекрытия;
б - с выносной площадки; 1 – пакет
разобранной подшивки; 2 - разбираемая
подшивка; 3 – перекатанные подмости; 4
– навесная площадка; 5 - направление
перестановки площадки; 6 – балки старого
перекрытия
-
Демонтаж балок старых перекрытий из стального проката или сборного железобетона следует выполнять вращением демонтируемой балки в горизонтальной плоскости до выхода ее из проектного положения (см. рис. 4.8). Для демонтажа указанных балок требуется устройство горизонтальных штраб, геометрические размеры которых следует установить в ППР с обязательным согласованием с проектной организацией, которая при необходимости должна выполнить поверочные расчеты с учетом фактических прочностных характеристик кирпичной кладки стен и степени их общей жесткости и устойчивости.
-
В случае если в процессе первоначального строительства здания или его реконструкции под балки старых перекрытий были заложены подбалки в виде деревянных брусьев или стального проката (см. рис.4.9), существенно уменьшающих сечение несущих стен, демонтаж балок (с одновременным удалением указанных выше подбалок) следует осуществлять последовательными
а
б
Рис.
4.7.
Схема
демонтажа деревянных
балок старых перекрытий: 1
– демонтируемая балка; 2 – подмости;
3 – место обрезки балки Вид
по стрелке А
Рис.
4.8. Схема демонтажа балок перекрытий
из стального проката вращением в
горизонтальной плоскости: а
– разрез; б - вид по стрелке; 1 –
демонтируемая балка; 2 – направление
вращения балки; 3 – граница балки; L,
d – соответственно, длина и глубина
штрабы; 4
– стена; 5 – места строповки балки
участками картами, состоящие не более чем из трех демонтируемых балок (общей шириной не более 2,5…3,0 м). После демонтажа балок на участке гнезда и штрабы следует заделать кирпичной кладкой на жестком цементно-песчаном растворе или забетонировать (см. разрез 1-1 рис. 4.9).
-
Д
емонтаж балок на смежных участках (соседних в одном пролете и в смежном пролете – для средней стены) разрешается выполнять только после набора бетоном или кирпичной кладкой необходимой прочности, величина которой должна быть установлена в рабочем проекте. Разбивка здания на участки, а также последовательность и режимы выполнения работ должны быть указаны в проекте производства работ.
2
- 2 2
- 2
1
- 1
Рис.
4.9. Схема разбивки фронта работ на
участки, захватки и карты, демонтажа
балок и подбалок перекрытий:
I,III,V,VII,IX,XI
– нечетные карты демонтажа балок и
подбалок II,IV,VI,VIII,X,XII
– четные карты демонтажа балок и
подбалок; 1
– кладка стены; 2 – несущая балка; 3 –
подбалка; 4 – кирпичная кладка на жестком
цементно-песчаном растворе; dш
– глубина штрабы; bк
– ширина
карты демонтажа балок; hв
– высота балки
