6.5. Оценка точности модели
Для оценки точности модели используйте стандартную ошибку оценки прогнозируемого показателя (или среднеквадратическое отклонение от линии тренда)
,
(6.3)
где
n-
число опытов, m-
число факторов, включенных в модель, и
среднюю
относительную ошибку аппроксимации
Если ошибка Еотн
не превышает 15%, то точность модели
считается приемлемой. В общем случае
допустимый уровень точности, а, значит,
и надежности прогноза, устанавливает
пользователь модели, который в результате
содержательного анализа проблемы
выясняет, насколько она чувствительна
к точности решения и насколько велики
потери из-за неточного решения.
6.6. Построение прогнозов
Если в ходе проверки разрабатываемая модель признана значимой, достаточно точной, и ее качество нас устраивает, то на ее основе разрабатывается точечный прогноз. Он получается путем подстановки в модель значений времени t, соответствующих периоду упреждения k (количество шагов прогноза): t=n+k. Так в случае трендовой модели в виде полинома первой степени – линейной модели роста (6.1) – экстраполяция на k шагов вперед имеет вид:
(6.4)
Для
учета случайных колебаний при
прогнозировании рассчитываются
доверительные интервалы, зависящие от
стандартной ошибки (6.3), периода упреждения
k,
длины временного интервала n
и уровня значимости прогноза α. В
частности, для прогноза (6.4) будущие
значения
с вероятностью (1–α) попадут в интервал:
где
.
Пример 6.1. В качестве примера рассмотрим разработку трендовой модели и получение прогнозных оценок динамики ВВП России на основе реального временного ряда, представленного в табл. 6.1.
Таблица 6.1
Динамика ВВП России
№ |
Дата |
ВВП (млр. руб.) |
1 |
1.99 |
238 |
2 |
2.99 |
249 |
3 |
3.99 |
287 |
4 |
4.99 |
340 |
5 |
5.99 |
342 |
6 |
6.99 |
373 |
7 |
7.99 |
360 |
8 |
8.99 |
380 |
9 |
9.99 |
403 |
10 |
10.99 |
419.08 |
11 |
11.99 |
451 |
12 |
12.99 |
460 |
13 |
1.00 |
379.8 |
Требуется:
-
сгладить Y(t) с помощью простой скользящей средней;
-
определить наличие тренда Y(t);
-
с помощью критерия Фишера при α=5% уровне значимости. Для получения критического значения воспользуйтесь функцией FРАСПОБР(; n1; n2).
-
с помощью критерия Стьюдента при α=5% уровне значимости. Для получения критического значения воспользуйтесь функцией CTЬЮДРАСПОБР(; n1 + n2 -2);
-
построить линейную модель Y(t) = а0 + а1t, параметры которой оценить МНК;
-
Оценить адекватность построенной модели на основе исследования:
-
Случайности остаточной компоненты по критерию пиков;
-
Независимости уровней ряда остатков по критерию Дарбина-Уотсона;
-
Проверить гипотезу о нормальном распределении остаточной последовательности по R/SE – критерию;
-
Проверить гипотезу о равенстве математического ожидания случайной компоненты нулю на основе t ‑ критерия Стьюдента.
Сделайте вывод об адекватности модели. Модель адекватна, если ВСЕ вышеперечисленные критерии дают положительный ответ.
-
Для оценки точности модели используйте стандартную ошибку оценки прогнозируемого показателя (или среднеквадратическое отклонение от линии тренда)
, где n - число опытов, m - число факторов, включенных в модель, и среднюю относительную ошибку аппроксимации
-
Построить точечный прогноз на два периода вперед. Он получается путем подстановки в модель значений времени t, соответствующих времени упреждения k: t=n+k. В случае линейной модели экстраполяция на k шагов вперед имеет вид:
n+k=a0+a1*(n+k).
-
Построить доверительный интервал для прогноза, полученного в предыдущем пункте, с вероятностью P=1-=1-0,3=0,7=70% и t=СТЬЮДРАСПРОБР(;n-1):
где
.
-
Отобразить на графиках фактические данные, результаты расчетов и прогнозирования.
Решение.
1. Сгладить Y(t) с
помощью простой скользящей средней.
Выберем интервал сглаживания l=3
и рассчитаем для каждых последующих
трех значений
.
То есть
,
,
,
,
…
.
Нанесем эти данные на график (см. рис. 6.1)

Рис. 6.1. Исходные данные и скользящая средняя
2. Определить наличие тренда Y(t).
2.1. С помощью критерия Фишера при α=5% уровне значимости.
Разобьем исходный временной ряд y1, y2, y3, …, yn на две примерно равные по числу уровней части: в первой части n1=7 первых уровней исходного ряда, во второй — n2=6 остальных уровней (n1 + n2 = n).
Для каждой из этих частей вычисляются средние значения и дисперсии:
;
;
;
Проверим равенство (однородность) дисперсий обеих частей ряда с помощью F-критерия Фишера расчетное значение этого критерия:
Так как
,
то
.
Сравним расчетное значение с критическим, полученным с помощью статистической функции Excel Fкрит = FРАСПОБР(; n1; n2) = FРАСПОБР(0.05;7;6)=4.2. Так как расчетное значение Fрасч меньше критического Fкрит (3.256< 4.2), то гипотеза о равенстве дисперсий принимается. Делается вывод о наличии тренда.
2.2. С помощью критерия Стьюдента при α=5% уровне значимости.
проверяется гипотеза об отсутствии тренда с использованием t-критерия Стыодента. Для этого определяется расчетное значение критерия Стыодента по формуле:
где — среднеквадратическое отклонение разности средних:
.
Для получения критического значения воспользуемся статистической функцией Excel tкрит=CTЬЮДРАСПРОБР(; n1 + n2 -2)= CTЬЮДРАСПРОБР(0.05; 11)=2.2. Расчетное значение t больше критического значения статистики Стьюдента tкрит (45.05>2.2), значит с вероятностью р=1-=0,95, гипотеза отвергается, т.е. тренд есть.
В противном случае, если бы t было бы меньше критического, то с заданным уровнем значимости =0,05 сделали бы вывод о том, что тренда нет.
3. Построить линейную модель Y(t) = а0 + а1t, параметры которой оценить МНК.
Для того чтобы воспользоваться формулами метода наименьших квадратов (6.2), необходимо произвести промежуточные вычисления, которые расположены в табл. 6.2.
Таблица 6.2
|
t |
Y |
Y*t |
t2 |
|
1 |
238 |
238 |
1 |
|
2 |
249 |
498 |
4 |
|
3 |
287 |
861 |
9 |
|
4 |
340 |
1360 |
16 |
|
5 |
342 |
1710 |
25 |
|
6 |
373 |
2238 |
36 |
|
7 |
360 |
2520 |
49 |
|
8 |
380 |
3040 |
64 |
|
9 |
403 |
3627 |
81 |
|
10 |
419,08 |
4190,8 |
100 |
|
11 |
451 |
4961 |
121 |
|
12 |
460 |
5520 |
144 |
|
13 |
410 |
5330 |
169 |
Сумма |
91 |
4712,08 |
36093,8 |
819 |
Среднее |
7 |
362,47 |
2776,45 |
63 |
Таким образом,
искомая модель принимает вид:
.
Исходные данные и построенная модель нанесены на график (рис. 6.2)

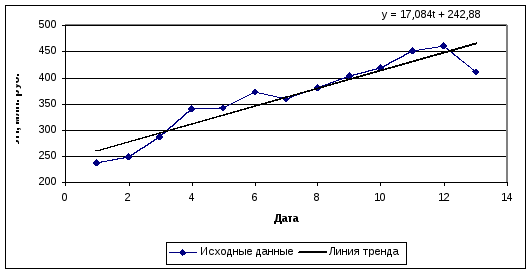

Рис. 6.2. Исходные данные и линия тренда
4. Оценить
адекватность построенной модели.
Важным этапом прогнозирования
социально-экономических процессов
является проверка адекватности
(соответствия) модели реальному явлению.
Для ее осуществления исследуют ряд
остатков
,
то есть отклонений расчетных значений
от фактических. Расчеты приведены в
табл. 6.3.
В графе 3 приведены
расчетные (предсказанные) значения
результативного признака (ВВП России),
полученные при подстановке фактора t
его значений от 1 до 13 в модель
.
В графе 4 получены остатки
вычитанием соответствующих значений
элементов графы 3 из графы 2.
Таблица 6.3.
|
t |
yi |
|
Ei=yi- |
пово- ротные точки |
(Ei-Ei-1)2 |
Ei2 |
Ei*Ei-1 |
|
|
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
1 |
238 |
259,964 |
-21,964 |
- |
- |
482,417 |
- |
0,0923 |
36 |
|
2 |
249 |
277,048 |
-28,048 |
1 |
37,015 |
786,690 |
616,046 |
0,1126 |
25 |
|
3 |
287 |
294,132 |
-7,132 |
0 |
437,479 |
50,865 |
200,038 |
0,0249 |
16 |
|
4 |
340 |
311,216 |
28,784 |
1 |
1289,959 |
828,519 |
-205,287 |
0,0847 |
9 |
|
5 |
342 |
328,3 |
13,7 |
1 |
227,527 |
187,69 |
394,341 |
0,0401 |
4 |
|
6 |
373 |
345,384 |
27,616 |
1 |
193,655 |
762,644 |
378,339 |
0,0740 |
1 |
|
7 |
360 |
362,468 |
-2,468 |
1 |
905,047 |
6,091 |
-68,156 |
0,0069 |
0 |
|
8 |
380 |
379,552 |
0,448 |
0 |
8,503 |
0,201 |
-1,106 |
0,0012 |
1 |
|
9 |
403 |
396,636 |
6,364 |
1 |
34,999 |
40,500 |
2,851 |
0,0158 |
4 |
|
10 |
419,08 |
413,72 |
5,36 |
1 |
1,008 |
28,730 |
34,111 |
0,0128 |
9 |
|
11 |
451 |
430,804 |
20,196 |
1 |
220,107 |
407,878 |
108,251 |
0,0448 |
16 |
|
12 |
460 |
447,888 |
12,112 |
0 |
65,351 |
146,7005 |
244,614 |
0,0263 |
25 |
|
13 |
410 |
464,972 |
-54,972 |
- |
4500,263 |
3021,921 |
-665,821 |
0,1341 |
36 |
Сумма |
91 |
4712,08 |
4712,08 |
-0,004 |
8 |
7920,913 |
6750,847 |
1038,221 |
0,6703 |
182 |
Среднее |
7 |
362,47 |
362,47 |
-0,0003 |
|
|
|
|
0,0516 |
|
4.1. Для проверки условия случайности возникновения отдельных отклонений от модели часто используется критерий, основанный на поворотных точках. Уровень последовательности Ei считается максимумом, если он больше двух рядом стоящих уровней, т.е. Ei -1 < Ei > Ei +1 и минимумом, если он меньше обоих соседних уровней, т.е. Ei -1 > Ei < Ei +1. В обоих случаях Ei считается поворотной точкой (в графе 5 они обозначены 1, иначе 0); общее число поворотных точек для остаточной последовательности Ei обозначим через p=8 (сумма графы 5).
В случайной выборке математическое ожидание числа точек поворота p и дисперсия 2p выражаются формулами:
Критерием случайности
с 5%-ным уровнем значимости, т.е. с
доверительной вероятностью
95%, является выполнение неравенства
,
где квадратные скобки означают целую
часть числа. Если неравенство выполняется,
то с вероятностью 95% делаем вывод о
случайном характере ряда остатков. Если
это неравенство не выполняется, модель
считается неадекватной. Проверим
выполнение неравенства:
Так как р=8>4, то с вероятностью 95% делаем вывод о случайном характере ряда остатков.
4.2. Проверка
независимости значений уровней
случайной компоненты, т.е. проверка
отсутствия существенной автокорреляции
в остаточной последовательности может
осуществляться по ряду критериев,
наиболее распространенным из которых
является d-критерий
Дарбина—Уотсона. Необходимо

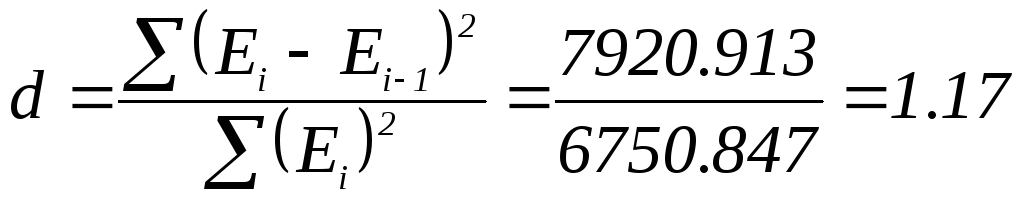

вычислить расчетное значение
,
где Еi – i- тый уровень
остаточной последовательности (i=1..13)
(расчеты приведены в графах 6 и 7 таблицы
6.3).
Критические границы d1=1,08 и d2 =1,36. Так как значение попадает в интервал d1<d<d2 (1.08<1.17<1.36) область неопределенности, значит, нет оснований ни принять, ни отвергнуть гипотезу о существовании автокорреляции. Необходимо применять другой критерий. Воспользуемся первым коэффициентом автокорреляции:
.
Сопоставляя это число с табличным значением первого коэффициента автокорреляции 0,485, взятым для уровня значимости α=0,01 и n = 13, увидим, что расчетное значение меньше табличного (0,154<0,485). Это означает, что с ошибкой в 1% ряд остатков можно считать некоррелированным, т. е. свойство взаимной независимости уровней остаточной последовательности подтверждается.
4.3. Проверка гипотезы о нормальном распределении остаточной последовательности по R/SE – критерию.
В нашем случае
R = Emax ‑ Emin= 28,784 – (– 54,972)=83,756,
где Emax и Emin соответственно максимальный и минимальный уровни ряда остатков;
.
Получаем расчетное значение критерия
.
Для n=13
и α=0,05 найдем критический
интервал: [2.92; 4.09]. Так как значение R/SE
попадает в интервал между критическими
границами, то с уровнем значимости 5%
гипотеза о том, что остаточная
последовательность распределена по
нормальному закону, принимается.
4.4. Проверка гипотезы
о равенстве математического ожидания
случайной компоненты нулю на основе
t ‑ критерия Стьюдента. Расчетное
значение этого критерия задается
формулой
где
— среднее арифметическое значение
уровней остаточной последовательности
Ei (рассчитано
в графе 4); SE — стандартное
(средне-квадратическое) отклонение для
этой последовательности. Для получения
критического значения t,v
воспользуемся статистической функцией
Excel t,v
= CTЬЮДРАСПРОБР(0,05; 12) =
2,16. Так как расчетное значение t
меньше критического значения t,v
статистики Стьюдента с заданным уровнем
значимости =0,05 и
числом степеней свободы v=n-1,
то гипотеза о равенстве нулю
математического ожидания случайной
последовательности принимается.
Так как ВСЕ четыре вышеперечисленные критерии дают положительный ответ, делается вывод о том, что выбранная модель является адекватной реальному ряду экономической динамики.
5. Для оценки точности модели используем стандартную ошибку оценки прогнозируемого показателя (или среднеквадратическое отклонение от линии тренда):
,
где n=13 - число опытов, m=1 - число факторов, включенных в модель (это время t), и среднюю относительную ошибку аппроксимации:
.
Так как ошибка Еотн не превышает 10%, то точность модели считается приемлемой.
6. Построим точечный
прогноз на два периода вперед (k=2).
Он получается путем подстановки в модель
значений времени t, соответствующих
времени упреждения k=2:
t=n+k=13+2=15. В
случае линейной модели экстраполяция
на k шагов вперед имеет
вид:
n+k=a0+a1*(n+k)=242.88+17.084*15=499.14
(млн. руб.). То есть экстраполяция
модели на 2 шага вперед дает прогнозное
значение ВВП на март 2000 года, равное
499,14 млн. руб.
7. Построим доверительный интервал для прогноза, полученного в предыдущем пункте, с вероятностью P=1-=1-0,3=0,7=70% и
t=СТЬЮДРАСПРОБР(;n-1).
В этом случае t=СТЬЮДРАСПРОБР(0,3;12)=1,083.
Получим интервальный прогноз:
где
.
Таким образом,
построенная нами модель является
полностью адекватной динамике ВВП и
достаточно надежной для краткосрочных
прогнозов. Поэтому с вероятностью 70%
можно утверждать, что при сохранении
сложившихся закономерностей развития
значение ВВП, прогнозируемое на март
2000 года с помощью линейной модели роста,
попадет в промежуток образованный
нижней и верхней границами доверительного
интервала
.
8. Отобразим на графиках фактические данные, результаты расчетов и прогнозирования (рис. 6.3).
Рис. 6.3. Исходные данные, линейная модель и доверительный интервал для прогноза
