- •Экзаменационные вопросы по курсу “основы строительного производства”
- •2. Проекты организации строительства, производства работ и технологические карты трудовых процессов.
- •3. Контроль за качеством строительства.
- •4. Работы подготовительного периода.
- •5. Методы подсчета объемов земляных работ.
- •6. Основные способы разработки грунта и применяемые при этом механизмы.
- •7. Производство свайных работ.
- •8. Грузоподъёмные и монтажные машины в строительстве.
- •9. Виды каменных кладок (монолитные и облегченные).
- •10. Виды опалубок и область их применения.
- •11. Разборно-переставная и подъемно-переставная опалубки.
- •12. Скользящая и тунельная опалубки.
- •13. Висячая и несъёмная опалубки.
- •14. Транспортирование, подача и укладка бетонной смеси.
- •15. Устройство рабочих швов при бетонировании.
- •16. Выдерживание бетона и уход за ним в различных погодных условиях.
- •17. Особенности бетонирования в зимнее время.
- •18. Работы, предшествующие началу монтажа строительных конструкций.
- •19. Монтаж одноэтажных промышленных зданий.
- •20. Монтаж многоэтажных каркасных зданий.
- •21. Монтаж крупнопанельных зданий.
- •3 Метода монтажа бескаркасных зд:
- •22. Возведение многоэтажных зданий методом подъема этажей и перекрытий.
- •23. Область применения и особенности эксплуатации различных видов кровель.
- •24. Устройство оснований для различных видов кровель.
- •1. Плоские кровли.(мягкие кровли)
- •2. Жесткие кровли (чердачные)
- •25. Наклейка рулонных кровельных материалов.
- •26. Устройство кровель из волнистых асбоцементных листов.
- •27. Кровли из листовой стали.
- •28. Кровли из черепицы.
- •29. Виды отделочных работ и из назначение.
- •30. Стекольные работы.
- •31. Виды штукатурок, область применения, контроль качества.
- •32. Материалы, инструмент, оборудование и приспособления, используемые при штукатурных работах.
- •34. Назначение и виды облицовки.
- •35. Облицовка стен камнем одновременно с кладкой.
- •36. Облицовка камнем по готовым стенам.
- •37-38. Облицовка стен керамической плиткой на раствор; на клеящей мастике.
- •38. Облицовка плиткой на мастиках.
- •39. Облицовка стен листовыми материалами (на основе двп, дсп, сухая штукатурка).
- •40. Устройство подвесных потолков.
- •41. Классификация, компоненты и область применения малярных составов.
- •44. Производство обойных работ.
- •50. Устройство паркетных полов.
- •51. Устройство полов из линолеума и ковровых покрытий.
- •1. Линолеум
- •5. Классификация грузов и виды транспорта в строительстве.
36. Облицовка камнем по готовым стенам.
при новом строительствепод первый ряд облицовки закладывается опорный ряд каменных блоков, а по высоте делаются выпуски арматуры для закрепления металлического каркаса облицовки.
при реконструкции фасада: 1. очистка от грязи и обивка отпадывающей старой штукатурки. 2. шпаклюем трещины 3. грутновка поверхности 4. моем и чистим облицовочный камень 5. готовим клеящий раствор, настаиваем 5 мин и снова мешаем 6. готовим затирку 7. наносим клей на стену шпателем, зубчатый разравниваем 8. приклеиваем камень и пристукиваем резиновым молотком 9. на все края камня шпателем наносим затирку и приклеиваем следующий камень 10. сохнет 2-4 часа, зачищаем швы шпателем овальным и щеткой, мокрой щеткой смываем лишнюю затирку 11. наносим лак кистью

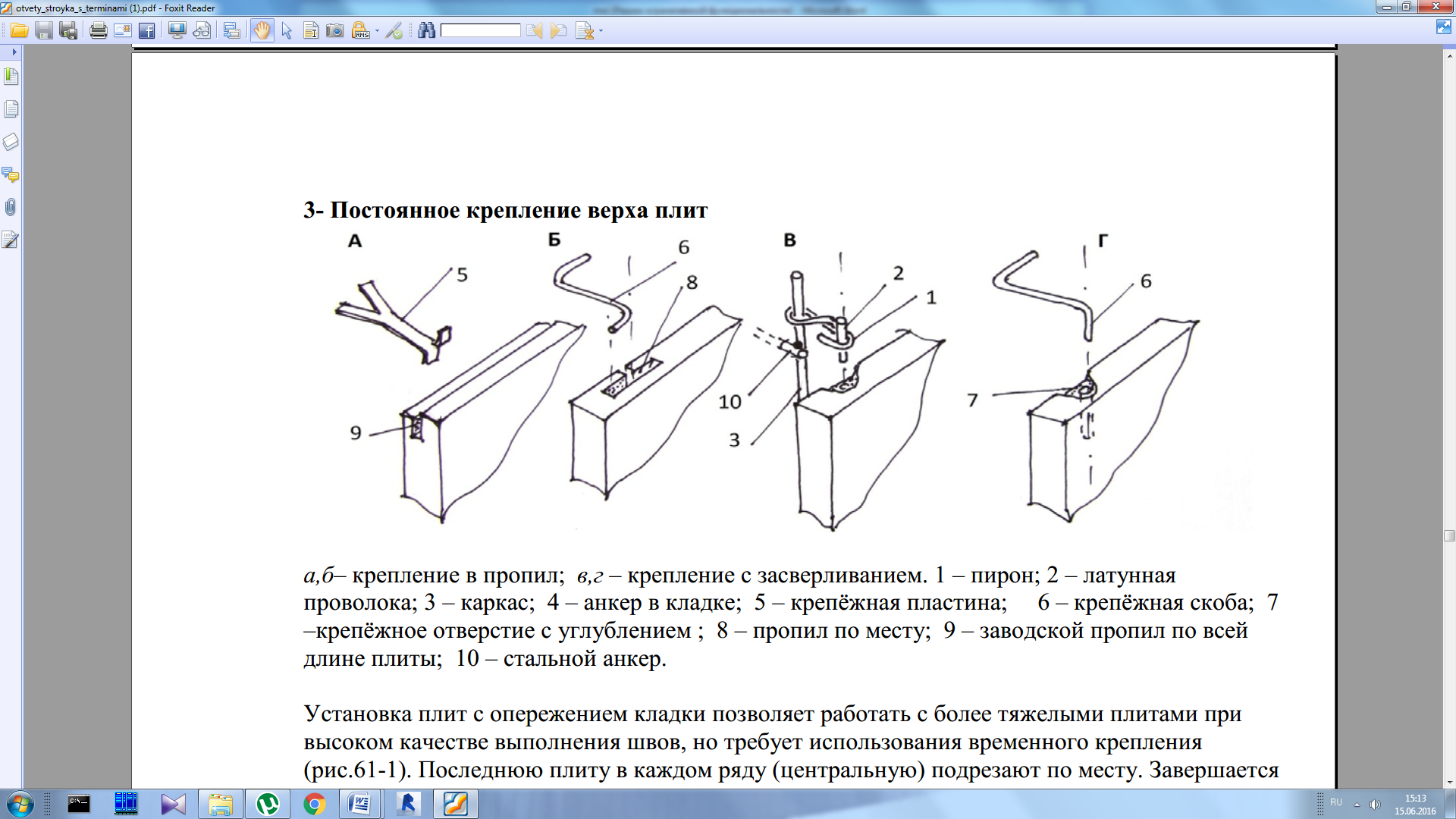

Опорный уголок должен быть выполнен из нержавеющей стали и иметь толщину полок не менее 6 мм. Каркас выполняется из круглых стержней диаметром 6 -10 мм., закреплённых вертикально на относе от стены на 8 – 10мм. с шагом, равным половине длины облицовочных плит. Установка каркаса должна вестись с использованием шаблона и точно соответствовать заданным размерам. Облицовка ведётся горизонтальными рядами от угловых маячных плит к центру по шнуру– причалке с закреплением каждой плиты в двух точках медной или латунной проволокой толщиной 3 – 4 мм.(см.рис. 61-3 в). Так как проволока до заполнения раствором пространства между плиткой и стеной, не жестко фиксирует плитку, эту функцию выполняетвременный монтажный клинышек, устанавливаемый сверху плитки враспор к стене. Снимают клинышки сразу после заполнения раствором зазора между плиткой и стеной. При использовании для облицовки камня грубой фактуры, швы между отдельными камнями могут достигать 10 – 12мм., поэтому необходима их «конопатка» до заливки раствора. Заделку швов выполняют через несколько часов после заливки, извлекая конопатку или эластичный шнур из шва и затирая его специальным декоративным раствором. Излишки раствора удаляют капроновой щёткой до его затвердевания и промывают на следующий день слабым раствором соляной кислоты.
Установка массивных каменных деталейкарнизов принципиально не отличается от облицовки стен одновременно с кладкой, но из за большой массы отдельных блоков, требует использования монтажного крана со специальным захватом для камня, а в случае большого выноса карниза из плоскости стены, ещё и устройства кружал. Так как толщина стальных крючьев или скоб превышает величину шва кладки, в местах анкеровки применяют кирпич меньшей толщины или заполняют образовавшиеся полости бетоном. В случае необходимости подрезки замыкающего блока применяют ручную алмазную электропилу с точной подгонкой только по лицевой поверхности. Внутренние грани отрезают с большим запасом, а центральную часть скалывают зубилом – закольником. Снятие кружал допускается не ранее, чем раствор пригружающей кладки стены наберёт прочность.
Требует больших трудозатрат, в связи с необходимостью сверления гнезд в стене, их расчисткой после установки закреп. Увеличивается расход металла. Плиты устанавливают на растворе или насухо. При этом способе облицовочную работу выполняют в такой последовательности: проверяют вертикальность стены отвесом, -промывают стену сильной струей воды. -устанавливают порядовки или намечают краской по шнуру положение горизонтальных рядов. -делают разметки в соответствии с проектом положения плит и мест их крепления, -сверлят в стене отверстия для крепления. -приступают к установке. Выверяют положение плит, закрепляют их, снимают излишки раствора из шва. Установив весь ряд, приступают к заливке раствором пространства между стеной и плитой
Заливку раствором производят в несколько приемов:
-конопатят вертикальные швы после установки всего ряда. В облицовке общественных зданий применяют облицовку по готовым стенам с закладкой в горизонт швы кладки специальных петель. Через петли заводят вертикальные пруты, к которым крепят крюки.
