15. Устройство рабочих швов при бетонировании.

Швы могут быть технологическими и конструктивными. Выполнение швов предусматривается в проекте и определяется конструктором. Технологические, вызваны необходимостью перерывов в работе между сменами или временем, необходимым для первоначальной усадки свежеуложенного бетона. Усадочные швы необходимо выполнять на стыке фундамента и колонны, колонны и балок перекрытия, а также в сводах большого пролёта.

Причёмукладку бетона в сводыпролётом более 15м. необходимо вести с учётом равномерной загрузкой опалубки сразу с двух сторон от опор и в центре пролёта тремя захватками. На стыке захваток устраивают зазоры, которые будут заполняться жёстким раствором после набора прочности бетона на смежных захватках.

Швы в ребристых перекрытияхможно устраивать только параллельно основным балкам, в средней трети пролёта между ними (т.е. в сечениях с минимальными значениями поперечных сил).

Все швы в бетоне устраиваются перпендикулярно рабочей арматуре, для чего в горизонтальных элементах (плитах и балках), на месте будущего шва, устанавливают вертикально разделительный бортовой элемент.Продолжение бетонирования через 2 – 6 часов, обычно не требует особых мер, кроме очистки опалубки от остатков и наплывов бетона после снятия бортового элемента и отказа от применения виброуплотнения в зоне контакта с ранее уложенным бетоном.В случае продолжения бетонированиячерез несколько суток и более, требуется выполнить активацию рабочей поверхности ранее уложенного бетона путём её насечки, очистки проволочными щётками и обмазки цементным раствором непосредственно перед укладкой нового бетона.

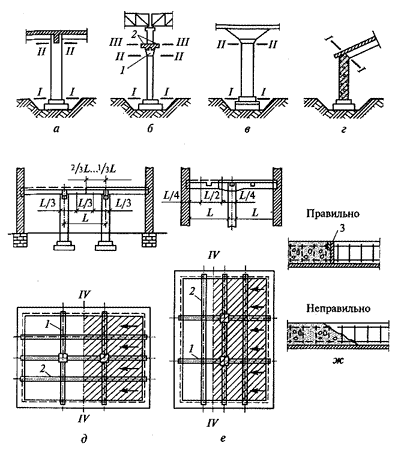

Расположение рабочих швов при бетонировании колонн и балок ребристого перекрытия.

В колоннах рабочие швы устраивают горизонтально, строго перпендикулярно к граням колонны; на уровне верха фундамента; у низа прогонов, балок или подкрановых консолей; у низа капителей безбалочных покрытий. Рабочий шов выполняют, устанавливая щит из деревянных реек или досок с отверстиями для арматуры, который потом удаляют.

16. Выдерживание бетона и уход за ним в различных погодных условиях.

Необходимо предохранять бетон от потери влаги,сотрясений и ударов, от резких перепадов температуры. Открытые поверхности бетонапредохранять от воздействия ветра и прямых солнечных лучей,покрывая их влагоемкими материалами (песком, опилками, мешковиной) и поливать можно в 1,5 раза меньше. В сухую погоду открытая поверхность и держащая опалубка должны быть постоянно влажными, пока бетон не наберет70% проектной прочности. Летом бетонна обычном портландцементеполивают водой в течение 7 сут,на глиноземистом- не менее 3 сут,на шлако-портланд-цементе- не менее 14 сут. При темп возд > 15 град бетон пер­вые 3 суток поливают через каждые 3 ч. Полив начинается не позднее чем через 10-12 часов, а в жаркую и ветреную погоду - через 6-8 ч. после укладки бетоной смеси. На этой стадии поверхность бетона утрачивает блеск, а на приложенной к ней ладони не остается следов цементного теста. Большие открытые поверхности покрывают от потери влагипленкообразующими материалы(битумную или полимерную эмульсии, лаки), В этом случае необходимость в увлажнении бетона отпадает. Для уменьшения нагрева поверхности бетона в районах с жарким и сухим климатом применяютпленки и пленкообразующие материалы светлых тонов(покрытые белыми пигментами или алюминиевой пудрой).

Укрытие поверхности бетона пленками, а также влагоемкими материалами допускается только после набора бетоном прочности, исключающей повреждение его поверхности.
