Министерство образования и науки Российской Федерации Федеральное государственное бюджетное образовательное учреждение высшего профессионального образования

«СИБИРСКАЯ ГОСУДАРСТВЕННАЯ ГЕОДЕЗИЧЕСКАЯ АКАДЕМИЯ» (ФГБОУ ВПО «СГГА»)

Институт геодезии и менеджмента Кафедра инженерной геодезии и маркшейдерского дела

КОНСПЕКТ ЛЕКЦИЙ

по дисциплине «Прикладная геодезия» для студентов четвёртого курса (Часть 2) направления 120401

«Прикладная геодезия» Специализация «Инженерная геодезия»»

Новосибирск

СГГА

2013

1

Содержание

1.Назначение и точность исполнительных съёмок. Геодезическая основа



исполнительных съёмок.

3

2.

Исполнительная съёмка смонтированных строительных конструкций





и оборудования.

6

3.

Исполнительные съёмки подкрановых путей зданий и сооружений.

8

4.

Исполнительные съёмки подкрановых путей зданий и сооружений.





(Плановая исполнительная съемка путей).



5.Составление исполнительных генеральных планов.

14

6.

Технология геодезического контроля горизонтальных смещений





сооружений.

15

7.

Составление проектов наблюдений горизонтальных смещений





Размещение знаков для измерения смещений. Точность и сроки





наблюдений горизонтальных смещений.

18

8.

Методы измерения смещений гидротехнических сооружений низкого





и среднего напора(створные способы и методы измерения, метод





отдельных направлений, метод триангуляции и полигонометрии)

23

9.

Применение ГНСС при определении горизонтальных смещений

28

10.Методы измерение смещений гидротехнических сооружений высокого напора - применение прямых и обратных отвесов,

струннопоплавковый метод.

35

11.Автоматизированные системы наблюдений при определении



горизонтальных смещений

38

12.Выбор объектов, видов параметров, методов контроля кренов.



Назначение точности

55

13. Методы измерения кренов сооружения и оборудования.

59

14.Наблюдения за оползнями. Организация работ.

69

15.Методы и средства измерения параметров оползней.

72

15.Применение фотограмметрии и лазерного сканирования при



наблюдениях за оползнями.

73

2

Лекция 1

16.Назначение и точность исполнительных съёмок. Геодезическая основа исполнительных съёмок.

Исполнительные съемки проводятся для выявления всех отклонений геометрических параметров от проекта, допущенных в процессе строительства.

Различают следующие виды геодезических исполнительных съемок при строительстве объектов:

-текущие (промежуточные) исполнительные съемки по отдельным видам работ, частично законченных строительством. Такие съемки необходимы для принятия мер по устранению неточностей возведения конструкций и сооружений;

-поэтапные исполнительные съемки по отдельным видам работ, полностью законченных строительством. Такие съемки необходимы для фиксации и пригодности состояния конструкций при передачах их для следующего строительного процесса. Как правило, результаты этих съемок служат основой передачи видов работ между строительными и монтажными организациями, а также ими и заказчиком и стройбанком.

-исполнительная съемка законченного строительством объекта. Такая съемка необходима для принятия объекта государственной комиссией в экс-

плуатацию. Материалы этой съемки служат основой для ведения в период эксплуатации ремонтных работ и работ по реконструкции объектов.

При строительстве объектов исполнительной геодезической съемке подлежат котлован, фундаменты, колонны, панели, подкрановые пути, покрытия и перекрытия, подземные, наземные и надземные коммуникации, оборудование и т.п.; т.е. все те элементы строительного объекта, которые разбивались и устанавливались в проектное положение с использованием геодезических методов и средств измерений.

Результаты исполнительных съемок представляются в документах:

-в актах на разбивку или приемку,

-в исполнительных схемах.

Точность исполнительных съемок может колебаться от нескольких сантиметров (земляные работы) до сотых долей миллиметра (прецизионное оборудование).

Назначение требуемой точности измерений осуществляется по формуле

δгеодпδтех

Геодезической основой исполнительных съемок являются:

-в пределах отдельных зданий, сооружений, оборудования – закрепленные основные, межсекционные и детальные оси котлованов, фундаментов, колонн и сеть рабочих реперов, служащих для разбивочных работ;

3

-в пределах строительной площадки – пункты разбивочной основы (строительной сетки, полигонометрия, триангуляция и пр.) и пункты закрепления главных и основных осей з. и с. При необходимости проводится сгущение этой основы.

-за пределами строительной площадки – пункты геодезического обоснова-

ния, создаваемого в процессе изысканий для съемочных и трассировочных работ.

Исполнительная съемка производится теми же способами, методами и средствами измерений, что и разбивочные и выверочные работы:

-съемка генплана здания, коммуникаций, железных и автомобильных дорог обычно производится способами угловой, линейной, полярной, створной засечками и способом перпендикуляров в плане и геометрическим и тригонометрическим нивелированием по высоте; -съемка строительных конструкций зданий и сооружений – створными оп-

тическими методами, бокового нивелирования, вертикального проектирования, засечками, геометрическим нивелированием и реже гидростатическим нивелированием; -съемка технологического оборудования – предыдущими способами при

низкоточных работах и способами струнным, струнно-оптическим, коллиматорным, автоколлимационным, дифракционным, гидростатическим, микронивелированием и т.п. при точных работах.

К скрытым работам относят строительно-монтажные работы по возведению скрытых (подземных или других изолированных и недостыпных для обычных работ) частей сооружений (котлованы, фундаменты,боксы) или всего сооружения (подземные коммуникации, опускные колодцы, гидротехнические сооружения и т.п.), которые должны быть засняты до засыпки их землей, бетоном, залиты водой и т.п.

В подземных коммуникациях определяют координаты углов поворота трассы, центров колодцев, мест пересечений с другими коммуникациями, фиксируют диаметры и количество труб, фиксируют отметки лотков, труб и колодцев, проверяют проектные уклоны, фиксируют вводы сетей в здания и сооружения.

При съемке котлованов под здания и сооружения фиксируют фактические размеры котлована по дну и верху, проверяют выноску осей на дно, определяют отметки дна у бровки, ширину лент и т.п. Все эти данные фиксируют на чертеже котлована (исполнительной схеме) Там же дают проектные размеры и допуски.

После выноса и закрепления основных осей здания производится разработка котлована для устройства фундаментов под оборудование и фундаментов

под колонны и стены здания.

Если по проекту фундаменты под конструкции по весу не превосходят 10 т, то их как правило изготавливают на заводах железобетонных конструкций, как и сами колонны, балки, фермы и др. строительные элементы. Если фуддаменты

4

по весу более 10 т, то фундаменты изготавливаются на месте в специально изготовленной опалубке.

В обеих случаях котлован должен быть подготовлено в соответствии с проектом. Для этого необходимо на местности разбить от основных осей проекцию контура котлована, наметить бровки откосов, передать на дно котлована проектную отметку и проверить планировку дна и откосов. Для этого дно котлована нивелируют нивелируют по квадратам или поперечникам и бульдозером де-

лают окончательную зачистку дна.

Далее вокруг котлована от точек закрепления основных осей производят детальную разбивку осей фундаментов колонн, стен, оборудования и эти точки закрепляют на обноске или специальными центрами и скобами на бетоне.

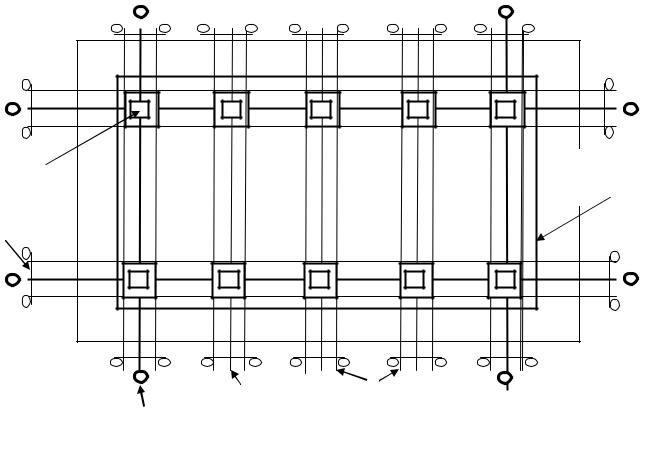

При установке сборных фундаментов на обноске от детальных осей фундамента намечают габаритные смещенные оси с обеих сторон котлована. С помощью осевой проволоки и отвеса от этих осей вбивают в грунт штыри, которые будут являться фиксаторами боковых граней фундамента. С помощью крана и монтажного инвентаря монтажники производят установку фундамента по закрепленным штырям. Такой полупринудительный метод монтажа позволяет добиваться необходимой точности, заданной СНиПом на монтажные работы. После установки каждого фундамента производят проверку фундамента по детальным осям и отметке с помощью теодолита и нивелира. Если результаты проверки покажут недопустимые отклонения от проектного положения, производят перемонтаж элемента

Фундамент



Дно



котлована





Обноска





Точка

Детальные

Габаритные

оси

оси фундам.

закрепления





основной оси









5

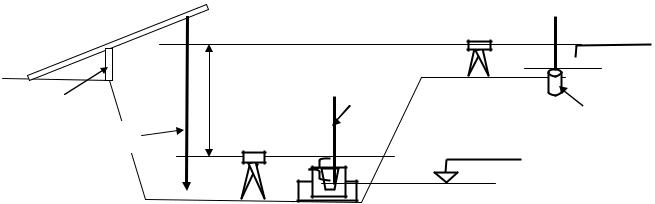

Вынос проектной отметки дна стакана производится по схеме

ГИверх

Hрп

а

опора

h

рейка







репер









рулетка

ГИниж

Hпр















b





ГИверхрп+а,

ГИниж=ГИверх-h,

b=ГИнижпр

Лекция 2 Исполнительная съёмка смонтированных строительных конструкций и

оборудования

При возведении фундамента из монолитного железобетона на дно котлова-

на укладывают слой щебенки и на этой подготовке устраивают опалубку, представляющую собою как бы форму будущего фундамента.

В эту форму устанавливают и сваривают арматуру и закладные части и затем заливают ее бетоном. Внутренняя часть опалубки должна быть построена таким образом, чтобы возводимое сооружение и его отдельные части по своим размерам, плановому и высотному положению в точности соответствовали проекту.

При построении опалубки используют оси, закрепленные на обноске. Так как для опалубки допустимые отклонения от проекта могут составлять 5-10 мм, то обычно в качестве осей используют тонкую монтажную проволоку, соединяющую одноименные точки на противоположных сторонах обноски. По отвесу эти оси проектируют на отдельные части строящейся опалубки и монтируемой арматуры. По отметке установка опалубки осуществляется аналогично установке в проектное положение сборных конструкций.

При построении опалубки фундаментов особое внимание обращают на правильную установку в плане и по высоте всех закладных деталей и в первую очередь анкерных устройств (анкерных болтов и плит, пробок для колодцев) служащих для закрепления металлоконструкций и оборудования, а в зданиях из железобетонных конструкций – на точную разбивку стаканов для установки железобетонных колонн.

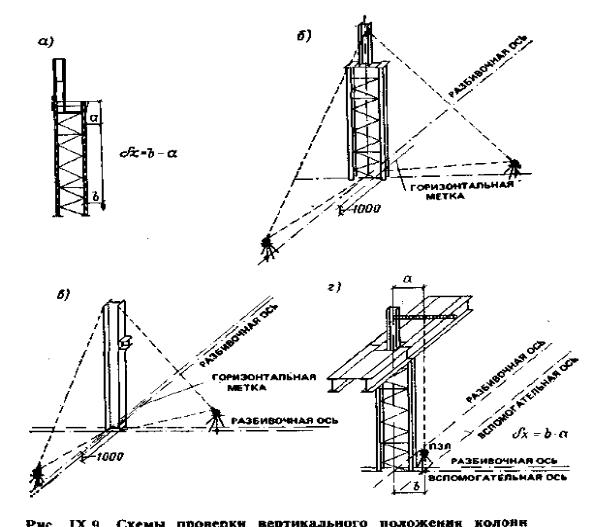

Анкерные устройства устанавливают от осей фундамента, которые для этого выносят теодолитом на верх опалубки и закрепляют там

6

Для облегчения работы по выверке анкерных болтов используют различные шаблоны – монтажные кондуктора – специальное рамное приспособление

В процессе бетонирования фундамента дополнительно закладывают в него ряд плановых и высотных геодезических знаков, необходимых для монтажных работ и для наблюдений за осадками сооружения.

Методы и точность выполнения измерений при установке конструкций должны обеспечивать расположение их согласно проекту с отклонениями, не превышающими установленных допусков на монтаж. СКП разбивочных работ или контрольных измерений при установке конструкций не должна превышать 17% предельного отклонения в положении этих конструкций.

Монтаж конструкций производят по утвержденному проекту производства работ, в котором должны предусматриваться мероприятия, обеспечивающие требуемую точность монтажа, пространственную неизменяемость конструкций в процессе их укрупнительной сборки и установки в проектное положение, устойчивость здания или сооружения.

Применяемые в практике строительства методы монтажа металлических и железобетонных конструкций подразделяют на свободный и ограниченно свободный.

При свободном методе монтажа положение устанавливаемого элемента объективно ничем не ограничивается и точность сборки полностью зависит от качества работы монтажников и простого монтажного оснащения для приведения поднятой краном или лебедкой конструкции в проектное положение – ломик, кувалда, клин, оттяжка и т.п. Этот метод монтажа является основным, так как не требует больших затрат на оснастку. При свободном монтаже каждый элемент устанавливают самостоятельно, а для выверки используют нанесенные на гранях элемента монтажные риски.

Ограниченно свободный монтаж основан на принципе ограничения движения в одном или нескольких направлениях сборного элемента в последней стадии его установки в пределах заданного допуска. Для этого используют ограничивающие устройства в виде фиксаторов, шаблонов, линейных или угловых упоров. При этом отпадает необходимость многих измерениях, призванных обеспечить требуемую точность положения элементов.

Обеспечение точности при ограниченно свободном монтаже достигается за счет повышения:

-качества труда монтажников,

-точности монтажного оснащения,

7

- точности изготовления изделий, особенно положения закладных

фиксаторов, характеризующих качество сопряжения сборных элементов.

Лекция 3

1Исполнительные съёмки подкрановых путей зданий и сооружений. Составление исполнительных генеральных планов.

1.1 Исполнительные съёмки подкрановых путей зданий и сооружений.

Для выполнения некоторых технологических процессов производства, а также перемещения грузов и людей, проектные решения многих производственных зданий и сооружений промышленных предприятий содержат средства технического оснащения - грузоподъемные лифты и пассажирские подъемники в сборе с направляющими путями, эскалаторы с направляющими путями и поддерживающими металлоконструкциями, затворы гидротехнических сооружений с на-

8

правляющими, грузоподъемные краны и механизмы с подкрановыми конструкциями.

Лифты и подъемники необходимы при эксплуатации объектов с большим перепадом высот. Они используются для перемещения небольших грузов до 2 т и персонала при обслуживании и ремонте оборудования и строительных конст-

рукций. Их устраивают на высоконапорных плотинах, многоэтажных производственных и вспомогательных зданиях, высоких многоствольных дымовых трубах ТЭС и т.п.

Эскалаторы (тоннельные и поэтажные) служат для перемещения большого потока людей и грузов. Их устраивают в метро и аэропортах, крупных зданиях

с большим количеством работающего персонала и т.п.

Затворы, и особенно их самый распространенный вид – плоские скользящие затворы, служат для регулирования пропуска воды водосбросными плоти-

нами, перекрытия камер шлюзов, перекрытия турбинных водоводов и т.п. Грузоподъемные краны и механизмы являются самыми распространенны-

ми средствами технического оснащения зданий и сооружений промышленных предприятий. Если тали и лебедки используют в большей степени при монтаже легких конструкций и деталей оборудования, то краны используют практически повсеместно как при сборочных и монтажных работах в процессе строительства, так и при ремонтных работах в процессе эксплуатации. Некоторые виды кранов используют в технологических циклах производства.

Все названные выше средства технического оснащения зданий и сооружений передвигаются по направляющим путям. Безопасность работы и нормаль-

ные условия эксплуатации средств технического оснащения зависят в значительной мере от геометрии направляющих путей.

Контроль за состоянием направляющих путей и самими средствами оснащения сооружений осуществляется геодезическими методами и средствами

измерений.

Из всего разнообразия геодезических работ, связанных с контролем средств технического оснащения зданий, самое широкое распространение в практике эксплуатации сооружений получили геодезические работы по контролю подкрановых путей мостовых кранов, как наиболее распространенных средств тех-

нического оснащения промышленных зданий и сооружений. Согласно ведомственных МУ 34-70-116-85 [96] должны контролировать-

ся следующие диагностические признаки:

1)разность отметок рельсов в одном разрезе пролета здания с допустимой величиной:

2)разность отметок рельсов на соседних колоннах с допустимой величиной при расстоянии между ними:

9

тупик



Lкр=42500мм



Lпр=45000мм











А





























12000

















1

2

3

4

5

6

7

8

9

10

11

12





Рис. 7.1. Проектные размеры подкрановых путей





Ферма перекрытия

тележка крана

gA

ось рельса

нивелир





мост крана





колесо крана



рельс



подкрановая балка







пролет крана (Lкр=42 500 мм)



консоль колонны







пролет цеха (Lпр=45 000 мм)

Б

колонна

крюк

А

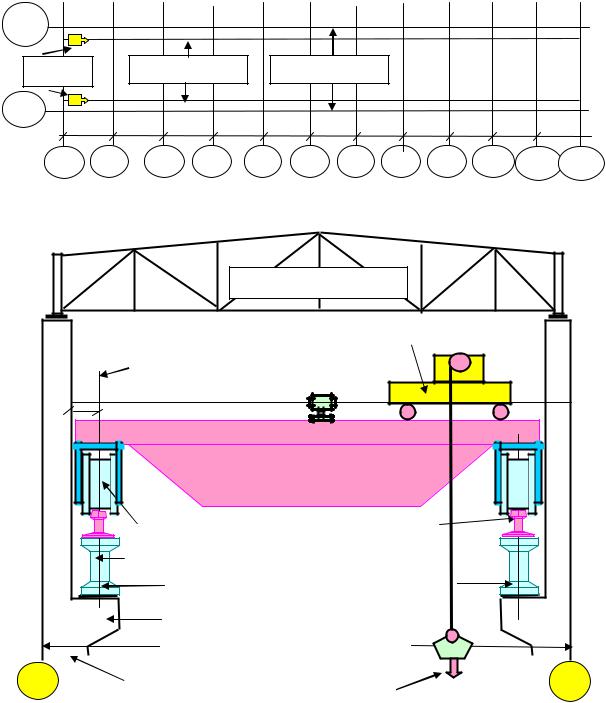

Рис.7 2. Схема поперечного разреза цеха с мостовым краном

3)отклонение расстояний между осями рельсов от проектного значения с допустимой величиной

4)смещение оси рельса с оси подкрановой балки с допустимой величиной

5)отклонение оси рельса от прямой на участке 40 м с допустимой величи-

ной

6)взаимное смещение торцов смежных рельсов по высоте и в плане с допустимой величиной

7)относительный прогиб железобетонных подкрановых балок для элек-

10
