Выполнение сроков

Отклонения по ключевым позициям

Название ключевого

Срок по

Прогнозны

Отклонени

события

графику 1-

й срок

е



го уровня





Начало монтажа УЛР

20.10.09

20.11.09

-31

Готовность внутренних







строительных

17.08.10

23.06.11

-310

конструкций до отм.

26.30 (Готовность здания







к установке реактора)







Готовность здания

15.11.10

23.12.10

-38

реактора к установке

мостов полярного крана







44

Компенсирующие

мероприятия

45

Результаты применения КСГ при

управлении проектом сооружения ЛАЭС-2

• Координация действий участников проекта (на уровне ПИР,СМР, поставка)

• Доведение планов работ по проекту до уровня Подрядчиков и субподрядчиков

• Повышение эффективности проведения совещаний -выявление «узких мест» в привязке к выполнению конкретных работ

• Контроль планов освоения КВЛ в привязке к выполнению конкретных работ

46

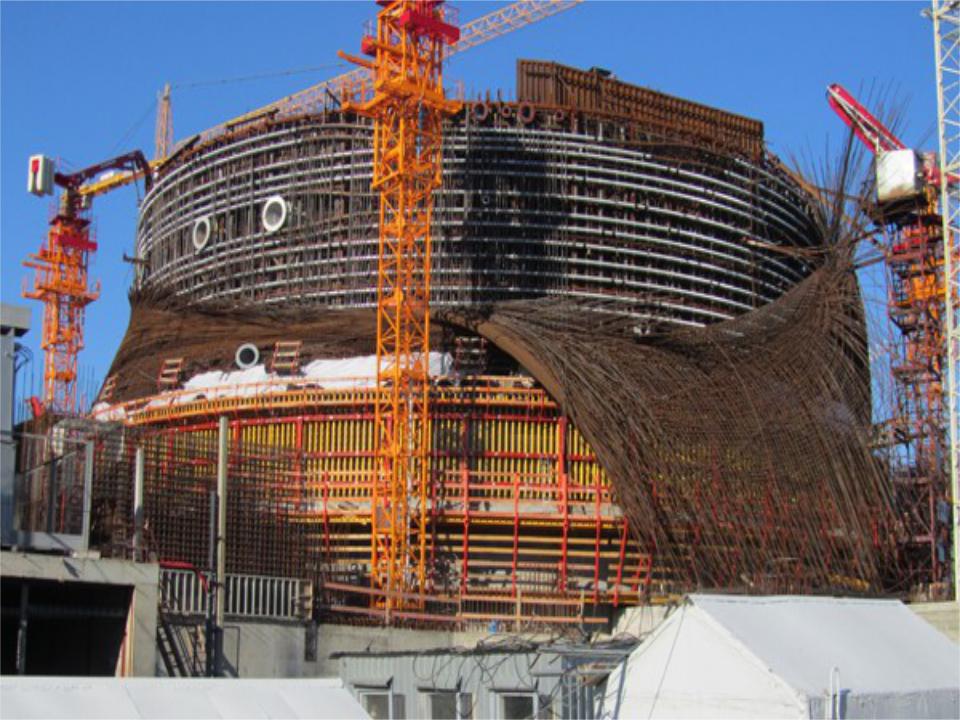

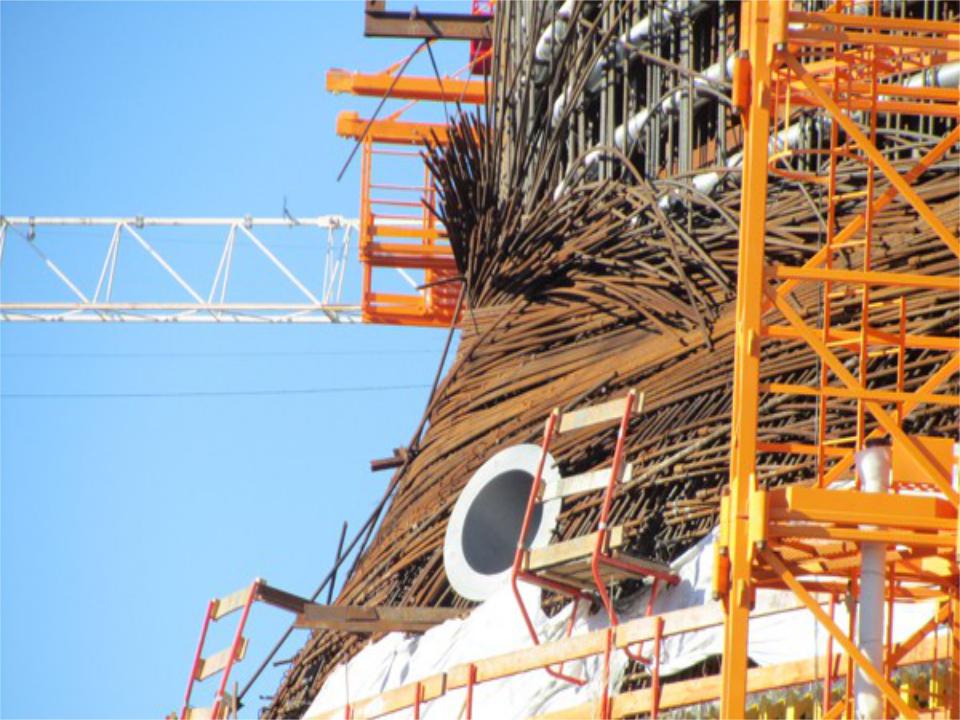

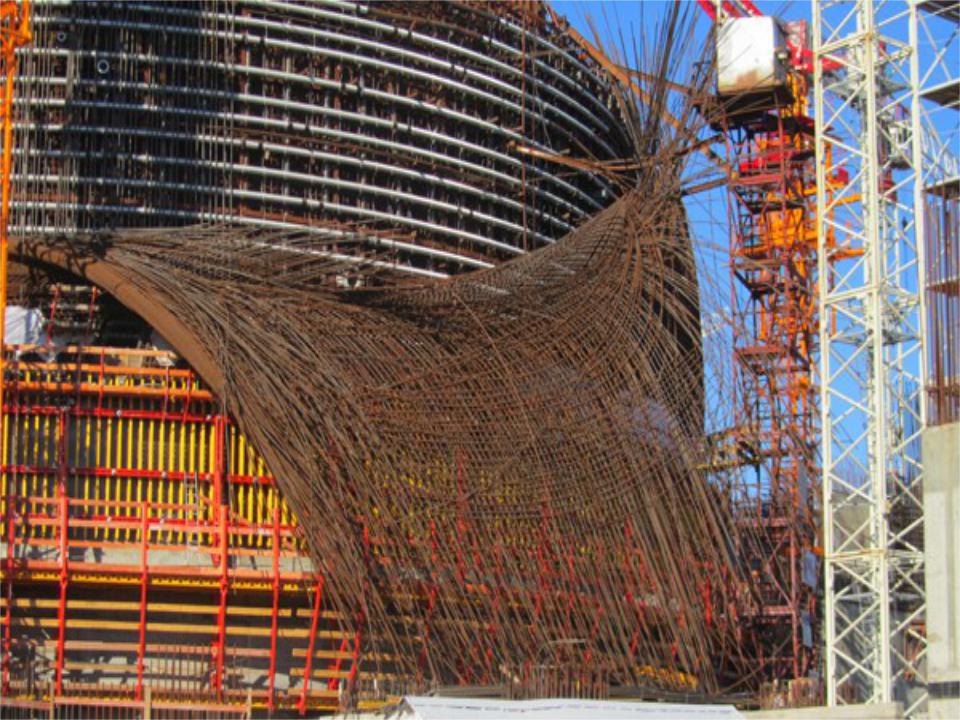

ЛАЭС-2: хорошо охраняемые развалины

Или Головная боль на будущее

http://www.novayagazeta.ru/data/2011/078/30.html
