- •Практический опыт применения календарно-сетевого графика при управлении проектом сооружения ЛАЭС-2 (АЭС-2006)
- •План презентации
- •Комплексный график проекта сооружения ЛАЭС-2
- •Для чего создан график 1-го уровня
- •График 1-го уровня
- •Для чего создан график 3-го
- •График 3-го уровня
- •Для чего создавать график 4-го
- •График 4-го уровня
- •Модель проекта ЛАЭС-2

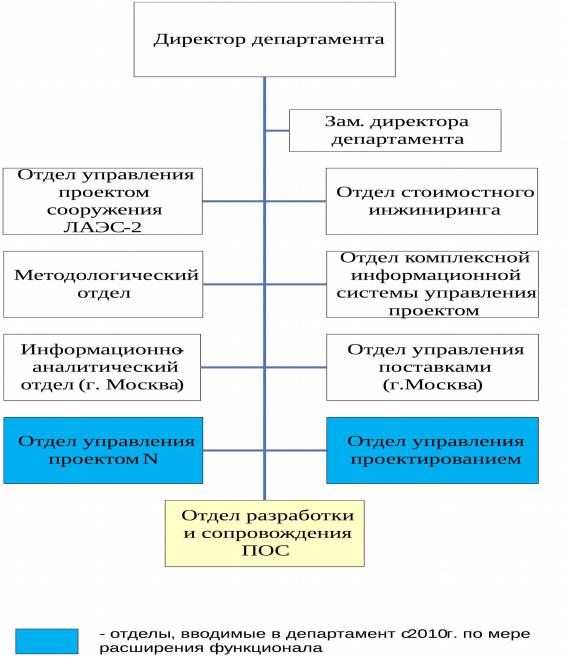

- •Какие документы готовятся на
- •ПОРЯДОК
- •Циклы управления проектом ЛАЭС-2
- •Основные группы процедур
- •Планирование исполнения работ екта ЛАЭС-2 и внесение изменений в план
- •Результаты процедуры
- •Планирование исполнения работ
- •Из чего состоит
- •Откуда появляется План производства работ
- •Откуда появляется План
- •Новый формат тематических планов по СМР
- •Результаты процедуры
- •(A-3)Сбор и ввод фактических данных по ПИР
- •(A-5) Сбор и ввод фактических данных по поставкам МТР
- •(A-1) и (A-2) Сбор и ввод фактических данных по СМР
- •Источники ввода фактических
- •Принцип актуализации графика 3-
- •Какие показатели выполнения
- •Результаты процедуры
- •Совещания- основной
- •Матрица доклада Подрядчика
- •Результаты процедуры
- •Совещания в формате отчет о
- •Здание реактора 10UJA
- •Здание реактора. Состояние дел с
- •Бетонирование стен кольцевого коридора до
- •Армирование внутренних строительных
- •Выполнение физ.объемов UJA
- •Выполнение сроков
- •Отклонения по ключевым позициям
- •Компенсирующие
- •Результаты применения КСГ при
- •ЛАЭС-2: хорошо охраняемые развалины
- •Спасибо за внимание!
Практический опыт применения календарно-сетевого графика при управлении проектом сооружения ЛАЭС-2 (АЭС-2006)
1

2
План презентации
1.Комплексный график сооружения ЛАЭС-2
2.Порядок взаимодействия
3.Формат проведения совещаний
3

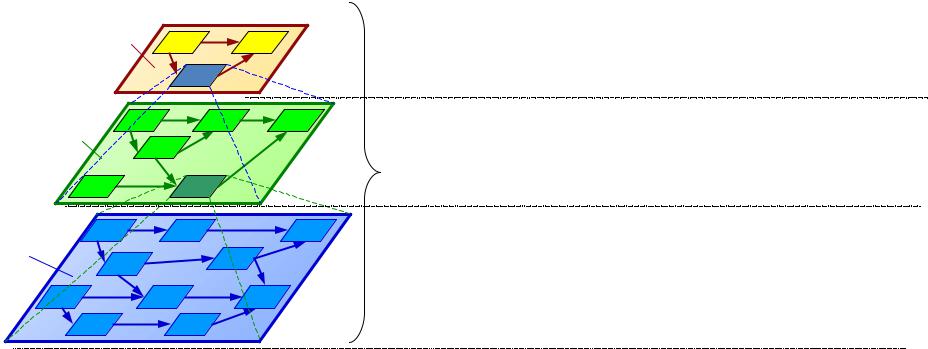

Комплексный график проекта сооружения ЛАЭС-2
График |
|
|
1-го уровня |
Директивный график. |
|
|
Предназначен для планирования сроков ввода в эксплуатацию |
|
|
основных зданий и сооружений АЭС |
|
Общий |
|
|
детальный |
Общий детальный график реализации проекта |
|
график |
График, обеспечивающий комплексное планирование сроков |
|
|
выполнения работ (РД, СМР, ПНР, поставки), затрат, физических |
|
|
объемов |
|
Графики |
|
|
4-го |
Детальные графики выполнения работ. |
|
уровня |
||
Предназначены для обеспечения управления на уровне поставки, |
||
|
||
|
проектирование, СМР и ввод в эксплуатацию |
4

Для чего создан график 1-го уровня
•Определить продолжительность основных этапов выполнения работ по проекту
•Определить сроки начала и окончания
работ по объектам пускового комплекса
•Определить сроки выполнения ключевых позиций Зоны ответвенности Заказчика и Генподрядчика
•Планировать и контролировать освоение КВЛ по годам строительства
5

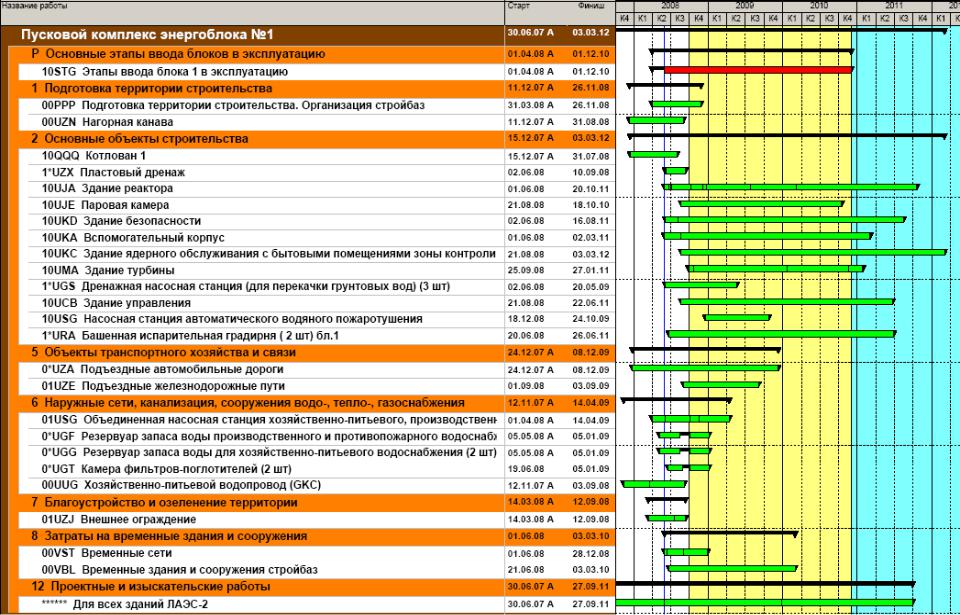

График 1-го уровня

Для чего создан график 3-го
уровня
•Определить содержание и структурировать данные проекта ЛАЭС-2
•Увязать между собой планы по реализации ПИР, поставок МТР, СМР и ПНР
•Разделить ответственность и зафиксировать договорные обязательства
организаций-участников: Заказчика и ИК, ИК подрядчиков
•Планировать и контролировать освоениеруб
«ГрафикКВЛ в привязке3-го уровня»к выполнению конкретных.
работ
м3
ч
7

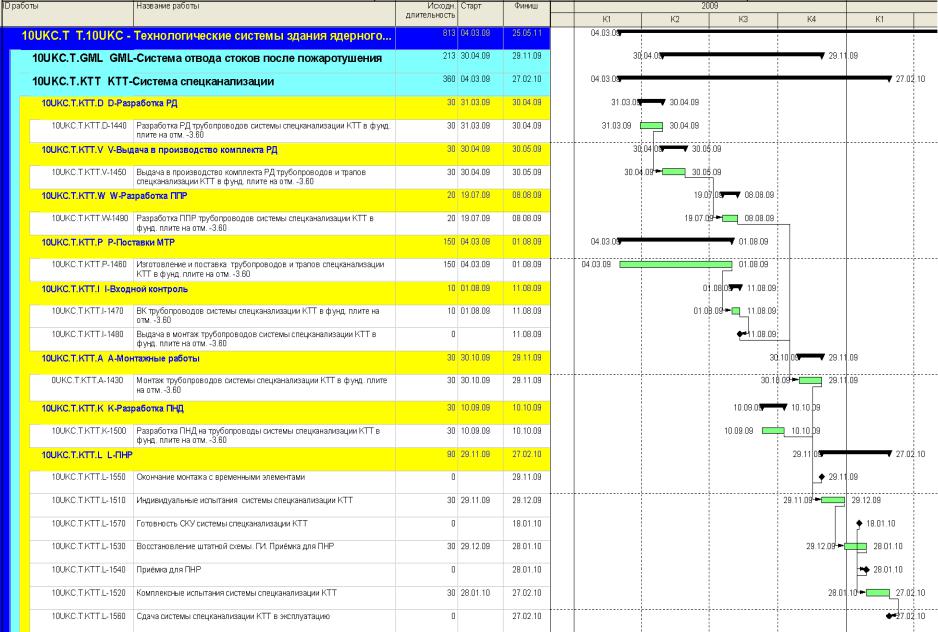

График 3-го уровня

Для чего создавать график 4-го |
||
|
руб |
уровня |
|
. |
|
|
м3 |
«График 4-го уровня» |
• |
|
|
Заранее разрабатывать рациональную |
||
|
ч |
|
|
технологию производства СМР по сооружению |
|
|
конструктивных элементов с учетом влияния |
|
|
ПИР и поставок МТР |
•Выдавать подрядчикам недельно-суточные задания и контролировать их выполнение
•Осуществлять оперативный сбор фактических данных о выполнении СМР на
площадке |
9 |
|

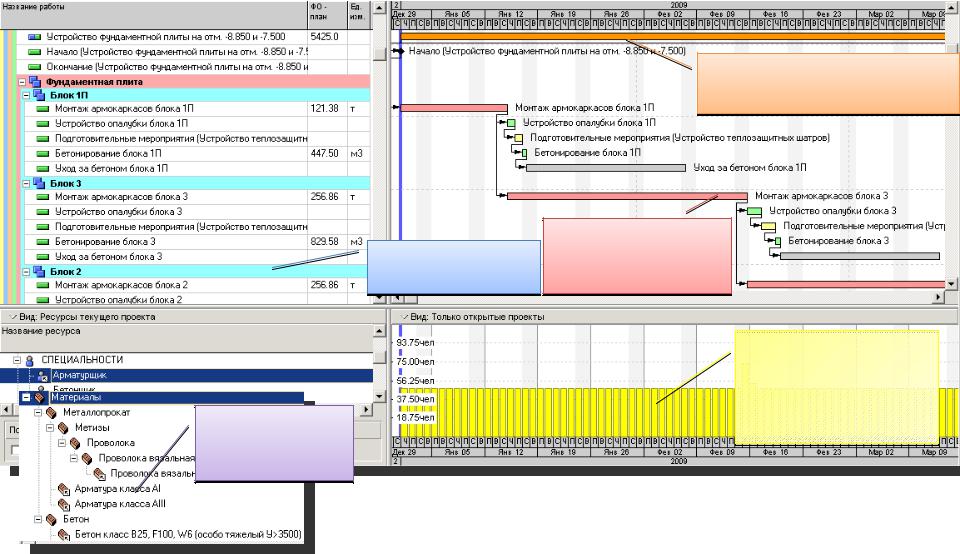

График 4-го уровня
Работа графика 3-го уровня связана с цепочкой работ графика 4-го уровня
|
Сформированы |
Фундаментная |
потоки работ, |
плита разделена |
выделен ведущий |
на блоки в |
строительный |
соответствии с |
процесс в потоке |
ППР |
работ |
Основные |
|
материалы |
|
назначены в |
|
соответствии с |
|
РД |
• Данный фрагмент содержит информацию: |
Потребности в |
ресурсах рассчитаны |
на основании норм |
выработки. |
Запланирована |
ритмичная работа |
людей: равномерная |
загрузка |
–Потоки СМР в соответствии с ППР и распоряжениями начальника управления строительных работ
–Физобъемы в соответствии с РД
–Количество рабочих строительных специальностей с указанием плановой нормы выработки и привязкой к ГЭСН, ЕНИР, ЕРЕР
–Основные материалы в соответствии с РД
10
