- •4 Организационно-экономическая часть
- •4.2 Организационная часть
- •4.2.1 Режим работы участка
- •4.2.2 Количество рабочих мест и оборудования и их загрузка
- •Численность основных рабочих по операциям:
- •4.4.2 Стоимость сварочных материалов
- •4.4.3 Стоимость энергоресурсов
- •4.4.4 Оплата труда и отчисления на социальные нужды
- •4.4.5 Амортизационные отчисления Амортизационные отчисления рассчитываются по группам основных фондов на основе их стоимости и норм амортизации.
- •4.4.6 Косвенные расходы
- •4.4.7 Расчет себестоимости годового выпуска Себестоимость единицы продукции определяется как:
- •4.5 Финансово-экономическая оценка проекта
- •4.5.2 Движение денежных потоков
4 Организационно-экономическая часть
4.1 Исходные данные
Изделие представляет собой реактор гидроочистки РГ из биметалла (12ХМ+ 08Х18Н10Т). Годовой выпуск готовой продукции 25 шт.
В таблице 4.1 приведены нормы времени на выполнение необходимых операций.
Таблица 4.1 – Нормы времени на выполнение операций
Операция |
Норма времени, час |
1.Сборка корпуса реактора |
94,60 |
2.Сварка корпуса реактора |
153,0 |
3.Сборка днища |
44,30 |
4.Сварка днища |
56,42 |
5.Сборка днища и корпуса |
19,80 |
6.Сварка днища и корпуса |
32,30 |
7.Контроль качества |
26,40 |
Итого |
426,82 |
Цены на используемые материалы приведены в таблице 4.2.
Таблица 4.2 – Цены на исходные материалы
Наименование |
Цена |
Проволока Св-04Х2МА ∅ 4,0 мм |
49,35 руб за 1 кг |
Флюс АН-26С |
23,0 руб. за 1 кг |
Лента для разделительного слоя Soundotape 309L |
277,0 руб. за 1 кг |
Лента для коррозионностойкого слоя Soundotape 347 |
250,0 руб. за 1 кг |
Проволока Св-05Х20Н9ФБС ∅ 4,0 мм |
346,50 руб. за 1 кг |
4.2 Организационная часть
4.2.1 Режим работы участка
Режим работы характеризуется количеством рабочих смен (q) и продолжительностью смены. Исходя из этого определяется годовой эффективный фонд времени работы оборудования (Fоб) и рабочих (Fр).
,

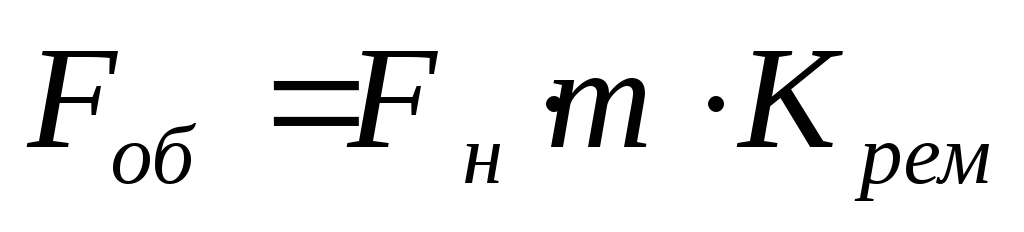

(4.1)
где Fн – годовой номинальный фонд времени, ч;
m – число смен работы оборудования;
Крем – коэффициент, учитывающий простой оборудования в плановых ремонтах, простои могут составлять 7-12 % от номинального (0,88-0,93).
Номинальный фонд времени равен календарный минус продолжи-тельность праздников, выходных и укороченных дней.

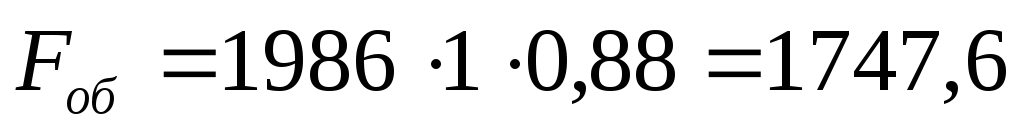

ч
Годовой эффективный фонд времени работы одного рабочего:
(4.2)
где kр – коэффициент, учитывающий планируемые невыходы рабочих по причине отпуска, болезни и государственных обязанностей, которые составляют 12-15% , (0,85¸0,88).
ч
4.2.2 Количество рабочих мест и оборудования и их загрузка
Определяем расчетное и принятое число рабочих мест.
Расчетное число рабочих мест по операциям:
|

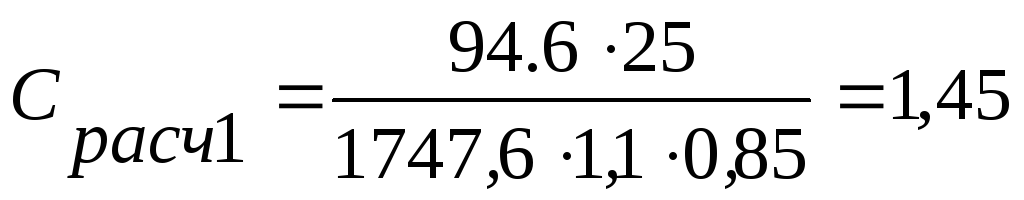

(4.3) |
где Кпр – коэффициент учитывающий простои по организационным причинам, (0,85¸0,9);
Кн – средний коэффициент выполнения норм выработки;
tш – норма времени i-ой операции, ч;
Nгод – годовая программа выпуска, шт.
Расчёт коэффициентов загрузки рабочих мест по операциям на сборочно-сварочном участке:
|
(4.4) |
где Спрi – принятое число рабочих мест на i-той операции.
;
;
;
;
;
;
Средний коэффициент загрузки рабочих мест:
|

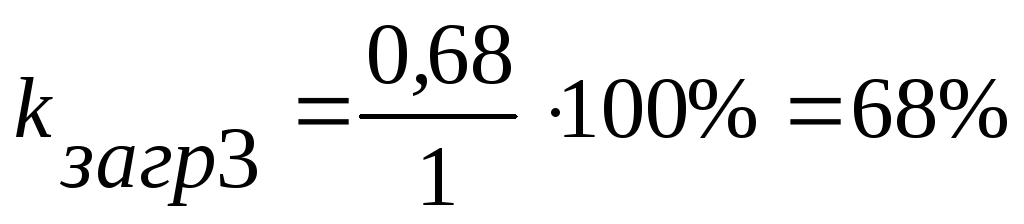

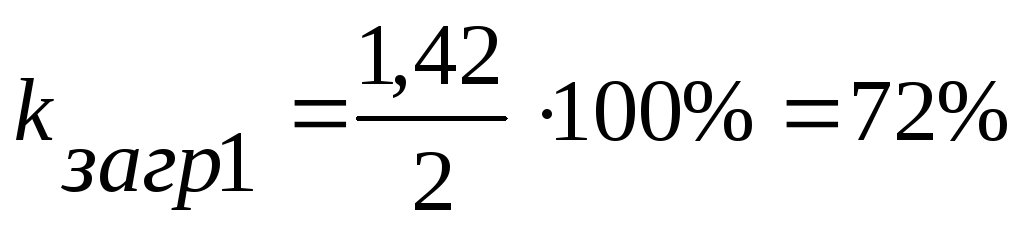

(4.5) |
Результаты расчета сведены в таблицу 4.3.
Таблица 4.3 - Загрузка рабочих мест
Наименование операции |
Норма времени, ч |
Число рабочих мест |
Загрузка рабочих мест, % | |
расчётное |
принятое | |||
Сборка корпуса реактора |
94,60 |
1,45 |
2 |
72 |
Сварка корпуса реактора |
153,0 |
2,29 |
3 |
76 |
Сборка днища |
44,3 |
0,68 |
1 |
68 |
Сварка днища |
56,42 |
0,86 |
1 |
86 |
Сборка днища и корпуса |
19,80 |
0,30 |
1 |
30 |
Сварка днища и корпуса |
32,30 |
0,49 |
1 |
49 |
Контроль качества |
26,40 |
0,40 |
1 |
40 |
Итого |
426,82 |
- |
10 |
60,1 |
4.2.3 Численность работающих на участке
На участке используются основные и вспомогательные рабочие. К основным относятся рабочие, занятые выполнением технологических операций. К вспомогательным относятся наладчики, крановщики, ремонтники и др.
