4 Выбор отряда строительных машин для производства работ
Для определения состава отряда дорожных машин устанавливаем в технологической последовательности перечень операций и процессов, выполняемых при строительстве подземных сетей.:
Перечень операций и процессов, выполняемых при строительстве подземных сетей.
Срезка растительного слоя грунта;
Погрузка растительного грунта в автомобили самосвалы;
Транспортировка растительного грунта автомобилями самосвалами;
Разработка основной траншеи, экскаватором;
а) – понижение УГВ;
Планировка дна траншеи вручную;
Подготовка дна траншеи для устройства оснований (уплотнение дна траншеи);
Транспортировка конструкций инженерных сетей (количество машин);
Разработка траншеи для веток водостока и выемок под дождиприемные колодцы;
9) Устройство оснований под трубопроводы;
10) Монтаж трубы водостока;
11); Монтаж веток водосточных сетей;
12); Монтаж трубы водопровода;
13)Монтаж дождеприемных колодцев;
14) Монтаж смотровых колодцев на водостоке;
15) Монтаж смотровых колодцев на водопроводе;
16) Испытание сетей водопровода;
17) Послойная засыпка траншеи с уплотнением каждого слоя:
- а) засыпка пазух траншеи;
- б) засыпка основной траншеи;
- в) окончательное уплотнение траншеи пневмоколесными катками
Срезка растительного грунта
Состав работы:
Приведение агрегата в рабочее положение;
Срезка грунта;
Подъем и опускание отвала;
Возвращение порожняком. Толщину срезаемого слоя грунта берем 0,15м, т.к. на нашем участке произрастает трава (кустарники отсутствуют).
Для срезки растительного грунта используем бульдозер марки ДЗ-42
Таблица 4.1-Технические характеристики бульдозера ДЗ-42
Базовый трактор |
ДТ-75 с реверс-редуктором |
Максимальное тягловое усилие, кН (тс) |
36,5 (3,7) |
Мощность, кВТ (л. с.) |
69 (94) |
Управление рабочим органом |
гидравлическое |
Ширина отвала, мм |
2520 |
Высота отвала, мм |
800...950 |
Подъем отвала, м |
0,5 |
Заглубление отвала, м |
0,41 |
Масса, кг |
7390 |
Габаритные размеры, мм |
4980×2520×2710 |
Дальность транспортировки снимаемого бульдозером грунта до 30 м.
Производительность бульдозера рассчитываем по формуле:
П=(ед. изм. по ГЭСН/ Нвр)·8,2 (4.1) где П-производительность бульдозера, м3/смену; Нвр- норма времени ГЭСН, ч; 8,2- время смены, ч.
Единицей измерения по ГЭСН служит 1000 м3, норма времени для выбранного бульдозера при разработке грунта 1 группы (песок мелкий) составляет 16,53 маш.-ч
Пн=(1000/16,53)·8,2=496 м3/смену
Состав звена - машинист 6 разряда
Погрузка растительного грунта в автомобили самосвалы
Погрузка осуществляется Фронтальным погрузчик чтз пк-30.
Таблица 4.2-Технические характеристики, описаниеЧТЗ ПК-30 :
Двигатель |
Д-245.2С2 |
Мощность |
90 кВт |
Опрокидывающая нагрузка |
7900 кг |
Высота разгрузки |
2850 мм |
Вылет ковша при разгрузке |
1040 мм |
Емкость ковша |
1,6 м3 |
Высота |
3200 мм |
Длина |
7050 мм |
Ширина ковша |
2450 мм |
Колесная база |
2750 мм |
Глубина капания |
90 мм |
Эксплуатационная масса |
10700 кг |
Производительность фронтального погрузчика рассчитываем по формуле:
(4.2)
где q-объем ковша одноковшового погрузчика, м3; kн-коэффициент наполнения ковша погрузчика (0,8-0,9); kв- средний коэффициент использования погрузчика по времени; Тц-продолжительность полного цикла, с;
Продолжительность полного цикла вычисляем по формуле:
Тц=t1+t2+t3+t4+t5+t6+t7 (4.3)
где t1-– время наполнения ковша, с (t1 = 4-7 с); t2 -время на отъезд от забоя, с (t2=4-6 с); t3 – время на подъезд к транспорту, с (t3= 7-10 с); t4 – время разгрузки, с (t4 = 2-3 с); t5 – время на подъезд к забою, с (t4 = 8-10 с); t6 – время маневрирования, с (t6 = 6-8 с); t7 – время на переключение скоростей, с (t7 = 5-10 с).
Tц=6+5+7+3+8+6+7=42 с
Производительность фронтального погрузчика рассчитываем по формуле (3.2):
м3/час
Пэ см=92,57*8,2=759,08 м3/смену
Транспортировка растительного грунта автомобилями самосвалами;
Эксплуатационную производительность автомобильного транспорта определяют по формуле:
Пэ=(qА· Кв· Кт)/(2·L /v + tn + tр) [ т/ч] (4.4)
где qа - грузоподъёмность автомобиля, т;
L– дальность транспортировки, км;
tn – время погрузки автомобиля, ч;
tp – время разгрузки автомобиля, ч;
v - средняя скорость движения, км/ч.
Кв=0,75-коэффициент использования внутрисменного времени;
Кт=0,7- коэффициент перехода от технической производительности к эксплуатационной.
Для вывоза растительного грунта используем в зависимости от дальности возки грунта автомобиль-самосвал КАМАЗ-65115, грузоподъёмностью qА=15,0 т, , V=60км/ч
Погрузка грунта – 5 мин (0,083 ч). Разгрузка – 2 мин (0,033 ч).
L=6 км- дальность транспортировки.
Пэн = (15·0,75·0,7)/(2·6 /60 + 0,083 + 0,033)= 24,92 т / ч
Пэ см=24,92*8,2=204,35 т/ см
Разработка траншей
Рытьё
главной траншеи и рытьё траншей под
ветки водостока и дождеприёмные колодцы
производят экскаватором Volvo BL 61B на
пневмоколесном ходу (обратная лопата)
с ёмкостью ковша 0,2 м3.
Рисунок 4.1 – Диаграмма рабочей области экскаватора Volvo BL 61
Грунт из траншеи разрабатывают в отвал, а в стеснённых условиях строительства отвозят на транспортных средствах в заранее выбранные места. При разработке в отвал грунт подаётся экскаватором в наиболее удалённые места отвала с таким расчётом, чтобы после прохода экскаватора оставалась бровка шириной не менее 1м между откосом траншеи и отвалом.
Разработка траншеи экскаватором производится в продольном направлении - вдоль траншеи, как правило, с односторонним расположением отвала грунта .
Выбор экскаватора следует проводить по двум критериям:
а) производительность экскаватора должна обеспечивать требуемый темп строительства, определяемый чаще всего скоростью монтажных работ;
б) экскаватор требуемой производительности должен обеспечивать простую и экономичную технологию разработки траншей, т.е в приведенной на рисунке 4.2 схеме должны выполняться следующие условия:
RPmax RPтр
HPmax Hотв + 0,4 (4.5)
RKmax RKтр
где RPmax и RPтр – соответственно максимально возможный и требуемый
радиусы разгрузка экскаватора, м;
HPmax – максимально возможная высота разгрузки, м;
Hотв – высота отвала грунта, м;
RKmax и RKтр – соответственно максимально возможный и требуемый радиусы копания, м.
,
(4.6)
где ri – расстояние в плане до наиболее удаленных точек забоя, м;
hi – глубина расположения точек забоя, м.

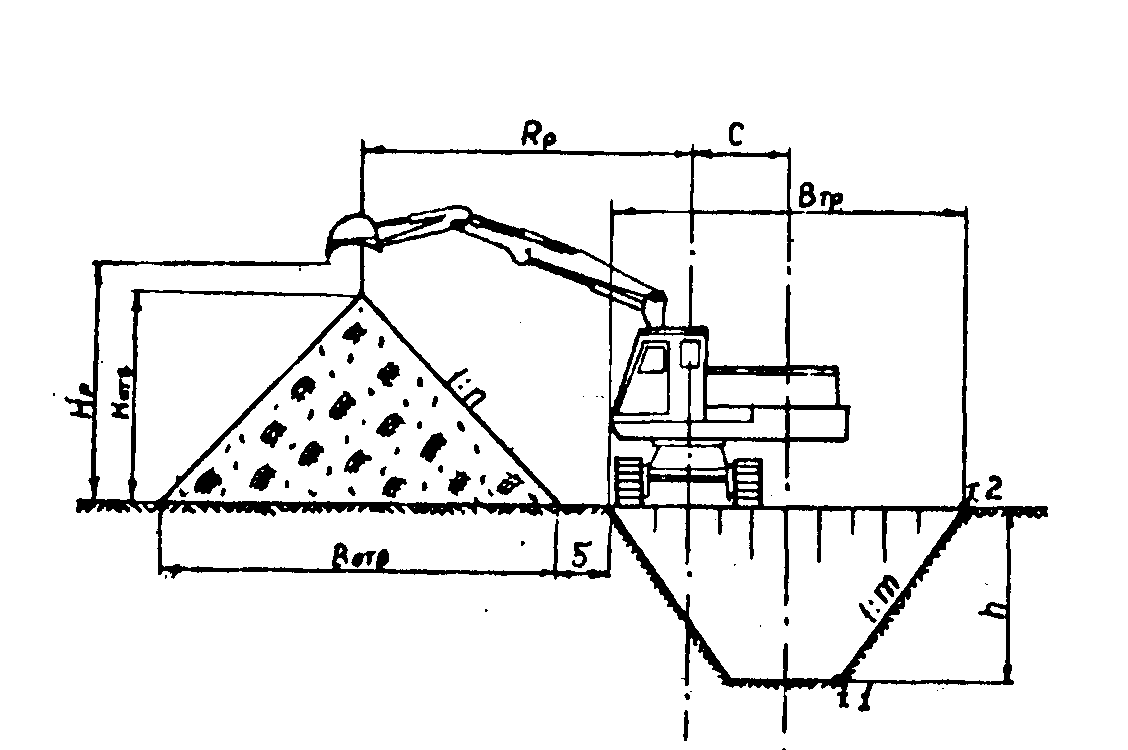

Рисунок 4.2 - Схема разработки траншеи экскаватором
Геометрические параметры отвала грунта определяют следующим образом. Площадь поперечного сечения отвала Fотв равна площади поперечного сечения траншеи Fтр, умноженной на коэффициент разрыхления Кразр,
Fотв= Fтр· K разр , (4.7)
где Fотв- площадь поперечного сечения отвала, м²; Fтр-площадь поперечного сечения траншеи, м²; K разр –коэффициент разрыхления грунта;
Fтр=((1,5+2,9)/2)·1,49=3,278 м²;
где 1,5 – ширина траншеи по низу; 2,9 – ширина траншеи по верху;
1,49 – глубина траншеи
kр = ρе / ρн (4.8)
где ρе – плотность сухого грунта естественного сложения, кг/ м3 ; ρн – плотность сухого грунта в насыпном состоянии, кг/ м3; ρе и ρн выбираем в соответствии с таблицей 2.1[1].
– крутизна откоса отвала (1:n) равна 1:0,5;
– расстояние от подошвы отвала до бровки траншеи равно 1,0 м.
kр = 1470 / 1170 = 1,26 - для мелкого песка
По формуле (4.7) находим площадь поперечного сечения отвала:
Fотв=3,278·1,26=4,13 м²;
Найдём требуемые параметры отвала:
r1=2,125+0,745=2,87 м – проекция радиуса копания в плане
где 2,125 м – наименьшее расстояние от бровки траншеи до ближней опоры экскаватора (м) для грунтов , т.к грунт по заданию песок мелкий и глубина траншеи 1,49, то принимаем а=2,125 м таблица 2.13 [1].
0,745 м – заложение откоса основной траншеи
h=1,49 м – глубина траншеи
По формуле (4.6) находим требуемый радиус копания :
RKтр=
Высота Нотв, м и ширина Вотв ,м отвала находятся по следующим формулам:
Нот
= (4.9)
Нот
=
= 2,03м
Вотв=2 Нот (4.10)
Вотв=2 Нот =2 ·2,03=4,06 м
По формуле (4.11) находим требуемую высоту разгрузки
HPтр = Hот + 0,4 (4.11)
HPтр =2,03+0,4=2,43 м;
По формуле (4.12) находим требуемый радиус разгрузки
RPтр =(Bтр+ Bотв)/2+δ, (4.12)
где RPтр –требуемый радиус разгрузки, м; Bтр- ширина траншеи поверху, м; Bот- ширина отвала, м; δ-расстояние от бровки траншеи до отвала, м. δ= 0,5-1,0 м
RPтр =(2,9+4,06)/2+1=4,5 м.
Выбираем для рытья основной траншеи экскаватор Volvo BL 61B на пневмоколесном ходу (обратная лопата), ёмкость ковша 0,2 м3
Rк=5,862 м ; Rр=5,862 м ; Hк=4,21 м ; Hр=3,980 м
Согласно условий (4.5):
Rрmax ≥ Rртр
5,862 м 4,5 м;
2) HPmax Hотв + 0,4
3,96 м > 2,43 м;
3) RKmax RKтр
5,862 м 3,17 м;
Так как условие подбора экскаватора выполняется то считаем принятый вариант экскаватора правильным.
Рациональной является установка экскаватора со смещением оси его движения в сторону отвала, что обеспечивает равномерное использование возможностей экскаватора до копанию и разгрузке т.е. выполнение условий (4.5) без излишних запасов, а также уменьшения угла поворота экскаватора в рабочем цикле.
Величину смещения оси движения экскаватора можно определить по формуле
(4.13)
Расстояние от подошвы отвала до бровки траншеи равно 1м для песка.
= – 1,382 м
Нормативную производительность одноковшовых экскаваторов при разработке грунта в отвал определяем по ГЭСН 81-02-01-2001 по формуле(4.15)
Способ разработки грунта навымет. Нормы времени и расценки принимаем на 1000 м3 Nвр=45,67 маш.-час
(4.14)
/
смену
Состав звена - машинист 5 разряда
Планировка дна траншеи вручную
Состав работ:
Срезка неровностей.
Раскидывание грунта с разбивкой комьев.
Разравнивание грунта.
Состав рабочих:
Землекоп 3 разр.- 1
Нормативную производительность определяем по формуле (4.1) :
где, Nвр=10,2 чел.-ч -нормы времени и расценки принимаем на 10 м3 по ГЭСН 31-02-23-2001
Подготовка дна траншеи для устройства оснований (уплотнение дна траншеи);
Основания под трубопроводы устраиваем вслед за рытьём траншеи. Схему укладки и вид основания под трубопроводы принимаем в зависимости от характеристики грунта и диаметра трубопровода по таблице 1.20 [1], тип грунта – песок мелкий , Rн = 0,2 МПа, следовательно, трубопроводы укладываем на естественное основание. В этом случае на грунтовом основании для труб водостока устраиваем ложе по металлическому шаблону в виде профилированного лотка, исходя из формы трубы. Трубы водопровода укладываем на естественное плоское основание.
Состав работы:
Планировка дна траншеи или котлована по визирке;
Установка бортовых досок и маячных колышков;
Подача материалов в траншею или котлован при помощи кранов с приемом их из автосамосвалов;
Разравнивание и уплотнение материалов с проверкой по визирке;
Состав звена для подготовки основания для трубопроводы: монтажники наружных трубопроводов 3 разр-2; 2 разр.-2
Нормативную производительность определяем по формуле (4.1):
где , Nвр=10,2 чел.- часы - нормы времени принимаем на 10 м3 по ГЭСН 31-02-23-2001
Для уплотнения дна траншеи принимаем ручную электротрамбовку ИЭ-4502 по табл. 2.7 [1]. Её характеристики: рабочая скорость 1000 м/ч, толщина уплотняемого слоя – 0,40 м.
Производительность электротрамбовки рассчитываем по формуле (4.1) :
Пэ= 10·8,2/0,32= 256,25 м3/ смену
Нормы времени и расценки принимаем на 10 м3 Nвр=0,32 маш.-ч
Транспортировка материалов для устройства оснований под трубопроводы
Для транспортировки материалов для устройства оснований под трубопроводы используем автомобиль-самосвал КАМАЗ-65115, грузоподъёмностью qА=15,0 т, , V=60км/ч
Эксплуатационную производительность определяем по формуле (4.2) :
Погрузка грунта – 5 мин (0,083 ч). Разгрузка – 2 мин (0,033 ч).
L=14 км- дальность транспортировки материалов по заданию
Пэн = (15·0,75·0,7)/(2·14 /60 + 0,083 + 0,033)= 13,51 т / ч
Пэ см=13,51*8,2=110,82 т/ см
Транспортировка конструкций инженерных сетей
Для транспортировки железобетонных колодцев и трубопроводов применяем, полуприцеп-платформу на базе автомобиля МАЗ-504Б - марка машины МАЗ-5245 согласно таблице 2.12[1]
Грузоподъёмность (qА) – 14,0 т; средняя скорость (Vср) –18 км/ч; дальность транспортировки (L) – 10 км; коэффициент использования по времени (Кв) – 0,75;
Коэффициент перехода от технической производительности к эксплуатационной (Кт) – 0,7;
Время погрузки (tп) – 15 мин; время разгрузки (tр) – 10 мин.
tn=20мин=0,333 ч ; tp=15мин=0,25 ч; L=14 км.
Пэн = (14·0,75·0,7)/(2·14 /18 + 0,333 + 0,25)=3,44 т/ч
Пэ см=3,44·8,2=28,22 т/ см
Разработка траншей для веток и выемок под дождеприемные колодцы
Рытьё траншей под ветки водостока и дождеприёмные колодцы производим экскаватором марки Volvo BL 61B на пневмоколёсном ходу (обратная лопата) с ёмкостью ковша 0,20 м3.
Состав работы:
1. Установка экскаваторов в забое.
2. Разработка грунта с очисткой ковша.
3. Передвижка экскаватора в процессе работы.
4. Переходы экскаватора от котлована к котловану под опоры линий электропередач на расстоянии до 50 м.
5. Очистка мест погрузки грунта.
6. Отодвигание негабаритных глыб в сторону при разработке разрыхленных мерзлых и скальных грунтов.
Нормативную производительность определяем по формуле (4.1) :
Nвр=45,67 – норма времени для первого типа грунта (с погрузкой в транспортные средства)
/
смену
Монтаж труб водостока
Перед монтажом трубы очищают внутри и снаружи от грязи, льда, снега. Стальные трубы должны иметь неповреждённую гидроизоляцию и антикоррозийную защиту. Трубы укладывают на подготовленное основание, начиная снизу вверх по уклону, при раструбных трубах - раструбами вперед по ходу укладки, при этом гладкий конец укладываемой трубы вставляется в раструб уложенной. Для монтажа трубопроводов используется подъёмный кран маркой КС-35719-5-02, который подбирают с учётом его грузоподъёмности от вылета стрелы.
Рисунок 4.3 – Схема работы крана
Требуемый вылет стрелы крана определяем по формуле (4):
L
= a
+ b
+ c
+ d,
(4.16)
где a – расстояние от оси вращения башни крана до опоры, м;
c– расстояние от бровки траншеи до ближней опоры крана, м;
b– параметр траншеи, м;
d– расстояние до наиболее удаленного конструктивного элемента, втр/2 м;
Расстояние от бровки траншеи до ближней опоры крана принимаем в зависимости от типа грунта и глубины траншеи по таблице 2.13 [1], при глубине траншеи 1,49 м в пеке с= 2,75 м.
L = 2,6 + 0,75+2,75 + 0,6 = 6,7 м
Масса
самого тяжелого элемента 3,7 т. Проверяем
зависимость грузоподъемности крана от
вылета стрелы.
Рисунок 4.4 – Грузовысотные характеристики автокрана КС-35719-5-02 «КЛИНЦЫ» на базе шасси МАЗ 5337А2.
Таблица 4.2-Технические характеристики автокрана КС-35719-5-02
Технические характеристики КС-35719-5-02 | |
Максимальный грузовой момент, т./м. |
51.2 |
Грузоподъемность максимальная, т./вылет, м. |
16/3.2 |
Длина стрелы, м |
8-18 |
Максимальная высота подъема крюка, м | |
-с основной стрелой 18 м |
18.4 |
-с основной стрелой 18 м и гуськом 7,5 м |
26.0 |
Максимальная глубина опускания крюка от уровня земли, м | |
-стрела 8 м, вылет 5,0 м, запасовка 6-кратная |
11 |
Укладка железобетонных труб на водостоке.
