Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
ТСП пр10.doc
Скачиваний:
157
Добавлен:
29.02.2016
Размер:
22.98 Mб
Скачать

6 Проектирование календарного плана производства работ – 2 часа

Графики производства работ могут быть линейными (график Ганта), в виде циклограммы и сетевой модели.

Линейные графики как модель строительного производства имеют широкое распространение.

Используются следующие разновидности линейных графиков: календарный план производства работ; график поступления на объект строительных конструкций, изделий, материалов и оборудования; график движения рабочих кадров по объекту; график движения основных строительных машин по объекту; часовой график.

Календарный план производства работ по объекту (виду работ) устанавливает последовательность и сроки выполнения этих работ с максимально возможным их совмещением. В нем приводятся объемы работ, нормативные и принятые затраты труда, общие затраты труда и заработной платы, принятые машины и механизмы, а также принятый состав звена. Конечным результатом технологических расчетов календарного плана является продолжительность выполнения работ. Правой частью календарного плана является линейный график производства работ. Пример календарного плана производства работ приведён в таблице 6.1.

6.1 Технико-экономические показатели календарного плана производства работ – 2 часа

1 Продолжительность выполнения работ, дн .

2 Коэффициент сменности

(6.1)

где t1,t2 – продолжительность отдельных работ, дн.;

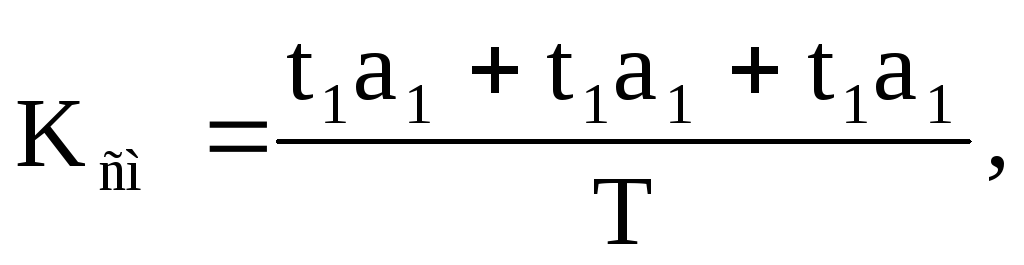

а12 – сменность (количество смен в сутки), применяется по отдельным процессам.

Значение Ксм растет с расширением применения трех- и двухсменной работы, что способствует сокращению срока строительства.

3 Коэффициент совмещенности

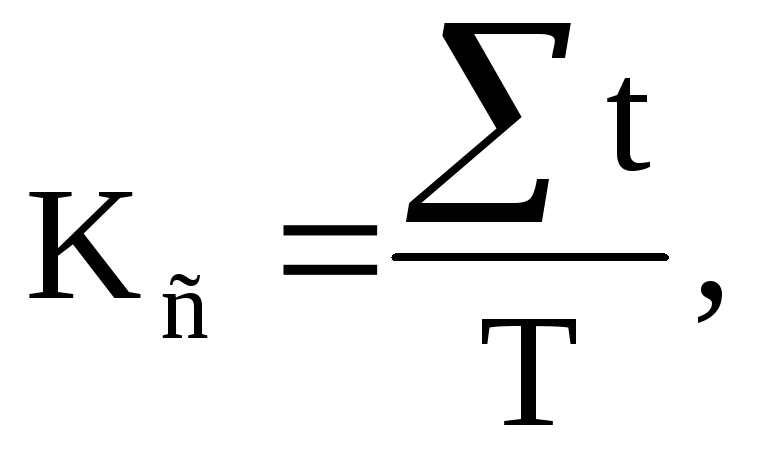

(6.2)

где ∑t = t1 + t2 +… + ta – сумма продолжительности отдельных процессов.

При совмещении работ значение ∑t будет больше, чем Т и коэффициент Кс > 1; причем, чем значительнее Кс будет больше единицы, тем больше это будет способствовать уменьшению срока монтажа конструкций.

4 Коэффициент неравномерности движения рабочих

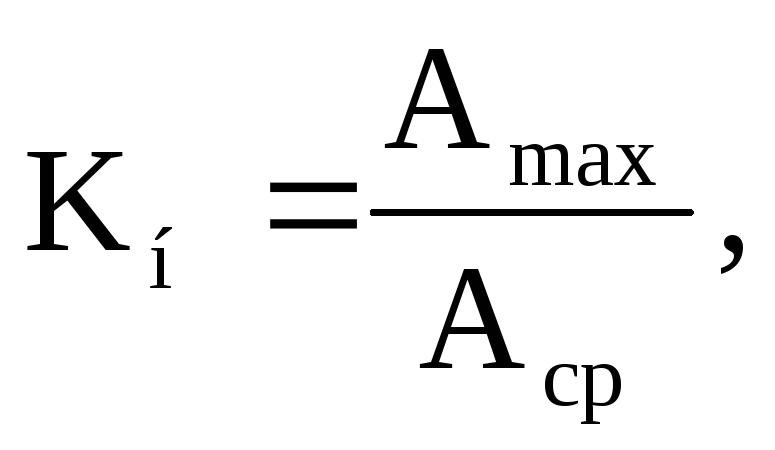

(5.4)

где Атах максимальное количество рабочих в день, принятое по графику движения рабочих;

Aср, – среднее количество рабочих в день, равное общей трудоемкости, деленной на число дней строительства.

5 Выработка на 1 чел.-день определяется как

S = P/Q , (5.5)

где Р – объем монтажных работ, т (м );

Q – общая трудоемкость строительства, чел.-дн.

6 Удельная трудоемкость, т. е. затраты труда на 1 м3 (1 т) смонтированных конструкций.

Таблица 6.1 – Календарный план производства работ

Наименование работ

Едини­ца изме­рения

Объем работ

Трудо­емкость на весь объем, чел.-дн.

Приня­тая трудо-ёмкость,

чел.-дн.

Про-

цент выпол­нения

норм выра­ботки

Приня­тое

число смен

Принятый состав звена

Продолжи-

тельность выпол­нения работ, дн.

Рабочие дни

1

2

3

4

5

6

7

8

9

10

11

12

Рабочие смены

1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

2

Срезка растительного слоя грунта

1000 м2

5,76

1

1

100

1

Машинист

6 разряда-1 чел.

1

1

Устройство котлована разработкой грунта

экскаватором «обратная лопата»

100 м3

14,46

3,4

3

113

1

Машинист

6 разряда-1 чел.

3

1

Устройство бетонной подготовки

м3

12,6

5,9

6

98

1

Плотник

4 разряда-1чел.,

бетонщик

2 разряда-2 чел.

2

3

Устройство монолитных фундаментов

м3

57,3

19,5

20

98

1

Бетонщик

4 разряда-1чел., 3 разряда-2чел., 2 разряда-1 чел.

5

4

Устройство обратной засыпки с уплотнением грунта

100 м3

14,41

3,5

3

116

1

Машинист

6 разряда-1чел., 5 разряда-1чел.,

землекоп

2 разряда-1 чел.

1

3

График движения рабочих

4

Nср=3чел. 3

3

1

Приложение А

(рекомендуемое)

Исходные данные для практического задания по подсчету строительно-монтажных работ

Примечание 1 Размер оконных блоков по наружному обводу коробок равен 1510х910 мм; 1510х1210 мм; 1510х2110 мм; 1510х760 мм.

2 Размер дверных блоков по наружному обводу коробок составляет 810х2110 мм; 1110х2110 мм; 2510х2110 мм; 1360х2110 мм; 1700х2110 мм.

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
