Глава 7. Організаційно-технологічні моделі

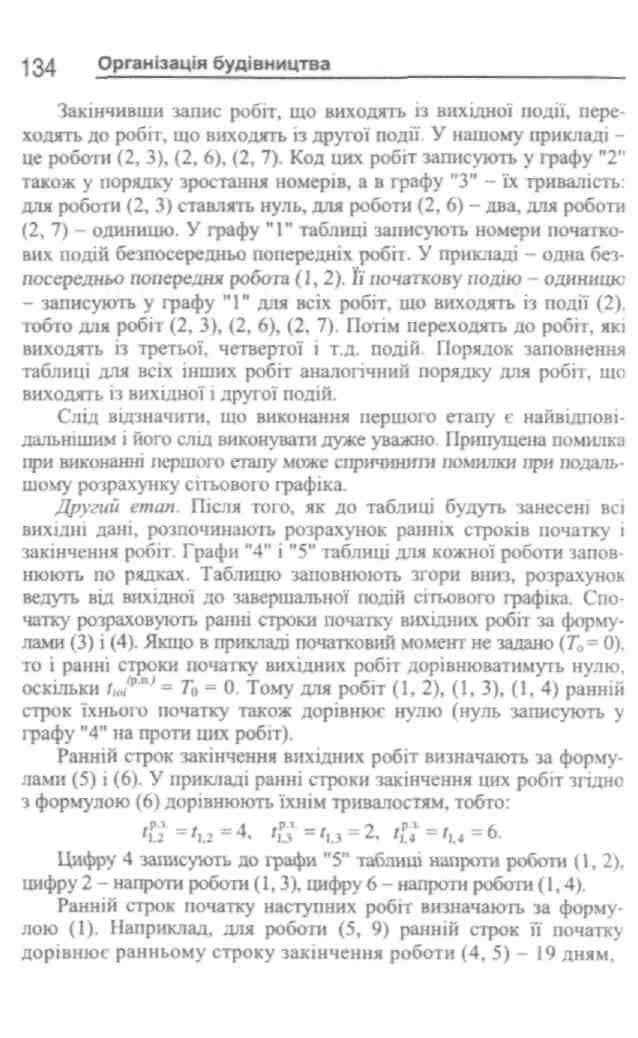

порядку зростання номерів (рис. 7.26) -робота перша (1, 2);робота друга (1, 3);робота третя (1, 4).Після проставляють тривалість робіт у графу "З". У нашому прикладі для роботи (1,2)тривалість дорівнює 4;для роботи (1, 3)тривалість - 2;для роботи (1,4)тривалість - 6.У графі "1" -номер початкових подій попередніх робіт - ставлять риску, тому що для робіт, що виходять із вихідної події сітьового графіка, попередні роботи відсутні.

■J40 Організація будівництва

Рис. 7.28.Подія сітьового графіка при ручному розрахунку на графіку: / -номер події, Т'р) - ранній строк настання події, Т/"' -пізній строк настання події, /?, -резерв часу події. Нижній сектор

також можна використати для запису початкової події безпо­середньо попередніх робіт, через які до цієї події підходить шлях максимальної тривалості 11

Рис. 7.29. Приклад графічного розрахунку сітьового графіка: літери над стрілками -найменування робіт

При визначенні ранніх строків настання події розрахунок виконують зліва направо від вихідної події до завершальної події сітьового графіка і заповнюють ліві сектори подій (кружків). Спочатку в лівий сектор вихідної події сітьового графіка вписують значення заданого моменту (То) чи 0,якщо початковий момент не заданий (формула (8)). У випадках, коли нижній сектор не

.(п)

.(св)

Рис. 7.30. Приклад запису повного і вільного резервів часу роботи (i,j) безпосередньо на графіку

П'ятий етап. Визначають повні резерви часу робіт г«" .Роз­рахунок виконують у будь-якій послідовності: із середини, від вихідної події до завершальної чи навпаки. Значення повного резерву часу записують під стрілкою роботи в першому (лівому) квадраті (рис. 7.29, 7.30).

Для розрахунку використовують формулу (21). Наприклад, для

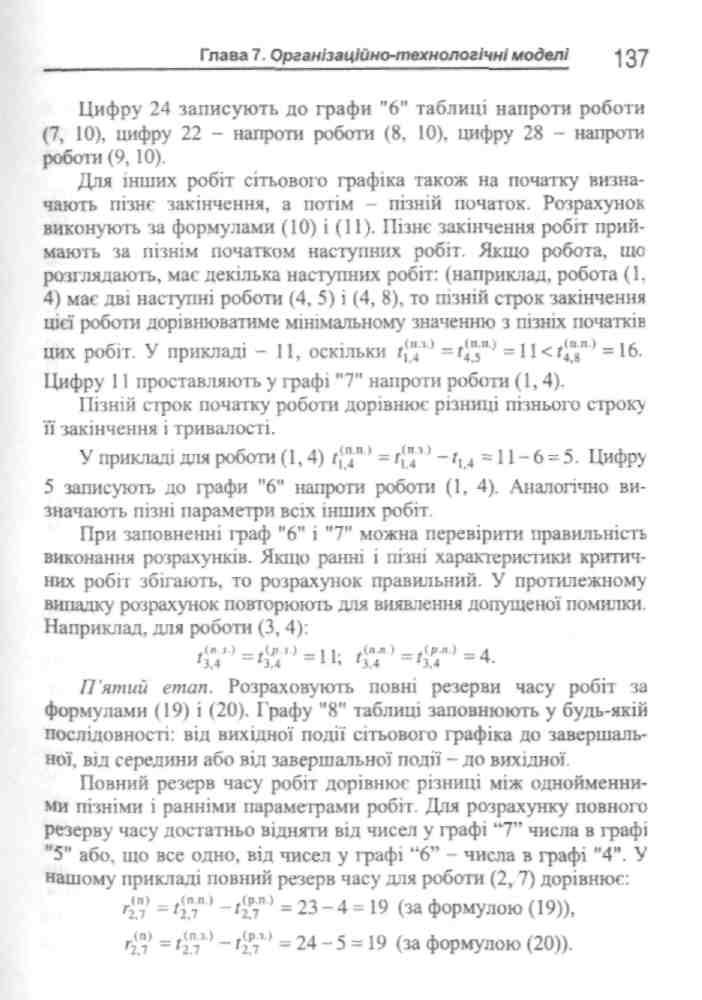

роботи (2, 5): r2(J = Г5(п) - Г2(р) - /2>5 =14-5-1 = 8. Цифру 8 запи­сують під стрілкою роботи (2, 5) у лівому квадраті. У такому самому ж порядку визначають повні резерви часу для всіх інших робіт.

Повний резерв часу роботи на сітьовому графіку визначають таким чином: від значення правого сектора подій, що розташова­ний біля кінця стрілки цієї роботи, віднімають тривалість цієї ро­боти і значення лівого сектора події, що стоїть на початку стрілки цієї роботи.

Роботи критичного шляху повних резервів не мають (якщо ди­рективний строк не задано). У випадках, коли директивний строк задано і він прийнятий при розрахунку сітьового графіка, повні резерви часу робіт критичного шляху набувають мінімальних значень.

Глава 7. Організаційно-технологічні моделі

таблиці 7.6.У таблиці зазначають номери початкових і кінцевих подій робіт, тривалості робіт в одиницях часу (дні, тижні тощо). До таблиці не можна включати роботи з однаковим кодом, щоб не сталося "зациклювання" ЕОМ при розрахунку таких даних.

Таблиця 7.6. Вихідні дані до розрахунку сітьового графіка на ЕОМ

Початкова подія робіт

Кінцева подія робіт

Тривалість роботи

За допомогою ЕОМ можна виявити помилки в сітці, розраху­вати ранні і пізні строки початку і закінчення робіт, ранні і пізні строки здійснення подій, повні і вільні резерви часу роботи, резерви часу подій, визначити критичні і підкритичні роботи, здійснювати прив'язку до календарних строків, видавати довідки про стан будь-яких робіт із групуванням їх за виконавцями, замовниками, періодами часу, розв'язувати завдання оптимального і раціональ­ного розподілення будь-яких ресурсів з одночасним складанням календарних графіків будівництва. ЕОМ також видає друкарський матеріал у вигляді таблиць, епюр потреби в ресурсах й інші готові матеріали, необхідні для вихідного планування оперативного управ­ління при будівництві, що особливо важливо під час будівництва великих і складних комплексів.

Для ЕОМ повинна своєчасно надходити оперативна інформа­ція про хід будівництва. Це забезпечується надійними зв'язками будівельної організації з обчислювальним центром.

Слід відзначити, що за допомогою ЕОМ виявити неправильне відображення в сітьовому графіку технологічної послідовності виконання робіт неможливо. Цю неточність може виявити тільки автор проекту або контролююча особа під час аналізу вихідних даних сітьового графіка або даних, отриманих після його розра­хунку. Перспективно використання в системі сітьового плануван­ня і управління персональних ЕОМ.

■|46 Організація будівництва
