20.5 Геодезические работы при монтаже строительных конструкций
Одним из основных этапов строительства зданий и сооружений является монтаж строительных конструкций. При проведении геодезических измерений по контролю за точностью выполнения отдельных этапов строительно-монтажных работ следует руководствоваться допусками, установленными строительными нормами и правилами (СНиП), а также техническими условиями проекта. Чтобы гарантировать соблюдение установленного допуска, геодезические работы должны выполняться с точностью, превышающей точность установки конструкции в проектное положение. Исследованиями установлено, что средняя квадратическая ошибка геодезического определения положения элемента конструкции т должна составить 1/5 от величины допуска δ, установленного СНиПом, т. е.
Геодезические работы при монтаже строительных конструкций в процессе возведения зданий и сооружений можно разбить на следующие операции: контроль геодезических параметров и разметка элементов конструкций; детальные разбивочные работы; выверки конструкций в плане и по высоте при их монтаже.
Контроль геометрических параметров конструкций имеет в виду определение фактических размеров этих конструкций, полученных в результате их изготовления. Железобетонные элементы конструкций могут иногда значительно отличаться от их проектных размеров как по линейным размерам, так и по форме. Отклонение фактических размеров от проектных не должны превышать установленного допуска. Обмеры проводят металлическими рулетками с миллиметровыми делениями.
При контроле геометрических параметров плоских железобетонных элементов (стен, панелей) измеряют длину l, ширину (высоту) Н, толщину р, длины диагоналей d. (рисунок 70,а).
Рисунок 70- Контроль геометрических параметров строительных конструкций: а- стеновых панелей; б- колонн
Измерение длины, ширины (высоты) и толщины необходимо выполнять в трех разных местах, находящихся от края на расстояниях 0,1; 0,5; 0,9 от длины измеряемого изделия. Результаты этих измерений будут характеризовать параллельность граней элемента. О наличии перекосов будут свидетельствовать также разности длин диагоналей.
При контроле геометрических параметров колонн определяют их длину l и элементы поперечного сечения р1 и р2 (рисунок 70,б). Одновременно с этим проводят разметку колонн. Для этого в основании колонны и в ее вершине наносят тонкой вертикальной чертой по оси симметрии установочные (осевые) риски 1 на всех гранях колонны. В нижней части колонны дополнительно наносят горизонтальную черту 2 и от нее измеряют расстояние h1 до консолей, h2 — до верха колонны, и записывают результаты измерений в журнал.
Детальные разбивочные работы при монтаже конструкций заключаются в нанесении на фундамент установочных рисок, фиксирующих проектное положение конструкций. Разбивку выполняют на каждом монтажном горизонте относительно плановой разбивочной сети.
При выполнении детальных разбивочных работ для строительства каркасных зданий делают разметку установочных рисок для установки колонн. Разбивку осей колонн А—А, Б—Б, В—В, 1—1, 2—2 и т. д. (рисунок 71) выполняют от пунктов плановой разбивочной основы с помощью теодолита и металлической рулетки.
Например, для разметки установочных рисок вдоль осей колонн А—А и В-В здания от пунктов плановой разбивочной сети I, II, III, IV откладывают длины отрезков II — l, I — k, III — l', IV—k’. Полученные створы ll' и kk' провешиваются теодолитом и по их направлению делают разметку рисок на фундаментах колонн, отмечая их яркой краской. Аналогично делается разметка установочных рисок по всем осям колонн. При выполнении детальных разбивочных работ для строительства крупноблочных и крупнопанельных зданий на каждом монтажном горизонте разбиваются створные линии параллельно разбивочным осям на некотором расстоянии от них, установленном для данного здания (обычно 200 мм от плоскости панели). Створ линии провешивается теодолитом или фиксируется стальной проволокой. Относительно полученного створа, путем линейных промеров, с помощью металлической компарированной рулетки отмечается положение установочных рисок для последующей установки панелей.
Рисунок 71- Схема разбивки осей для установки колонн
Установка строительных конструкций в проектное положение обязательно сопровождается геодезическим контролем.
При установке металлических колонн каждую колонну ставят таким образом, чтобы анкерные болты 1 (рисунок 72,а) вошли в соответствующие отверстия башмаков колонны, а установочные риски 3, нанесенные на основание колонны, точно совпадали с рисками, соответствующими продольным и поперечным осям и нанесенными на фундамент.
Рисунок 72- Схема установки металлических и железобетонных колонн
Основания железобетонных колонн устанавливают в заранее приготовленные углубления в фундаментах, называемые стаканами (рисунок 72,б). При этом также следят за тем, чтобы установочные риски на основаниях колонн совпадали с соответствующими рисками на фундаменте.
Способ установки колонн в вертикальное положение зависит от их высоты. При установке невысоких колонн, высотой до 5 м, пользуются утяжеленными отвесами, которые подвешиваются к металлическим штырям, приваренным к верхней части колонны.
Для установки высоких колонн, высотой 10—15 м и более, применяется способ наклонного проектирования с использованием одновременно двух теодолитов. В этом случае строго в створе разбивочных осей в двух взаимно перпендикулярных направлениях на расстоянии от колонны немногим более ее высоты устанавливаются два теодолита в точках А и В (рисунок 73). С помощью цилиндрического уровня вертикальная ось вращения каждого теодолита с особой тщательностью приводится в вертикальное положение. Затем трубу теодолита наводят на нижнюю осевую метку и, подняв трубу, проектируют положение этой метки на верх колонны. То же самое делают со второй установки теодолита. При несовпадении вертикальной нити сетки нитей с верхней осевой меткой колонну наклоняют до совмещения верхних осевых меток с вертикальной нитью каждого теодолита. После этого аналогичную работу выполняют
Рисунок 73- Схема установки колонн в вертикальное положение
способом наклонного проектирования
при другом положении вертикального круга, давая при необходимости дополнительный наклон колонне.
После предварительного закрепления колонны проверяют вертикальность ее установки. Проверка вертикальности колонн высотой до 5 м проводится с помощью отвеса или специальной рейкой-отвесом. В верхней части такой рейки подвешен отвес, а в нижней части имеется шкала с делениями. Рейку последовательно прикладывают к боковым граням колонны и по уклонениям нити отвеса от нулевого деления шкалы определяют линейную величину наклона колонны.
Проверка вертикальности высоких колонн, высотой более 5 м, также проводится способом наклонного проектирования. Однако, в отличие от установки колонн в вертикальное положение, контроль ее вертикальности проводится путем проектирования верхней осевой риски на нижнюю часть колонны. Проектирование выполняется также при двух положениях вертикального круга. Если проекции не совпадают, фиксируют чертой среднее положение и измеряют расстояние от этой, черты до нижней осевой риски. Полученное расстояние будет характеризовать линейную величину наклона колонны. Таким же образом проверяют вертикальность колонны с другого направления, перпендикулярного первоначальному.
Выверку вертикальности ряда колонн можно выполнить способом бокового нивелирования. В этом случае параллельно оси колонн разбивают линию АА' на расстоянии а от оси, равном 80—100 см (рисунок 74), и закрепляют ее соответствующими знаками. На одной из точек линии (например, А) тщательно центрируют теодолит, а на второй точке А' устанавливают визирную марку. Визирную ось теодолита ориентируют по направлению АА' наведением зрительной трубы на марку. Перемещая трубу в вертикальной плоскости, берут отсчеты по небольшой рейке, пятка которой последовательно прикладывается к осевой риске вверху и внизу каждой колонны (bв , bн ). Отсчеты берут при двух положениях вертикального круга, вычисляя каждый раз среднее из двух отсчетов. При выполнении этой работы осуществляется двойной контроль установки колонн: проверка правильности установки колонн в плановое положение и кон- троль вертикальности колонн.
Рисунок 74 - Схема выверки вертикальности ряда колонн
способом бокового нивелирования
О точности установки колонн в плановое положение судят по отклонениям отсчетов bн, сделанных по рейке, прикладываемой к осевой риске в нижней части колонны, от расстояния а визирной плоскости теодолита до разбивочной оси колонн, т. е.
Допускаемое смещение осей колонны в нижнем сечении относительно разбивочных осей 5 мм. Для достижения такой точности проверка правильности установки колонн в плановое положение должна проводиться теодолитом повышенной точности.

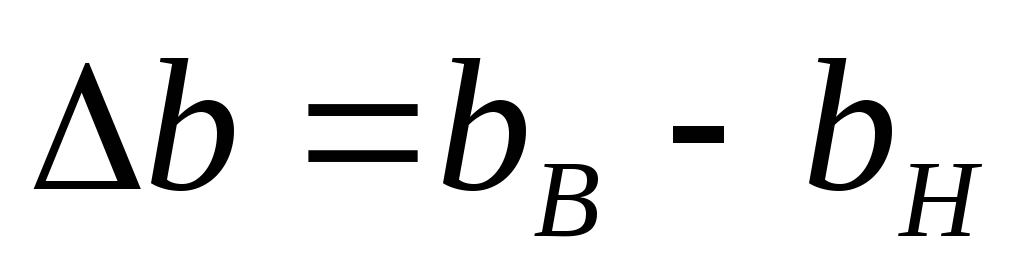

Точность установки колонн в вертикальное положение в направлении, перпендикулярном вертикальной плоскости данного ряда, определяют по разностям отсчетов по рейке, сделанных в верхней и нижней части каждой колонны, т. е.
Аналогичные определения могут быть сделаны по рядам колонн перпендикулярного направления. Если отклонения колонн от вертикальной плоскости не превышают установленного допуска, то колонны окончательно закрепляют.
Недостатком способа бокового нивелирования для определения вертикальности колонн является необходимость прикладывания рейки к верхней части колонн, что не всегда соответствует требованиям техники безопасности.
После окончательного закрепления колонн определяют методом геометрического нивелирования от ближайшего репера отметки горизонтальных рисок 2 (рисунок 61), относительно которых по известным расстояниям h1 и h2
( рисунок 59,б) вычисляют отметки консолей и верхних площадок колонн.
Установку панелей и блоков проводят от установочных рисок с помощью специального шаблона или рейки. Если при установке панелей поперечных стен внутри здания предусмотрено наличие штыревых закладных фиксаторов, то при выполнении разбивочных работ по направлению монтажных осей натягивается проволока, симметрично по обе стороны от которой в панели перекрытия закладываются фиксаторы. Расстояния между фиксаторами принимаются на 3—5 мм больше толщины панели, монтируемой на данной оси. Для правильной установки панелей или блоков по высоте выравнивают опорные плоскости, используя для этой цели маяки — деревянные или керамические плитки различной толщины, закрепляемые раствором в местах установки панелей и блоков. Маяки устанавливаются на проектную отметку с помощью нивелира способом вынесения на местность заданной проектной отметки. Под каждый элемент устанавливают не менее двух маяков, размещая их на расстоянии 20—30 см от торца панели или блока. После этого опорная плоскость выравнивается по маякам цементным раствором. В вертикальное положение каждую панель устанавливают с помощью специальных отвесов. После установки панелей проверяют нивелиром отметки верхнего торца каждой панели.
