ЗМІСТ
1. ВСТУП………………………………………………………………………. 4
2. Визначення чорних відміток вершин квадратів……………………..............5
3. Визначення середньої відмітки планування будівельного майданчику…...5
4. Визначення проектних відміток вершин квадратів………………………… 6
5. Визначення робочих відміток вершин квадратів............................................6
6. Визначення розташування лінії нульових робіт……………………………. 7
7. Визначення об'ємів грунту при вертикальному плануванні будівельного майданчика……………………………………………………………………….7
8. Визначення об’ємів грунту елементів відкосів……………………………...8
9. Визначення об’єму грунту в котловані……………………………………...10
10. Визначення об’єму грунту траншеї під трубопровід……………………...13
11. Баланс земляних мас на об’єкті ……………………………………………14
12. Визначення середньої відстані пересування грунту………………………14
13. Висновок……………………………………………………………………...15
ВСТУП
2. Визначення чорних відміток вершин квадратів
,
де
m1 – відмітка вищої горизонталі;
m2 – відмітка нищої горизонталі;
L – довжина найкоротшої прямої, що з’єднує m1 і m2 ;
x – відстань між m1 і вершиною.
3. Визначення середньої відмітки планування будівельного майданчику
,
де
n – кількість квадратів;
∑ – суми
чорних відміток вершин спільних для 1,
2 та 4 квадратів
4. Визначення проектних відміток вершин квадратів
,
де
і – ухил будівельного майданчику;
L – відстань від центральної осі майданчика до вершин квадратів.
Не мої
5. Визначення робочих відміток вершин квадратів
мої
6. Визначення розташування лінії нульових робіт
,
де
а – сторона квадрату в м;
hн, hв – абсолютні робочі відмітки по модулю.
7. Визначення об'ємів грунту при вертикальному плануванні будівельного майданчика
При спокійному рельєфі будівельного майданчика об’єми грунту насипу і виїмки підраховуються за формулою багатогранної призми.
hр1 - hр4 – робочі відмітки вершин квадрата;
а – сторона квадрата.
Ця формула використовується для квадратів з одним знаком робочої відмітки.
Об’єм грунту в квадратах розділених лінією нульових робіт обчислується:
Дані обчислень занесені в Таблицю 1.
Не мої
№ |
Робоча відмітка |
|
|
|
Об’єм робіт | ||||
квад- | |||||||||
рата |
h1 |
h2 |
h3 |
h4 |
насип |
виїмка | |||
1 |
-1,980 |
-2,180 |
-0,600 |
-0,730 |
5,490 |
|
|
|
3431,250 |
2 |
-2,180 |
-2,110 |
-0,800 |
-0,660 |
5,750 |
|
|
|
3593,750 |
3 |
-2,110 |
-2,060 |
-0,600 |
-0,800 |
5,570 |
|
|
|
3481,250 |
4 |
-2,060 |
-2,010 |
-0,960 |
-0,600 |
5,630 |
|
|
|
3518,750 |
5 |
-2,010 |
-1,880 |
-0,190 |
-0,960 |
5,040 |
|
|
|
3150,000 |
6 |
-0,730 |
-0,660 |
-0,010 |
0,000 |
1,400 |
|
|
|
875,000 |
7 |
-0,660 |
-0,800 |
0,070 |
-0,010 |
1,540 |
0,003 |
1,403 |
1,989 |
876,989 |
8 |
-0,800 |
-0,600 |
0,020 |
0,070 |
1,490 |
0,005 |
1,315 |
3,398 |
822,148 |
9 |
-0,600 |
-0,960 |
-0,200 |
0,020 |
1,780 |
0,000 |
1,740 |
0,140 |
1087,640 |
10 |
-0,960 |
-0,190 |
-0,060 |
-0,020 |
1,230 |
|
|
|
768,750 |
11 |
0,000 |
-0,010 |
0,960 |
0,950 |
1,920 |
1,900 |
0,000 |
1187,533 |
0,033 |
12 |
-0,010 |
0,070 |
0,910 |
0,960 |
1,950 |
1,930 |
0,000 |
1206,282 |
0,032 |
13 |
0,070 |
0,020 |
1,400 |
0,910 |
2,400 |
|
|
1500,000 |
|
14 |
0,020 |
-0,200 |
0,600 |
1,400 |
2,220 |
1,838 |
0,018 |
1148,761 |
11,261 |
15 |
-0,200 |
-0,060 |
0,980 |
0,600 |
1,840 |
1,357 |
0,037 |
847,962 |
22,962 |
16 |
0,950 |
0,960 |
1,760 |
1,650 |

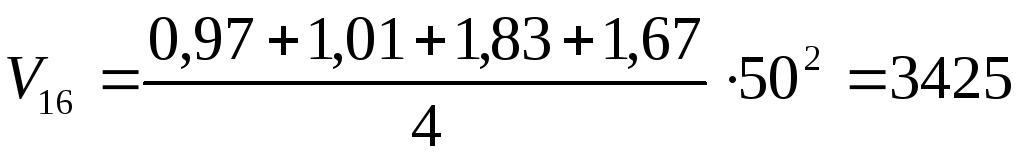

5,320 |
|
|
3325,000 |
|
17 |
0,960 |
0,910 |
1,680 |
1,760 |
5,310 |
|
|
3318,750 |
|
18 |
0,910 |
1,400 |
1,750 |
1,680 |
5,740 |
|
|
3587,500 |
|
19 |
1,400 |
0,600 |
1,560 |
1,750 |
5,310 |
|
|
3318,750 |
|
20 |
0,600 |
0,980 |
1,770 |
1,560 |
4,910 |
|
|
3068,750 |
|
Всього |
22514,815 |
21639,815 |
Таблиця 1. Об’єми насипу і виїмки
Визначаємо різницю між об’ємом насипу і виїмки
,
де
Vб , Vм – більший і менший об’єм із об’ємів ∑ Vн, ∑ Vв
Мої
