Определение сметной стоимости для научно-исследовательских и опытно конструкторских работ.
Расходы, связанные с научно исследовательской работой и с технической подготовкой производства изделия, включаются при расчетах экономической эффективности новой техники в сумму капитальных вложений под общим названием «предпроизводственные затраты».
Общую сумму затрат на выполнение конкретной разработки называют сметой стоимостью НИОКР. Ее рассчитывают по следующим калькуляционным статьям расходов:
1. Материалы, покупные изделия и полуфабрикаты.
На эту статью относится стоимость всех основных материалов, покупных комплектующих изделий и полуфабрикатов (в том числе на изготовление макетов и опытных образцов), включая расходы на их приобретение, транспортировку и доставку на склады организации.
2. Специальное оборудование для научных и экспериментальных работ.
Приобретение такого оборудования производится за счет целевых ассигнований на НИОКР (в счет сметной стоимости) в тех случаях, когда оно используется для разработки только одной темы. При этом стоимость оборудования с учетом затрат на транспортировку и монтаж
полностью включается в сметную стоимость.
3. Основная заработная плата исполнителей НИОКР.
К исполнителям НИОКР относятся: научные и инженерно-технические работники, рабочие и служащие, занятые разработкой; основные рабочие опытного производства, макетных цехов или мастерских; научный руководитель или главный конструктор; чертежники, копировщики- лаборанты. Она определяется
(10)
Где m — число категорий сотрудников, участвующих в НИОКР;
Lj — среднедневная или среднечасовая основная заработная плата
сотрудника 1-й категории;
tri— трудоемкость работ, выполняемых сотрудниками 1-й категории
(в часах, днях).
4. Дополнительная -заработная плата исполнителей,
учитываемая как :
LД=LОС*kД.З. (11)
где kД.З.— коэффициент дополнительной
заработной платы, kД.З.0,15.
5. Отчисления на социальные нужды.
(12)
где kc=0.38-0.40
6. Научные и производственные командировки.
7. Оплата работ, выполненных сторонними организациями и фирмами, а также собственными опытными предприятиями, состоящими на самостоятельном балансе.
8. Накладные расходы.
К данной статье относятся расходы на производство, управление и
хозяйственное обслуживание, которые в равной степени касаются всех разработок, проводимых в организации (например, расходы на энергию,
топливо, амортизационные отчисления от стоимости основных 4юндов, стоимость вспомогательных материалов, заработная плата аппарата управления, канцелярские расходы и пр.). Величина накладных расходов определяется как SК=LОС*kН, где kН.0,51,0.
Сметная стоимость НИОКР определяется как сумма расходов по всем перечисленным калькуляционным статьям.
При укрупненном расчете стоимости НИОКР, который основан нa использовании статистических данных за прошлые периоды, применяют следующие методы, 1. Расчет сметной стоимости НИОКР по средней стоимости одного человеко-дня.
Метод применяется при отсутствии тем-аналогов. По отчетным данным за прошлые периоды определяется средняя стоимость одного человеко-дня i-ro подразделения, включающая расходы по всем калькуляционным статьям

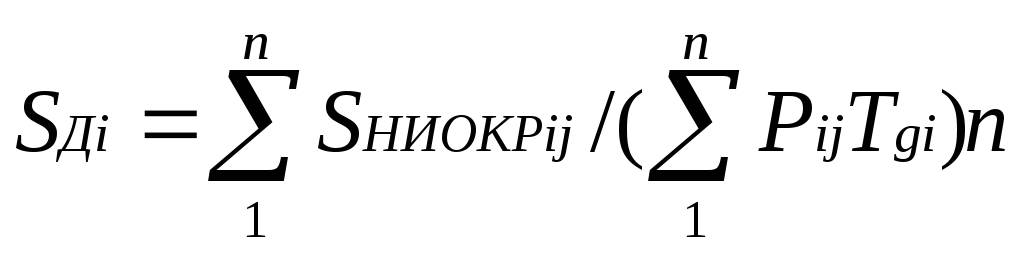

(13)
(14)
где n — число разработок в прошедшем периоде;
shиokpi j. сметная стоимость j-ой НИОКР в ном подразделении i;
Pij. - количество сотрудников i-го подразделения, принимающих участие в выполнении j-и НИОКР;
Т j— установленный срок выполнения j-й НИОКР;
Pj— количество сотрудников в i-м подразделении;
Fg – действительный фонд одного работника в рассматриваемом периоде.
Зная и плановую численностъ работников подразделения и перечень работ в плане, можно распределить исполнителей по темам и определить сметную стоимость новой разработки
(15)
где m — число подразделений, участвующих в разработке;
F— действительный фонд времени одного работника в периоде, соответствующем установленному сроку выполнения НИОКР;
Pj — численность сотрудников i-го подразделения, принимающих участие в данной НИОКР;
2- Расчет сметной стоимости НИОКР по фактическим затратам на аналогичные работы.
Порядок расчета:
подбираю тему-аналог, из фактических затрат на ее разработку исключают непроизводительные затраты;
экспертным путем определяют степень усложнения новой разработки по сравнению с аналогом и вводят коэффициент сложности;
рассчитывают Sниокр = Sниокр.баз*kсл где Sниокр.баз — сметная стоимость базовой НИОКР.
3. Расчет сметной стоимости разработки по удельному весу калькуляционных статей или отдельных этапов работы.
Например, сметную стоимость НИОКР можно рассчитать следующим образом
(16)
(17)
где l.Фниокр— фонд заработной платы исполнителей по данной теме;
Yз— удельный вес заработной платы в общей сумме расходов (без стоимости специального оборудования и контрагентных расходов) для аналогичных исследований;
Sоб — стоимость специального оборудования, необходимого для выполнения темы;
Sст — стоимость работ, выполняемых сторонними организациями;
Тg — установленный срок разработки;
Pj — число исполнителей 1-й категории;
Lj — месячный оклад исполнителя i- категории;
m — число категорий исполнителей.
Аналогичным образом можно использовать статистические материалы по удельному весу стоимости отдельных этапов в общей стоимости разработки.
Расчет себестоимости проведенных работ.
№ |
Вид затрат |
Формула |
Стоимость |
1 |
Основные средства |
Компьютер, копир, Стол, стул |
15000+10000 +4000+1000 |
2 |
Специальное оборудовании |
Нет |
Нет |
3 |
ФЗП сотрудников |
|
500
|
4 |
Дополнительная зарплата |
LД=LОС*kД.З |
75 |
5 |
Накладные расходы |
Электроэнергия, аренда помещений. |
90+200=290 |
6 |
Оплата работ выполненная сторонними организациями |
нет |
Нет |
7 |
Научные командировки |
нет |
Нет |
8 |
Отчисления на Соцнужды. |
|
221,95 |
9 |
Итого |
|
31086 |
