Применение проектного подхода при реализации проекта «Обустройство Сысконсыньинского газового месторождения»
© Alrep PM&Facilities 1 Nov.2013

Коротко о проекте
Обустройство месторождения природного газа в Западной Сибири (ХМАО) – Сысконсыньинское газовое месторождение
Проект разделен на 4 фазы:
Фаза 1-1: УКПГ и 3 кустовые площадки с 5 скважинами + коммуникации к ним
Фаза 1-2: Инфраструктура для обеспечения функционирования объектов фазы 1-1
Фаза 2-1:
5 новых площадок с 6 скважинами и коммуникации к ним
Фаза 2-2:
Строительство ДКС
|
|
|
|
|
|
|
|
|
|
|
2012 |
|
2013 |
|
2014 |
|
2015 |
|
|
|
|
Фазы 1-2 и 2-1 реализуются совместной командой УК «Алреп» и ОАО «Евротэк» при поддержке проектных сервисов компанией PM Expert.
© Alrep PM&Facilities 1 Nov.2013

Схема разработки месторождения
© Alrep PM&Facilities 1 Nov.2013

Фаза 2-1
Объем работ:
Отсыпка площадок 4-8 (5 шт.)
Бурение 6 скважин
Обустройство площадок
Строительство трубопроводов до площадок
Строительство дорог до площадок
Продукты проекта:
6 скважин, готовых к началу поставки газа на УКПГ
Рост добычи газа до уровня плато (2 млн.м3/сут.)
Основные вехи:
Старт проекта:
Декабрь 2012 г.
Первый газ:
10 июля 2013 г.
Планируемое окончание:
Декабрь 2014 г.
|
Начало |
|
|
Начало |
|
|
Окончание |
|
Начало добычи |
|
Окончание бурения |
|
|
Начало добычи |
||||||
|
|
|
бурения |
|
|
бурения скв.501, |
|
|
|
|
||||||||||
|
|
|
|
|
|
|
и освоения скв.402 |
|
|
газа с куста 4 |
||||||||||
|
отсыпок |
|
|
|
|
|
газа из скв.501 |
|
|
|
||||||||||
|
|
|
скв.501 |
|
|
переезд на К4 |
|
|
|
|
||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
Jan |
Feb |
Mar |
Apr |
May |
Jun |
Jul |
Aug |
|
Sep |
Oct |
Nov |
Dec |
|||||||
2013 |
|
2013 |
||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||||
|
Repsol. BU Russia. 25/01/2013 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
Окончание |
|
|
|
Начало |
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
бурения и |
|
|
бурения |
|
|
||||
© Alrep PM&Facilities 1 Nov.2013 |
|
|
|
|
|
|
освоения скв.401 |
|
|
|
скв.601 |
|
|

Фаза 1-2
Объем работ:
Обустройство площадок 1, 2, 3:
-Ограждение
-Освещение
-Блок ввода метанола
-Трансформаторная подстанция, пункт контроля и управления
-Системы автоматизации и телемеханики
ВЛ к площадкам 1, 2, 3
Площадка ТБО
Досыпка дорог до проектных отметок
АБК и ВЖК:
-Отсыпка площадки и строительство дороги к ВЖК.
-Строительство ВЖК и пож.депо.
-Строительство системы водоснабжения и канализации.
-Строительство ВЛ, водовода.
-Строительство АБК
Трубопроводы от площадок 1, 2, 3:
-Электрохимзащита
-Автоматизация и телемеханика крановых узлов
Старт проекта:
Январь 2013 г.
Достижение основных результатов:
I-III кв. 2014 г.
Опорная база промысла, включая теплый склад и стоянку.
Продукты и результаты проекта не имеют прямого влияния на добычу газа. Однако при их невыполнении существует риск остановки эксплуатации месторождения.
© Alrep PM&Facilities 1 Nov.2013

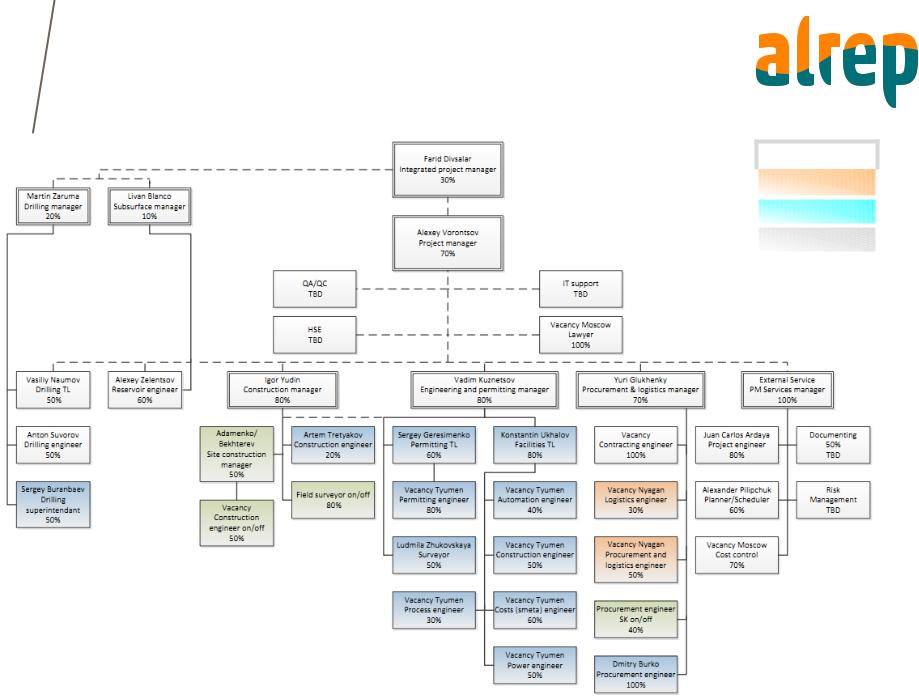

Организационная структура проекта
© Alrep PM&Facilities 1 Nov.2013
Москва |
Тюмень |
Нягань |
Месторождение |

Услуги команды PM Expert в рамках проекта
3 этапа (стандартная технология):
Проведение обследования
Планирование проекта
Сопровождение
проекта
Этап планирования состоит из 4-х подэтапов:
Разработка пакета документов по управлению проектом
Разработка календарно-сетевой модели проекта
Разработка и адаптация системы отчетности по проекту Документирование КСМ и системы отчетности
© Alrep PM&Facilities 1 Nov.2013

Разработка пакета документов по управлению проектом
При входе на проект, на этапах обследования и планирования совместно с командой проекта были разработаны:
Устав проекта
План управления проектом
План исполнения проекта
Требования к календарно-сетевой
модели и системе отчетности
Данные документы устанавливают порядок планирования, исполнения и управления проектом, определяют
способы взаимодействия в проектной команде и с внешними по отношению к проекту функциональными службами компании.
© Alrep PM&Facilities 1 Nov.2013

Подходы к планированию
На этапе планирования разработан интегрированный детальный график проекта фаз 1-2 и 2-1 на основе следующих принципов:
Выделение пусковых комплексов на верхнем уровне ИСР, соответствующих достижению независимых результатов проекта (пуску газа с отдельных площадок).
Планирование методом «набегающей волны».
Учет физических объемов строительных работ.
Координация детального графика с суточно-месячными сводками службы технического надзора.
Оценка прогресса при помощи системы весовых коэффициентов, рассчитанных на основании:
Объемов – для общестроительных работ;
Экспертной оценки – для специальных строительных и монтажных работ, бурения, поставок, ПИР – на этапе укрупненного планирования;
Уточненной оценки на основании стоимости работ и трудозатрат – на этапе детального планирования.
Еженедельное обновление календарно-сетевой модели и формирование комплекта отчетности.
Используемое ПО – Microsoft Project Professional 2010.
© Alrep PM&Facilities 1 Nov.2013

Иерархическая структура работ фазы 2-1
© Alrep PM&Facilities 1 Nov.2013
