- •2. Определение потребности в основных строительных
- •2 Определение потребности в основных строительных материалах, изделиях и конструкциях
- •3 Обоснование методов производства работ, в том числе выполняемых в зимнее время Возведение конструкций нулевого цикла строительства
- •Где Nмаш-час–трудоёмкость, машино-часов;
- •8 Расчет элементов стРойгенплана
- •8.1 Расчет численности персонала строительства
- •8.2 Расчет потребности в инвентарных зданиях
- •8.3 Организация складского хозяйства
- •8.4 Временное водоснабжение и канализация
- •Расход воды на производственные нужды определяем по формуле:
- •8.5 Временное электроснабжение
- •10 Охрана окружающей среды
- •Список использованной литературы
8.4 Временное водоснабжение и канализация
Временное водоснабжение на строительстве предназначено для обеспечения производственных, хозяйственно-бытовых и противопожарных нужд. Целью проектирования временного водопровода является определение диаметра водопровода, привязка трассы и сооружений водопровода на стройгенплане. Расчёт производится для периода строительства с наиболее интенсивным водопотреблением раздельно для производственно-хозяйственных нужд и для противопожарных целей. Необходимый расход воды на строительной площадке определяется по формулам (8.9), (8.10):
Qрасч =(Qпр +Qσ) · k (8.9)
Qрасч =Qпож +0,5 · (Qпр +Qσ)·k (8.10)
где Qрасч – расчетный расход воды, л/с;
Qпр – расход воды на производственно-технические нужды, л/с;
Qσ – расход воды на хозяйственно-питьевые нужды, л/с;
Qпож – расход воды на противопожарные нужды, л/с;
k = 1,15 – коэффициент, учитывающий наличие мелких потребителей и утечку воды.
В качестве расчетного расхода принимается наибольшая из этих величин.
Расход воды на производственные нужды определяем по формуле:
(8.11)
где n – число производственных установок или видов работ, для которых нужна вода;
Si – удельный расход воды на i-ый вид работы;
Ai – объём работы в смену или количество производственных установок;
t – число часов потребления воды в смену;
K1 = 1,25 – коэффициент часовой неравномерности потребления воды.
Кирпичная кладка:
Работа бульдозера:
;
Работа экскаватора:
;
Малярные работы:
;
Штукатурные работы:
Количество воды на хозяйственно–бытовые нужды определяется на основании количества работающих, пользующихся услугами и норм расхода воды по формуле
(8.11)
где q1 , q2, q3 – удельный расход воды на одного работающего, одного пользователя столовой, одного пользующегося душем соответственно.
Nм.см – количество работающих в наиболее многочисленную смену
(см. расчет временных зданий).
Nстол – количество работников посещающих столовую (см. расчет временных зданий).
Nдуш – количество работников посещающих душ (см. расчет времен-
ных зданий).
8 – число часов в смене.
45 – время работы душа, мин.
Кн1 , Кн2 – коэффициенты часовой неравномерности водопотребления
Кн1 = 2,7, Кн2 = 1,5.
Расход воды на противопожарные нужды для участка площадью менее 10 га принимаем равным 5 л/с.
Тогда расчетный расход воды:
Диаметр трубопровода временной сети:
где ν = 2 м/с – скорость движения воды в трубопроводе.
Принимаем диаметр временного трубопровода 60 мм.
8.5 Временное электроснабжение
Для внешнего освещения принимаем прожектора ПЗС-35 мощностью 1000Вт. Количество прожекторов определяется по формуле:

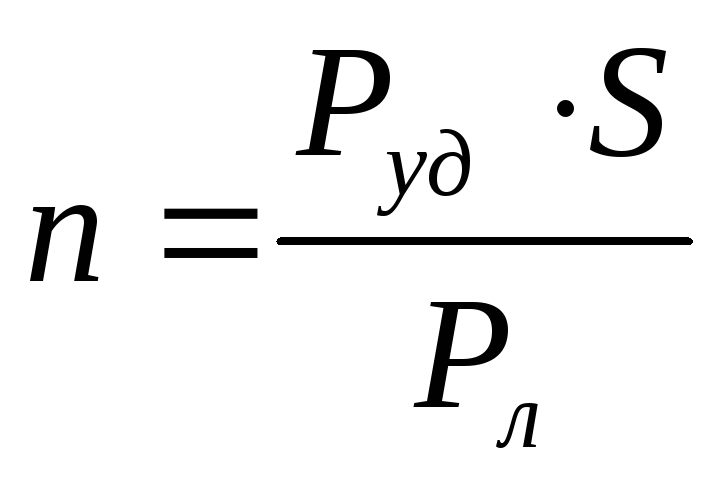

(8.12)
где
- площадь освещаемой территории,м2;
- мощность лампы
прожектора, Вт;
- удельная мощность,
Вт/м2.
(8.13)
где
= 2 лк - минимальная расчётная горизонтальная
освещенность;
= 1,3 - коэффициент
запаса.
Максимальная мощность, потребляемая площадкой:
Р = Ртр · Кмн (8.14)
где Ртр - расчётная трансформаторная мощность, кВА;
Кмн = 0,75 – коэффициент совпадения максимумов нагрузок.
(8.15)
где Рс , Рт , Ров , Рон – мощности механизмов, технологические нужды, внешнее освещение и внутреннее освещение соответственно, кВт;
К1 , К2 , К3 , К4 – коэффициенты неравномерности потребления.
Расчет потребности в электроэнергии представлен в таблице 8.5.
Таблица 8.5 - Расчет потребности в электроэнергии
Наименование потребителей |
Единица измерения |
Количество |
Удельная мощность, кВт |
Коэффициент спроса Кс |
Коэффициент мощности cosφ |
Трансформаторная мощность, кВА |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
Силовые потребители | ||||||
Подъёмник |
шт. |
1 |
20 |
0,3 |
0,7 |
8,57 |
Сварочный аппарат 34СТЭ |
шт. |
2 |
20 |
0,5 |
0,4 |
50,00 |
Краскопульт |
шт. |
5 |
0,5 |
0,1 |
0,4 |
0,63 |
Штукатурная станция |
шт. |
1 |
10 |
0,5 |
0,6 |
8,33 |
Внутреннее освещение | ||||||
Контора, бытовые помещения |
м2 |
204,85 |
0,015 |
0,8 |
1 |
5,16 |
Склад закрытый |
м2 |
9 |
0,015 |
0,35 |
1 |
0,38 |
Навес |
м2 |
45 |
0,003 |
0,35 |
1 |
0,06 |
Наружное освещение | ||||||
Территория строительства |
100м2 |
415 |
0,015 |
- |
- |
6,2 |
Расчётная трансформаторная мощность:
Ртр=1,1·(8,57+50+0,63+8,33+5,16+0,38+0,06+6,2)=87,26 кВА.
Максимальная потребляемая мощность:
Р = 87,26 · 0,85 = 74,2 кВт.
Принимаем трансформаторную подстанцию КТП - 100 с мощностью 100 кВт.
