- •2. Определение потребности в основных строительных
- •2 Определение потребности в основных строительных материалах, изделиях и конструкциях
- •3 Обоснование методов производства работ, в том числе выполняемых в зимнее время Возведение конструкций нулевого цикла строительства
- •Где Nмаш-час–трудоёмкость, машино-часов;
- •8 Расчет элементов стРойгенплана
- •8.1 Расчет численности персонала строительства
- •8.2 Расчет потребности в инвентарных зданиях
- •8.3 Организация складского хозяйства
- •8.4 Временное водоснабжение и канализация
- •Расход воды на производственные нужды определяем по формуле:
- •8.5 Временное электроснабжение
- •10 Охрана окружающей среды
- •Список использованной литературы
Где Nмаш-час–трудоёмкость, машино-часов;
nмаш – количество машин;
m – количество часов работы в сутки.
Продолжительность работ, выполняемых вручную, Тр рассчитывают путем деления трудоёмкости работ на количество рабочих и на время их работы в смену.
Численный состав бригады должен соответствовать производительности ведущей машины, поэтому за основу расчёта принимается срок работы ведущей машины. Количественный состав бригады определяется суммированием численности рабочих всех звеньев, составляющих бригаду.
6 обоснование организации производства работ
Работы можно выполнять последовательно, параллельно или поточно. Выбор того или иного способа зависит от нормативной продолжительности строительства.
В данном курсовом проекте работы будем выполнять последовательным методом. Все работы выполняются в строгой технологической последовательности.
7 основные Технико-экономические показатели
календарного планирования
Основные технико-экономические показатели календарного планирования представлены в таблице 7.1
Трудоемкость общая и удельная.
Удельная трудоемкость – отношение суммарных трудозатрат на строительстве здания или сооружения, чел. -дн., к общему объему работ на данном объекте, выраженному в соответствующих, характерных для данного здания или сооружения показателях (1 м2 жилой площади, 1 м3 строительного объема здания):
.
Выработка определяется делением физических объемов работ на трудоемкость возведения объекта:
.
Скорость строительства объекта – отношение строительного объема здания (жилой площади) к общей продолжительности строительства объекта:
.
Совмещенность строительных процессов – отношение суммарной продолжительности всех основных строительных процессов к общей продолжительности строительства объекта:
Равномерность движения рабочих на объекте – отношение максимального количества рабочих, занятых на строительстве объекта, к среднему числу рабочих:
.
Rср = Sр/Тобщ = 6530/299 = 22
где Sр=6530– площадь эпюры;
Тобщ =299 дн. – общая продолжительность строительства,
Кр = 49/22 = 2,2
Энерговооруженность рабочих, занятых на выполнении ведущего процесса, определяется отношением суммарной мощности двигателей машин (кВА) по ведущему процессу к количеству рабочих, занятых на выполнении работ ведущего процесса:
Мощность эскаватора ЭО-4121А – 55,5 КВт, бульдозера ДЗ-28 – 118, катка ДУ-62 – 132 кВт, крана СКГ40 – 132 кВт. Кол-во рабочих – 35 чел.
Выработка ведущего механизма (крана), выраженная через количество готовой продукции (строительный объем здания или площадь), приведенная к 1 тонне паспортной грузоподъемности крана за смену:
.

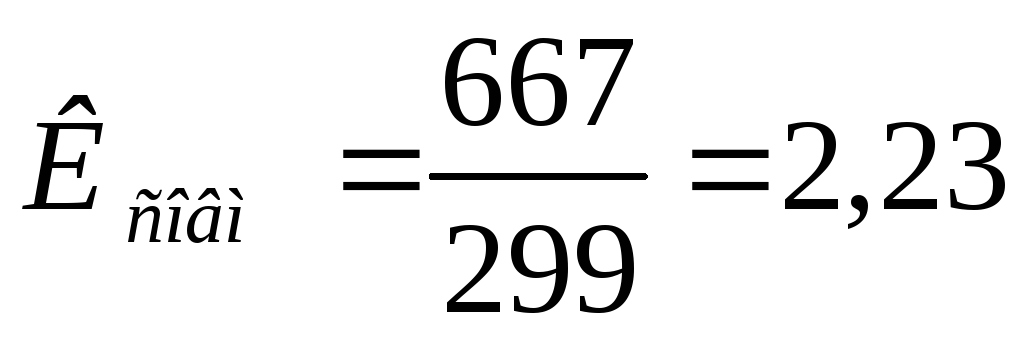

Показатель напряженности сетевого графика определяется отношением суммарной продолжительности критических работ в сети к суммарной продолжительности всех действительных работ и ожиданий в сети (487 дн.):
Показатель критического времени в сетевом графике определяется отношением длины критического пути к суммарной продолжительности выполнения всех строительных процессов при их последовательном выполнении:
.
Показатель резерва времени сетевого графика определяется отношением суммы частных резервов времени к длине критического пути:
.
Показатель сложности сетевого графика производства работ определяется отношением количества всех работ (действительные, зависимости, ожидания) к числу событий сетевого графика:
Таблица 7.1 - Технико-экономические показатели календарного планирования
