Расчет состава ведущих машин

Потребность монтажных кранов определяют в зависимости от объемов работ и их эксплуатационной производительности. Эксплуатационная производительность ведущей машины (монтажного) крана в смену составляет:

;

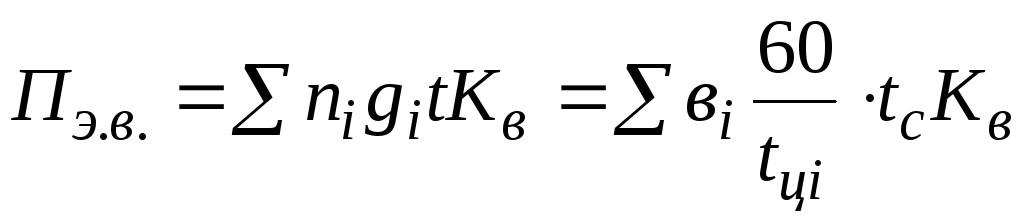

где ni – количество циклов крана в час работы при установке конструкций данного вида; вi – количество элементов, монтируемых краном за один цикл; Кв – коэффициент использования крана во времени в течение смены, учитывающий технологические и организационные перерывы в работе крана; tцi – продолжительность цикла крана при установке конструкций данного вида, мин.; tс – продолжительность смены , ч.

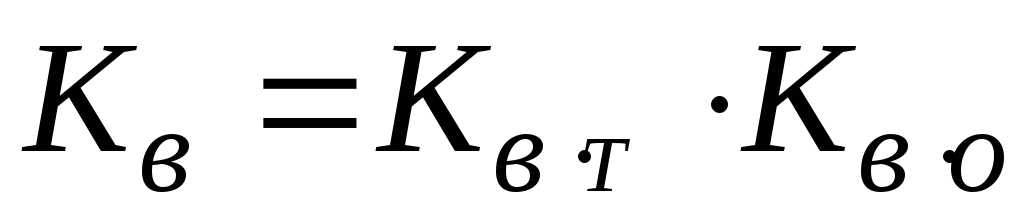

Коэффициент использования крана во времени в течение смены можно определить по формуле:

,

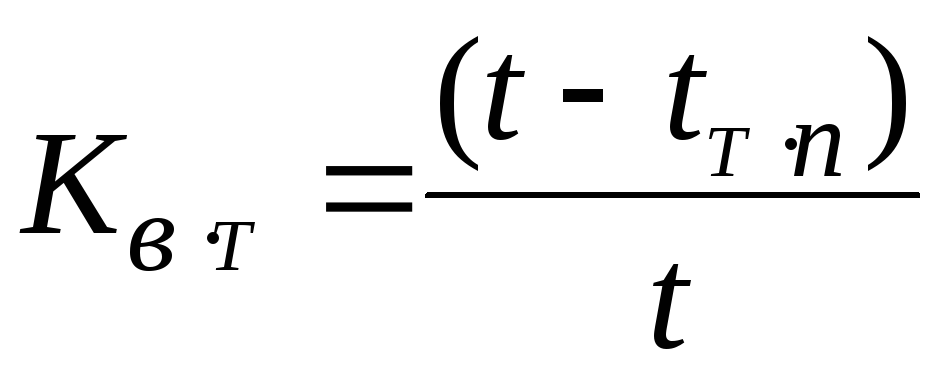

где Кв·Т – коэффициент, учитывающий технологические перерывы в работе в течение смены; Кв·о – коэффициент, учитывающий организационные перерывы в течение смены, которые определяются по формулам:

; ;

где tТ·n – продолжительность технологических перерывов в работе крана в течение смены; tо·n – продолжительность организационных перерывов в течение смены.

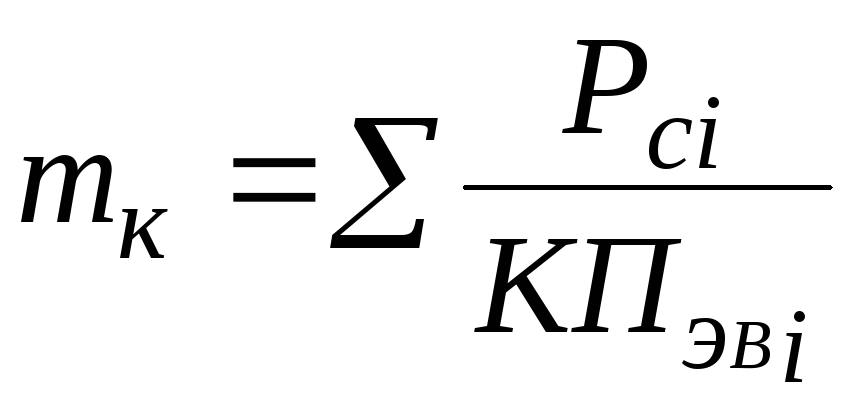

Необходимое количество кранов из условия монтажа разных сборных элементов определяется по формуле:

,

где Рсi – количество сборных элементов данного вида, подлежащих монтажу в смену; К – коэффициент перевыполнения норм; ПэВi – эксплуатационная производительность монтажного крана при монтаже конструкций данного вида.

Расчет потребности в транспортных средствах

Необходимое количество автотранспортных средств при монтаже сборных конструкций с транспортных средств определяется по формуле:

,

где mТ – количество транспортных машин; Пэт – эксплуатационная производительность транспортной машины в смену.

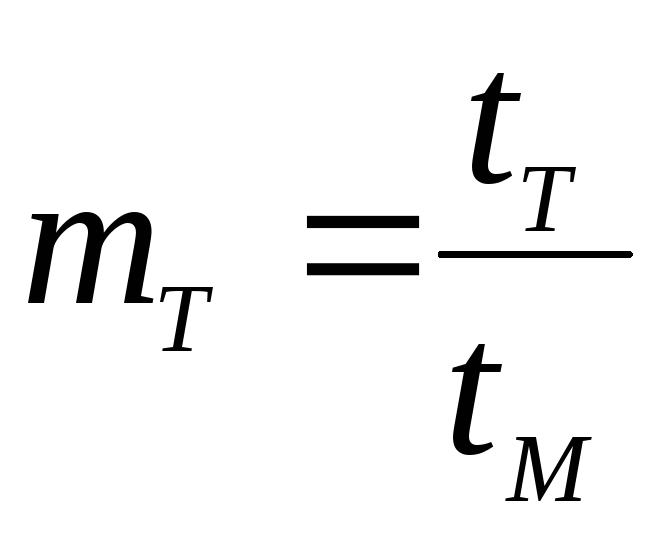

Условия неразрывности работы крана и транспортных машин:

,

где tТ– продолжительность транспортного цикла; tМ– продолжительность монтажного цикла.

,

где tn – время погрузки всех элементов на подвижной состав с учетом маневров на месте погрузки, ч; – расстояние перевозки, км;V – средняя скорость движения транспортных средств, км/ч; tМо – время ожидания и маневров в зоне монтажного крана, ч.

,

где N – количество элементов, доставленных на одной машине; Нвр – норма времени работы крана на установку одного элемента.

В случае перевозки конструкций сменными транспортными средствами (челночная схема) потребное количество автотягачей определяется по формуле:

,

Отсюда необходимое количество транспортных циклов автотягача:

,

где mк – количество обслуживаемых кранов; tc – продолжительность работы кранов; Квк – коэффициент использования времени работы кранов в течение смены; Кок – коэффициент организационных перерывов в работе кранов, возникающих вследствие невозможности полного согласования работы машин в комплекте; tТ – продолжительность транспортного цикла автотягача.

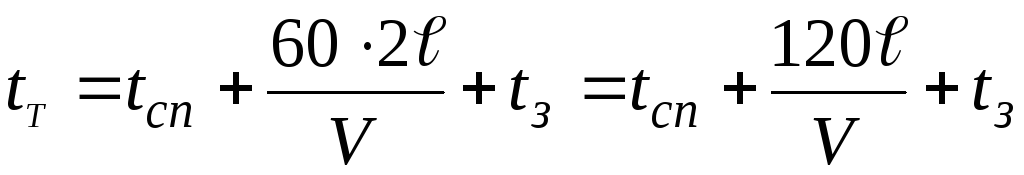

Продолжительность транспортного цикла тягача:

,

где tcn – время смены прицепов на стройке с учетом ожиданий и маневров, мин; tз – время смены прицепов на заводе, мин.

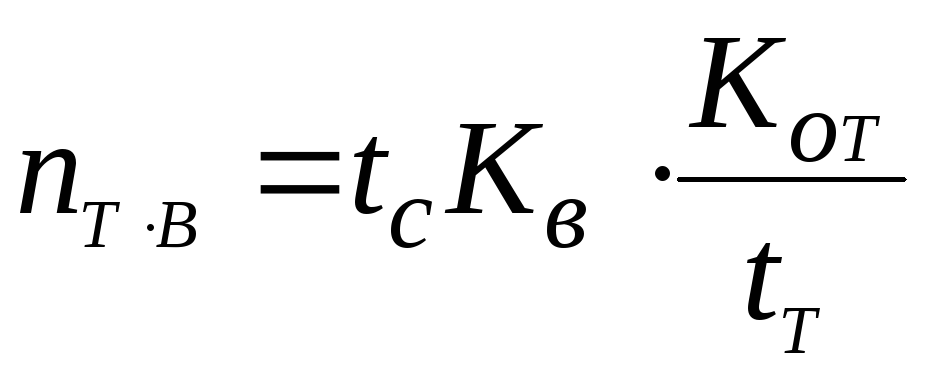

Возможное количество циклов автотягача в смену:

,

где Кв – коэффициент использования времени работы автотягача в течение смены; КоТ – коэффициент организационных перерывов в работе автотягачей.

Потребное количество автотягачей для обеспечения непрерывной работы кранов при челночном способе перевозки определяется по формуле:

.
