- •Министерство образования российской федерации фгбоу впо северо-кавказский горно-металлургический институт (государственный технологический университет)
- •2009 Г.
- •II. Технико-экономическое обоснование
- •2.1 Определение приведенных затрат
- •2.2 Определение объемов работ, расхода основных строительных материалов и трудоемкости монтажа конструкций.
- •2.3 Определение сметной себестоимости по возведению конструкций
- •2.4. Определение продолжительности возведения конструкций, выполнения работ
- •2.5 Определение величины основных производственных фондов
- •2.6 Определение величины оборотных средств
- •Нормы р1 и р2
- •3. Определение сметной стоимости проектируемого объекта (общие положения)
- •3.1 Локальные сметы (расчеты)
- •3.2 Объектная смета
- •3.3 Сводный сметный расчет стоимости строительства
- •3.4 Формы сметной документации
- •Сводный сметный расчет стоимости строительства.
- •Локальный сметный расчет № 1
- •Локальный сметный расчет № 2 на внутренние санитарно-технические работы
- •Сметный расчет № 3 на внутренние электромонтажные работы
- •Сметный расчет № 4 на приобретение и монтаж технологического оборудования, инвентаря
- •Расчеты по главам 1,3-12 сводного сметного расчета строительства
- •4.1. Методика определения основных технико-экономических показателей проекта
- •5. Технико-экономический анализ проектных решений
- •6. Методика подсчета экономического эффекта от рационально принятых решений
- •Сравнение вариантов
- •Исходные данные для расчета
- •1 Вариант - 848,55
- •Технико-экономические показатели по сравниваемым вариантам
- •Укрупненные нормативы накладных расходов по основным видам строительства
- •Технико-экономические показатели дипломного проекта
2.4. Определение продолжительности возведения конструкций, выполнения работ
Продолжительность возведения конструкций по вариантам в днях (t) определяется по формуле:

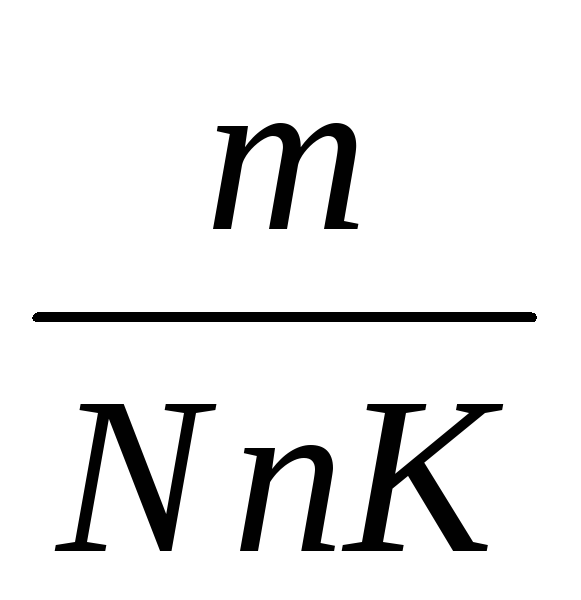

t
=
(3)
где: m - трудоемкость возведения конструкций в чел.-днях (принимается по итогу табл.2.1 графа 10);
N- количество бригад участвующих в возведении конструкций (принимается равным количеству монтажных кранов);
n - количество рабочих в бригаде (принимается равным 6-7 чел.);
K - принятое количество смен в сутки (2-х сменная работа).
2.5 Определение величины основных производственных фондов
Из основных производственных фондов условно учитываются только те машины, которые участвуют в процессе возведения конструкций.
Предварительно для сравниваемых конструктивных решений подбираются марки и количество необходимых машин.
Стоимость крана определяется по приложению 2.
2.6 Определение величины оборотных средств
Величина оборотных средств, участвующих в процессе возведения конструкций, определяется в размере полной стоимости конструкций и определяется по формуле:

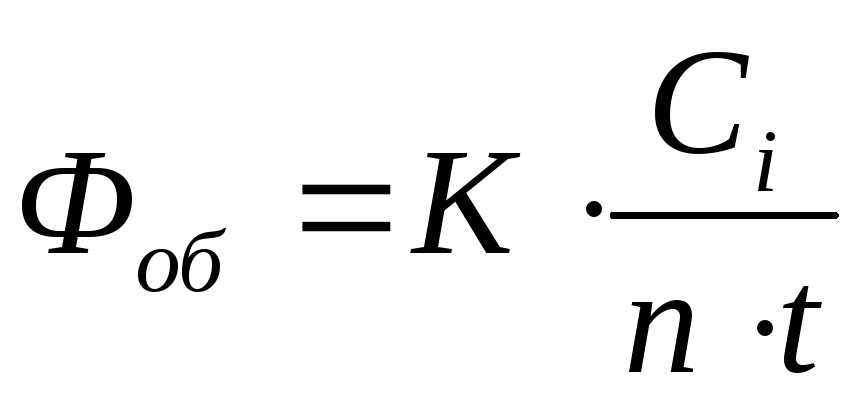

(4)
где:
К - коэффициент перехода от сметной себестоимости к сметной стоимости (для гражданского строительства К=1,12 для промышленного строительства К=1,06);
Сi - себестоимость конструкций в руб. принимается по итогам вариантов табл.2.1 (графа 12).
t – продолжительность возведения конструкций, год;
коэффициент оборачиваемости (n=3).
2.7
Определение эксплуатационных затрат
-
Издержки, учитываемые в сфере эксплуатации отдельных конструктивных элементов, определяются с учетом следующих затрат:
- капитальный ремонт;
- восстановление и поддержка должного качества конструкций;
- текущий ремонт и содержание конструкций.
Расчет

годовых эксплуатационных затрат ()
ведется по формуле:

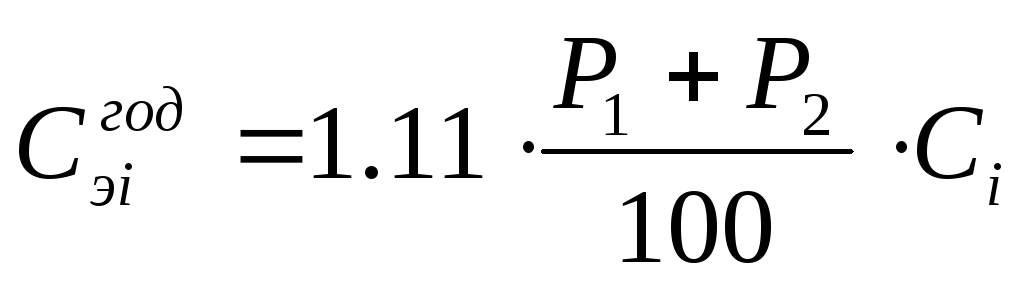

(5)
где: Р1 - размер амортизационных отчислений (на капитальный ремонт и восстановление);
Р2 - размер отчислений ( на текущий ремонт и содержание конструкций).
Нормы отчислений в % от сметной стоимости конструкций принимаются по данным табл.2.2
Таблица 2.2
Нормы р1 и р2
NN п/п |
Наименование конструкций |
Величина отчислений в % | |
Р1 |
Р2 | ||
1
2 3 4 5 |
Сборные железобетонные конструкции (кроме стеновых панелей) То же со стеновыми панелями Стальные конструкции Деревянные конструкции Кирпичные конструкции |
2.0 3.0 5.0 6.0 8.0 |
0.7 0.81 1.2 1.5 2.5 |
Краткая справка по заполнению табл.2.1 исходных данных при вариантном проектировании.
1. Объемы работ (графа 4) определяется укрупненным расчетом в соответствии с принимаемыми решениями.
2. Расход основных строительных материалов на конструктивные элементы (графы 5,7) принимаются по каталогам, литературным источникам, разработкам проектных и научно-исследовательских институтов.
3. Трудоемкость (графа 9) определяется по соответствующим ФЕР-2001 (ТЕР-2001).
4. Стоимость конструкций или выполняемых работ (графа13) определяется по ценникам ФССЦ.
5. Стоимость монтажа (графа 15) определяется по соответствующим ФЕР-2001 (ТЕР-2001).
6. Стоимость арматуры (графа 17) принимается по ФССЦ на строительные материалы и изделия для ПГС
7. Накладные расходы принимаются в % от прямых затрат по приложению №3.
8. Графы 6,8,10,14,16,18 определяются как произведение объема работ графы 4 на ед. измерения граф 5,7,9,13,15,17.
9. Графа 11 определяется путем деления графы 12 на графу 4.
10. Графа 12 равна сумме граф 14,16,18,19.
11. Обоснование по графам 9,13,15,17 проставляется в соответствии с применяемыми ФЕР-2001, ценникам ССЦ в знаменателе граф 9,13,15,17.
Выбор эффективного варианта конструктивного решения
Результаты выполненных расчетов сводятся в таблицу 2.3
Таблица 2.3
Технико-экономические показатели по сравниваемым вариантам конструктивных решений
NN п/п |
Наименование показателей |
Ед. измерения |
Варианты
| ||
1 |
2 |
3 | |||
1 |
2 |
3 |
4 |
5 |
6 |
1 |
Сметная себестоимость конструктивного решения в:
|
|
|
|
|
1.1 |
- ценах 2001 г. |
тыс. руб. |
|
|
|
1.2 |
- текущих ценах 200__ г |
тыс. руб. |
|
|
|
2 |
Трудоемкость осуществления конструктивного решения |
чел.-днях |
|
|
|
3 |
Продолжительность работ |
дни |
|
|
|
4 |
Расход материалов на 1 м2 (1м3) здания: а) бетона б) стали |
м3/м2 (м3/м3) кг/м2(кг/м3) |
|
|
|
5 |
Приведенные затраты в : базисных ценах 2001 г текущих ценах 200__ г. |
тыс. руб. тыс. руб. |
|
|
|
