- •На тему: "Проектирование производства строительно-монтажных работ"
- •Руководитель Ноздрин в.В.
- •2004 Год Содержание
- •Исходные данные
- •1Ый пролет
- •Построение сетевого графика
- •3. Определение потребности строительства в воде
- •4. Определение потребности во временных зданиях и сооружениях
- •Помещение для обогрева рабочих и принятия пищи
- •5. Электроснабжение строительной площадки
- •6. Проектирование стройгенплана
- •Список использованных источников
НИЖЕГОРОДСКИЙ ГОСУДАРСТВЕННЫЙ
АРХИТЕКТУРНО СТРОИТЕЛЬНЫЙ УНИВЕРСИТЕТ
Инженерно-строительный институт
Кафедра недвижимости, инвестиций, консалтинга и анализа
ПОЯСНИТЕЛЬНАЯ ЗАПИСКА
К КУРСОВОЙ РАБОТЕ
На тему: "Проектирование производства строительно-монтажных работ"
Студент V курса гр. 162 Буйских Д.Ю.
Руководитель Ноздрин в.В.
Нижний Новгород
2004 Год Содержание
Исходные данные 3
1.Построение сетевого графика 4
На основании исходных данных составляем сетевую модель, которая представляет собой графическое изображение технологической последовательности выполнения строительно-монтажных работ и их взаимозависимостей при возведении отдельных зданий и сооружений. Для построение графика составим карточку-определитель работ сетевого графика (табл.1). 4
Таблица 2. Карточка - определитель работ сетевого графика 8
Таблица 3. Ведомость расчёта площадей складов 9
3. Определение потребности строительства в воде 9
Таблица 3. Максимальный расход воды в смену 9
4. Определение потребности во временных зданиях и сооружениях 11
Таблица 4. Ведомость временных зданий и сооружений 12
5. Электроснабжение строительной площадки 13
Таблица 5. Расход электроэнергии на строительной площадке 13
6. Проектирование стройгенплана 15
Список использованных источников 19
Исходные данные
Согласно заданию требуется запроектировать производство строительно– монтажных работ по возведению инструментально-штамповочного цеха одноэтажного промышленного здания выполненного в железобетонном каркасе. Схема здания представлена на рис. 1.
Характер рельефа спокойный, грунт – суглинок (II-группы). Глубина промерзания грунта 1,95м. Фундамент выполняется из монолитного железобетона.
3ийпролет 3-й
пролет
2ой
пролет 2-й
пролет
1-й
пролет
1Ый пролет
108000
Рис. 1. Схема промышленного здания
Данная работа является продолжением курсового проекта студента гр.162 Буйских Д.Ю. за IV-курс, где сделан расчет объемов работ, потребности в материалах, полуфабрикатах и изделиях , а также ППР. На основании этих данных необходимо составить сетевой график и разработать строительный генеральный план.
Построение сетевого графика
На основании исходных данных составляем сетевую модель, которая представляет собой графическое изображение технологической последовательности выполнения строительно-монтажных работ и их взаимозависимостей при возведении отдельных зданий и сооружений. Для построение графика составим карточку-определитель работ сетевого графика (табл.1).
Номер начальных событий |
i-j |
ti-j |
Ti-jрн |
Ti-jро |
Ti-jпн |
Ti-jпо |
Ri-j |
ri-j |
- |
1-2 |
33 |
0 |
33 |
0 |
33 |
0 |
0 |
1 |
2-3 |
3 |
33 |
36 |
33 |
36 |
0 |
0 |
2 |
3-4 |
4 |
36 |
40 |
41 |
45 |
5 |
0 |
2 |
3-5 |
3 |
36 |
39 |
36 |
39 |
0 |
0 |
3 |
5-6 |
3 |
39 |
42 |
39 |
42 |
0 |
0 |
3 |
4-7 |
0 |
40 |
45 |
45 |
45 |
5 |
5 |
5 |
6-7 |
3 |
42 |
45 |
42 |
45 |
0 |
0 |
6 |
7-8 |
4 |
45 |
49 |
45 |
60 |
11 |
0 |
6 |
7-9 |
4 |
45 |
49 |
45 |
49 |
0 |
0 |
7 |
8-11 |
0 |
49 |
60 |
60 |
60 |
11 |
11 |
7 |
9-10 |
5 |
49 |
54 |
49 |
54 |
0 |
0 |
9 |
10-11 |
6 |
54 |
60 |
54 |
60 |
0 |
0 |
10 |
11-12 |
6 |
60 |
66 |
60 |
66 |
0 |
0 |
10 |
11-13 |
6 |
60 |
66 |
60 |
66 |
0 |
0 |
11 |
12-13 |
0 |
66 |
66 |
66 |
66 |
0 |
0 |
11 |
13-14 |
12 |
66 |
78 |
66 |
78 |
0 |
0 |
13 |
14-15 |
3 |
78 |
81 |
78 |
81 |
0 |
0 |
14 |
15-16 |
20 |
81 |
101 |
81 |
101 |
0 |
0 |
15 |
16-17 |
6 |
101 |
107 |
101 |
107 |
0 |
0 |
16 |
17-18 |
10 |
107 |
117 |
107 |
117 |
0 |
0 |
17 |
18-19 |
4 |
117 |
121 |
117 |
141 |
20 |
0 |
17 |
18-22 |
24 |
117 |
141 |
117 |
141 |
0 |
0 |
18 |
19-20 |
3 |
121 |
124 |
121 |
141 |
17 |
0 |
18 |
19-21 |
15 |
121 |
136 |
121 |
141 |
5 |
0 |
19 |
20-22 |
0 |
124 |
141 |
141 |
141 |
17 |
17 |
19 |
21-22 |
0 |
136 |
141 |
141 |
141 |
5 |
5 |
18 |
22-23 |
3 |
141 |
144 |
141 |
144 |
0 |
0 |
22 |
23-24 |
10 |
144 |
154 |
144 |
154 |
0 |
0 |
23 |
24-25 |
8 |
154 |
162 |
154 |
164 |
2 |
0 |
23 |
24-26 |
10 |
154 |
164 |
154 |
164 |
0 |
0 |
23 |
24-27 |
16 |
154 |
170 |
154 |
183 |
13 |
0 |
24 |
25-26 |
0 |
162 |
164 |
164 |
164 |
2 |
2 |
24 |
26-28 |
19 |
164 |
183 |
164 |
183 |
0 |
0 |
24 |
27-28 |
0 |
170 |
183 |
183 |
183 |
13 |
13 |
24 |
27-30 |
53 |
170 |
263 |
183 |
263 |
40 |
40 |
26 |
28-29 |
49 |
183 |
232 |
183 |
232 |
0 |
0 |
28 |
29-30 |
31 |
232 |
263 |
232 |
263 |
0 |
0 |
Таблица 2. Карточка - определитель работ сетевого графика
Результаты предшествующих работ и код исполнения |
Характеристика работы |
Бригада |
Сменность |
Основные механизмы | |||||||
наименование работы |
шифр работы |
объем |
трудоемкость, чел.-дн. |
продолжительность, дн. |
профессия |
количество человек в смену |
наименование |
количество | |||
единицы измерения |
количество | ||||||||||
- |
Работы подготовительного периода |
1-2 |
- |
- |
72,6 |
33 |
- |
22 |
1 |
- |
- |
1-2 |
Разработка грунта экскаватором. Грунт II группы |
2-3, 3-4 |
1000 м2 |
11,016 |
2,7 |
7 |
Машинист 5р.-1чел. |
1 |
2 |
эксковатор ЭО-4321 |
1 |
2-3, 6-7 |
Срезка недобора грунта II группы вручную |
3-5, 7-9 |
100 м3 |
5,508 |
1,3 |
7 |
Землекоп 3р.-2 |
2 |
1 |
- |
- |
3-5, 7-9 |
Монтаж ж/б фундаментов |
5-6, 9-10 |
100 м3 |
7,31 |
48 |
8 |
плотник 4р.-2 плотник 3р.-2 плотник 2р.-2 арматурщик 4р.-5 бетонщик 2р.-6 машинист бет. уст. 4р.-2; слесарь-5 |
22 |
2 |
кран КС-1562 |
1 |
5-6, 9-10 |
Установка ж/б балок |
6-7, 10-11 |
100 м3 |
0,94 |
56,4 |
9 |
монтажник 4р.-1 монтажник 3р.-1 монтажник 2р.-1 машинист крана 6р.-1 |
4 |
2 |
кран КС-1562 |
1 |
6-7, 10-11 |
Обратная засыпка пазух бульдозетом |
7-8, 11-12 |
1000 м2 |
16,29 |
2,67 |
10 |
машинист 6р.-1 |
1 |
2 |
бульдозер ДЗ-29 |
1 |
10-11, 11-13 |
Установка колонн, подкрановых балок подкрановых путей, стальных связей |
11-13, 13-14 |
т |
87,15 |
5,38 |
18 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
13-14 |
Установка стропильных ферм |
14-15 |
т |
44,38 |
1,76 |
3 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
14-15 |
Установка стеновых панелей |
15-16 |
шт. |
7,02 |
100,8 |
20 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
15-16 |
Сборка фонарных блоков |
16-17 |
шт. |
30 |
1,1 |
6 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
16-17 |
Монтаж плит покрытия |
17-18 |
100 шт. |
3,06 |
46,6 |
10 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
17-18 |
Установка окон |
18-19 |
100 м2 |
1,67 |
13,9 |
4 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
18-19 |
Установка ворот |
19-20 |
шт. |
4 |
4,4 |
3 |
монтажник 6р.-1 монтажник 5р.-1 монтажник 3р.-1 монтажник 4р.-3 машинист крана 6р.-1 |
7 |
2 |
кран МКГ-25БР |
1 |
17-18 |
Устройство кровли |
18-22 |
100 м2 |
55,08 |
7,06 |
24 |
кровельщик 4р.-1 кровельщик 3р.-2 кровельщик 2р.-4 машинист 6р.-1 |
8 |
2 |
кран МКГ-25БР |
1 |
22-23 |
Особостроительные работы |
23-24 |
- |
- |
192,5 |
10 |
- |
10 |
2 |
- |
- |
23-24 |
Санитарно-технические работы |
24-27 |
1000 м3 |
103,17 |
320,9 |
16 |
- |
10 |
2 |
- |
- |
23-24 |
Электро-технические работы |
24-25 |
1000 м3 |
103,17 |
160,4 |
8 |
- |
10 |
2 |
- |
- |
18-19 |
Остекление |
19-21 |
100 м |
9,14 |
10,1 |
15 |
стекольщик 4р.-1 стекольщик 3р.-1 стекольщик 2р.-1 машинист крана 6р.-1 |
4 |
2 |
кран МКГ-25БР |
1 |
23-24 |
Монтаж технического оборудования |
24-26 |
1000 м3 |
165,44 |
192,5 |
10 |
- |
10 |
2 |
- |
- |
24-26 |
Пусконаладочные работы |
26-28 |
- |
- |
385 |
19 |
- |
10 |
2 |
- |
- |
24-27 |
Благоустройство территории |
27-30 |
- |
- |
256,7 |
53 |
- |
10 |
2 |
- |
- |
18-22 |
Устройство полов из асфальто-бетона |
22-23 |
100 м2 |
3,09 |
3,88 |
3 |
бетонщик 4р.-1 бетонщик 2р.-1 |
2 |
2 |
- |
- |
26-28 |
Штукатурные работы |
28-29 |
100 м2 |
830,06 |
1,7 |
49 |
штукатур 2р.-3 штукатур 3р.-3 штукатур 4р.-3 штукатур 5р.-3 |
12 |
2 |
- |
- |
29-30 |
Малярные работы |
29-30 |
100 м2 |
830,19 |
2,16 |
31 |
маляр 4р.-8, маляр 3р.-8 маляр, 2р.-8 |
24 |
2 |
- |
- |
Расчёт площадей складов выполняется в форме ведомости (таблица 3). Необходимые запасы материалов и изделий, подлежащих хранению на складах строительной площадки, определяются из графика расходав и завоза основных строительных конструкций, материалов и полуфабрикатов.
Число дней потребления материалов определяем из графика производства работ. Необходимые запасы материалов и изделий (дней), подлежащих хранению на складах строительной площадки, определяем согласно расчетным нормативам запаса основных материалов и изделий (таблица М.1 [2]) .
Суточный расход материалов:
где Q - общая потребность в данном виде материала;
T - число дней потребления материала;
k1 = 1,3 - коэффициент неравномерности потребления материалов и изделий.

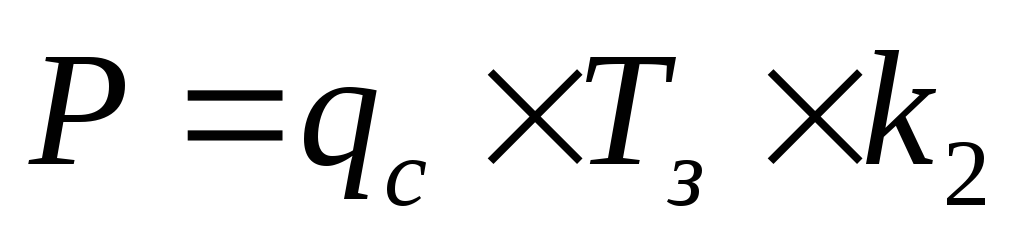

Запас материала на складе:
где ТЗ - число дней запаса;
k2 = 1,1 - коэффициент неравномерности поступления для материалов, доставляемых автомобильным и железнодорожным транспортом.
Полезная площадь склада (без проходов), занимаемая уложенным материалом:
где V - количество материала, укладываемого на 1 м2 площади склада, определяемое согласно таблице М.3 [2].
Общая площадь склада, включая проходы:
где β - коэффициент использования площади склада, принимаемый согласно таблице М.4 [2].
Таблица 3. Ведомость расчёта площадей складов
Наименование материала |
Ед. изм |
Q |
T, дн |
qc |
Tз, дн |
P |
V |
F, м2 |
β |
S, м2 |
Вид склада |
Фундаментные балки |
шт |
94 |
2 |
61,1 |
2 |
134,4 |
1,1 |
122,2 |
0,5 |
244,4 |
открытый |
Металлические колонны |
шт |
56 |
2 |
36,4 |
2 |
80,1 |
0,5 |
160,2 |
0,5 |
320,3 |
открытый |
Подкрановые ж/б балки |
шт |
48 |
1 |
62,4 |
1 |
68,6 |
1,2 |
57,2 |
0,5 |
114,4 |
открытый |
Плиты покрытия |
шт |
306 |
11 |
36,2 |
11 |
437,6 |
1,3 |
336,6 |
0,5 |
673,2 |
открытый |
Стальные стропильные фермы |
шт |
24 |
25 |
1,248 |
25 |
34,3 |
0,1 |
343,2 |
0,5 |
686,4 |
открытый |
Фонарные блоки |
1 блок |
30 |
3 |
13 |
3 |
42,9 |
0,2 |
214,5 |
0,6 |
357,5 |
открытый |
|
|
|
|
|
|
|
|
Общая площадь |
2396,2 |
открытый | |
|
|
|
|
|
|
|
|
нет |
закрытый | ||
|
|
|
|
|
|
|
|
нет |
навес |
