- •3. Организационно-экономическая часть.
- •3.1. Технико-экономический анализ существующих разработок. И обоснование необходимости данной прикладной программы.
- •3.2. Построение, расчет и оптимизация сетевого графика выполнения дипломной работы.
- •Определение длительности работ.
- •3.2.1. Расчёт основных параметров сети.
- •Основные временные параметры, сетевой модели
- •Основные временные параметры сетевой модели.
- •3.2.2. Оптимизация сетевого графика по временным параметрам.
- •3.2.3. Оптимизация сетевого графика по трудовым ресурсам.
- •В исполнителях – «карта проекта» до оптимизации.
- •В исполнителях – «карта проекта» после оптимизации.
- •3.3. Определение себестоимости и расчет оптовой цены разработки.
- •3.3.1. Определение себестоимости.
- •Расчет количества исполнителей и фонда заработной платы.
- •2) Затраты на энергию и материалы.
- •Расчет электроэнергии, потребляемой оборудованием.
- •Затраты на материалы и различные виды энергии.
- •Стоимость оборудования и сумма амортизации.
- •Смета затрат на выполнение дипломной работы.
- •3.3.2. Расчет оптовой цены разработки.
- •3.4. Конкурентоспособность разработки
- •3.5. Определение социального эффекта от внедрения
3. Организационно-экономическая часть.
3.1. Технико-экономический анализ существующих разработок. И обоснование необходимости данной прикладной программы.
В процессе своей деятельности специалистам технологического отдела приходится обрабатывать достаточно большое количество информации. При таком объеме обрабатываемой информации подготовка необходимых отчетов занимает значительное время, а так же не гарантирует быстродействия и достоверности.
В технологическом отделе на момент разработки автоматизированной системы практически вся работа производилась в ручную. В результате консультаций с работниками технологического отдела были сделаны следующие выводы, что применение автоматизированной системы способно:
сократить до минимума ручную работу при обработке входной информации и составлении отчетов;
значительно повысить достоверность информации, то есть уменьшить возможность возникновения ошибок, неминуемых при ручной работе, за счет появления средств контроля за вводом данных;
с минимальными временными затратами получать необходимую информацию, что практически невозможно при ручной обработке.
3.2. Построение, расчет и оптимизация сетевого графика выполнения дипломной работы.
В данном разделе будет построена сетевая модель выполнения всего комплекса работ, её расчёт и оптимизация.
Сетевое планирование и управление (СПУ) - это система планирования комплекса работ, ориентированная на достижение конечной цели. В системе широко используется графическое изображение порядка выполнения работ, которое отражает их логическую последовательность, взаимосвязи и продолжительность. Сетевой график создается с целью последующей оптимизации разработанного плана и текущего управления ходом работ путем периодического сбора информации и соответствующей корректировки плана.
Преимущества применяемых методов СПУ:
• сокращение сроков работ;
• их четкая увязка во времени;
• выявление решающих работ, что позволяет сосредоточить внимание на них;
• возможность оперативной корректировки планов;
• обеспечение тесной организационной связи всего коллектива и подчинения его
одному центральному звену [9].

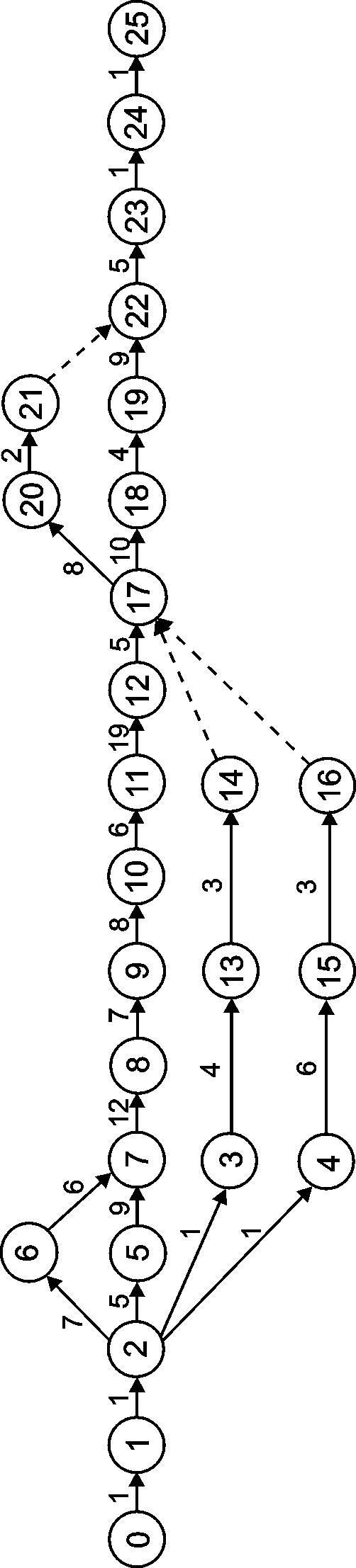

Исходные данные для расчета и числовые характеристики длительности выполнения каждой работы приведены в таблице 4.1., а сетевой график планируемого хода выполнения дипломного проекта с указанием ожидаемых длительностей работ приведен на рис. 4.1.
Длительность выполнениякаждой работыопределяется экспертным путем. Для каждой работы назначаются максимальное, минимальное и наиболее вероятное время в виде натуральных чисел: размерность временных оценок — рабочий день.
На основании назначенных экспертных оценок вычисляется математическое ожидание длительности работ:
3t (i-j)min + 2t (i-j)max
t ож (i-j) =
5
Определение длительности работ.
Таблица 3.1.
№ п/п |
Наименование работы |
Коды работ |
Длительность работы, дней | |||
Нач. собы-тие i |
Конеч. собы-тие j |
t(i-j)min |
t(i-j)max |
t(i-j)ож | ||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
1 |
Согласование темы дипломного проекта с руководителем |
0 |
1 |
1 |
2 |
1 |
2 |
Оформление задания на дипломный проект |
1 |
2 |
1 |
2 |
1 |
3 |
Получение задания по разделу «Безопасность жизнедеятельности» |
2 |
3 |
1 |
2 |
1 |
4 |
Получение задания по организационно-экономической части ДП |
2 |
4 |
1 |
2 |
1 |
5 |
Подбор научно-технической литературы |
2 |
5 |
4 |
7 |
5 |
6 |
Изучение литературы |
5 |
7 |
6 |
13 |
9 |
7 |
Анализ предметной области |
2 |
6 |
5 |
10 |
7 |
8 |
Консультация с работниками технологического отдела |
6 |
7 |
4 |
8 |
6 |
9 |
Системное проектирование |
7 |
8 |
10 |
15 |
12 |
10 |
Выбор средства разработки |
8 |
9 |
5 |
10 |
7 |
11 |
Разработка структурных схем |
9 |
10 |
6 |
10 |
8 |
12 |
Нормализация данных |
10 |
11 |
4 |
8 |
6 |
13 |
Написание программы |
11 |
12 |
15 |
25 |
19 |
14 |
Отладка программы |
12 |
17 |
4 |
7 |
5 |
15 |
Разработка мероприятий по разделу «Безопасность жизнедеятельности» |
3 |
13 |
3 |
6 |
4 |
16 |
Защита задания по разделу «Безопасность жизнедеятельности» |
13 |
14 |
2 |
5 |
3 |
17 |
Разработка мероприятий по организационно-экономической части ДП |
4 |
15 |
4 |
8 |
6 |
18 |
Защита задания по организационно-экономической части ДП |
15 |
16 |
2 |
5 |
3 |
19 |
Оформление расчетно-пояснительной записки |
17 |
18 |
8 |
12 |
10 |
20 |
Оформление графического материала (плакатов) |
17 |
20 |
6 |
10 |
8 |
21 |
Обсуждение с руководителем расчетно-пояснительной записки |
18 |
19 |
3 |
5 |
4 |
22 |
Обсуждение с руководителем графического материала (плакатов) |
20 |
21 |
1 |
3 |
2 |
23 |
Исправление и добавление расчетно-пояснительной записки и графического материала |
19 |
22 |
8 |
10 |
9 |
24 |
Сдача дипломного проекта на рецензию и получение рецензии |
22 |
23 |
4 |
6 |
5 |
25 |
Предварительное обсуждение дипломного проекта на кафедре |
23 |
24 |
1 |
2 |
1 |
26 |
Защита дипломного проекта |
24 |
25 |
1 |
1 |
1 |
