II вариант.

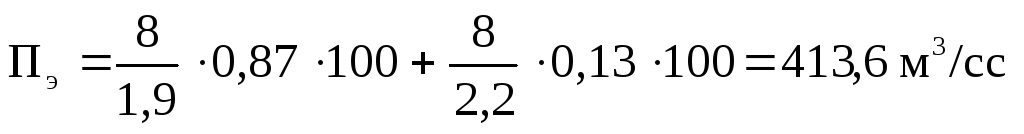

1. Нормативная производительность экскаватора:

Нормы времени согласно §Е2-1-11 [2] для экскаватора с объемом ковша 1 м3 приняты: при разработке в отвал Но вр. = 1,9 маш.-ч. и при разработке в автотранспорт На вр. = 2,2 маш.-ч.

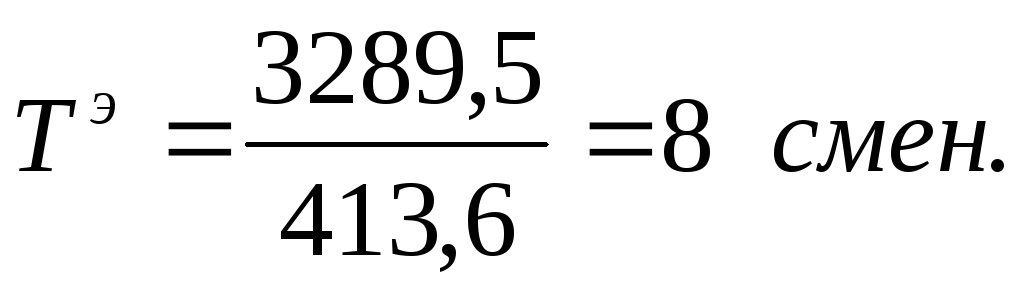

2. Продолжительность работ по отрывки траншеи:

3. Объем отвозимого грунта в смену равен:

.

Для условий нашего примера принимаем самосвал КамАЗ 5511, грузоподъемность 10 т, вместимость кузова – 7,2 м3.

Вместимость кузова экскаватора определяется аналогично варианту IКоличество ковшей, загружаемых в кузов автомашины, равно:

где q– емкость ковша экскаватора, м3;

К2– коэффициент, учитывающий наполнение ковша, принимается в пределах 0,8-0,95.

Число циклов экскаваций в минуту составит:

где t– длительность цикла (принимается в пределах 15÷35 с) в зависимости от мощности экскаватора.

Длительность погрузки одной машины

где Кт- коэффициент, учитывающий условия подачи транспорта, равен 0,85.

Количество рейсов самосвала к месту отвала грунта за смену составит:

где В = 480– количество минут в смене;

Vср– средняя скорость движения автосамосвала, 30 км/ч;

tраз.– время разгрузки машины, 1 мин;

tман– время маневрирования машины, 3 мин.

Производительность автосамосвала за смену, выраженная в объеме перевезенного грунта в плотном теле составит:

Па/с = Vа/спл х nр = 5,6 × 7 = 39,2 м3/см,

где Vа/спл– объем грунта, вмещаемый в кузов самосвала в плотном теле, равен отношению фактической вместимости кузова к коэффициенту первоначального разрыхления грунта, т.е.:

Vа/спл = 7,2 м3 / 1,29 = 5,6 м3.

Объем грунта в плотном теле, который необходимо вывезти в смену составляет: Vотв в смпл = 54,86 м3/см.Учитывая производительность самосвала, необходимо два автосамосвала в смену для вывоза расчетного объема грунта.

4. Планирование грунта на месте свалки выполняется бульдозером ДЗ-19. При отсыпке грунта слоями по 0,15 м площадь планируемой поверхности будет равна:

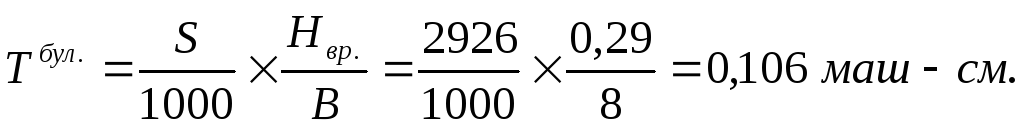

Потребное число машин-смен работы бульдозера составит

где В = 8– количество часов в смене;

Нвр. = 0,29– норма времени при планировке 1000 м2грунта принята согласно §Е2-1-35 [2].

В проекте для расчетов принято, что бульдозер работает одну смену при планировке грунта в месте отвала.

5. Стоимость отрывки 1 м3грунта траншеи без учета подготовительных работ равна:

Стоимость машино-смены экскаватора принята по табл. [3]:

Сэ= (1,2+1,48+1,53+1,47+0,94+0,32) х 8 = 55,52 руб.-см

Стоимость машино-смены бульдозера [3]:

Сб= (0,18+0,82+0,81+0,6+0,71+0,23) х 8 = 26,8 руб.-см

Стоимость машино-смены автосамосвала принята 70 руб/см.

Стоимость ручной разработки грунта принята, как и в первом варианте 90,63 руб.

6. Трудоемкость отрывки 1 м3грунта траншеи (без подготовительных работ) составляет:

Трудоемкость при разработке грунта вручную принята, как и в первом варианте 159,12 чел.-час.

Технико-экономические показатели рассматриваемых вариантов разработки грунта представлены в таблице 18.

Технико-экономические показатели сравниваемых вариантов

Таблица 6

№ п/п

Наименование показателей

Ед. из.

Варианты

1

2

1

Стоимость разработки 1 м3

руб.

0,533

0,553

2

Трудоемкость разработки 1м3

чел.-час.

0,11

0,203

3

Продолжительность разработки

смена

14

8

Для механизированной разработки траншеи принимаем первый вариант, в котором стоимость и трудоемкость разработки 1 м3грунта меньше, т.е. экскаватор ЭО-3322А.
