- •1. Исходные данные
- •2. Выбор методов ведения работ.
- •2.1 Выбор оснастки
- •2.2. Расчёт исходных данных для выбора монтажных кранов
- •2.Колонна средняя
- •1.Колонная крайняя
- •1.Колонная крайняя
- •3. Технико-экономические расчеты
- •3.1 Подсчет затрат труда и машинного времени
- •Ведомость затрат труда и машинного времени (таблица 4)
- •3.2. Сравнение комплектов кранов
- •3.3. Расчет состава комплексной бригады.
- •3.4. Календарный план
- •3.5. Техника безопасности
- •3.5.1. Подготовка рабочих к монтажным работам
- •3.5.2. Эксплуатация грузоподъемных и такелажных приспособлений
- •3.5.3. Приемы безопасности при монтаже конструкций
- •3.2 Сравнение комплектов кранов
- •3.3 Расчет состава комплексной бригады
3.3. Расчет состава комплексной бригады.
Строительные процессы, в том числе и монтаж строительных конструкций, как правило, состоят из нескольких операций, выполняемых исполнителями различного профиля и квалификации (например, монтажниками, сварщиками, плотниками, бетонщиками, выполняющими работы по заделке стыков, изолировщиками и т.д.). Работу исполнителей можно организовать отдельными звеньями и совместить ее во времени и пространстве, используя теорию организации строительных потоков с составлением календарного плана. Однако в строительстве за наименьшую единицу времени планирования принята смена, и не всегда возможно по технологическим и другим причинам выделить рабочее место для отдельного звена на смену. Составляются и почасовые графики, но соблюсти их на практике очень сложно, поэтому чаще всего организуются комплексные бригады из исполнителей различного профиля.
В курсовом проекте для каждого монтажного крана, вошедшего в комплект, необходимо сформировать отдельную комплексную бригаду.
Основные правила формирования комплексных бригад следующие:
- все рабочие в бригаде работают одинаковое или кратное количество смен;
- время работы бригады определяется пo времени работы ведущего звена (ведущее звено определяется в каждом строительном процессе по-разному);
- в бригаде предусматривается совмещение специальностей (например плотник-бетонщик, монтажник-сварщик и т.п.).
В монтажном процессе ведущим звеном являются монтажники, и пo времени их работы (количеству машино-смен) устанавливается время работы сварщиков, бетонщиков и др.

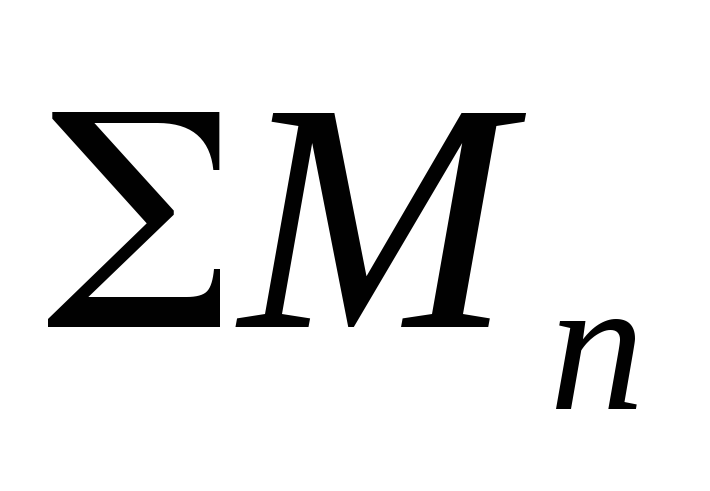

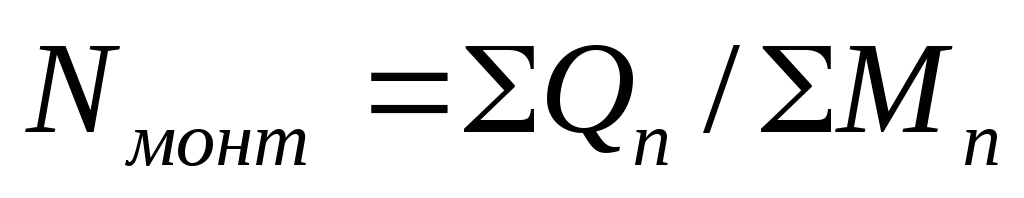

В случае, когда n-й монтажный кран устанавливает несколько различных конструкций с различными звеньями по ЕНиР, расчет комплексной бригады начинается с расчета состава среднего монтажного звена Nмонт, чел., по формуле:

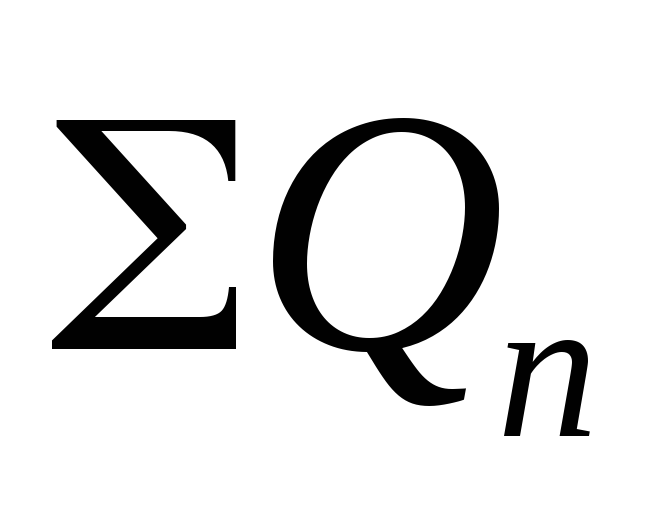

где -
суммарная трудоемкость работы монтажников
при установке всех конструкций,
монтируемых n-м краном, (колонка 8 табл.4);
-
суммарное количество машино-смен,
требуемое для установки этих конструкций,
(колонка 12 табл.4), маш.-см.

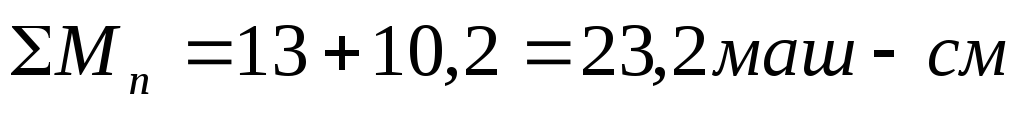

1) Формируем комплексную бригаду для монтажного крана КС-5363А, производящему монтаж средних, крайних и фахверковых колонн.
Так как бригада комплексная, то в нее включаются рабочие, выполняющие работы по сварке и заделке стыков, заливке швов и др.
Эти рабочие должны выполнить свою работу
за то же количество смен, что и ведущее
звено монтажников, т.е.
.
3ная трудоемкость этих работ (колонка
8 табл. 4) легко подсчитать, какое примерно
количество рабочих данного профиля
нужно включить в бригаду.
Из расчета видно, что количество человек в звеньях не целое число. Это свидетельствует о том, что, округлив их число в большую или меньшую сторону, мы получим количество либо недогруженных, либо перегруженных рабочих, а в ряде случаев не выполним требования минимального звена по ЕНиР, поэтому подбор состава бригады осуществляют в следующем порядке:
- выделяются целые единицы всех специальностей и включаются в состав бригады;
- из оставшихся нецелых частей пытаются получить целые единицы путем совмещения специальностей;
- при отсутствии такой возможности производят расчет дополнительного объема работы Qдоп, чел.-дн. (в нашем случае можно не указывать, какой именно), который определяется исходя из необходимости "загрузить" нецелую единицу рабочего до полной на время работы ведущего звена.
После совмещения специальностей и округления до целого числа получаем состав бригады:
- монтажники - 6 чел.;

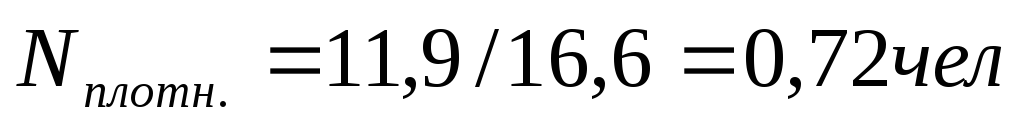

- плотники-бетонщики - 2 чел. (0,72).
Так как для плотников-бетонщиков существует недозагруженность по нормам соответственно на 1,28 чел, то необходимо запланировать загрузку дополнительными работами плотников-бетонщиков на 16,6*1,28=21,25 чел.-дн.

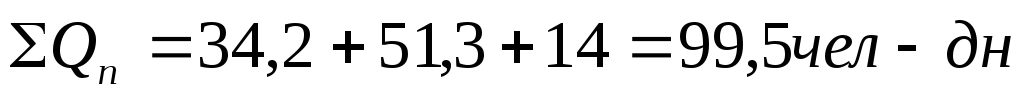

2) Формируем комплексную бригаду для монтажного крана КС-5363А, производящему монтаж подкрановых балок и стропильных ферм.
Так как бригада комплексная, то в нее включаются рабочие, выполняющие работы по сварке и заделке стыков, заливке швов и др.
Эти рабочие должны выполнить свою работу
за то же количество смен, что и ведущее
звено монтажников, т.е.
.
3ная трудоемкость этих работ (колонка
8 табл. 4) легко подсчитать, какое примерно
количество рабочих данного профиля
нужно включить в бригаду.
- монтажники - 6 чел.;

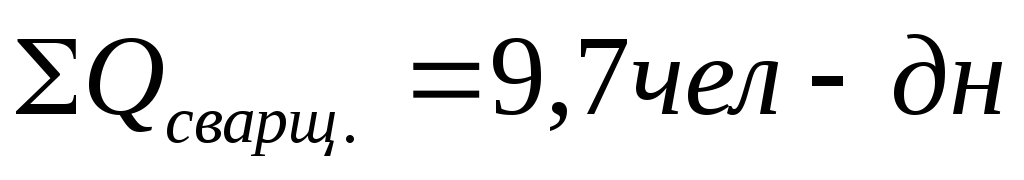

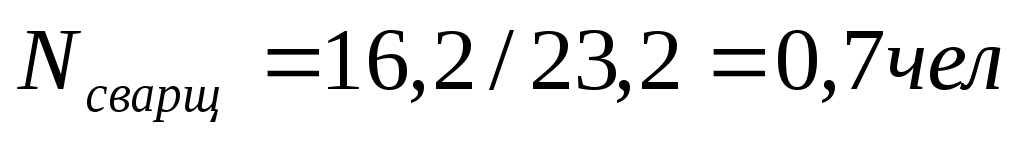

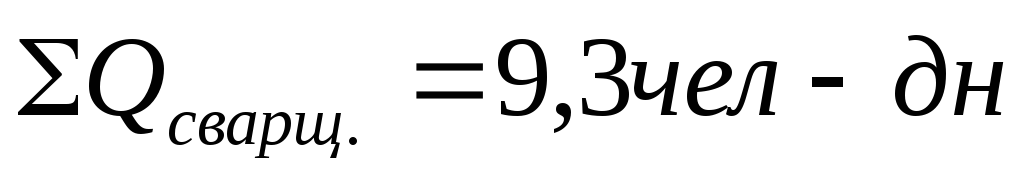

- сварщики - 1 чел. (0,7);

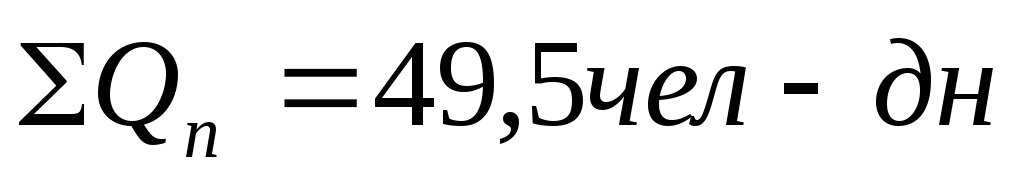

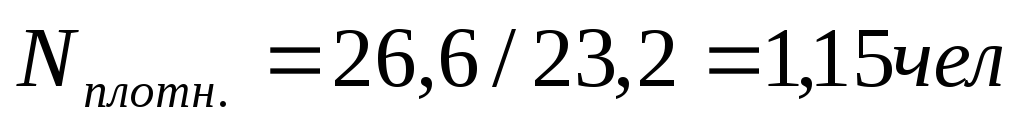

- плотники-бетонщики - 2 чел. (1,15).

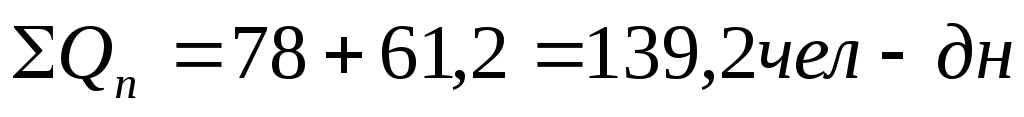

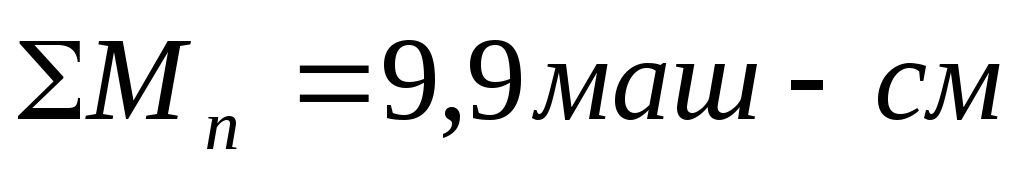

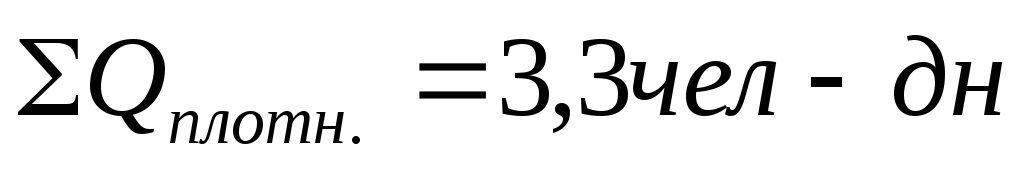

3) Формируем комплексную бригаду для монтажного крана МКГ-40, производящего монтаж плит покрытий.
После совмещения специальностей и округления до целого числа получаем состав бригады:
- монтажники - 5 чел.;

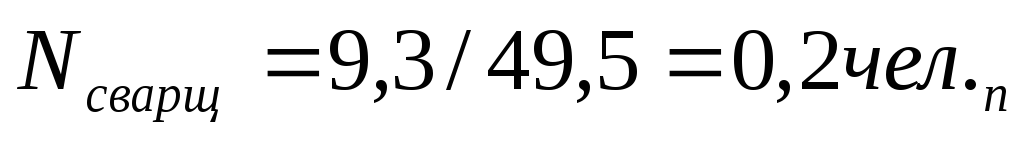

- сварщики - 1 чел. (0,2);
- плотники-бетонщики - 2 чел. (1,56).

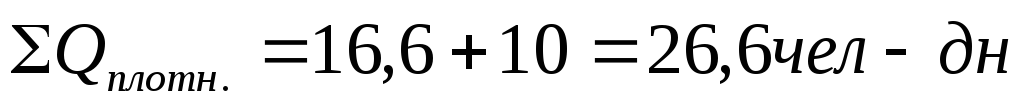

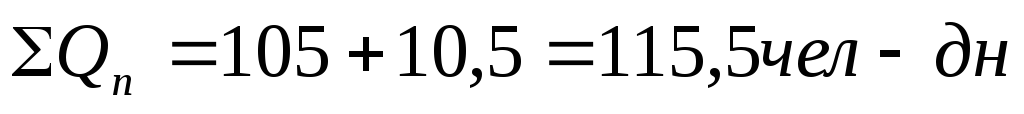

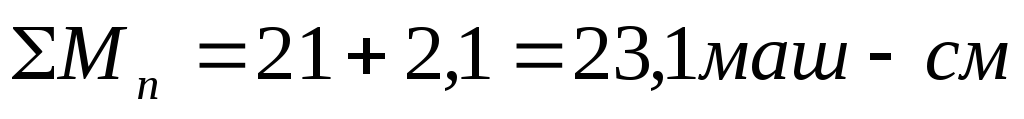

4) Формируем комплексную бригаду для монтажного крана КС-5363А, производящего стеновых панелей
После совмещения специальностей и округления до целого числа получаем состав бригады:
- монтажники - 5 чел.;

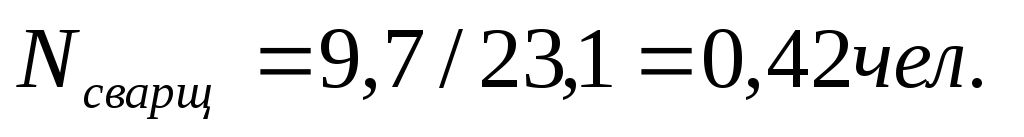

- сварщики - 1 чел. (0,42);

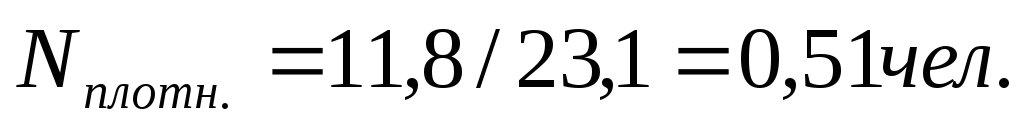

- плотники-бетонщики - 2 чел. (0,51).
