Вынос отметки с помощью тахеометра

Вынос отметки на монтажный горизонты с помощью тахеометра можно выполнить тригонометрическим нивелированием через оконные проемы с одной установки прибора. Прибор может применяться в безотражательном режиме работы. Однако более точный результат может быть получен при применении отражательных призм. Передача отметки осуществляется от нуля здания, вынесенного на исходный горизонт – рис. 40.

Рис. 40. Схема передачи отметки с помощью тахеометра

Порядок работы:

1) устанавливается прибор на удаление 30 – 50м от плоскости выноса (стены здания);

2) производится визирование нулевой отметки. Рассчитывается превышение h1 по формуле

(4)

где D1 – наклонное расстояние,

V2 – угол наклона от высотного исходного репера.

Высвечивается на табло тахеометра высота горизонта прибора

3)на требуемом монтажном горизонте устанавливается отражательная призма, определяется её высота hпр, производится визирование и определяется превышение h2

и высвечивается суммарное превышение

Точность создания репера на монтажном горизонте mh зависит от ошибок измерения угла и расстояния.

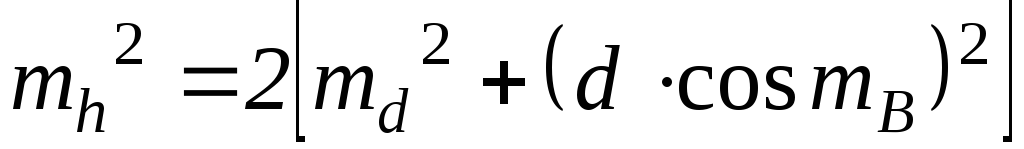

(5),

где

md – средняя квадратическая ошибка измерения расстояния;

mB – средняя квадратическая ошибка измерения угла.

Для средних условий переноса отметки ошибка выноса составляет 0.8 – 1.0 мм, что вполне отвечает требованиям достижения точности передачи отметки по высоте.

Для контроля точности можно применить стандартную подпрограмму «Определение недоступного расстояния» – рис. 41.

Рис. 41. Схема передачи отметки способом «недоступное расстояние»

Последовательным визированием точек 1 (исходный репер) и 2 (выносимый репер) измеряют расстояние D1 и D2 и углы в горизонтальной и вертикальной плоскостях. Последовательным решением треугольников рассчитываются наклонное расстояние D, горизонтальное проложение d и превышение h.

2.2.3. Разбивочные работы на монтажном горизонте

Содержание и порядок проведения детальных разбивочных работ на монтажном горизонте определяется типом строящегося здания, которые в зависимости от вида несущих конструкций разделяются на кирпичные, монолитно – кирпичные, крупноблочные и другие. Геодезическое обеспечение строительства каждого типа здания имеет свои особенности.

При строительстве кирпичных зданий на каждом монтажном горизонте выносятся оси несущих конструкций, грани стен, отметки перекрытий, а также устанавливаются с помощью нивелира планки с делениями через 75мм (толщина кирпича 65 мм и раствора 10 мм). Проверку установки этих устройств и следовательно горизонтальность кладки проверяется не реже двух раз на 1м ее высоты.

Вертикальность кирпичной кладки и углов здания проверяется на каждом монтажном горизонте не менее чем в 3-х точках с помощью отвеса, уровня или тахеометра.

Предельные отклонения в размерах и положении стен определено в СНиП 3.03.01–87 «Несущие и ограждающие конструкций». Так, толщина стен не должна отклонятся более чем на 15мм, высотные отметки не более 10мм, а отклонение поверхности и углов кладки от вертикали не более 10мм на этаж и 30мм на все здание.

Измерительный контроль за возведением кирпичных стен производится помощью малых контрольных приборов (отвес, уровень, ватерпас, шаблоны и др.)

Для монолитных зданий детальные разбивочные работы включают нанесение на опорные поверхности фундамента, монолитных перекрытиях каждого горизонта рисок для установки опалубки в проектное положение.

При строительстве панельных бескаркасных зданий производится предварительный контроль параметров панелей (высоты, ширины, толщины), вынос осей, а также создание выравнивающего горизонта для установки стеночных панелей. Горизонтирование осуществляется за счет бетонной подливки или постановки специальных выравнивающих конструкций (т.н. маяков). Толщина выравнивающего слоя должна обеспечить совместно с высотой панели проектную отметку ее верха.

После проведения этих операций осуществляется предварительная установка панели с геодезическим контролем ее планового и высотного положения и проверка ее вертикальности.

Определение планового положения панели осуществляется промером относительно осей высотной отметки верха – с помощью нивелира, вертикальность проверяется с помощью отвеса, уровня или способом бокового нивелирования.

После проверки указанных параметров проводится окончательное закрепление панели, производится исполнительная съемка. Предельные отклонения не должны превышать 8 мм при отклонении панелей от оси, 10 мм при разности отметок проектного и фактического положения панели и отклонение от вертикали верха панели несущих стен 10 мм.

Аналогично проводятся геодезические работы при строительстве других типов зданий и установки строительных конструкций. Часть геодезических работ, связанных с подготовкой и непосредственным строительством, может осуществляться силами строителей.

После завершения работ по построению плановой разбивочной сети на исходном горизонте представляются следующие документы:

  • схема разбивки основных осей здания (сооружения);

  • предписание авторского надзора о сдвиге или развороте опорной плановой сети по отношению к осям фундаментов или стен;

  • схема построения разбивочной плановой сети на исходном горизонте;

  • схема контрольного полигонометрического хода (сети микротрилатерации) с выпиской отклонений фактических координат точек от теоретического значения;

  • ведомость отметок опорных точек;

  • журналы полевых измерений.
