1.2. Выбор возможных средств механизации.

Для определения минимальной стоимости распределения грунта от поставщика к потребителю необходимо найти соответствующую дальность возки грунта (продольную или поперечную) и уяснить какие из средств механизации могут быть, в принципе, пригодны для этой связи, а затем, используя графики единичной стоимости из приложения 2 методических указаний определяем то средство механизации, которое дает минимальную стоимость работ для этой связи. График единичной стоимости представляет собой зависимость единичной себестоимости разработки и перевозки грунта (руб/ м3) от дальности перевозки грунта (м). На графиках сплошной линией показана зависимость при продольной возке грунта, а пунктирной – при поперечной возке грунта.

1.3. Распределение земляных масс на заданном участке на основе линейного программирования.

Задача оптимального варианта производства работ определяется в результате решения транспортной задачи, которая формулируется следующим образом:

где – себестоимость разработки и перевозки 1м3 грунта от i-го поставщика к j-му потребителю;

– объем перевозки грунта от i-го поставщика к j-му потребителю.

Ограничения:

  1. Не один из ≠ 0

  2. ( сумма поставщиков равна сумме потребителей).

Такие задачи решаются одним из методов линейного программирования:

- метод наименьших стоимостей (вручную);

- метод потенциалов ( на ЭВМ).

Для решения транспортной задачи методом наименьших стоимостей вставляется специальная таблица, называемая матрицей. В левой стороне таблицы приводятся номера и объемы (м3) поставщиков. В верхней части номера и объемы потребителей. В правом верхнем углу в каждой выделенной клетке при возможности реальной доставки указывается дальность транспортировки. В левом верхнем углу – минимальная себестоимость и метод разработки и транспортировки грунта, а также указываются конкретные средства механизации, для которых и получены эти себестоимости. В средней клетке внизу указывается объем поставки, если она имеется – продольную дальность возки из выемки (основной поставщик) в насыпь (основной потребитель) по расстояниям между центрами тяжести соответствующих массивов. Центр тяжести массива измеряется как центр тяжести площади графиков попикетных объемов, рассматриваемого массива.

Lпр.в. = lц.м. + ∆l (50…70 м) (2)

Вычисление центра тяжести массива определяется по формуле:

Xᵢ ц.т. = (3)

Ведомость подсчета продольной дальности возки

Связи

lц.м, м

∆l, м

Lпр.в, м

Средство механизации

Минимальная себестоимость, руб/м3

1-1’

558,3

70

628,3

Э-1252

10

1-2’

258,9

70

328,9

ДЗ-13А

8

1-3’

1643,1

70

1713,1

Э-1252

12

2-1’

1265,2

70

1335,2

Э-1252

10

2-2’

447,9

70

517,9

ДЗ-13А

10

2-3’

936,3

70

1006,3

Э-1252

10

3-1’

2592,7

70

2662,7

Э-1252

16

3-2’

1775,4

70

1845,4

Э-1252

13

3-3’

391,2

70

461,2

ДЗ-13А

8

Поперечная возка осуществляется из резервов в насыпь или из выемки в кавальер. Дальность возки грунта является функцией средней рабочей отметки отсыпаемой части насыпи или разрабатываемой выемки, т.е. =f(Hср).

В курсовом проекте. Зная Hср, можно сразу определить поперечную дальность возки по таблице 2.3 из методических указаний.

, где: (4)

m- 1.5-показатель откоса

b - ширина основной площадки земляного полотна (7.6 м),

l – длина элемента,

V – объём элемента.

Приведен пример расчета для определения расстояния поперечной возки из поставщика к потребителю:

Связи

V, м3

l, м

Hср, м

Lпопер, м

Средства механизации

Минимальная себестоимость

руб/м3

1-4'

17248

400

3,4

98

ДЗ-79А

6

1-7’

17248

400

3,4

1000

Э-1252

11

2-5’

59722

800

5,0

130

ДЗ-79А

7

2-7’

59722

800

5,0

1000

Э-1252

11

3-6’

14290

300

3,7

104

ДЗ-79А

6

3-7’

14290

300

3,7

1000

Э-1252

11

4-1’

31453

700

3,5

100

ДЗ-79А

6

5-2’

2600

200

1,4

58

ДЗ-350

3

6-3’

22811

700

2,8

86

ДЗ-350

5

7-1’

31453

700

3,5

1000

Э-1252

11

7-2’

2600

200

1,4

1000

Э-1252

11

7-3’

22811

700

2,8

1000

Э-1252

11

7-4’

91260

400

3,4

1000

Э-1252

11

7-5’

91260

800

5,0

1000

Э-1252

11

7-6’

91260

300

3,7

1000

Э-1252

11

7-7’

91260

-

-

1000

Э-1252

11

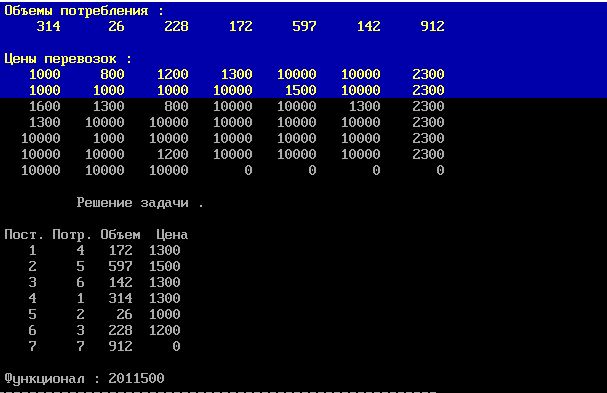

Таким образом, на основании полученных данных составляем матрицу.

Там где перемещения грунта невозможно в соответствующей клетке таблицы записываем «ЗП»- запрещенная поставка. Следует посмотреть формальную возможность вывоза из лишнего грунта из резерва и кавальеров и заполнения кавальеров и отвалов. Такие поставки называются фиктивными, и в соответствующей клетке таблицы записывается «ФП»- фиктивная (формальная) поставка.

Соответственно для запрещенной поставки проставляем заведомо большую цену перевозки (1000), а для фиктивной при любом объеме фиктивно перевозимого грунта цена равняется (0).

Потребители

1’

2’

3’

4’

5’

6’

7’

Поставщики

31453

2600

22811

17248

59722

14290

91260

1

17248

10 628,3

14648

8 328.9

2600

12 1713,1

13 98

1000 зп

1000 зп

23 1000

2

59722

10 1335

16805

10 518

10 1006

8521

1000 зп

15 130

34396

1000 зп

23 1000

3

14290

16 2663

13 1845

8 461,2

14290

1000 зп

1000 зп

13 104

23 1000

4

31453

13 1000

1000 зп

1000 зп

1000 зп

1000 зп

1000 зп

23 1000

31453

5

2600

1000 зп

10 58

1000 зп

1000 зп

1000 зп

1000 зп

23 1000

2600

6

22811

1000 зп

1000 зп

12 86

1000 зп

1000 зп

1000 зп

23 1000

22811

7

91260

1000 зп

1000 зп

1000 зп

0 фп

17248

0 фп

25326

0 фп

14290

0 фп

34396

Итоговая стоимость земляных работ по подсчетам вручную

Собщ.=10*14648+8*2600+10*16805+10*8521+8*14290+15*34396+=1050800
