ОТЧЕТ О ЛАБОРАТОРНОЙ РАБОТЕ №5

ВЫРАВАНИВАНИЕ ЗАГРУЗКИ РЕСУРСОВ ЭВРИСТИЧЕСКИМИ СПОСОБАМИ. РАЗРАБОТКА ОПТИМАЛЬНОГО ПЛАНА

по курсу: УПРАВЛЕНИЕ ПРОЕКТАМИ

РАБОТУ ВЫПОЛНИЛ

СТУДЕНТ ГР. №

4116

подпись, дата

инициалы, фамилия

Санкт-Петербург 2024

Цель работы:

В процессе выполнения работы студенты должны овладеть информационной технологией, позволяющей устранять конфликты ресурсов эвристическими (ручными) способами:

  • снижением или увеличением интенсивности потребления ресурсов;

  • переназначения нагрузки ресурсов в определенном временном периоде;

  • за счет использования дополнительных ресурсов;

  • использованием гибкой связи;

  • заданием приоритетов работам.

Ход работы:

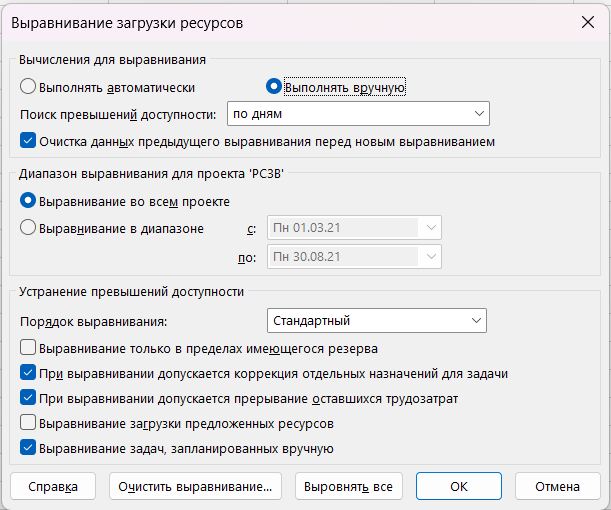

Открыт файл «РС3В» и выполнены команды Ресурс > Параметры выравнивания и изменены настройки выравнивания

Рисунок 1 – Изменение параметров выравнивания

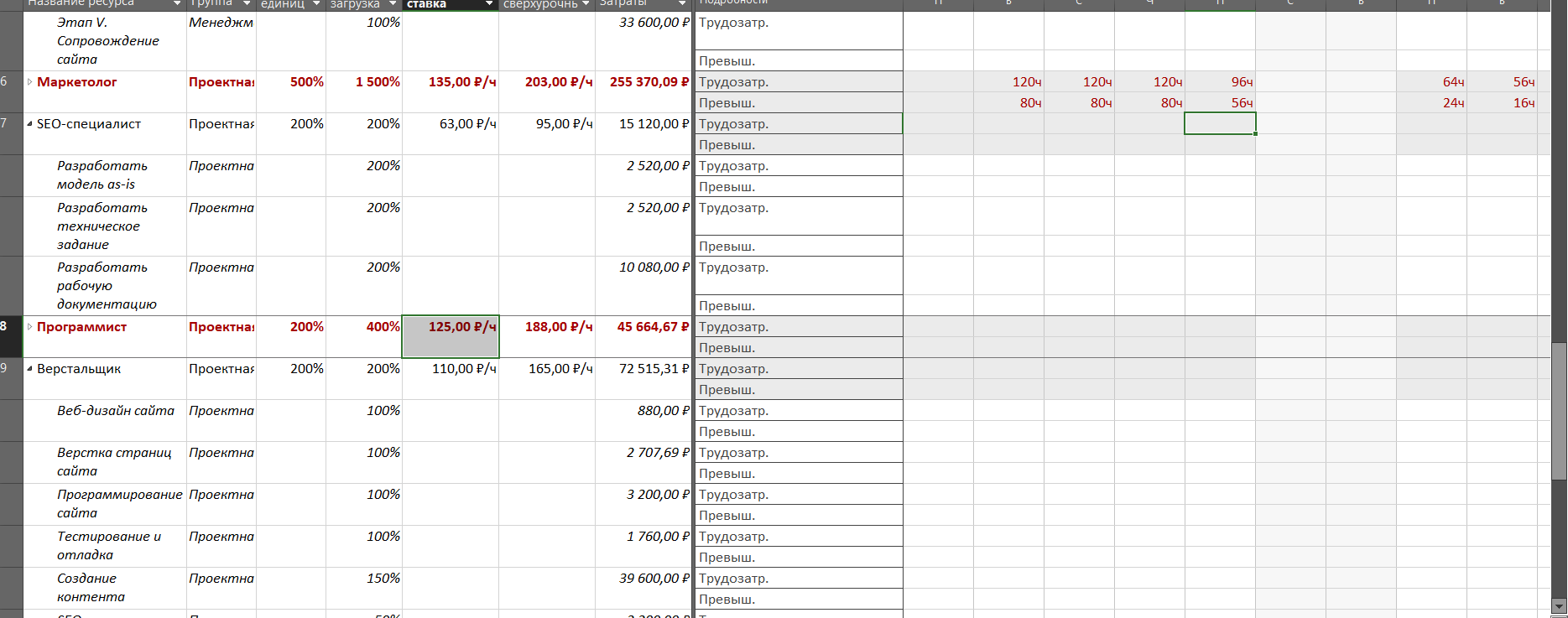

Показан график распределения ресурсов для Верстальщика, выбран параметр Детали и тип представления информации в таблицы Трудозатраты (Рисунок 2).

Рисунок 2 – График распределения ресурсов с таблицей

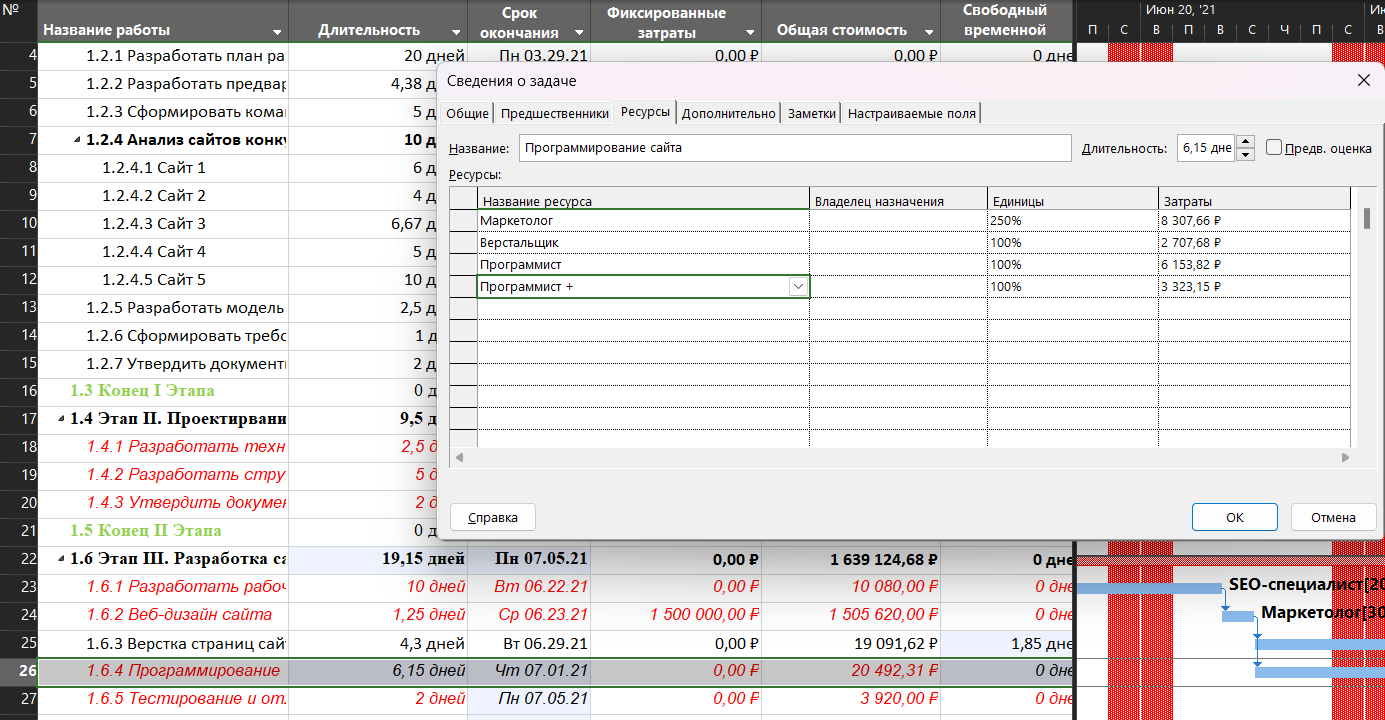

В поле единицы изменена нагрузка для работ «Провести работы по доработке и устранению недостатков сайта», «Провести работы по анализу сайта» и «SEO - оптимизация» (Рисунок 3).

Рисунок 3 – График ресурсов после изменения таблицы

Из рисунка 3 видно, что название ресурса теперь черное, значит перегрузка ликвидирована.

Файл сохранен с названием «Регулировка».

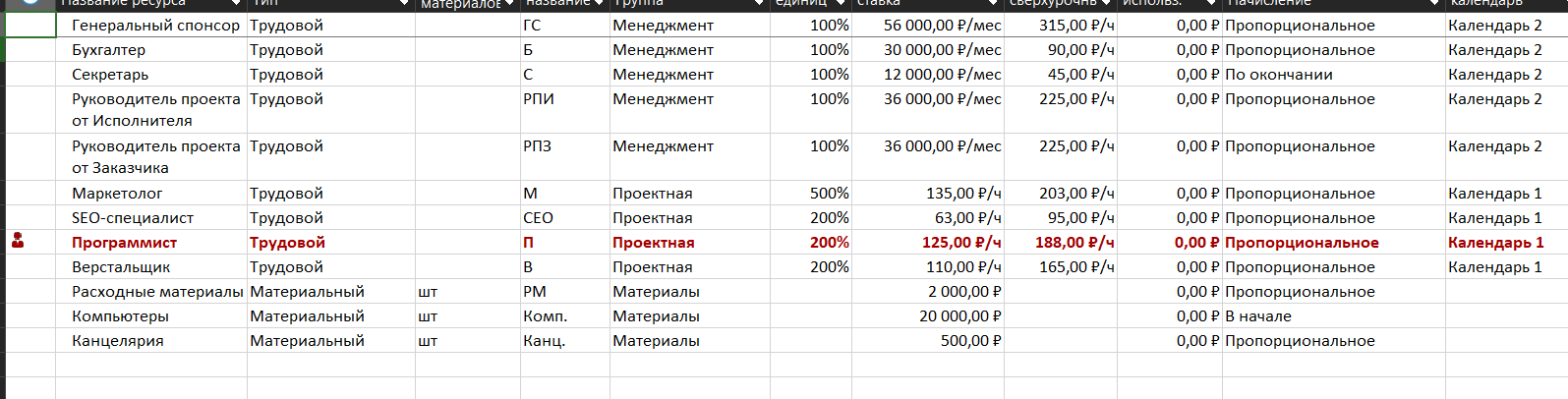

Открыт файл «Регулировка» и выполнена команда Вид > Детали и выбрано представление Лист ресурсов, выбран ресурс Верстальщик и выполнена команда Insert, затем введены данные (Рисунок 4).

Рисунок 4 – Измененный Лист ресурсов

Выполнен переход в режим Диаграммы Ганта и на работу «Провести работы по доработке и устранению недостатков сайта» назначен ресурс «Программист+» на 100%, а с ресурса «Программист» сняты 100% (Рисунок 5).

Рисунок 5 – Назначение ресурса работе

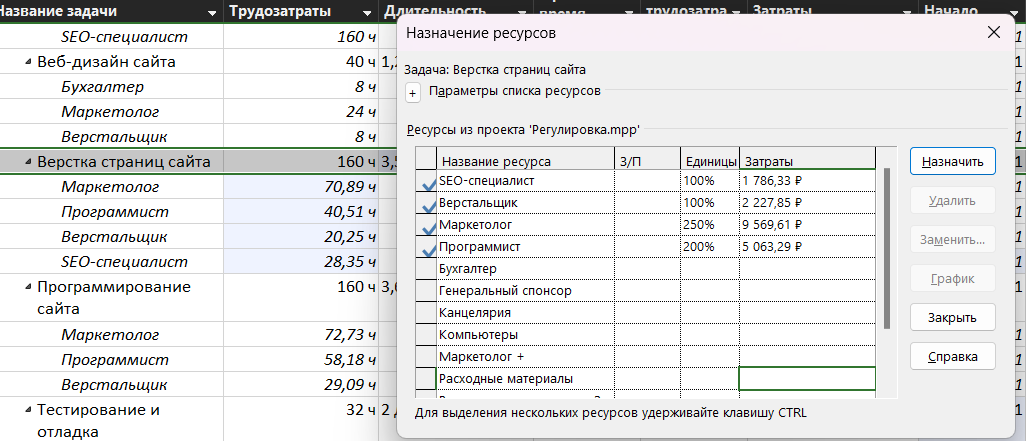

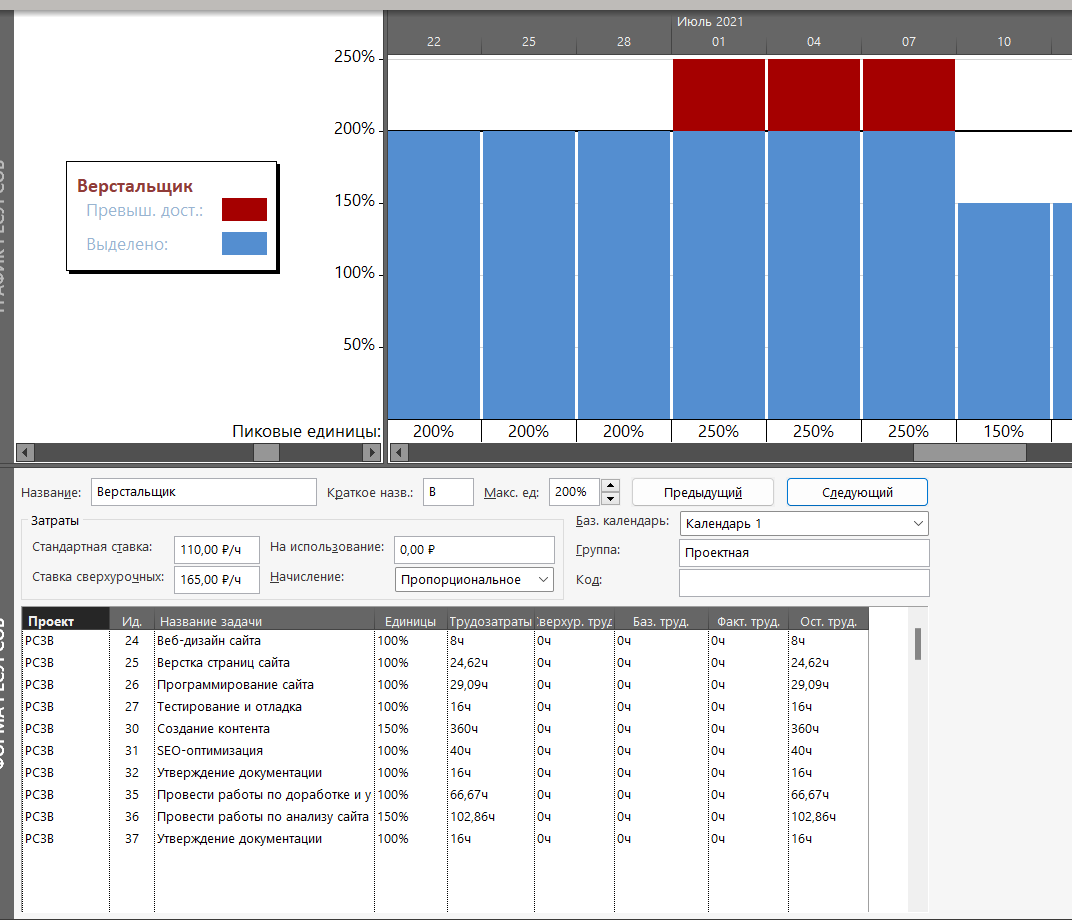

Работам «Верстка страниц сайта» и «Программирование сайта» также назначен ресурс «Программист+» на 100%, а с ресурса «Программист» сняты 100% (Рисунок 6-7).

Рисунок 6 – Изменение ресурсов работы «Верстка страниц сайта»

Рисунок 7 – Изменение ресурсов работы «Программирование сайта»

Лист ресурсов показал, что конфликт для ресурса Программист устранен (Рисунок 8).

Рисунок 8– Представление Лист ресурсов

Файл сохранен с названием «Регулировка3».

Заполнена матрица принятия решений.

Открыт файл «Регулировка» и выполнен переход на представление «Использование ресурсов». В правой панели представления выделены пункты Трудозатраты и Превышение доступности (Рисунок 9).

Рисунок 9- Показ пунктов Трудозатраты и Превышение доступности

Затем выполнены команды Вид> Таблица> Суммарные данные (Рисунок 10).

Рисунок 10 – Использование ресурсов

На рисунке 10 видно, что у маркетолога есть перегрузка с 30 марта.

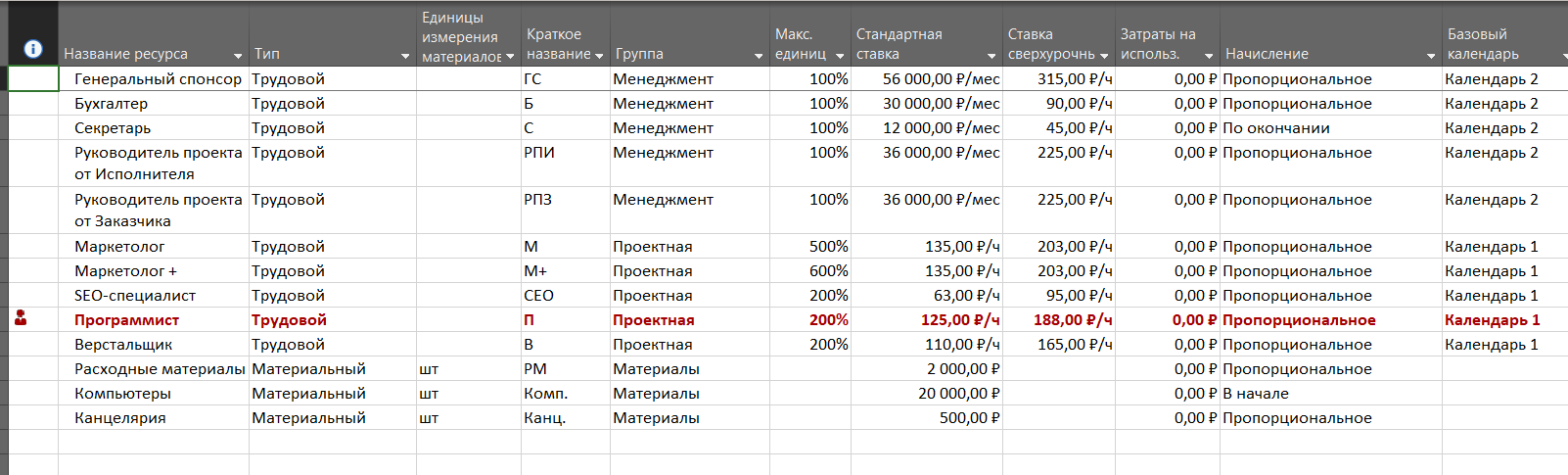

Выполнен переход в режим представления Лист ресурсов и введен новый ресурс «Маркетолог+» (Рисунок 11).

Рисунок 11 – Новый ресурс «Маркетолог+»

Выполнен переход в режим Использования задач и установлен формат представления «Использование».

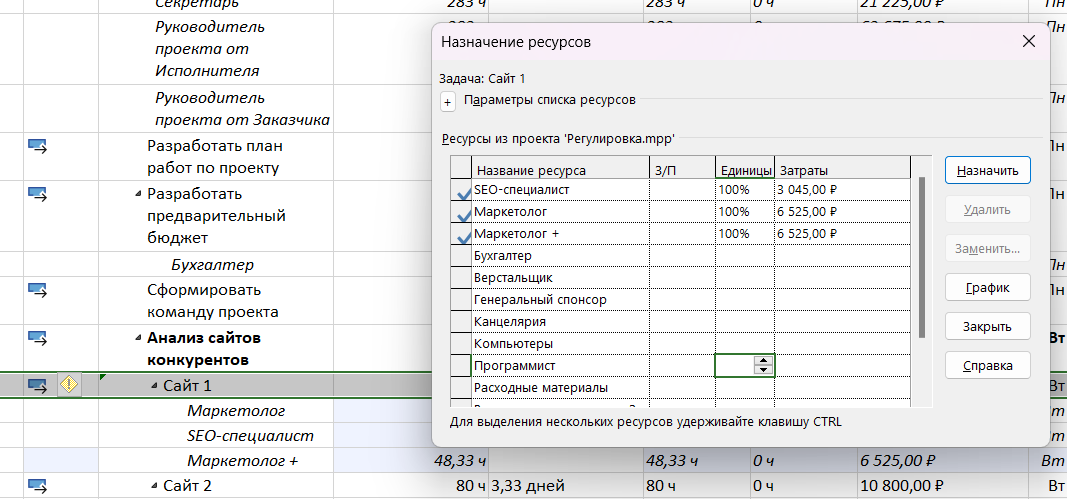

Для задачи «Сайт 1» назначены новые ресурсы (Рисунок 12).

Рисунок 12 – Назначение новых ресурсов задаче «Сайт 1»

Далее были назначены новые ресурсы для работы «Сайт 2» (Рисунок 13).

Рисунок 13 – Назначение новых ресурсов задаче «Сайт 2»

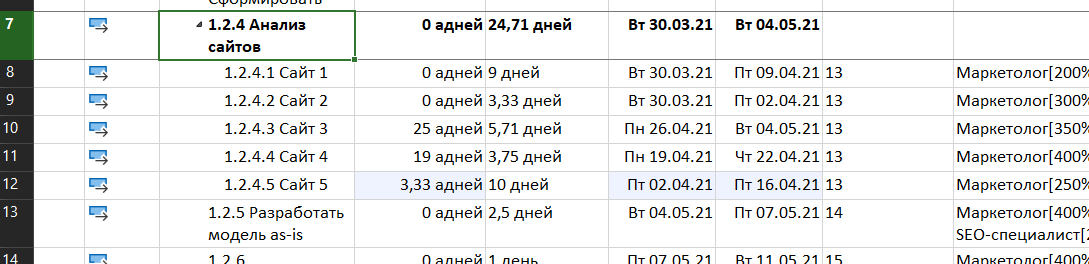

Также были назначены ресурсы для задач «Сайт 3», «Сайт 4», «Сайт 5» (Рисунок 14).

Рисунок 14 – Назначенные ресурсы для задач

Открыт режим Использования ресурсов (Рисунок 15)

Рисунок 15 – Режим Использования ресурсов

На рисунке 15 видно, что у маркетолога еще есть перегрузка. На задаче «Верстка страниц сайта» были изменены ресурсы (Рисунок 16).

Рисунок 16 – Назначение новых ресурсов задаче «Верстка страниц сайта»

Рисунок 17 – Назначение новых ресурсов задаче «Верстка страниц сайта»

На листе ресурсов видно, что конфликт с ресурсом «Маркетолог» исчез. Файл сохранен с именем «Регулировка 4». В матрицу принятия решений добавлен способ устранения конфликта.

Открыт файл «Регулировка» и выполнен переход в режим Использования ресурсов.

Рисунок 18-Режим использования ресурсов

Были понижены превышающие трудозатраты, но общие трудозатраты остаются прежними (Рисунок 19).

Рисунок 19-Измененные трудозатраты

Конфликт ресурса Программист пропал. Файл сохранен по названием «Регулировка 5».

Рисунок 20- Диаграмма Ганта «Регулировка 5»

Открыт файл «Регулировка» и открыто представление таблицы «Задержка» (Рисунок 21).

Рисунок 21-Представление в виде таблицы «Задержки»

Введены отсрочки работ «Сайт 3», «Сайт 4», «Сайт 5» (Рисунок 22).

Рисунок 22- Отсрочки работ

Далее открыты сведения о задаче «Программирование сайта» и установлена новая связь (Рисунок 23).

Рисунок 23- Установка новой связи для задачи

Конфликт с ресурсом Маркетолог исчез, файл сохранен под названием «Регулировка6» (Рисунок 24).

Рисунок 24- Лист ресурсов

Открыт файл «Регулировка», открыта диаграмма Ганта и установлен масштаб 1 неделя. Изменено начало работ «Сайт 3», «Сайт 4», «Сайт 5» (Рисунок 25).

Рисунок 25-Изменнение начала работ

Была разделена работа «Верстка страниц сайта», а в полученный промежуток добавлена работа «Программирование сайта» (Рисунок 26).

Рисунок 26- Разделение задачи

Файл сохранен с именем «Регулировка 7».

Рисунок 27-Сводная таблица «Регулировка7»

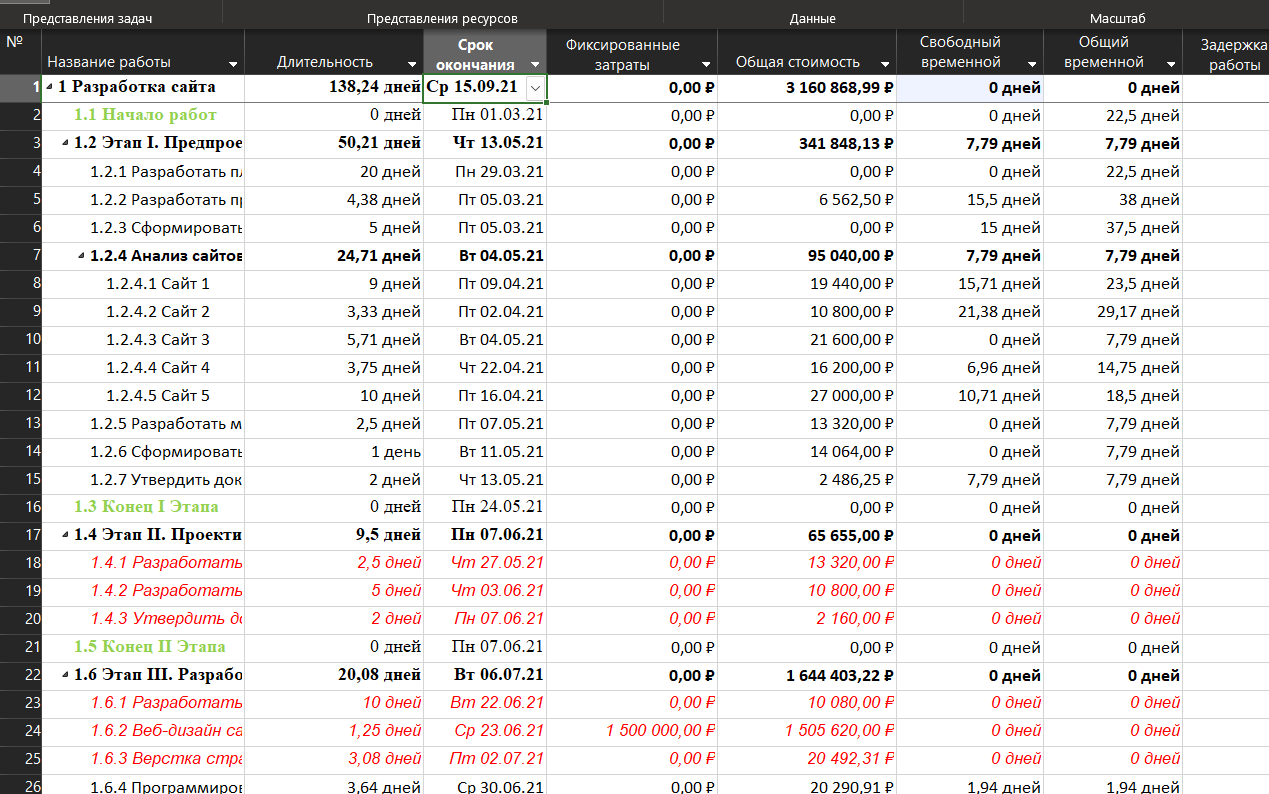

Открыт файл «Регулировка», открыто представление подробная диаграмма Ганта. Открыты сведения задачи «Сайт 5» и выбран приоритет задачи 600 (Рисунок 28).

Рисунок 28-Изменение приоритета для задачи

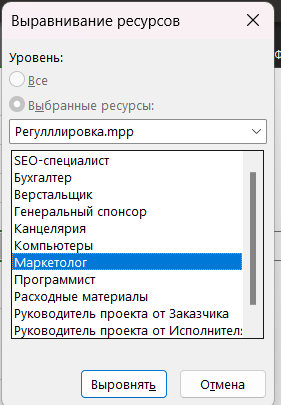

Выполнена команда выравнивания ресурсов для Маркетолога (Рисунок 29).

Рисунок 29- Выравнивание ресурса Маркетолог

Конфликт ресурса Маркетолог исчез, остался только конфликт ресурса Программист (Рисунок 30).

Рисунок 30-Лист ресурсов

Файл сохранен под названием «Регулировка 8».

Открыт файл «Регулировка4», в котором остался конфликт у программиста (Рисунок 31).

Рисунок 31- Использование ресурса Программист

Введен новый ресурс Программист + и назначен на работы «Программирование сайта» и «Верстка страниц сайта» (Рисунок 32-33).

Рисунок 32- Введение нового ресурса

Рисунок 33- Назначение на работу ресурса Программист +

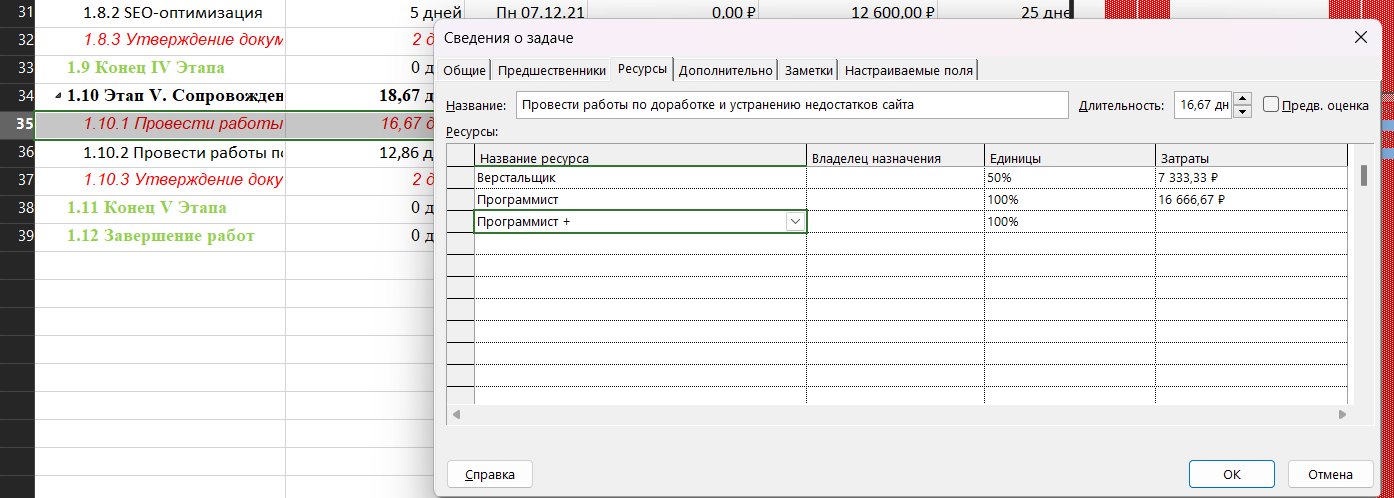

На представлении Использования ресурса было обнаружено, что остался конфликт в августе у Программиста, поэтому ресурс Программист + назначен и на работу «Провести работы по доработке и устранению недостатков сайта» (Рисунок 34).

Рисунок 34- Назначение ресурса Программист + на задачу «Провести работы по доработке и устранению недостатков сайта»

Конфликт с ресурсом Программист устранен (Рисунок 35).

Рисунок 35-Лист ресурсов

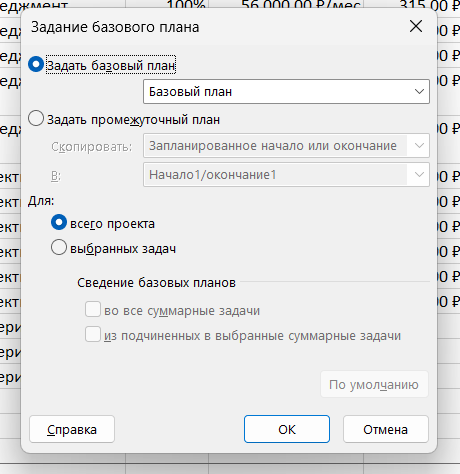

Регулировка 4 была задана, как базовый план (Рисунок 36).

Рисунок 36- Задание базового плана

Файл сохранен с названием «Базовый план».

Таблица №1 – Матрица решений

№ вар-та

Имя файла

Длительность проекта

Стоимость проекта

Резерв на некритическом пути

Конфликт

Способы устранения конфликтов

Название ресурса

Период

Исходный

РС3Б

127 дней

2,710,887. 40 руб.

23,95 дней

Маркетолог, Программист Верстальщик

П: 22.06.21-24.08.21

М:30.03.21-28.06.21

В:01.07.21-24.08.21

Не применен

1

Регулировка 1

142.33 дней

3,179,434.41 руб

10,7 дней

Маркетолог, Программист

Верстальщик

В:25.08.21

П: 25.08.21

М:12.04.21

Автоматически

2

Регулировка 2

127 дней

-

-

-

-

Автоматический

3

Регулировка

137,38 дней

3 169 374,48 руб

26,87 дней

Маркетолог

Программист

М: 30.03.21-28.06.21

П:22.06.21-24.08.21

Ручной способ снижения интенсивности потребления ресурса на некритических путях

4

Регулировка 3

133,51 дней

3 068 287,92 руб

26,18 дней

Маркетолог

30.03.21-28.06.21

Ручной способ добавление новых ресурсов

5

Регулировка 4

134,8 дней

2 757 674,64 руб

26,4 дней

Программист

22.06.21-24.08.21

Ручной способ взаимозаменяемости ресурсов на конкретной работе

6

Регулировка 5

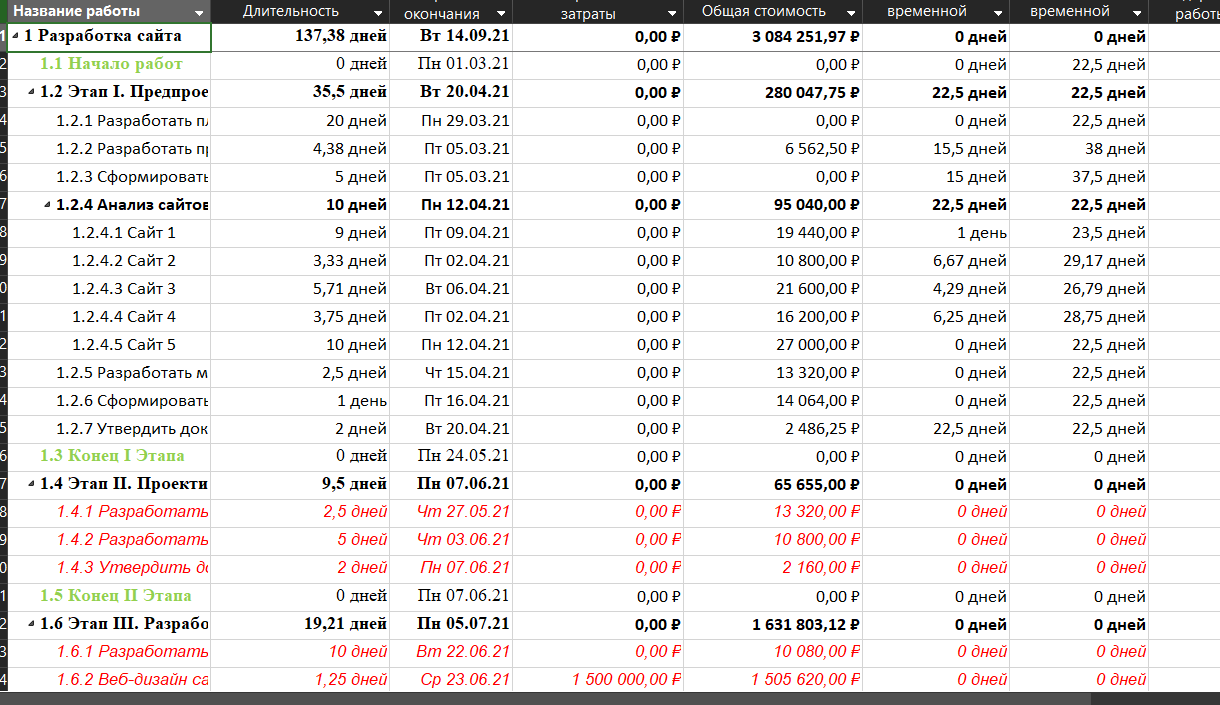

137,38 дней

3 084 251,97

25,18 дней

Маркетолог

30.04.21-

Ручной способ переназначения нагрузки ресурсов в определенном временном периоде

7

Регулировка 6

137,88 дней

3 158 324,20 руб

11,6 дней

Программист

18.08.21-30.08.21

Ручной способ гибкой связи

8

Регулировка 7

138,24 дней

3 160 868,99 руб

13,54 дней

Программист

18.08.21-30.08.21

Ручной способ принудительного разбиения работы

9

Регулировка 8

137,38 дней

3 169 374,57 руб

11,27 дней

Программист

22.07.21-30.08.21

Ручной способ способом задания приоритетов выполнения работ

10

Базовый план

133,51 дней

3 059 222,20 руб

27,21 дней

-

-

Ручной способ добавление новых ресурсов и ручной способ взаимозаменяемости ресурсов на конкретной работе

Вывод: в ходе лабораторной работы получен опыт работы с информационной технологией, позволяющей устранять конфликты ресурсов эвристическими (ручными) способами. Устранены конфликты для разных ресурсов различными ручными способами.
