Ломакин А. А., БЗС2002

Практика №5

Задача 1

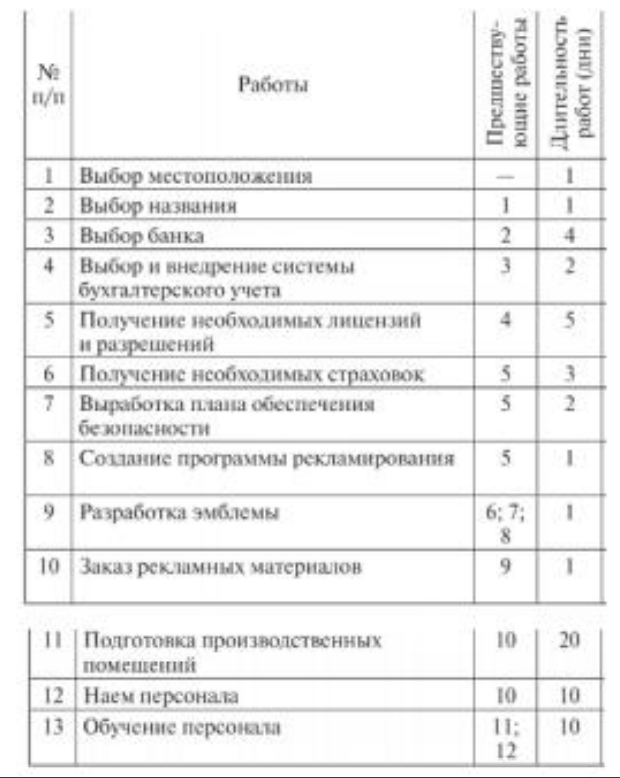

В таблице приведены сведения о работах, необходимых для выполнения проекта «Реализация плана начала деятельности нового предприятия»

Рассчитайте ранние и поздние сроки выполнения всех работ и резервы времени.

Ранние сроки работ

Поздние сроки работ

Полный резерв работы (разница между поздним и ранним окончания ми)

Свободный резерв (разница между ранним окончание м данной работы и ранним началом той работы, которая идет за ней)

Резерв наступлени я события (полный резерв минус свободный)

Связь событий

Виды работ

Длительность работы

Начало

окончание

Начало

окончание

0-1

Выбор местоположения

1

0

1

0

1

1-1 =0

0

0-0 = 0

1-2

Выбор названия

1

1

2

1

2

2-2 =0

0

0-0 = 0

2-3

Выбор банка

4

2

6

2

6

6-6 = 0

0

0-0 = 0

3-4

Выбор и внедрение системы бухгалтерского учёта

2

6

8

6

8

8-8 = 0

0

0-0 = 0

4-5

Получение необходимых лицензий и разрешений

5

8

13

8

13

13-13 = 0

0

0-0 = 0

5-6

Получение необходимых страховок

3

13

16

13

16

16-16 = 0

0

0-0 = 0

5-7

Выроботка плана обеспечения безопасности

2

13

15

14

16

16-15 = 1

0

1-0= 1

5-8

Создание программы рекламирования

1

13

14

15

16

16-14 = 2

0

2-0 = 2

6-9

Разработка эмблемы

1

16

17

16

17

17-17 =0

0

0

7-9

Разработка эмблемы

1

15

16

16

17

17-16 =1

17-16 = 1

0

8-9

Разработка эмблемы

1

14

15

16

17

17-15 =2

17-15 = 1

0

9-10

Заказз реклманых материалов

1

17

18

17

18

18-18 = 0

0

0

10-11

Подготовка производственных помещений

20

18

38

18

38

38-38 = 0

0

0

10-12

Наем персонала

10

18

28

28

38

38-28 = 10

0

10 – 0 =10

11-13

Обучение персонала

10

38

48

38

48

0

0

0

12-13

Обучение персонала

10

28

38

38

48

48-38 =10

0

10 – 0 =10

Задача 2

В таблице приведены сведения о работах, выполняемых при разработке бизнес-плана предприятия.

Ранние сроки работ

Поздние сроки работ

Полный резерв работы (разница между поздним и ранним окончания ми)

Свободный резерв (разница между ранним окончание м данной работы и ранним началом той работы, которая идет за ней)

Резерв наступлени я события (полный резерв минус свободный)

Связь событий

Виды работ

Длительность работы

Начало

окончание

Начало

окончание

0-1

Описание представления и перспективы

1

0

1

0

1

0

0

0

1-2

Перечисление исходных положений

1

1

2

1

2

0

0

0

1-3

Описание рынка

1

1

2

1

2

0

0

0

2-4

Описание нового предприятия 1

1

2

3

2

3

0

0

0

3-4

Описание нового предприятия 2

1

2

3

2

3

0

0

0

4-5

Описание сильных и слабых сторон активов и потенциальных опасностей

1

3

4

3

4

0

0

0

5-6

Предварительная оценка объёма сбыта и начальный период

1

4

5

4

5

0

0

0

6-7

Прогноз эксплуатационных затрат

1

5

6

5

6

0

0

0

7-8

Выработка стратегий ценообразований

1

6

7

6

7

0

0

0

8-9

Прогноз прибыли

1

7

8

7

8

0

0

0

9-10

Составления финансового баланса

2

8

10

8

10

0

0

10-11

Анализ безубыточности

1

10

11

10

11

0

0

0

11-12

Разработка проекта движения средств

1

11

12

11

12

0

0

0

12-13

Определение требований лицензирования

1

12

13

12

13

0

0

0

13-14

Разработка плана начала деятельности

2

13

15

13

15

0

0

0

13-15

Разработка стратегии сбыта и маркетинга

1

13

14

14

15

1

0

1

13-16

Разработка структуры распространения

1

13

14

14

15

1

0

1

14-17

Описание рисков и перспектив 1

2

15

17

15

17

0

0

0

15-17

Описание рисков и перспектив 2

2

14

16

15

17

1

1

0

16-17

Описание рисков и перспектив 3

2

14

16

15

17

1

1

0

17-18

Публикация бизнес-плана

1

17

18

17

18

0

0

0

18-19

Подтверждения решения и продолжения

1

18

19

18

19

0

0

0
