ОТЧЕТ О ЛАБОРАТОРНОЙ РАБОТЕ №6 |
АНАЛИЗ ПРОЕКТА НА СТАДИИ КОНТРОЛЯ И УПРАВЛЕНИЯ |
по курсу: УПРАВЛЕНИЕ ПРОЕКТАМИ |
|
РАБОТУ ВЫПОЛНИЛ
СТУДЕНТ ГР. № |
|
|
|
|
|
|
|
|
|
|
подпись, дата |
|
инициалы, фамилия |
Санкт-Петербург 2024
Цель работы:
Овладеть информационной технологией, позволяющей анализировать проект на стадии контроля и управления.
Ход работы:

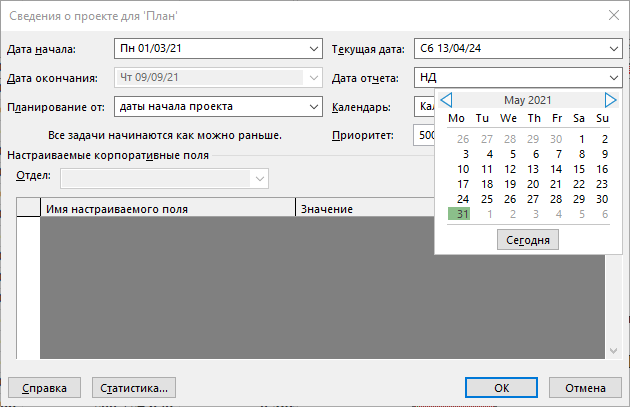

Установлена дата рассмотрения проекта 31 мая 2021 (Рисунок 1).
Рисунок 1 – Установка даты рассмотрения

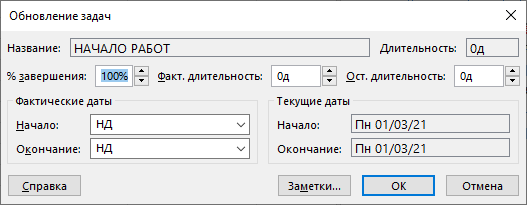

Были введены фактические данные о % завершения работ и фактической длительности (Рисунок 2).
Рисунок 2 – Обновление задачи
На Диаграмме Ганта отобразились фактические проценты выполнения работ (Рисунок 3).

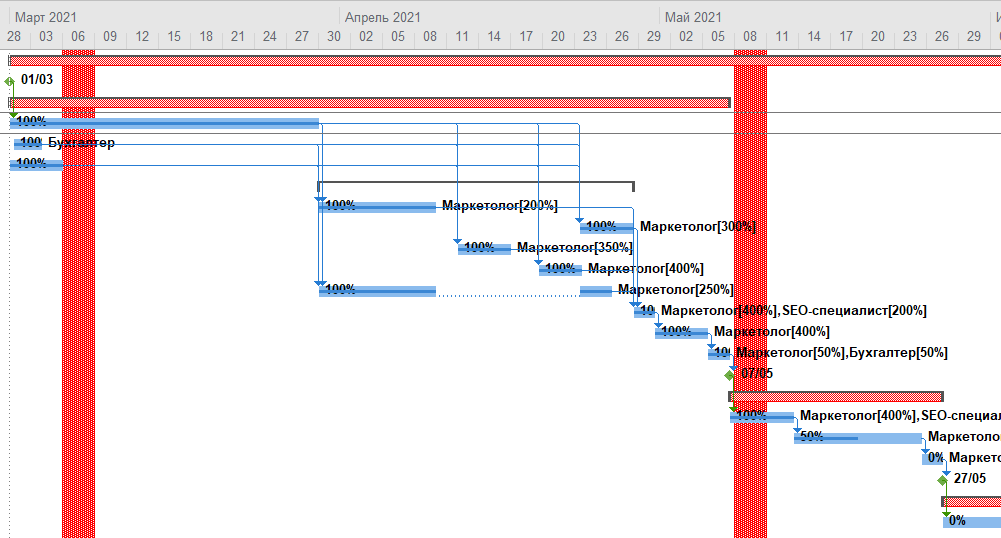

Рисунок 3 – Диаграмма Ганта с процентами выполнения
Выбрано представление диаграмма Ганта с отслеживанием (Рисунок 4).
Рисунок 4 – Диаграмма Ганта с отслеживанием
Настроено отображение линий хода выполнения (Рисунок 5, 6)

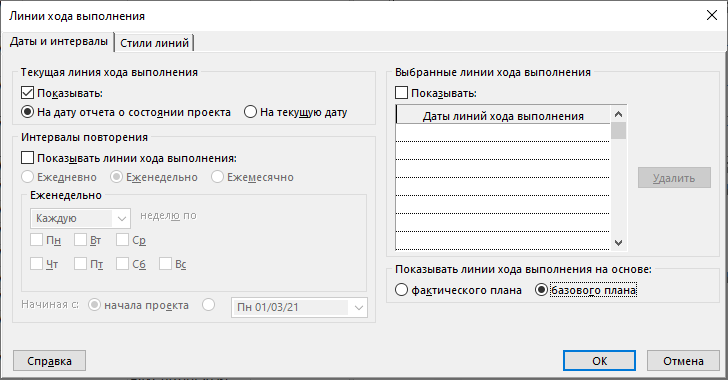

Рисунок 5 – Параметры линий хода выполнения
Рисунок 6 – Линии хода выполнения на диаграмме

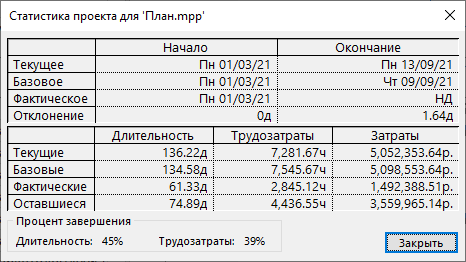

Выведена статистика проекта (Рисунок 7).
Рисунок 7 – Статистика проекта

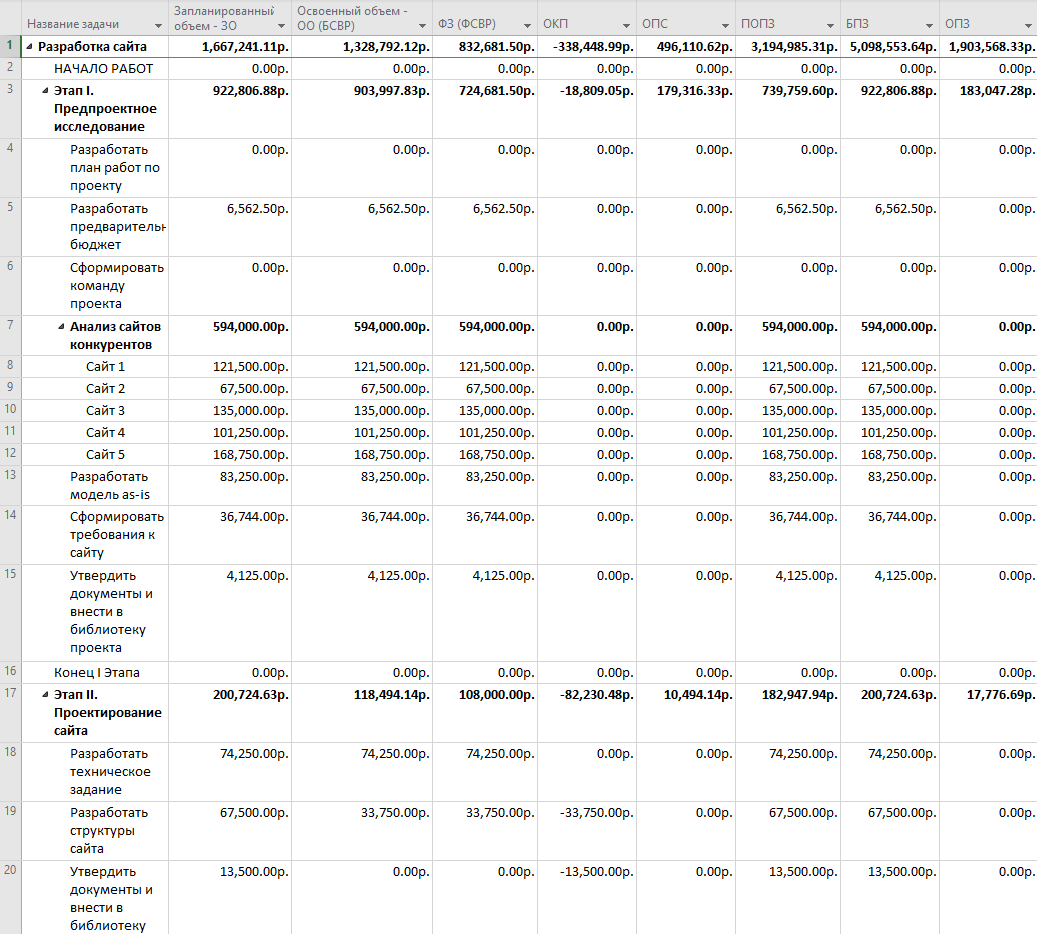

Выбрано представление в виде таблицы Освоенный объем (Рисунок 8, 9).

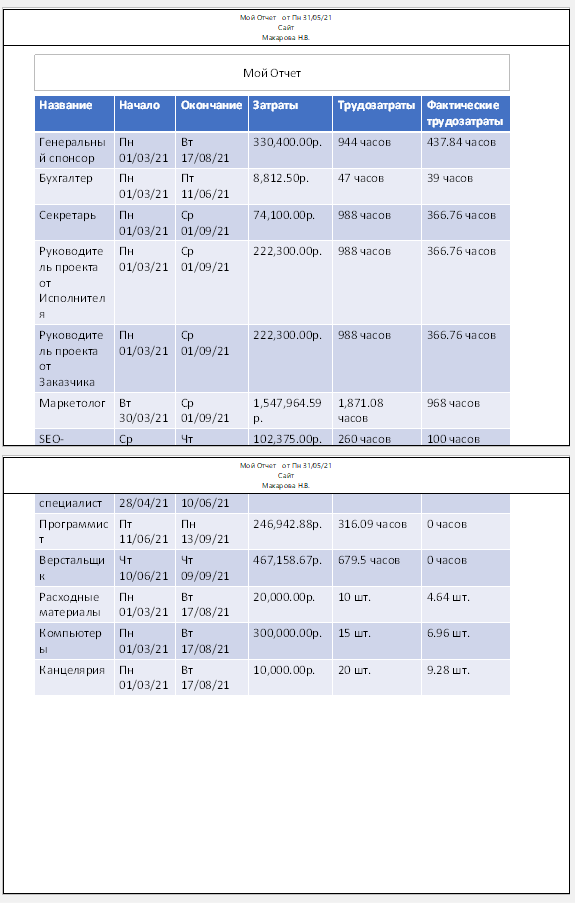

Рисунок 8 - Освоенный объем

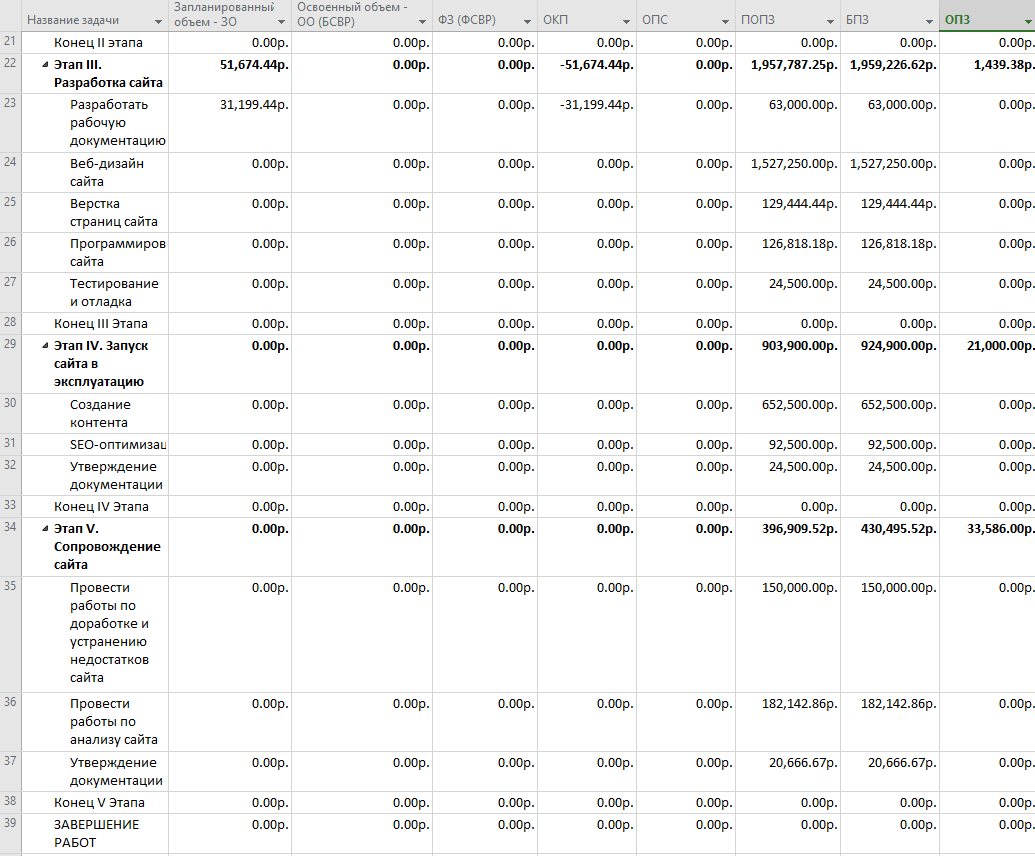

Рисунок 9 - Освоенный объем продолжение
Отклонение от календарного плана (ОКП) имеет отрицательное значение, что указывает на отставание от графика.
Отклонение по стоимости (ОПС) является положительным, это говорит о том, что издержки меньше, чем планировалось.
Отклонение по завершении (ОПЗ) имеет положительное значение, оно указывает на то, что бюджет проекта не превышает планируемого.
Создан и настроен пользовательский вариант отчета (Рисунок 10, 11).

Рисунок 10 – Параметры страницы
Рисунок 11 – Просмотр отчета на печати

Проект был сохранен с заданием промежуточного плана (Рисунок 12).
Рисунок 12 – Задание промежуточного плана
Вывод:
В ходе выполнения лабораторной работы были освоены навыки анализа проекта. Заполнены фактические данные выполнения проекта, отображены линии хода выполнения проекта, информация о проекте представлена в виде таблицы Освоенный объем, просмотрена статистика проекта. Составлен и настроен отчет, проект сохранен с принятием промежуточного плана.
