6384
.pdf40
раннему началу после дующей работы, значение которого записано в левом секторе.
Позднее окончание любой работы сетевого графика равно наименьшей разности поздних окончаний последую щих работ и их продолжительности. Так, поздний срок окончания работы 7-9 равен

T7ПО−9 = 22 −3 =19 дн. Для работы 5-6 позднее окончание р авно наименьшей
разности из двух воз можных: T5ПО−6 =17 − 0 =17 дн., T5ПО−6 =19 − 0 =19 дн. В
правый сектор запи сываем «17». Аналогичным образом определяются поздние окончания остальных работ сетевого графика. Если вычисления выполнены правильно, то в правом секторе исходного события получится ноль.
На третьем этапе определяем резервы времени по ра нее приведённым формулам (13.5) и ( 13.6). Так, для работы 9-10 резервы времени будут следующие: R9-10 = 24 – (22 + 2) = 0; r9-10 = 24 – (22 + 2) = 0.
На четвёртом этапе определяется критический путь, проходящий через события, у которых правые и левые сектора равны между собой, а
резервы времени равны нулю.
Практическое занятие № 3. Расчёт параметр ов сетевого графика с определением потенциалов событий
Потенциал соб ытия |
представляет собой |
ве личину наиболее |
продолжительного пути |
от данного события до |
завершающего, т.е. |
оставшуюся часть времени от данного события до окончания строительства.
Расчёт производится непосредственно на графике одним из следующих методов:
А. По СН 391-68
41

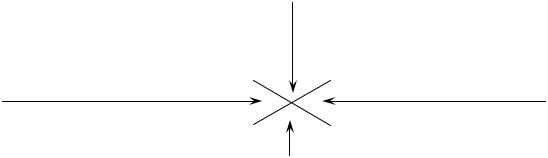

Над событием, в котором проставлен его порядковый номер, ставится крестообразный знак, в который заносятся расчётные параметры (рис. 3).
Основные положения при расчёте следующие:
−потенциал завершающего события равен нулю;
−потенциал любого события равен максимальному значению суммы потенциала последующего события и продолжительностей работ,
выходящих |
из |
(7) t n = max(t n + t |
i − j |
) |
рассматриваемого |
|||
|
|
|
i |
j |
|
|
|
|
события: (3); |
|
|
|
|
|
|
|
|
− |
потенциал |
исходного |
события |
равен |
продолжительности |
|||
критического пути. |
|
|
|
|
|
|
||
Заполнение левого и нижнего секторов производится аналогично |
||||||||
расчёту |
на |
графике |
– определяются |
ранние начала всех работ и |
продолжительность критического пути.
|
Номер последующего события, через которое |
||
|
проходит |
путь |
наибольшей |
|
продолжительности от данного события до |
||
|
завершающего j. |
|
|
Величина |
наиболее |
|
|
продолжительного |
пути |
от |
|
исходного события |
до данного |
|
РН Потенциал данного (ранее начало работы) ТБ . события tin
Номер предшествующего события, через
которое к данному проходит наиболее продолжительный путь от начального события h.
Рис. 3. Содержание записей над событием при расчёте с определением потенциалов событий по СН 391-68
На следующем этапе обратным ходом – от завершающего события к исходному – рассчитываются потенциалы событий и заполняются правый и верхний сектора.
42
Резервы времени определяются по формулам:
R |
= t |
кр |
− (t |
П |
+ t |
i − j |
+ T PH ), |
(8) |
|
i − j |
|
|
j |
|
|
i − j |
|
||
ri − j |
= T jPH−k − Ti PO− j = T jPH−k |
− (Ti PH− j + ti − j ). |
(9) |
Резервы времени записываются также как и при расчёте на графике – над работой.
Пример расчёта на графике с определением потенциалов событий согласно СН 391-68 приведён на рис. 4.
Рис. 4. Расчёт с определением потенциалов событий
Б. Метод, применяемый в строительной пр актике
При расчёте методом потенциалов, применяемым в строительной практике, график в ычерчивают с увеличенными размерами событий,
каждое из которых делится на четыре сектора (рис. 5).
43
|
|
Номер |
|
|
события |
|
|
i |
|
Раннее |
Позднее |
|
|
|
|
начало |
окончание |
|
|
|
|
работы Б |
работы А |
|
|
|
Работа А |
РН |
Работа Б |
|
||
|
ТБ |
ПО |
|
|
ТА |
|
|
Потенциал |
|
|
данного |
|
|
события tin |
Рис. 5. Содер жание секторов событий при расчёте методом потенциалов, примен яемым в строительной практике
На первом этапе (рис. 6) заполняют верхний и левы й сектора событий согласно правилам графического метода расчёта.
Рис. 6. Расчёт методом потенциалов, применяемым в строительной практике
44
Затем заполняю т правый и нижний сектора работ, определяя
потенциалы событий по формуле (7). Резервы времени определяют по
формулам (8) и (9).
Практическое занятие № 4. Построение сетево го графика в масштабе времени
Обычно для расчёта параметров строится немасштабный сетевой график, который затем должен быть привязан к календарным срокам путём проставления их у ка ждого события.
График, построе нный в масштабе времени, более уд обен при контроле за ходом выполнения работ. Построение сетевого графика в масштабе времени производят по ранним началам или поздним окончаниям работ.
Построение масшта бного сетевого графика (рис. 7 ) выполняется в следующей последова тельности.
Рис. 7 . Сетевой график в масштабе времени
Снизу или сверху бу дущего графика вычерчивается кал ендарная линейка,
на которой указываются порядковые рабочие дни с привязкой их к
45
календарным датам соответствующего месяца и года; все работы изображаются в масштабе времени, при этом начальное событие должно располагаться в соответствии со значением раннего начала работы, а
величина проекции работы на ось времени принимается равной сумме её продолжительности и частного резерва времени.
Сначала изображаются работы, лежащие на критическом пути,
продолжительность которых определяет срок строительства.
Затем по порядку наносят остальные работы с частными резервами времени. Продолжительность работ изображают сплошной линией, а
частный резерв – пунктирной линией. Например, работа 8-9 (рис. 7)
продолжительностью 5 дней и частным резервом времени, равным одному дню, наносится от центра события 8 до центра события 9.
Продолжительность работы 8-9, равная 5 дням, изображается сплошной линией, а частный резерв 1 день – пунктирной. Продолжительность работ и частных резервов времени указывают цифрами над работами, а под работами – их наименования.
По сетевому графику, составленному в масштабе времени, легко построить графики потребности рабочих в смену или день, так как на нём,
рядом с продолжительностью работ указывается цифрами количество рабочих, выполняющих данный процесс. График потребности рабочих строится в произвольном масштабе в виде диаграммы.
Приложение 1
Лист 1
Фасад
|
1 |
|
|
4 |
5 |
6 |
|
46 |
+7,75 |
|
Разрез 1- 1 |
|
|
|
по 5- 5 |
|
|
|
|
|
|
||
|
|
+6,00 |
|
|
см.лист 5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
+4,20 |
|
|
|
-0,15 |
|
|
+ |
см.лист 6 |
|
|
|
-0,60 |
|
-0,000 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
6 000 |
6 000 |
6 000 |
360 |
18 000 |
|
|
1 |
2 |
3 |
4 |
5 |
6 |
1 |
Приложение 1 (продолжение)
47
|
|
|
|
|
|
|
Лист 2 |
|
План на отм + |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||||||
|
|
|
|
|
|
|
|
|
|
|
. - 0,000 |
4 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
740 |
|
|
|
1 520 |
|
1 480 |
|
1520 |
|
1 480 |
|
1 520 |
|
1 480 |
|
1 520 |
|
|
1480 |
|
1 520 |
|
1 480 |
|
1520 |
|
|
|
740 |
|||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
В |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
000 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
000 |
4 |
|
|
|
|
|
|
|
|
|
|
|
|
|
см. лист 3 |
|
|
|
|
|
|
|
|
|
|
|
3 200 |
|
|
||
6 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
5201 |
|
|
|
|
|
|
|
|
|
|
|
|
0201 |
|
|
5 |
|
5 |
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
Б |
520 960 |
|
|
|
|
|
|
|
|
|
|
|
|
680 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
1 |
|
|
|
|
|
|
|
|
|
|
|
|
510 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
6 000 |
000 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
4 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
А |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
510 |
740 |
1 520 |
1 480 |
1 520 |
1 480 |
1 520 |
1 480 |
1 520 |
740740 |
1 520 |
1 040 |
1 950 |
750 |
560 |
|
|
|
|
6 000 |
|
|
|
6 000 |
|
|
|
6 000 |
|
560 |
|
1 |
2 |
4 |
3 |
4 |
5 |
|
|
|
|
|
|
|
|
48 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Приложение 1 (продолжение) |
|
||||
|
|
|
|
А |
|
|
|
Б |
|
|
В |
|
||
|
|
|
|
|
1 |
|
12 000 |
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
6 000 |
|
|
|
|
6 000 |
|
|
|
||
|
|
|
310 |
4 000 |
510 |
|
1520 |
960 |
1520 |
|
4 000 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
1 |
|
|
200 |
|
|
|
|
|
|
|
|
|
|
|
|
6 |
740 3 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
900 |
|
|
|
|
000 |
1520 |
|
900 |
|
|
|
|
|
|
|
|
Лист3 |
|
|
|
|
|
|
|
|
|
|
|
|
||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2 |
|
1480 |
|
|
|
|
|
|
|
|
|
|
|
наланП |
2 |
|
1520 |
|
250 |
|
|
|
|
|
|
|
250 |
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
000 6 |
1480 |
|
0,60 - |
|
|
|
|
|
|
|
0,60 - |
|
- .отм |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
+ |
|
|
520 1 |
|
|
|
|
|
|
|
|
|
|
|
0,000 |
3 |
|
480 1 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
1520 |
|
|
|
|
|
|
|
|
|
|
3 |
|
|
000 6 |
1340 |
|
|
|
|
|
0,000 |
|
3 |
|
|
|
|
|
|
|
|
|
|
|
|
- |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
+ |
|
|
|
|
|
|
3 |
360 |
1950 |
1 180 640 |
510 |
200 |
|
8 360 |
200 |
|
640 1 180 |
|
|
||
4 |
450 |
|
|
680 |
1020 |
|
|
|
|
|
||||
5 |
|
360 |
|
|
1 |
|
|
|
|
лист.см |
|
|
|
|
|
|
|
310 |
200 |
|
310 |
190 |
190 |
|
|
310 |
200 |
|
|
|
|
|
510 |
|
|
|
380 |
|
|
|
510 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
3 |
|
|
|
|
49 |
|
|
Приложение 1 (продолжение) |
|
|
Лист 4 |
|
|
Разрез 4- 4 |
|
+7,71 |
см.лист 5 |
|
о.в.1:12 |
1:12 |
о.в. |
|
|
1180 |
+5,35 |
|
1180 |
|
|
|
|
+6,00 |
1220 |
+4,13 |
|
|
|
|
|
+2,95 |
|
180 |
|
|
1 |
+1,13 |
|
1 820 |
-0,15 |
+ |
180 |
- 0,000 |
||
|
|
1 |
|
12 000 |
|
|
Керамическая плитка на цементном |
|
А |
растворе - 30 |
В |
Подстилающий бетонный слой - 80...120 |
||
|
Железобетонное днище |
|
|
Выравнивающая цементнопесчаная |
|
|
стяжка - 20 |
|
|
Бетонная подготовка - 100 |
|
|
Утрамбованный грунт |
|
