Правильная раскраска графа и задача составления расписания.

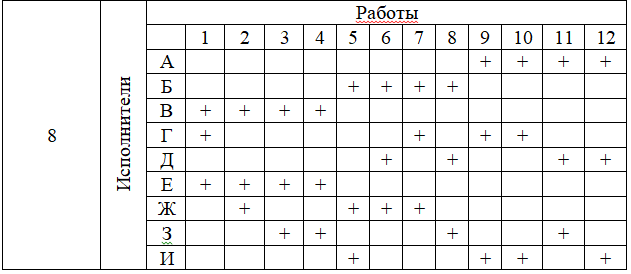

Пусть для выполнения двенадцати работ надо распределить девять имеющихся в наличии людей. В таблице указано распределение исполнителей А, Б,…, И по работам 1, 2,…,12. Каждая из работ выполняется каждым исполнителем за неделю. Если у работ есть общий исполнитель, то работы не могут выполняться одновременно. За какой минимальный срок могут быть выполнены все работы?
Голубой: 1, 5, 11
Фиолетовый: 3, 7, 12
Желтый: 4, 6, 10
Оранжевый: 2, 8, 9
В работе использовано четыре цвета → минимальный срок четыре недели
