книги из ГПНТБ / Шабурников, Василий Николаевич. Строительство литых домов из местных строительных материалов
.pdf
Обычно для шлакобетонных стен в летний период
достаточно одних-двух суток.
Рекомендуется распалубку производить в самом ран нем, практически допустимом возрасте, чтобы без за держки начать уход за бетоном (его выдерживание).

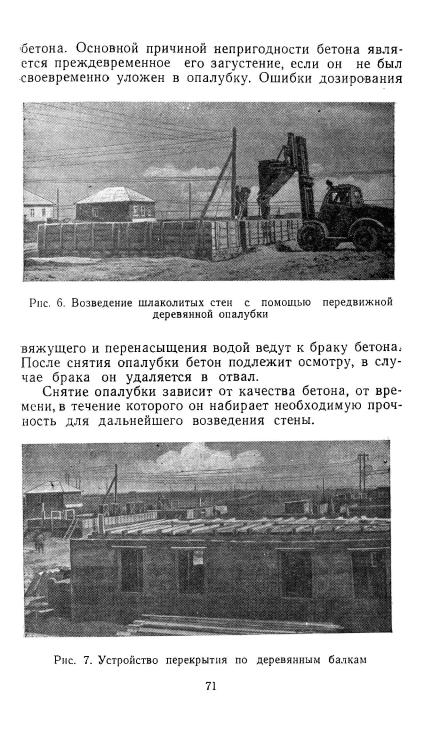

Ранняя распалубка дает возможность в случае необхо димости провести ремонт бетона, заделать выщерблен ные поверхности, устранить трещины и т. п.
Целью ухода за бетоном является предупреждение
или восполнение потери необходимой влаги во время ранней, относительно быстрой гидратации.
Вот почему после укладки бетона следует первые 7—14 дней систематически увлажнять открытые поверх
ности бетонных стен. В теплую, сухую погоду особенно быстро высыхают углы домов, за которыми необходим повышенный контроль.
Как показывает практика, невыполнение этого усло вия по уходу за бетонными стенами неоднократно при водило к их выкрашиванию, что снижает качество и дол говечность постройки.
Щитовая металлическая опалубка и ее применение
Огромным толчком в совершенствовании форм строительного производства явилась разработка и при менение на Челябинском заводе металлоконструкций им. Орджоникидзе щитовой металлической опалубки для литья стен двухквартирного дома..
В дальнейшем институтом «Челябинскгорпроект» со вместно с конструкторским бюро завода им. Орджони
кидзе опалубка для двухквартирного дома была улуч шена и одновременно разработана опалубка для двух
этажного восьмиквартирного дома.
Применение металлической опалубки коренным об разом меняет положение в строительстве жилых домов с монолитными стенами, дает возможность перейти к но вым индустриальным методам возведения зданий, уве личить объемы капитального строительства без увели чения производства стройматериалов, значительно сократить сроки строительства.
По принципу конструктивного решения опалубки двухквартирного и восьмиквартирного жилого дома не обличаются друг от друга. Опалубка двухквартирного
72

Рис. 8. Общий вид смонтированной металлической опалубки для возведения стен
двухквартирного дома
дома, разработанная заводом им. С. Орджоникидзе, весит 15,8 тонны, а опалубка, разработанная совместно с институтом «Челябинскгорпроект», весит 22,0 тонны. Это зависит от количества жилой площади дома и об щей строительной кубатуры.
Опалубка двухквартирного дома представляет собой цельнометаллическое сооружение. Она состоит из пяти
основных элементов: нижней обвязки (рис. 10), которая
монтируется и укладывается на фундамент; стеновых щитов из листовой стали толщиной 5 мм; верхней обвяз
ки (рис. 11); диафрагм, закрепляющих линии |
оконных |
и дверных проемов, диагональных связей |
(рис. 16), |
обеспечивающих жесткость и устойчивость пространст венной конструкции опалубки при монтаже дома.
Верхняя и нижняя обвязки одинаковые. По конструк ции это два щвеллера № 16-а, закрепленные на расстоя нии 50 см друг от друга болтом через полки. С внешней стороны к стенке швеллера на болтах присоединяется уголок 75 X 50 X 5 мм, к которому в свою очередь при крепляются стеновые щиты. Щиты обеспечены ребрами жесткости.
По всему периметру щита заклепками присоединен уголок 75 X 50 X 5. С помощью уголков щиты черными болтами крепятся к обвязкам и между собой.
Монтаж опалубки производится следующим образом: устраивается ленточный фундамент дома из бутобетона или шлакобетона. Горизонтальная плоскость фундамен та выравнивается по уровню слоем раствора, на фунда мент укладывается обвязка, к ней по периметру присое диняются стеновые щиты, на стеновые щиты уклады вается верхняя обвязка, которая соединит воедино, в замкнутый прямоугольник, все верхние концы стено
вых щитов (на рис. 12 показан монтаж верхней обвяз ки). Одновременно внутри дома устраивается два диагональных распора—трубы для придания общей устой чивости смонтированной опалубке. Вес наибольшей от правочной марки составляет 760 кг. Внутри дома устраи вается междуквартирная перегородка толщиной 26 см,
также отливаемая в опалубке.
Монтаж опалубки и заливку ее шлакобетоном про изводила бригада из 5 человек, которая была снабжена:
автомобильным краном К-32, бетономешалкой, ковшом
74
б О |
|
|
Н(П ’ |
й |
|
t o |
||
i |
||
0 0 |
||
" / |
8 |
|
' Of> |
|
|
/ £ 5 |
|
Я
ю'
АО
|
/20 ,80,80. 120 /АО |
/20 /АО |
|
ОКНО | |
ОШ |
’«? [ОКНО |
ОШ |
W
/АО . 237.5 ,45,/00 ? О 200,45.137,5
H Th
|
|
|
Д |
К] |
д |
& |
|
|
|
/275^/27,5 |
|
||
ОКНО |
?^\0КН0 |
г |
|
|
|
ОКНО |
-------- |
пН I---------- |
11 |
11----------- |
|
1 г— |
|
/20 |
/20 |
, |
/40 |
|
/40 |
|
875 |
|
Т“ |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
!7S0 |
|
451 2 0 0 I /3 5 1 8 0
Рис. 9. План установки стеновых щитов металлической опалубки на двухквар тирный дом.
Сечения по А-А нижней и верхней части опалубки показаны на рис. 10 и 11
для подачи бетона, автомашинами для подвоза местного сырья, из которого приготовлялся шлакобетон.
На сборку одной опалубки этой бригаде требовалось 8 рабочих часов. На заливку дома понадобилось 16 ра бочих часов. Таким образом, всего лишь за три смены
500 5ШН
L 75^50x5 С 1б-в
Чем
^\СШНОИ bOJIi
"Л
фУНдАМвН!
Рис. 10. Нижняя обвязка опалубки с креплением к ней нижней части стеновых щитков
L 75x50x5
Рис. 11. Верхняя обвязка опалубки с креплением к ней верхней части стеновых щитов
76

Рис. 12. Монтаж верхней обвязки металлической опалубки
на двухквартирный дом
было полностью закончено возведение стен и перего
родок.
При этом нужно учесть, что большая часть работ, в. том числе и трамбовка стен, производилась ручным спо
собом. Если применить вибраторы, работы значительно
ускорятся.
Используя один комплект опалубки, работники заво да металлоконструкций в течение пяти дней возводили стены трех домов и устанавливали опалубку для залив ки четвертого. За короткое время в 1957 году было по строено 22 двухквартирных жилых дома, а в 1958 году
было построено 23 дома.
За летний сезон можно было бы возвести стены зна чительно большего количества домов, однако такой цели
на заводе не ставили.
Универсальность опалубки заключается в том, что
она позволяет производить заливку шлакобетоном сразу всего дома (как наружных стен, так и перегородок).
В самой конструкции опалубки заложен принцип поточного строительства. При демонтаже верхняя часть опалубки (верхняя обвязка) сразу устанавливается на фундамент следующего дома, где она служит нижней обвязкой. После этого разбираемые стеновые щиты переносятся и устанавливаются на месте другого строя щегося дома. Нижняя обвязка становится верхней обвязкой на следующем возводимом здании. Это значи тельно ускоряет работы. Оборачиваемость металличе ской опалубки практически неограничена.
Опалубка для литья стен восьмиквартирного дома запроектирована с таким условием, чтобы можно было опалубку первого этажа использовать для возведения
стен второго этажа. Общий вес опалубки с литыми сте нами двух веранд — 49,8 тонны, а если веранды дела ются из кирпича или шлакоблоков, то вес опалубки со ставляет 34,2 тонны.
Использование металлической опалубки требует ве дения строительства крупными массивами, строительно монтажными бригадами, хорошо оснащенными легкими
строительными машинами и оборудованием. При этом следует заметить, что при строительстве литых домов не требуется рабочих высокой квалификации.
Практика применения металлической опалубки вскры-
78
Рис. 13. Монтажная схема опалубки для возведения 1-го этажа восьми
квартирного дома с верандой: 1—диагональные связи
на ряд недостатков, которые могут быть учтены при дальнейшем использовании опыта литого строителей ва.
К числу мероприятий, снижающих трудоемкость уст ройства опалубки, относится соединение опалубочных
щитов электросваркой вместо применения заклепочных соединений, которых приходится в среднем 370 на каж дую тонну металла. Во избежание сильного коробления
листа, имеющего место при обычной дуговой сварке
швом, в данном случае можно рекомендовать примене
80
