        Z9411_КафкаРС_УпрПр_ЛР3
.docx
МИНИСТЕРСТВО НАУКИ И ВЫСШЕГО ОБРАЗОВАНИЯ РОССИЙСКОЙ ФЕДЕРАЦИИ
федеральное государственное автономное образовательное учреждение высшего образования
«САНКТ-ПЕТЕРБУРГСКИЙ ГОСУДАРСТВЕННЫЙ УНИВЕРСИТЕТ АЭРОКОСМИЧЕСКОГО ПРИБОРОСТРОЕНИЯ»
ИНСТИТУТ НЕПРЕРЫВНОГО И ДИСТАНЦИОННОГО ОБРАЗОВАНИЯ
| КАФЕДРА 82
 |
ОЦЕНКА
ПРЕПОДАВАТЕЛЬ
| док. пед. наук, профессор |
 |
 |
 | Н. В. Макарова |
| должность, уч. степень, звание |
 | подпись, дата |
 | инициалы, фамилия |
| ОТЧЕТ О ЛАБОРАТОРНОЙ РАБОТЕ №3
 |
| АНАЛИЗ ПРОЕКТА НА СТАДИИ КОНТРОЛЯ И УПРАВЛЕНИЯ
 |
| по дисциплине: Управление проектами |
РАБОТУ ВЫПОЛНИЛ
| СТУДЕНТ ГР. № | Z9411 |
 |
 |
 | Р. С. Кафка |
|
 | номер группы |
 | подпись, дата |
 | инициалы, фамилия |
|

 Студенческий билет № |
 2019/3603 |
 |
 |
 | |
Санкт-Петербург 2023
Цели и задачи:
В процессе выполнения работы студенты должны овладеть информационной технологией, позволяющей:
- создавать базу трудовых ресурсов;
- назначать ресурсы работам проекта;
- задавать типы работ и назначать им объемы в трудозатратах;
- определять и назначать постоянные затраты по работам проекта;
- создавать отчеты по проекту и анализировать отображенную в них информацию.
Ход работы:
- Установил дату рассмотрения проекта – 31 мая 2021 года. Результат представлен на рисунке 1.
 Рисунок
1 – Установка даты рассмотрения проекта
Рисунок
1 – Установка даты рассмотрения проекта
- Ввёл полученную в ходе выполнения проекта к 31 мая 2021 г. фактическую информацию, используя таблицу 1. Рисунок 2 демонстрирует обновление задач.
Таблица 1 – Фактически полученная в ходе выполнения проекта информация
| Название задачи | % выполнения | Факт. длительность, в днях |
| Разработать план работ по проекту | 100% | 20 |
| Разработать предварительный бюджет | 100% | 3 |
| Сформировать команду проекта | 100% | 5 |
| Анализ сайтов конкурентов Сайт 1 Сайт 2 Сайт 3 Сайт 4 Сайт 5 | 100% | 23 |
| 100% 100% 100% 100% 100% | 9 3 5 4 10 | |
| Разработать модель as-is | 100% | 2 |
| Сформировать требования к сайту | 100% | 2 |
| Утвердить документы и внести в библиотеку проекта | 100% | 2 |
| Конец этапа 1 (веха) | 100% | 0 |
| Разработать техническое задание | 100% | 3 |
| Разработать структуры сайта | 50% | 4 |

Рисунок 2 – Обновление задач проекта
- Отобразил на экране фактический график выполнения работ на 31 мая 2021 года. Результат представлен на рисунке 3.
 Рисунок
3 – Диаграмма с графиком выполнения
проекта на 31 мая 2021 года
Рисунок
3 – Диаграмма с графиком выполнения
проекта на 31 мая 2021 года

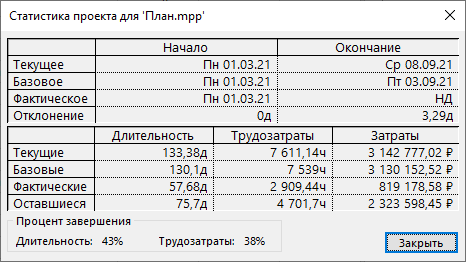

- Вывел на экран статистику по проекту «Разработка сайта». Результат представлен на рисунке 4.
 Рисунок
4 – Статистика проекта плана
Рисунок
4 – Статистика проекта плана
В верхней части диалогового окна приводится информация о текущей, плановой и фактической датой начала и окончания проекта, а также об отклонениях от плана.
В нижней части диалогового окна указываются аналогичные сведения о длительности, трудозатратах и общих затратах на работы с той лишь разницей, что вместо отклонения отображаются оставшиеся длительность, трудозатраты и затраты.

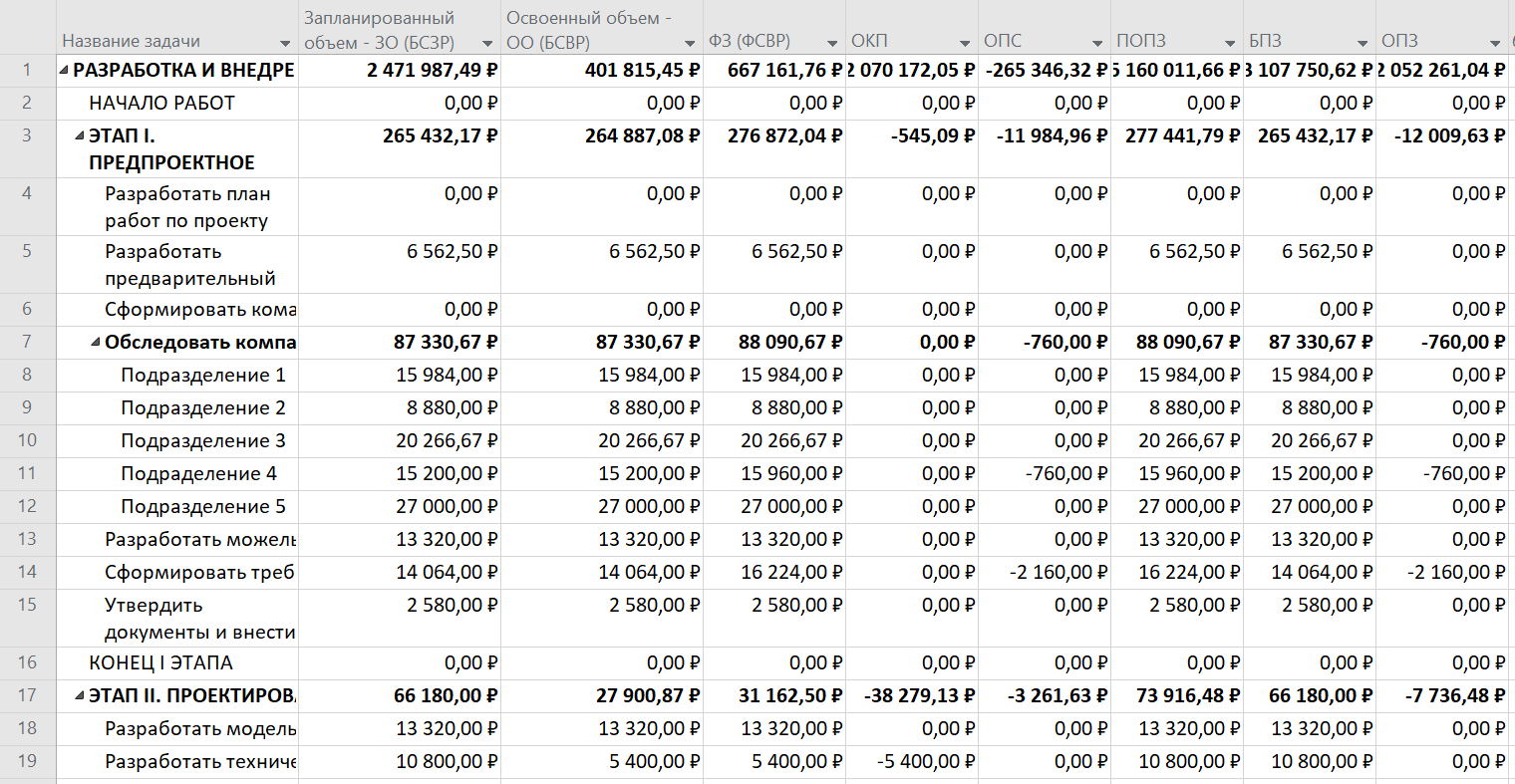

- Произвёл анализ финансовых показателей по проекту, основываясь на данных таблицы «Освоенный объем», представленной на рисунке 5.
 Рисунок
5 – Таблица освоенного объёма
Рисунок
5 – Таблица освоенного объёма
- Отклонение от календарного плана (ОКП) по проекту представляет собой разность между освоенным и запланированным объемами. Так как значение отрицательное, то это говорит об отставании плана по проекту.
- Отклонение по стоимости (ОПС) — это разница между фактической и базовой стоимостями выполнения работ. Так как число положительное это говорит о том, что фактически издержки по данному объему выполненных работ составили меньше, чем планировалось.
- Отклонение по завершении (ОПЗ). Данный показатель характеризует разницу между значениями предварительной оценки по завершению (ПОПЗ) и бюджетом по завершении (БПЗ). Положительная величина показателя свидетельствует о том, что текущий бюджет работ по проекту не превышает плановый.

- Отобразил при помощи встроенных в Microsoft Project отчетов различную информацию о проекте. Результат представлен на рисунках 6-7.
 Рисунок
6 – Выбор списка полей
Рисунок
6 – Выбор списка полей
 Рисунок
7 – Отчёт о затратах проекта
Рисунок
7 – Отчёт о затратах проекта
- Создал пользовательский вариант отчета «Мой отчет». Результат представлен на рисунке 8.
 Рисунок
8 – Создание пользовательского варианта
отчёта
Рисунок
8 – Создание пользовательского варианта
отчёта
- Сохранил промежуточный план в файл «Промежуточный план».
ВЫВОД
В проделанной лабораторной работе была установлена дата рассмотрения проекта - 31 мая 2021 года. Была введена фактическая информация, полученная в ходе выполнения проекта к 31 мая 2021 года. Был отображен фактический график выполнения работ. Был проанализирован проект на наличие конфликтов ресурсов и устранены появившиеся конфликты. Была выведена статистика по проекту «Разработка сайта». Был произведен анализ финансовых показателей по проекту. Были отображены различные информационные отчеты о проекте. Был создан пользовательский вариант отчета «Мой отчет». Был сохранен промежуточный план в файл «Промежуточный план».
