Технология строительных процессов. |
Лекция 8.2.3 |
Складирование сборных элементов
Склады размещают на спланированной площадке с учетом стока ливневых и талых вод. Склады делят на центральные у путей прибытия грузов и приобъектные.
Величина запаса сборных конструкций зависит от условий доставки и может изменяться от полного объема элементов на здание практически до нуля, когда монтаж здания осуществляют с транспортных средств. Обычный запас конструкций — на 3…7 дней работы монтажных кранов. В отдельных случаях запас конструкций может быть доведен до 1 месяца.
При хранении конструкций на приобъектном складе необходимо:
раскладывать сборные элементы и размещать штабеля в зоне действия монтажного крана с учетом последовательности монтажа;
конструкции, имеющие большую массу (или парусность), располагать вблизи монтажного крана;
хранить сборные элементы в условиях, исключающих их деформирование и загрязнение;
на территории склада установить указатели проездов и проходов; использовать в местах опирания деревянные прокладки размером 6 х 6 и 8 х 8 см
сучетом соосности их расположения.
Сцелью сокращения площади склада конструкции обычно хранят в штабелях. Проходы между штабелями устраивают в продольном направлении через каждые два смежных штабеля, в поперечном — не реже чем через 25 м. Ширина поперечных проходов должна быть не менее 0,7 м, а разрывы между штабелями — не менее 0,2 м. Складирование элементов необходимо организовать так, чтобы был доступ к любой конструкции для возможности определения ее маркировки и подготовки к монтажу.
Площадки под штабеля на складах предварительно выравнивают, грунт уплотняют, чтобы прокладки не проседали, иначе изделие будет опираться не на подкладки, а на грунт и сломается из-за неправильного распределения нагрузок.
Сборные бетонные и железобетонные элементы укладывают в штабеля по следующим схемам.
Рисунок 1. Штабеля железобетонных конструкций: а - фундаментные плиты, б - ригели, в - плиты перекрытий, г - лестничные марши.
- 1 -

Технология строительных процессов. |
Лекция 8.2.3 |
Плиты фундаментов (рис. 1а) и блоки стен подвалов располагают штабелями высотой не более 2600мм на подкладках и прокладках, которые устанавливают на расстоянии 30...500 мм от торцов блоков.
Прямоугольные ригели (прогоны) (рис. 1б) высотой до 600мм укладывают на ребро, не более трех рядов по высоте, с подкладками и прокладками, расположенными на расстоянии 500... 1000мм от торцов; ригели верхнего ряда в штабелях скрепляют между собой за монтажные петли.
Многопустотные плиты перекрытий (рис. 1в) и плиты покрытий укладывают в штабеля высотой не более 2500мм плашмя до 8... 10 рядов в зависимости от прочности основания склада; прокладки и подкладки располагают перпендикулярно пустотам на расстоянии 250...400мм от краев плиты.
Лестничные марши (рис. 1г) складируют ступенями вверх; высота штабелей 5...6 рядов. Подкладки и прокладки располагают вдоль маршей на расстоянии 150...200мм от их краев. Лестничные площадки размещают в горизонтальном положении не более чем в четыре ряда по высоте, подкладки и прокладки устанавливают на расстоянии 150...200мм от торцов.
При укладке изделий в штабеля следят, чтобы изделия и прокладки располагались правильно в соответствии со схемами - неправильное складирование сборных элементов (рис. 2а, б) неизбежно приводит к их разрушению.
Рисунок 2. Разрушение железобетонных плит при неправильном складировании: а - подкладки расположены не по одной вертикали, б - три подкладки вместо двух и не по одной вертикали.
Крупнопанельные перегородки размером на комнату (рис. 3) хранят в вертикальном или слегка наклонном положении в кассетах или пирамидах. Опорные части 4 пирамид имеют небольшой наклон в сторону каркаса 1 пирамиды, за счет чего образуется прямой угол между пирамидой и опорой.

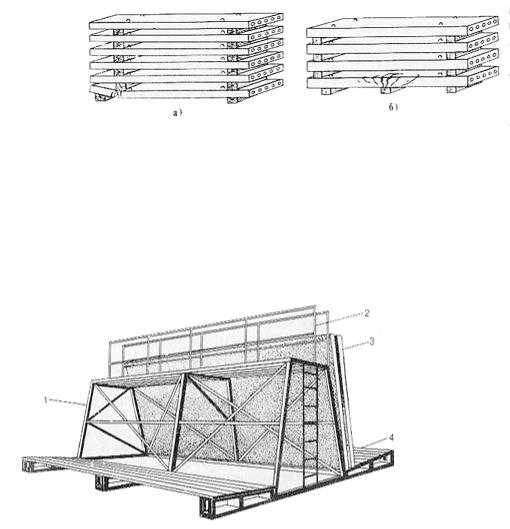

Рисунок 3. Складирование панелей перегородок: 1 - каркас пирамиды, 2 - стремянка и ограждения, 3 - панели перегородок, 4 - опорная часть
Благодаря этому устанавливаемые в пирамиду панели 3 опираются на настил опор пирамиды всей площадью торцовой грани, а не ребром, что исключает повреждение граней панелей.
- 2 -
Технология строительных процессов. |
Лекция 8.2.3 |
Нетиповые изделия (лестничные площадки, перемычки, детали ограждений) завозят на стройки в контейнерах и хранят на складе в отдельных штабелях.
Железобетонные и бетонные детали и блоки размещают так, чтобы их заводскую маркировку можно было легко прочитать со стороны прохода или проезда, а монтажные петли изделий, уложенных в штабеля, были обращены кверху.
Изделия хранят в условиях, исключающих возможность их деформации, загрязнения и повреждения лицевых поверхностей (фактур).
Зимой не разрешается укладывать конструкции и детали на подкладки и прокладки, покрытые льдом; чтобы на конструкциях не застаивалась вода, их укладывают с небольшим уклоном. Сквозные отверстия в изделиях из бетона закрывают от попадания снега и образования наледи. Железобетонные детали периодически очищают от снега, не допуская их обледенения.
