- •Курсовой проект расчетно-пояснительная записка
- •Содержание
- •Введение
- •Исходные данные для проектирования
- •2 . Подсчет объемов строительно-монтажных работ
- •3 . Методы производства строительно-монтажных работ
- •4. Описание стройгенплана объекта
- •5. Расчет численности работников, занятых в строительстве
- •6. Определение потребности и выбор типовых инвентарных зданий.
- •7. Организация складского хозяйства
- •8. Проектирование временных дорог на строительной площадке
- •9. Расчет временного электроснабжения и прожекторного освещения стройплощадки
- •10. Расчет сетей временного водоснабжения
- •11. Технико-экономические показатели сетевого графика и стройгенплана
10. Расчет сетей временного водоснабжения
- Расход на хозяйственно – бытовые нужды:
где N– максимальное число рабочих в смену (по графику движения рабочих);
q2– удельный расход воды на одного работающего, л/см (при наличии канализации –q'2= 20 –30 л/см, при отсутствии –q''2= 10 –15 л/см);
t– продолжительность смены, ч;

K2– коэффициент часовой неравномерности потребления воды (K2= 2 – дляq'2,K2= 3 – дляq''2);

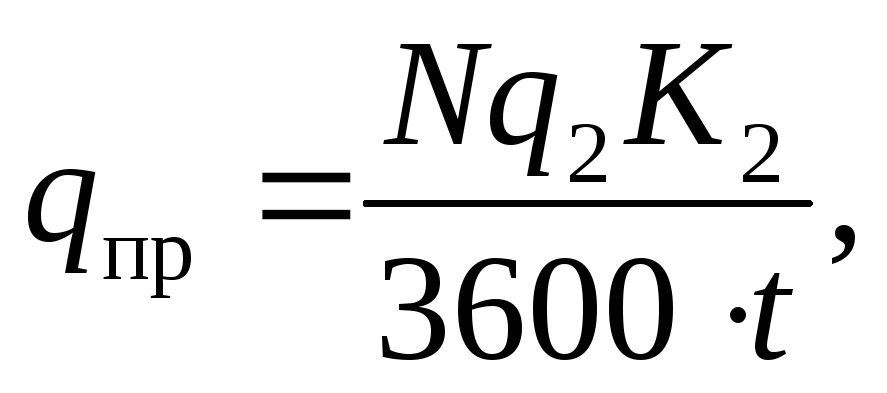

qпрл/с;
Расход воды на нужды пожаротушения принимается в соответствии с площадью строительной площадки: до 10 га – 5 л/с.

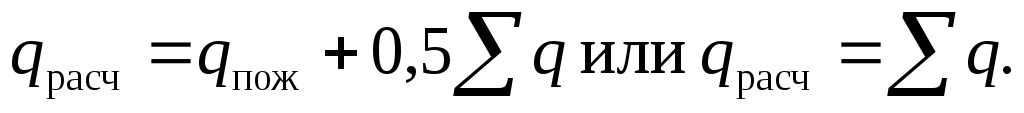

Расчетный расход воды принимается равным
л/с.

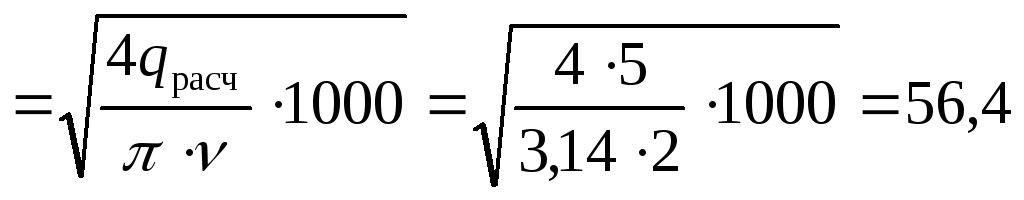

Расчетный диаметр магистрального ввода временного водопровода:
dмм,
где v–скорость движения воды по трубам (принимается от 1 до 2 м/с).
По ГОСТ 3262-75 подбираем диаметр трубопровода

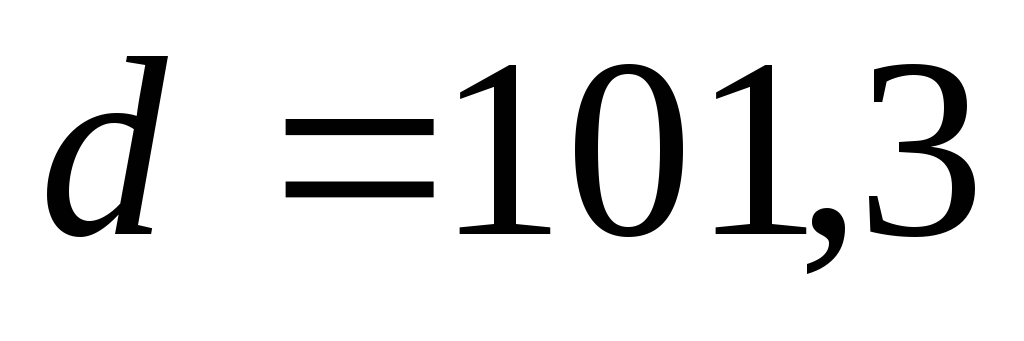

мм.
Временная канализация.
Временная канализация устраивается для отвода использованных стоков от столовых, душевых, умывальных и других временных помещений, к которым подводится временный водопровод. Для отвода ливневых и условно чистых производственных вод отрывают открытые водостоки. Отвод использованных вод осуществляется в действующие канализационные сети. Временные туалеты устраивают с выгребом. Временные канализационные сети выполняют из асбестоцементных труб.
11. Технико-экономические показатели сетевого графика и стройгенплана
Расчет технико-экономических показателей сетевого графика.

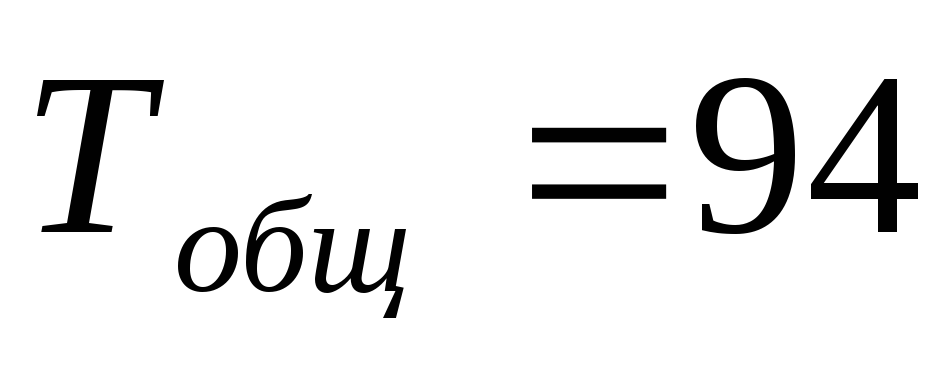

дней - общая продолжительность строительства, принимается равной длине критического пути сетевого графика.

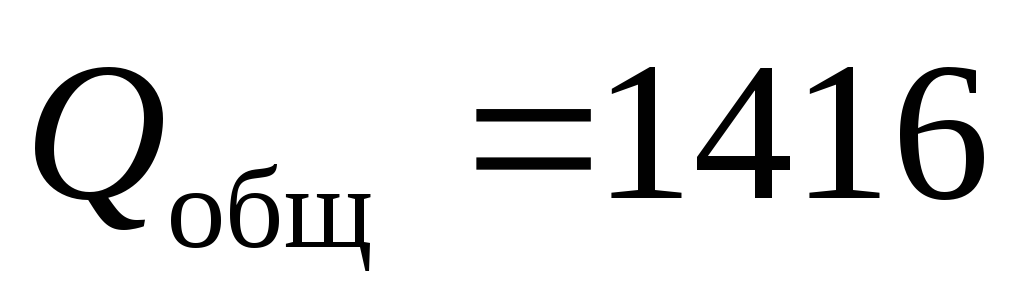

чел-дн - общая трудоемкость строительства, принимается по карточке-определителю и включает трудоемкость всех работ.
Nmax=40 человек - максимальное число рабочих, принимается по графику движения рабочих после его оптимизации.

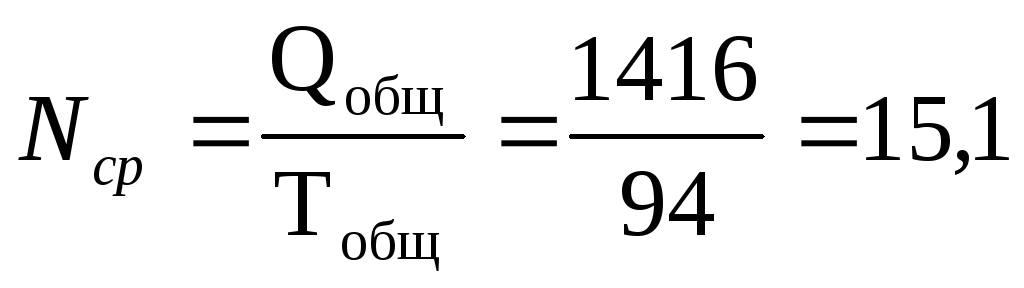

чел. - среднее количество рабочих.

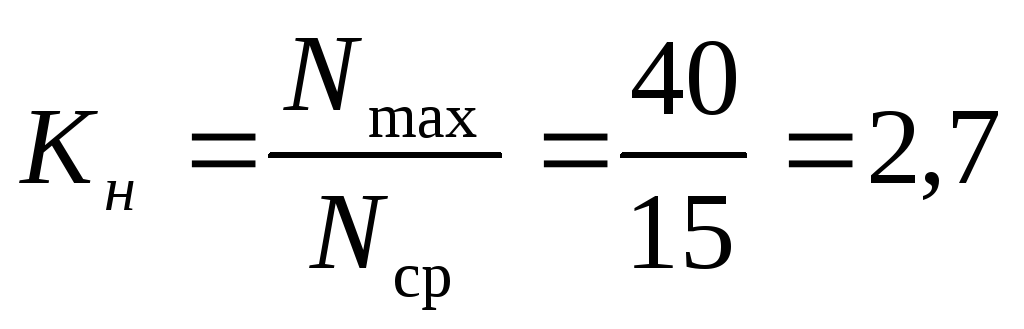

- коэффициент неравномерности движения рабочих.
Поток рабочих считается равномерным.
Расчет технико-экономических показателей стройгенплана.
Площадь территории строительной площадки: 1341,4м2
Площадь, занимаемая постоянными зданиями: -
То же, временными зданиями: 132 м2
Склады (открытые и закрытые): -
Протяженность постоянных автодорог - пог. м
Протяженность временных автодорог 355 пог. м
Протяженность временной электросети:301 пог. м
Протяженность временной водопроводной сети:98 пог. м

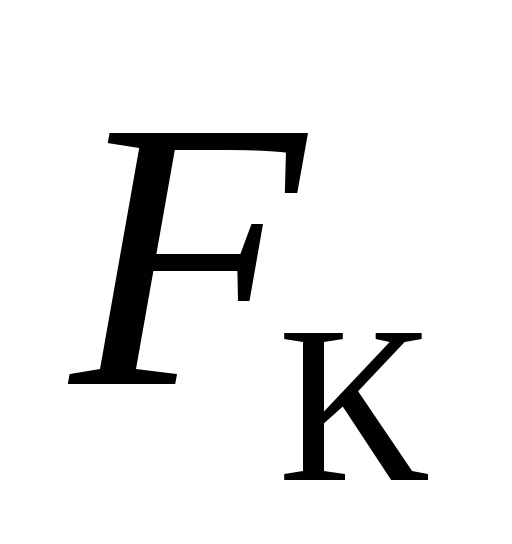

Протяженность ограждения: 560 пог. м

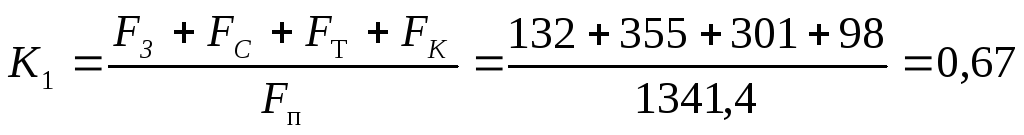

Коэффициент застройки:
Коэффициент использования территории:
В формулах приняты обозначения:
-
площадь, занимаемая временными зданиями
и сооружениями, м2;
-
площадь открытых складов, м2;
-
площадь, занимаемая транспортными
коммуникациями, м2;
-
площадь, занимаемая инженерными
коммуникациями, расположенными на
поверхности площадки, м2;
-
площадь территории строительной
площадки, м2.
Список использованных источников
Пивоваров В.С. Методические указания к курсовому проекту по дисциплине «Организация управления и планирования в строительстве» для студентов специальности 290300. Магнитогорск: МГТУ, 2005.
ГЭСН-2001. Сборник 1- 46 / Госстрой России. М.: Стройиздат, 2000.
ЕНиР (общестроительные работы) / Госстрой СССР. М.: Стройиздат, 1988.
Типовые инвентарные здания и помещения строительных организаций. М.: Стройиздат, 1972.
Инвентарные здания. Строительный каталог. Госстрой СССР. М.: ЦНИИОМТП, 1974.
Дикман Л.Г. Организация и планирование строительного производства. М.: Высшая школа, 1988.
СНиП 12.03.2001 Безопасность труда в строительстве. – М.: Стройиздат, 2003.
