40. Осн. Показатели сетевого планирования: сроки свершения событий, резервы события, время начала работы, время окончания работы.

Ранний срок tр(j) свершения события j – самый ранний момент, к кот. завершаются все работы:

= 0,

,

где – множество работ, входящих в j-е событие; – ранний срок свершения нач. события работы (i, j); tij – продолжительность работы (i, j).

Поздний срок tп(i) свершения события i – предельный момент, после кот. остается ровно столько времени, сколько необходимо для выполнения всех работ, следующих за этим событием без нарушения сроков реализации проекта в целом.

,

где – множество работ, выходящих из i-го события; – поздний срок свершения конечного события работы (i, j).

Резерв времени R(i) события i - на какой срок может задержаться свершение события i без нарушения срока наступления завершающего события:

.

Полный резерв времени Rп (i, j) работы (i, j) – макс. запас времени, на кот. можно задержать начало работы или увеличить ее продолжительность, не нарушая критический срок:

.

Свободный резерв времени Rс (i, j) работы (i, j) – макс. запас времени, на кот. можно отсрочить работу или увеличить ее продолжительность, не нарушая ранние сроки начала всех последующих работ:

.

Ранний срок начала работы (i, j):

Ранний срок окончания работы (i, j):

Поздний срок окончания работы (i, j):

Поздний срок начала работы (i, j):

41. Основные показатели сетевой модели: критические работы, критические события, критический срок, их интерпретация.

Критические работы и события - работы и события, лежащие на критическом пути. Резервов времени не имеют.

Критический путь – наиболее протяженный по времени полный путь.

Критический срок (продолжит. кр. пути) – min время выполнения всего проекта (tкр).

42. Календарный график работ (график Ганта): общий вид в контексте сетевой модели, его интерпретация.

Каждая работа (i,j) привязывается к оси времени (0,t) горизонт. отрезком, его длина – продолжительность работы (tij).

Указ. интенсивность потребления ресурса (rij).

Фиктивная работа нулевой продолжительности изображ. точкой.

Работы изображ. в той же последовательности, что и на сетевом графике.

43. Построение графика потребности в ресурсах: концепция расчета в контексте сетевой модели, его интерпретация.

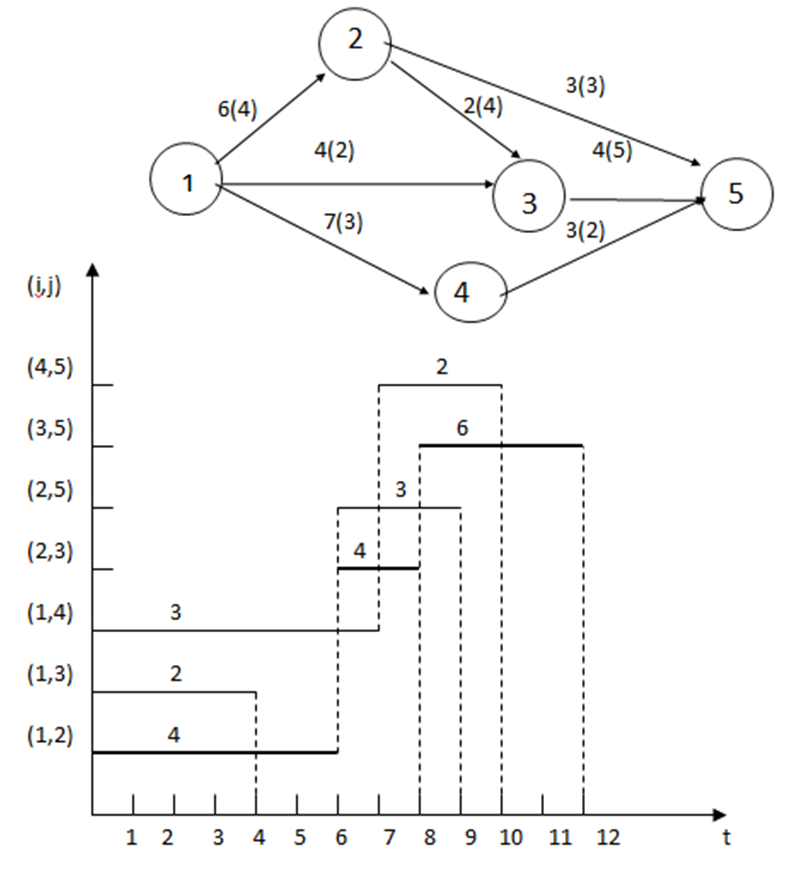

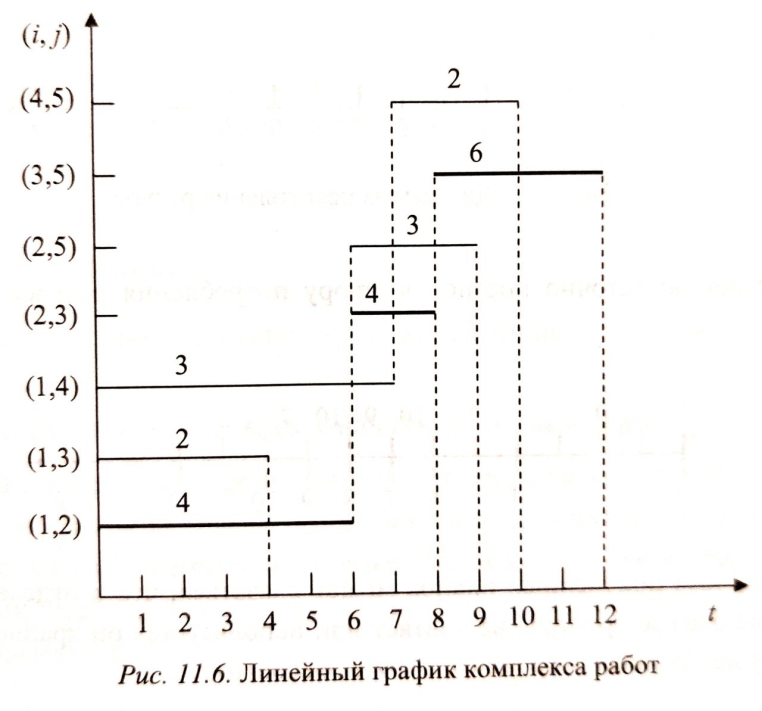

1 рис. Имеется линейный график комплекса работ с указанием интенсивности потребления ресурса rij (цифры над линиями). По данным графика строится диаграмма потребления ресурса.

2 рис. На ось t проецируем начальные и конечные точки работ.

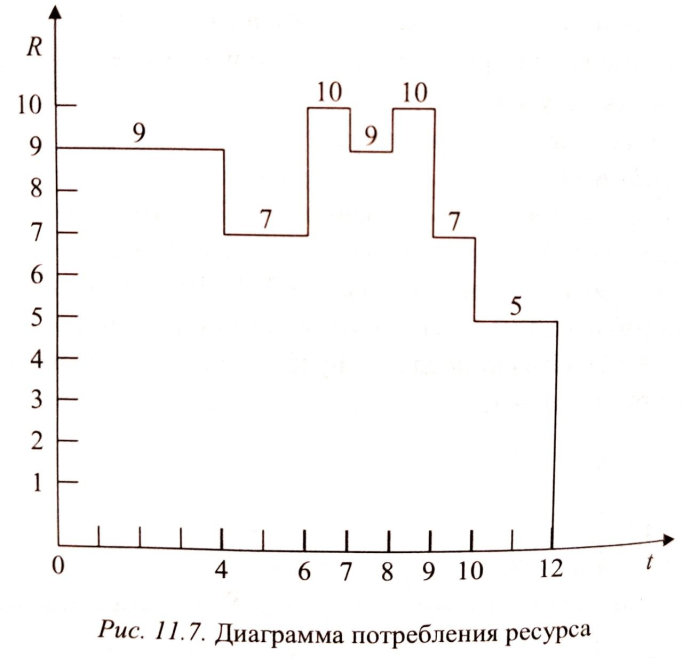

Сложив данные по ресурсам на отрезке (1,4), получим интенсивность, равную 9 (делаем так со всеми отрезками времени).

Из диаграммы видно, что в отдельные периоды времени имеющегося ресурса не хватает или он используется неравномерно (необходимо выровнять его использование).
