- •1. Возведение вертикальных цилиндрических резервуаров
- •Назначение резервуаров
- •Тема 6.1. Возведение вертикальных цилиндрических резервуаров
- •Резервуары вертикальные стальные РВС предназначены для хранения нефтепродуктов, горюче-смазочных материалов, воды, химических продуктов,
- •Парк вертикальных резервуаров
- •Общиеположения
- •Днище толщиной до 10 мм, выполняют из листов или рулонов
- •1.Каркасная: опорная стойка, каркас из балок, настил.
- •1.Стенка; 2.Днище; 3- Крыша; 4.Лестница; 5.Площадки и ограждения на крыше; 6.Площадки и стремянки
- •1.Устройство котлована: выемка грунта на глубину до 2 метров, засыпка песком с послойным
- •Возведение монолитного кольцевого железобетонного фундамента под стенку резервуара
- •Нанесение гидрофобного покрытия
- •3. Методымонтажа
- •Тема6.1. Полистовыйметод возведениявертикальных цилиндрическихрезервуаров
- •Монтаж днища, стенки и покрытия производят дифференцированно - отдельно днище и стенку. Листы
- •1 - окрайки; 2 - листы; 3 – центральная часть; 4,5 – швы
- •Монтажстенки
- •Метод наращивания ярусов стенки резервуара
- •Листы опирают на временные опорные столики. Соединяют листы прихватками с последующей сваркой.
- •Монтажконструкциипокрытия.
- •Монтируютостальныесегменты, равномернозагружаяопорноекольцои стенкурезервуара.
- •2. Устанавливаютвременную
- •Монтируютсегментыпокрытия
- •Метод подращивания поясов стенки резервуара
- •Подъем, обеспечение устойчивости смонтированного пояса производят с использованием системы подъёма: стойки с домкратами.
- •1.прямоугольная полая секция, 100х100 мм, высота 3500 мм,
- •Стойки с домкратами и стационарный пульт автоматизированного управления домкратами
- •Автоматизированная сварка швов листов стенки
- •Монтаж листов верхнего яруса стенки по временным фиксаторам
- •Суть метода Листовой прокат для днища и стенки
- •1.Заводское изготовление рулонов днища и стенки резервуара
- •Каркасдлянаматывания
- •1.Транспортирование на железнодорожных платформах с доставкой на строительную площадку другим транспортом.
- •Транспортирование элементов покрытия
- •3.Монтаж резервуара
- •Монтажднища
- •а — одним трактором и лебедкой;
- •Рулон огибают петлей из каната для контроля его разворачивания, закрепляют канат на тракторе
- •Комплексный метод монтажа стенки и покрытия резервуара
- •Кранамиилишевромустанавливаютрулонна
- •Начальныйнижнийучастокрулона
- •Закрепление
- •Разворачиваютрулонстенкина 7-8 метров длиныокружностииустанавливают сегменты (щиты) покрытия. Повторяютпроцессдополного развертывания рулона. Устанавливают следующий рулон.
- •Монтируютщитыпочасовойстрелке, временнокрепятболтами
- •Дифференцированный метод монтажа стенки и покрытия резервуара
- •Устройство гидроизоляции наружной поверхности
- •Достоинства метода рулонирования
- •Недостатки
- •Комбинированный метод.
- •Тема6.3. Возведение сферических (шаровых) резервуаров
- •Элементы сферического резервуара
- •Общиеположения
- •Элементы-лепестки заданного профиля поставляют на строительную площадку в контейнерах.
- •Выбор метода монтажа сферических резервуаров зависит от их геометрических размеров, назначения, вида раскроя
- •Горизонтальный метод монтажа сферических резервуаров при раскрое полусферами

- •1.Укрупнительная сборка полусфер из лепестков на стенде- кондукторе.

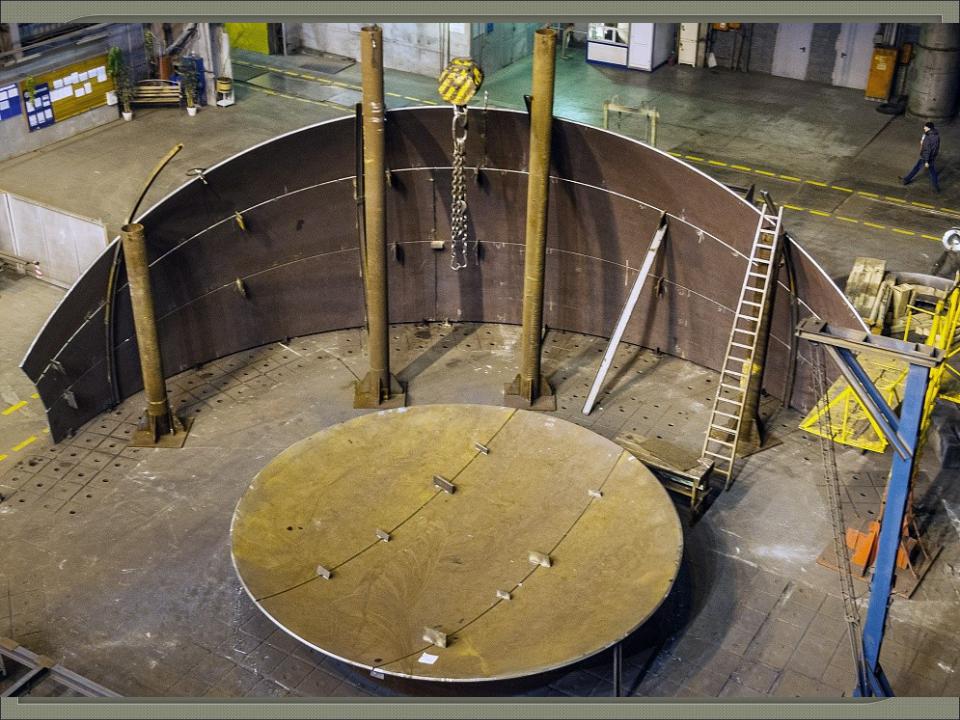

- •Стенд для укрупнительной сборки полусфер: 1 - центральная стойка; 2 – днище резервуара;

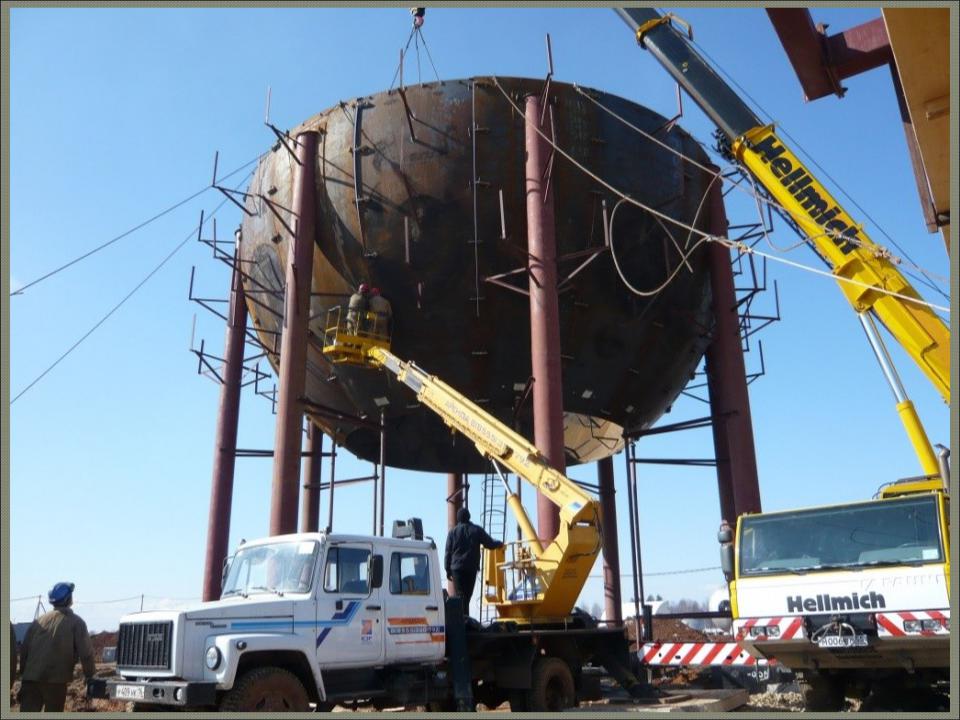

- •Подъём купола резервуара
- •Вертикальный метод монтажа сферических резервуаров при раскрое лепестками
- •Технологические этапы
- •1 – временный фундамент; 2 – днище;
- •2. В кондукторе горизонтально собирают блок из: разъёмной центральной монтажной стойки (3), купола
- •3.Монтируют временный фундамент (1) в центре проектного положения резервуара.
- •8.Между собой блоки с внутренней стороны соединяют временными скобами.
- •12. Параллельно вокруг шаровой оболочки возводят наружные леса. Под каждым стыковым соединением устанавливают
- •13.Параллельно монтируют направляющие для перемещения сварочного трактора от днища к куполу.
- •16.Демонтируют разборную монтажную стойку по частям через проём не смонтированного блока.

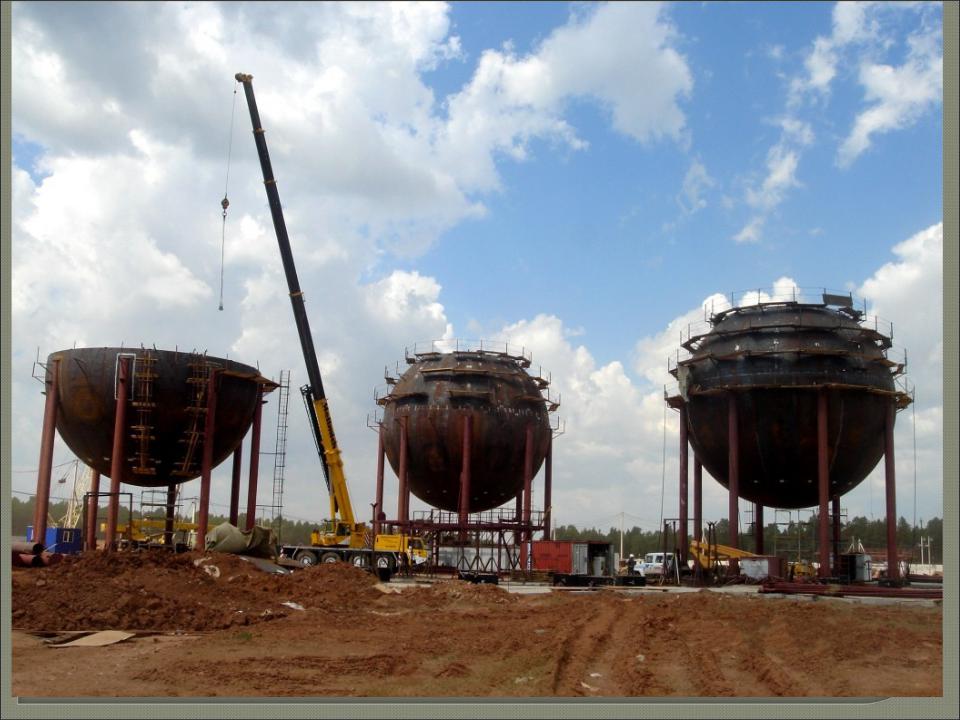

- •Горизонтальный метод монтажа сферических резервуаров при раскрое лепестками
- •Манипулятор – механизм, позволяющий поворачивать сферический резервуар на 360 градусов, выполнять сварку под
- •Технологические
- •I –VI... – последовательность установки блоков из лепестков; 1 - блоки оболочки резервуара;
- •7.Соединение блоков скобами, сварка стыков сварочным автоматом под флюсом.
- •Схема
- •9.Подгонка купола и днища.
- •Выполнение защитных покрытий с инвентарных лесов
- •Выполнение защитных покрытий с теплоизоляцией (изотермический резервуар) с автомобильной вышки
- •Сварочное оборудование
- •Сварочное оборудование
- •В процессе монтажных работ постоянно проводится контроль качества сварных соединений и геометрических параметров
- •Визуально-измерительному контролю (ВИК) подлежат качество подготовки кромок под сварку и 100% сварных швов
- •Радиографический и ультразвуковой методы применяют для выявления невидимых внутренних дефектов сварных соединений.
- •Радиографический метод контроля основан на
- •Ультразвуковой
- •Метод контроля избыточным давлением основан на создании внутри резервуара давления воды – гидравлический
- •Гидравлическое испытание резервуаров
- •Капиллярный метод – выявляет наружные дефекты сварного шва и прилегающих зон.

Стенд для укрупнительной сборки полусфер: 1 - центральная стойка; 2 – днище резервуара; 3 – лепесток; 4 – упор кондуктора
Вторую полусферу укрупняют без купола для размещения сварщиков внутреннего шва полусферы

Подъём купола резервуара

Вертикальный метод монтажа сферических резервуаров при раскрое лепестками

Технологические этапы
1. Лепестки укрупняют на стенде в двух- трехлепестковые блоки.
1 – основание стенда; 2,3 – лепестки; 4 – стойки стенда, изогнутые по проектному радиусу лепестков; 5 - прижимные упоры; 6 – прижимные уголки

1 – временный фундамент; 2 – днище;
3 – центральная монтажная стойка; 4 – расчалки монтажной стойки; 5 – купол, 6 – временные подкосы; 7 - полноповоротная подъемная люлька; 8 – блоки оболочки резервуара; 9 –трубы жесткости; 10 – ловитель днища; 11 – проектные опорные стойки резервуара

2. В кондукторе горизонтально собирают блок из: разъёмной центральной монтажной стойки (3), купола (2), днища (5), временных подкосов их на стойке (6).

3.Монтируют временный фундамент (1) в центре проектного положения резервуара.
4.Монтируют блок центральной стойки, крепят поворотную монтажную люльку (7).
5.Блоки оболочки перед подъёмом временно усиливают трубами жесткости (10).
6.Нижнюю кромку блока устанавливают в ловители (10) днища, закрепляют сборочными планками и клиньями.
7.Верхнюю кромку блока закрепляют к куполу сборочными планками.
