11. Технико-экономическое обоснование экологического аудита
11.1. Планирование работ.
Для организации экологического аудита применяются различные методы экономического планирования.
Система планирования основана на графическом представлении определенного комплекса работ, отражающих их последовательность, взаимосвязь и длительность. Настоящая работа имеет малый штат исполнителей (представитель предприятия и аудитор) и проводится с малыми затратами, поэтому целесообразно применить систему линейного планирования с построением линейного графика.
С учетом выше сказанного, разбиваем всю тему на определенные этапы, количество и содержание которых определяется спецификой темы. Объективный экономический расчет позволяет равномерно распределить время работы и нагрузку на исполнителей, а также увеличить эффективность работ.
Расчет трудоемкости осуществляется двумя методами:
--- технико-экономическим;
--- опытно-статистическим.
В данном случае удобно использовать опытно-статистический метод, который можно реализовать двумя путями:
--- методом аналогов;
--- вероятностным методом.
При проведении работ применение системы аналогов практически невозможно в виду новизны работ, поэтому для определения ожидаемого значения продолжительности работ tож применяется вероятностный метод – метод двух оценок tmin и tmax.
(11.1.1)
где tmin – минимальная трудоемкость работ, ч.-дн.;
tmax –максимальная трудоемкость работ, ч.-дн.;
Сроки tmin и tmax устанавливает руководитель.
Установление любого времени работ сопровождается риском, для этого рассчитывается среднеквадратичное отклонение:

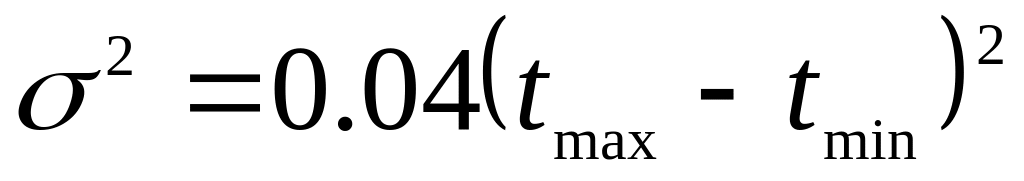

(11.1.2)
Для построения линейного графика необходимо рассчитать длительность этапов в рабочих днях, а затем перевести в календарные дни. Расчет ведется по формуле:

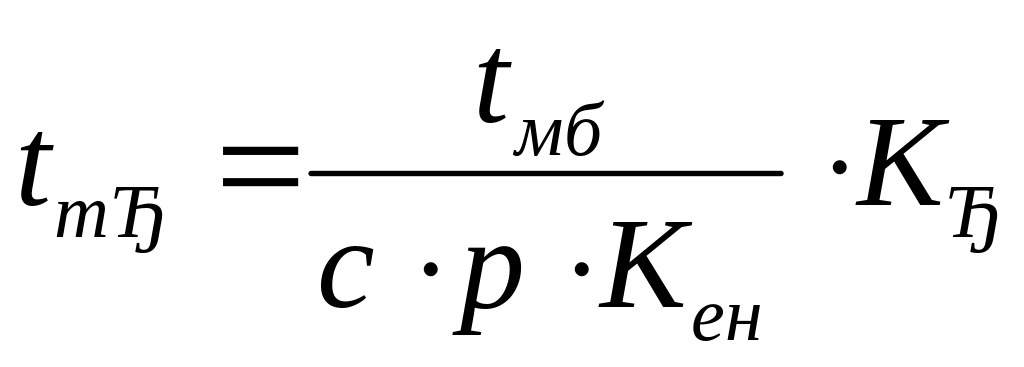

(11.1.3)
где tОЖ – трудоемкость работы, ч. – дни;
p – количество смен в сутки, p=1;
КВН – коэффициент выполнения нормы, КВН=1;
с – число работников, занятых в выполнении данной работы;
КД – коэффициент, учитывающий дополнительное время на компенсации и согласование работ, КД=1.2
(11.1.4)

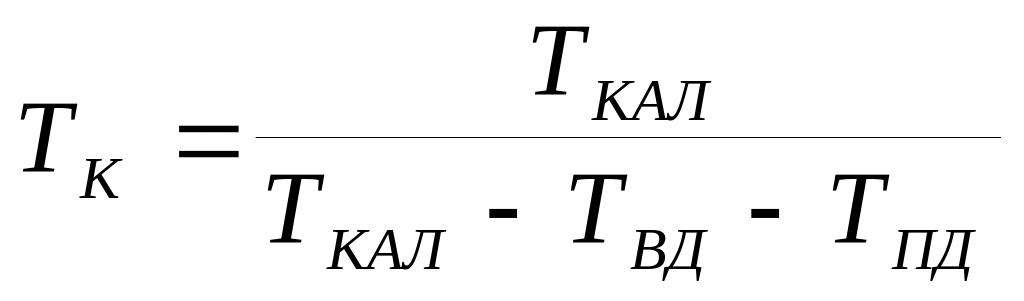

где ТК – коэффициент календарности.

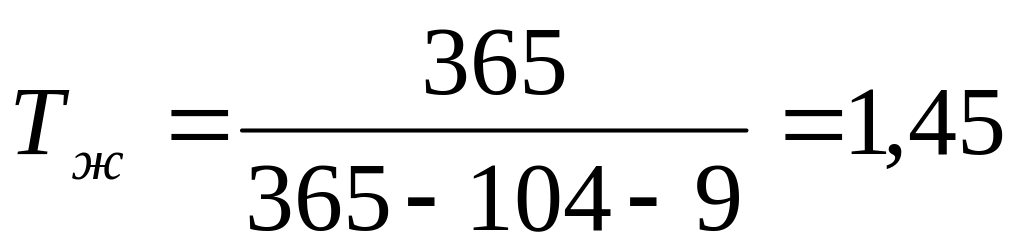

(11.1.5)
где ТКАЛ – календарные дни, ТКД=365;
ТВД – выходные дни, ТВД=104;
ТПД – праздничные дни, ТПД=9
(11.1.6)
Расчет нарастания технической готовности работ
Величина нарастания технической готовности работы показывает, на сколько процентов выполнена работа на каждом подэтапе

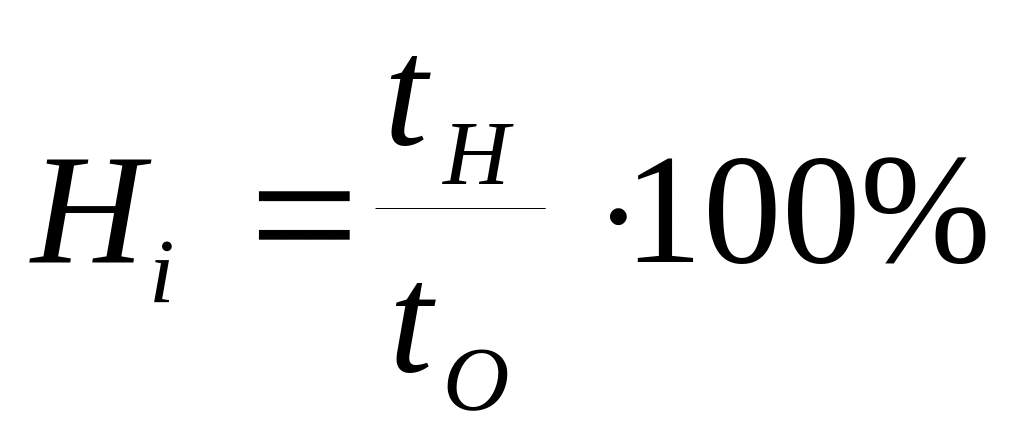

(11.1.7)
где tн – нарастающая трудоемкость с момента начала разработки темы, чел-дни;
tо- общая трудоемкость, которая вычисляется по формуле

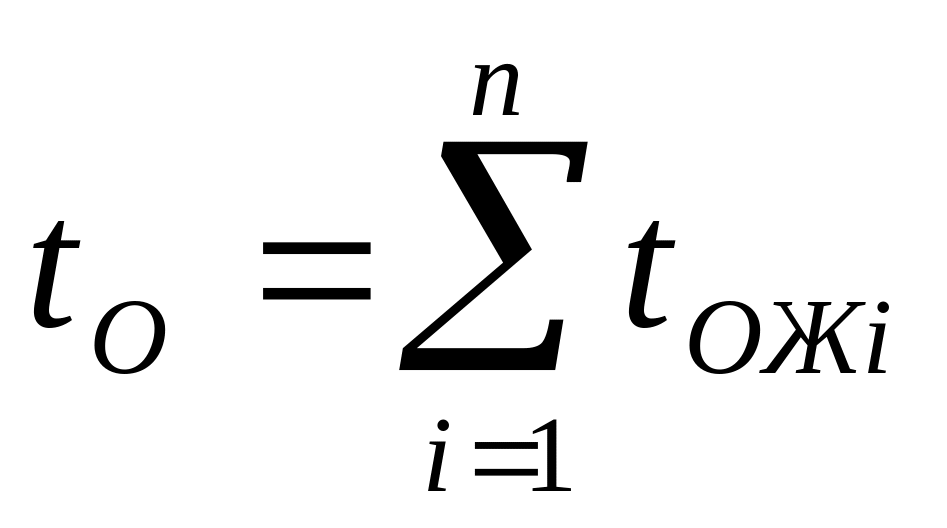

(11.1.8)
Для определения удельного веса каждого подэтапа воспользуемся формулой

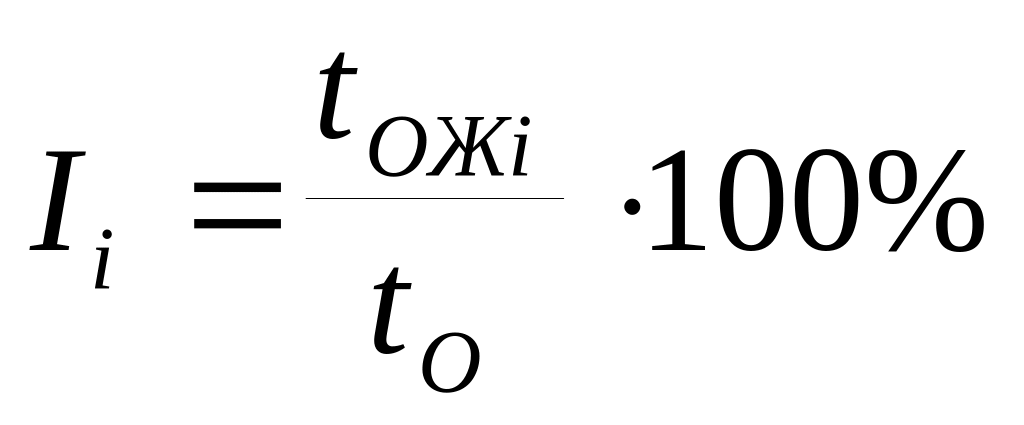

(11.1.9)
где tОжi – ожидаемая трудоемкость i-го подэтапа, чел-дни;
tО – общая трудоемкость, чел-дни.
11.2. Расчет затрат по аудиту.
Планирование и учет экологического аудита осуществляется по калькуляционным статьям и экономическим элементам. Классификация по статьям калькуляции позволяет определить себестоимость отдельной работы. Исходными данными для расчета затрат является план работ и перечень требуемой аппаратуры, оборудования, сырья и материалов.
Стоимость аудиторских услуг рассчитывается:
С=М +З +Нс +Рпр (11.2.1)
Где М- материальные затраты, руб.;
З- затраты на оплату труда, руб;
Нс- единый социальный налог, руб.;
А- амортизационные отчисления за использование компьютера, руб.
Рпр- прочие расходы ( Рпр = 0,1 (М+З+Нс), руб;
Нпр- накладные расходы, руб.
Расчет затрат на оплату труда.
Основная зарплата рассчитывается по формуле
ЗО=ЗДНТКД (11.2.2)
где: ЗДН- зарплата за один рабочий день,
ТКД- длительность этапов в календарных днях.
Размер дополнительной зарплаты определяется в процентах от их основной зарплаты:
ЗДОП=0,1 ЗО (11.2.3)
где: ЗО- основная зарплата.
Результаты расчетов представлены в таблице 4.
Таблица …. Заработная плата .
|
ТКД,
дн. |
ЗДН, руб/дн. |
ЗО, руб. |
ЗДОП, руб. |
З,
руб. |
Аудитор |
33 |
400 |
12000 |
1200 |
13200 |
